2026-01-12 星期一
工作内容:

主材工程-木地板安装已完工。
竣工总进度:85%。
施工人员:厂家安装。
【明日播报】
2026-01-13停工,
停工原因:等待主材安装-木门安装。
预计恢复日期:2026-01-15。
2025-12-20 星期六
工作内容:
油工工程-滚刷两面漆还需1天
油工工程-滚刷一面漆已完工。
竣工总进度:80%。
施工人员:潘前进。
【明日播报】
工作内容:
油工工程-滚刷两面漆
油工工程-清理垃圾。
施工人员:潘前进。
2025-12-19 星期五
工作内容:
油工工程-墙顶面滚刷底漆已完工
油工工程-墙顶面底漆完工后修补还需1天。
竣工总进度:75%。
施工人员:潘前进。
【明日播报】
工作内容:
油工工程-滚刷两面漆
油工工程-滚刷一面漆。
施工人员:潘前进。
2025-12-17 星期三
工作内容:
油工工程-刮第一遍腻子已完工。
竣工总进度:75%。
施工人员:潘前进。
【明日播报】
2025-12-18停工,
停工原因:天气原因-腻子不干。
预计恢复日期:2025-12-20。
2025-12-11 星期四
工作内容:
油工工程-墙面、顶面石膏找平已完工
油工工程-墙面网络布工程已完工
油工工程-石膏板吊顶修补阳角已完工。
竣工总进度:70%。
施工人员:潘前进。
【明日播报】
2025-12-12停工,
停工原因:天气原因-底层石膏不干。
预计恢复日期:2025-12-14。
2025-12-09 星期二
工作内容:
油工工程-墙面、顶面石膏找平还需1天。
竣工总进度:65%。
施工人员:潘前进。
【明日播报】
工作内容:
油工工程-墙面、顶面石膏找平
油工工程-墙面网络布工程。
施工人员:潘前进。
2025-12-05 星期五
工作内容:

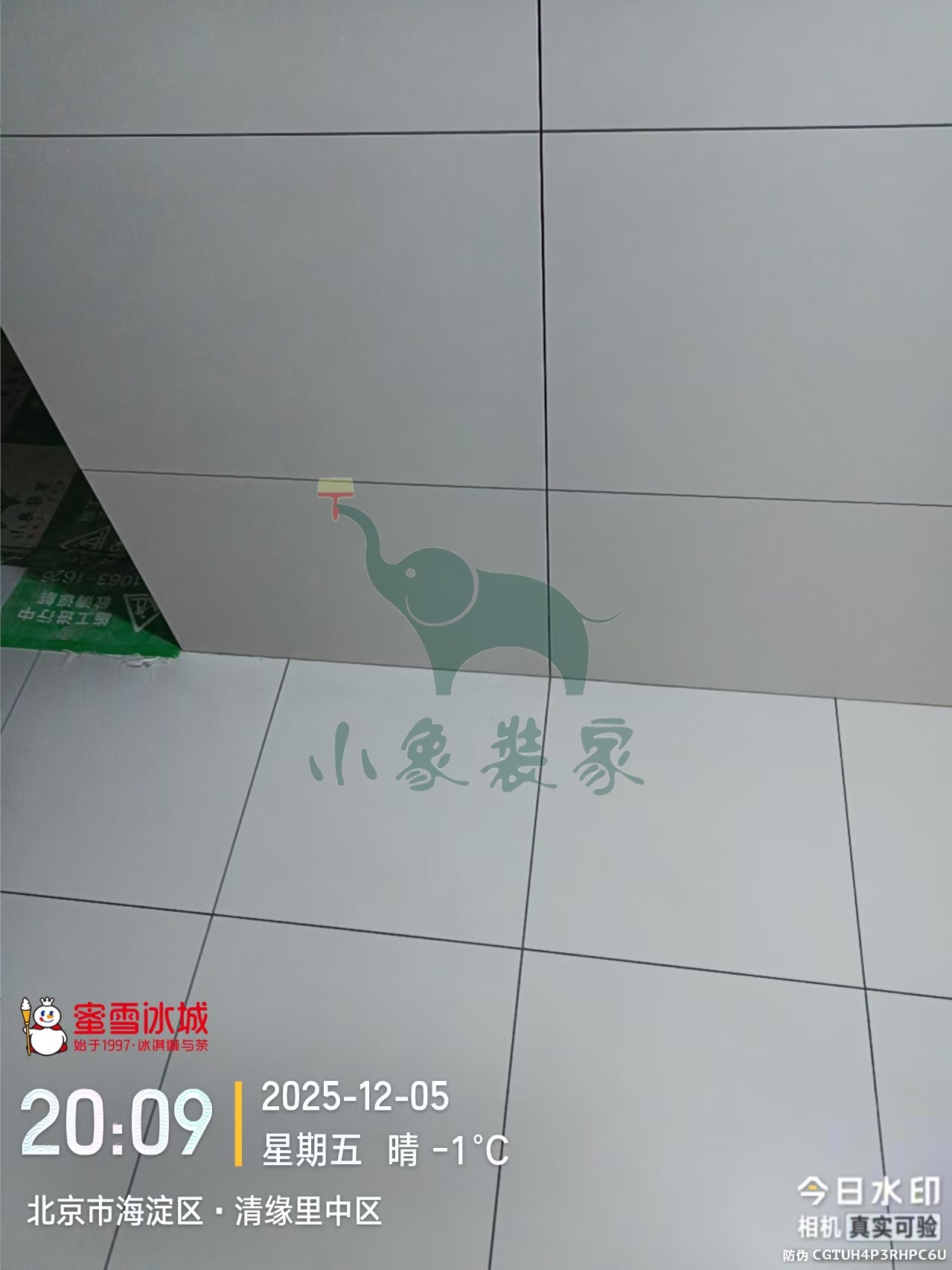

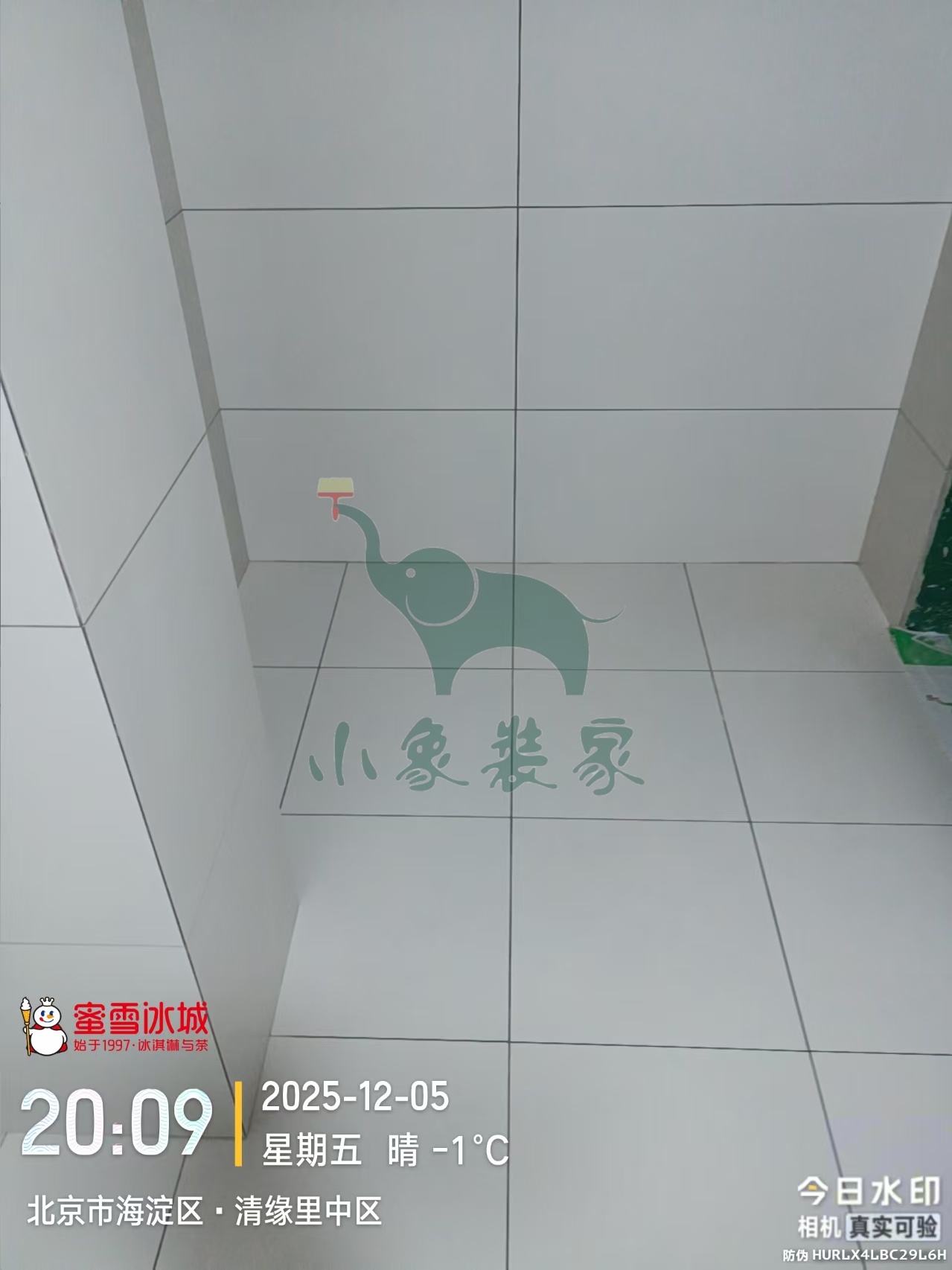

瓦工工程-卫生间墙砖铺贴已完工。
竣工总进度:65%。
施工人员:户银善。
【明日播报】
2025-12-06停工,
停工原因:物业原因-根据物业规定、法定假日/周末不能施工。
预计恢复日期:2025-12-08。
2025-12-04 星期四
工作内容:
瓦工工程-卫生间墙砖铺贴还需1天。
竣工总进度:60%。
施工人员:户银善。
【明日播报】
工作内容:
瓦工工程-卫生间墙砖铺贴。
施工人员:户银善。
2025-12-03 星期三
工作内容:
瓦工工程-卫生间墙砖铺贴还需3天。

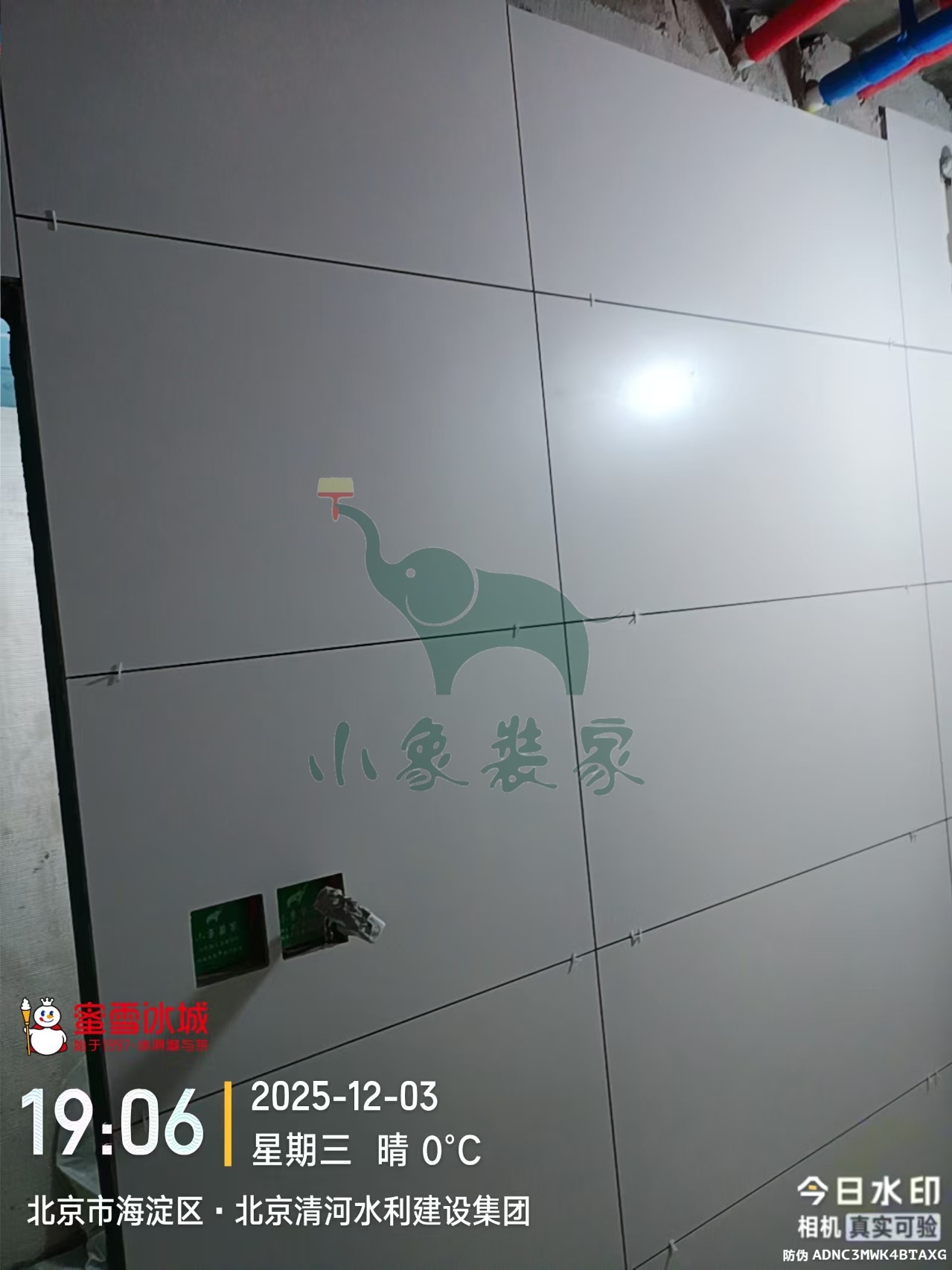

竣工总进度:60%。
施工人员:户银善。
【明日播报】
工作内容:
瓦工工程-卫生间墙砖铺贴。
施工人员:户银善。

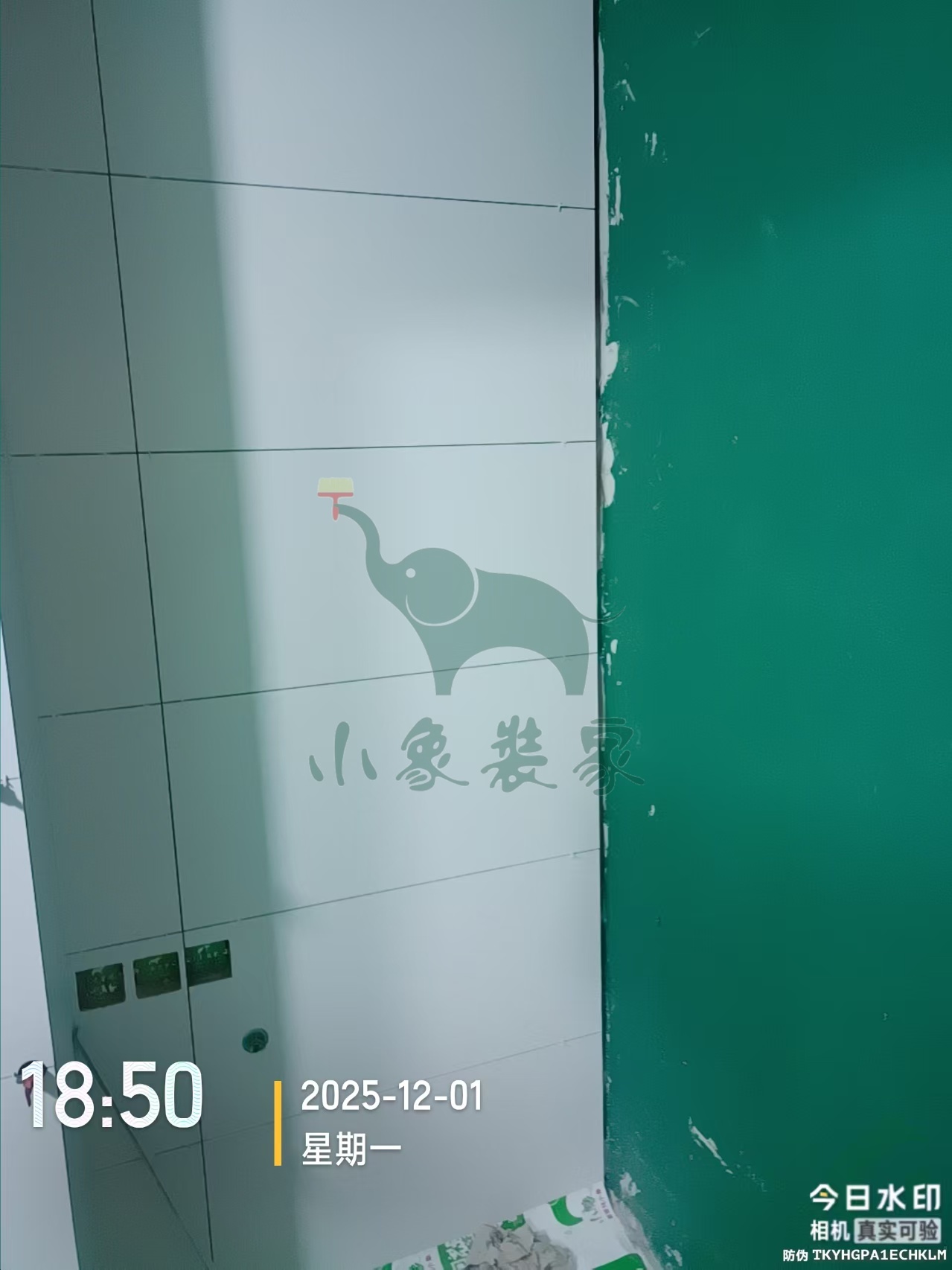

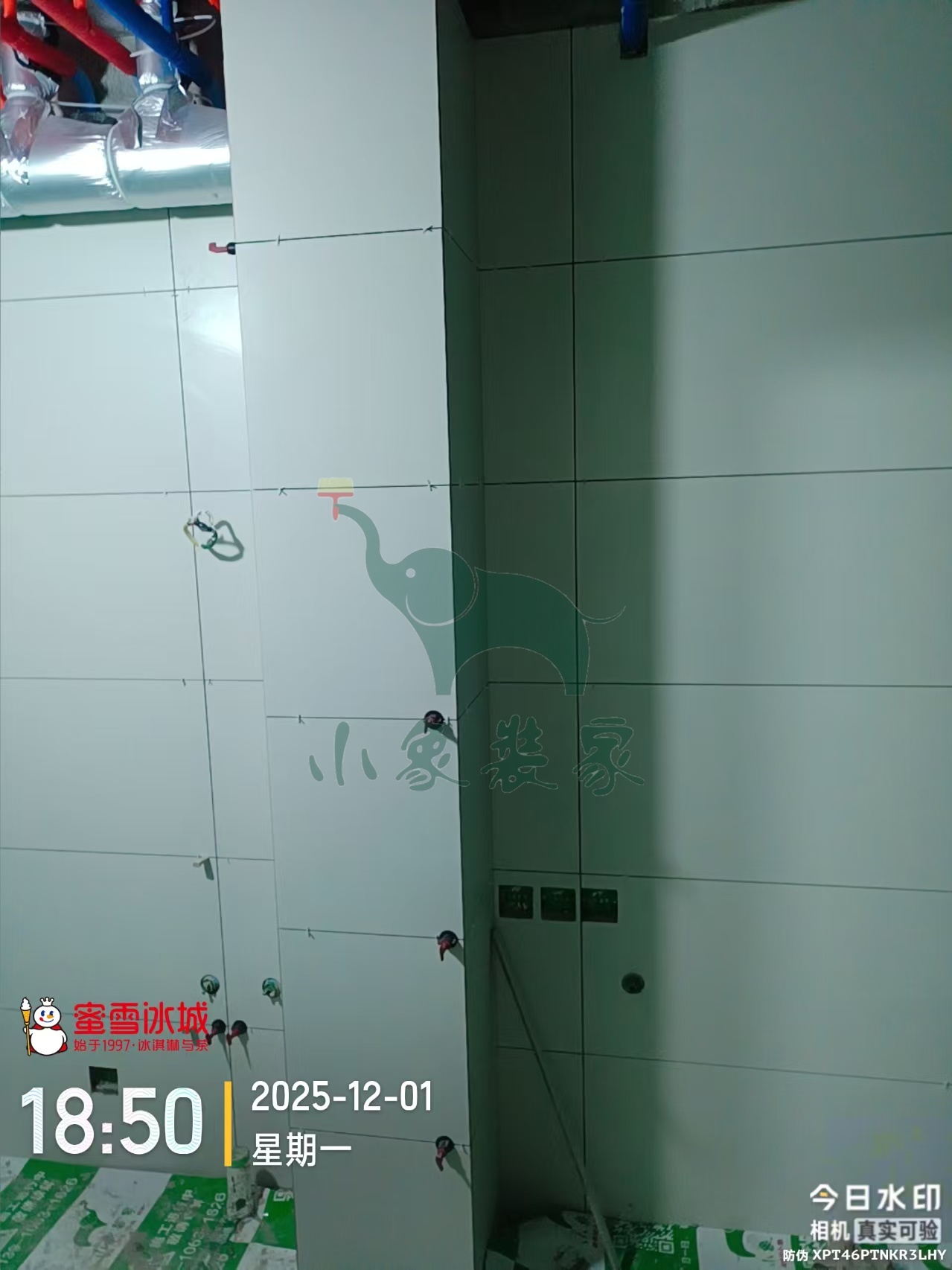

2025-12-01 星期一
工作内容:

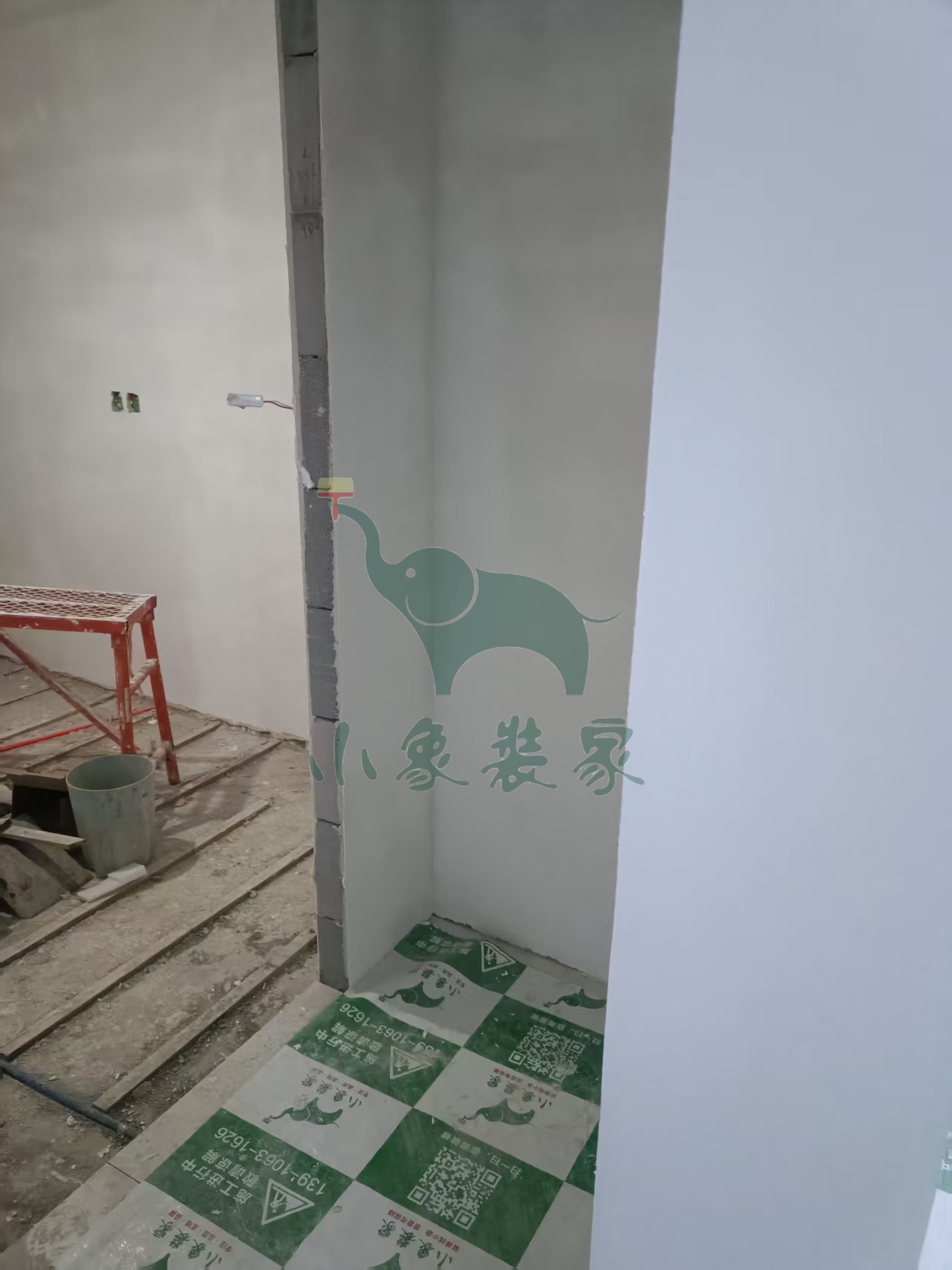

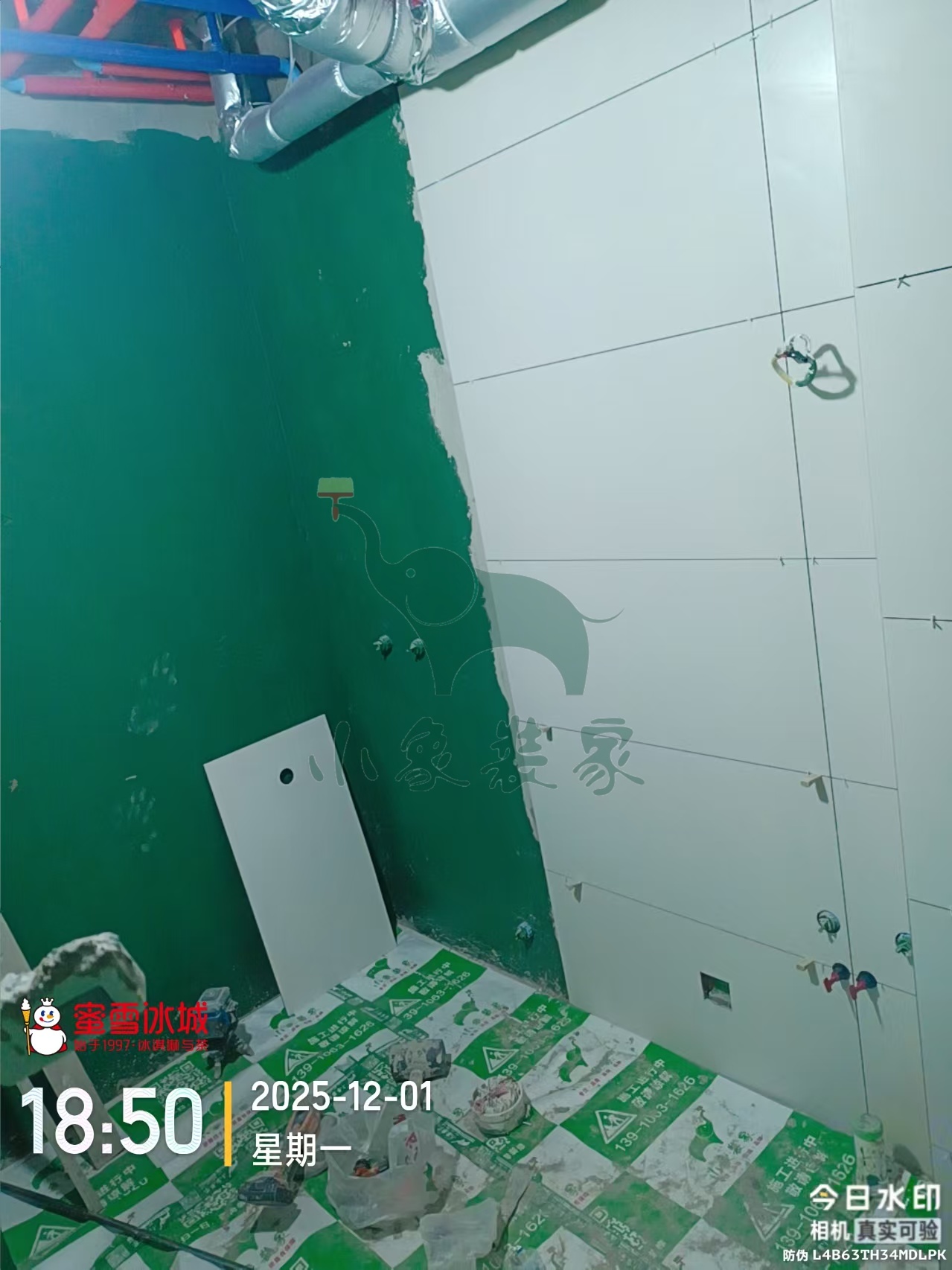

瓦工工程-卫生间墙砖铺贴还需4天。
竣工总进度:60%。
施工人员:户银善。
【明日播报】
工作内容:
瓦工工程-卫生间墙砖铺贴。
施工人员:户银善。
2025-11-27 星期四
工作内容:

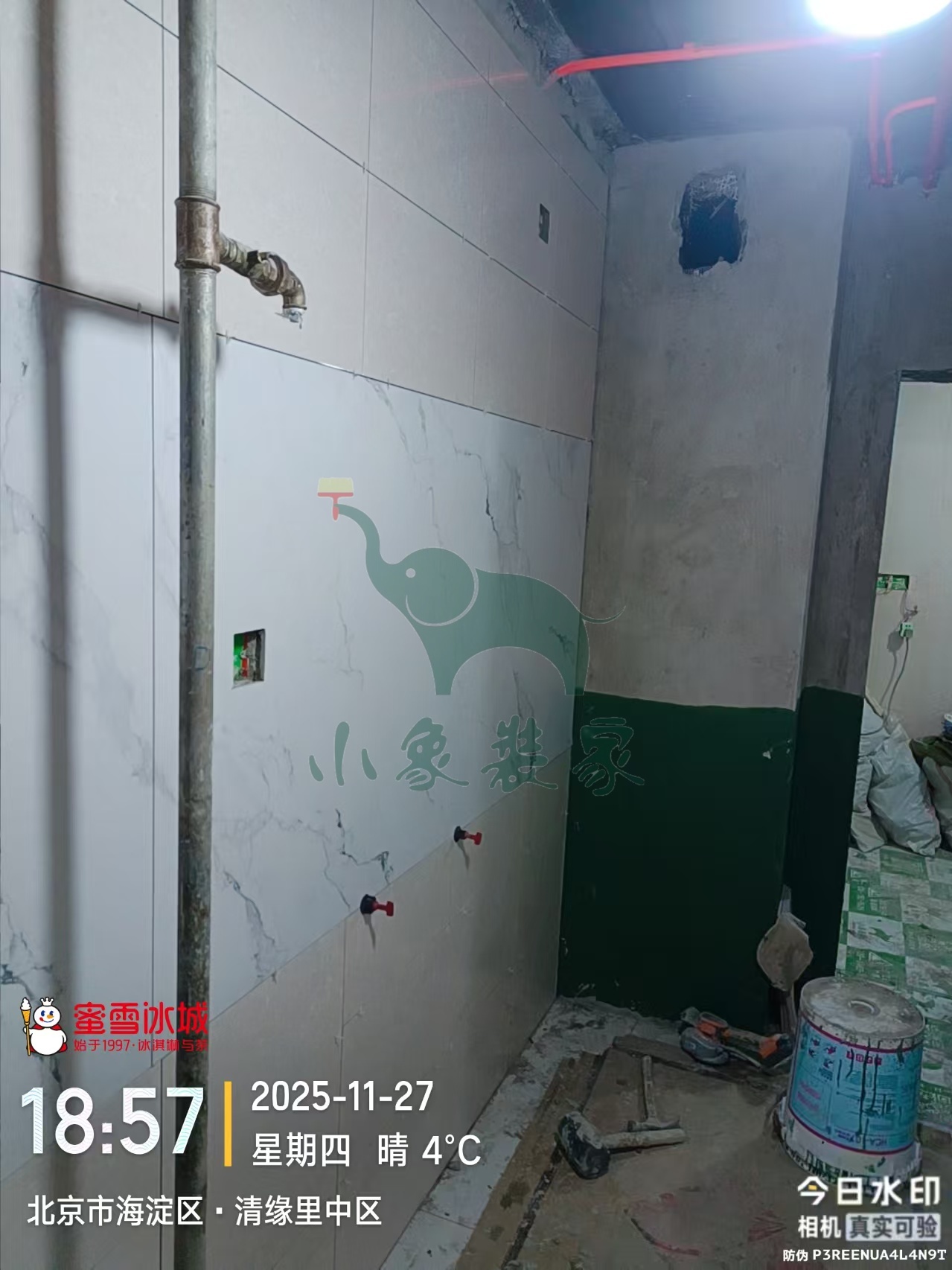

瓦工工程-厨房墙砖铺贴还需1天。
竣工总进度:60%。
施工人员:户银善。
【明日播报】
工作内容:
瓦工工程-厨房墙砖铺贴。
施工人员:户银善。

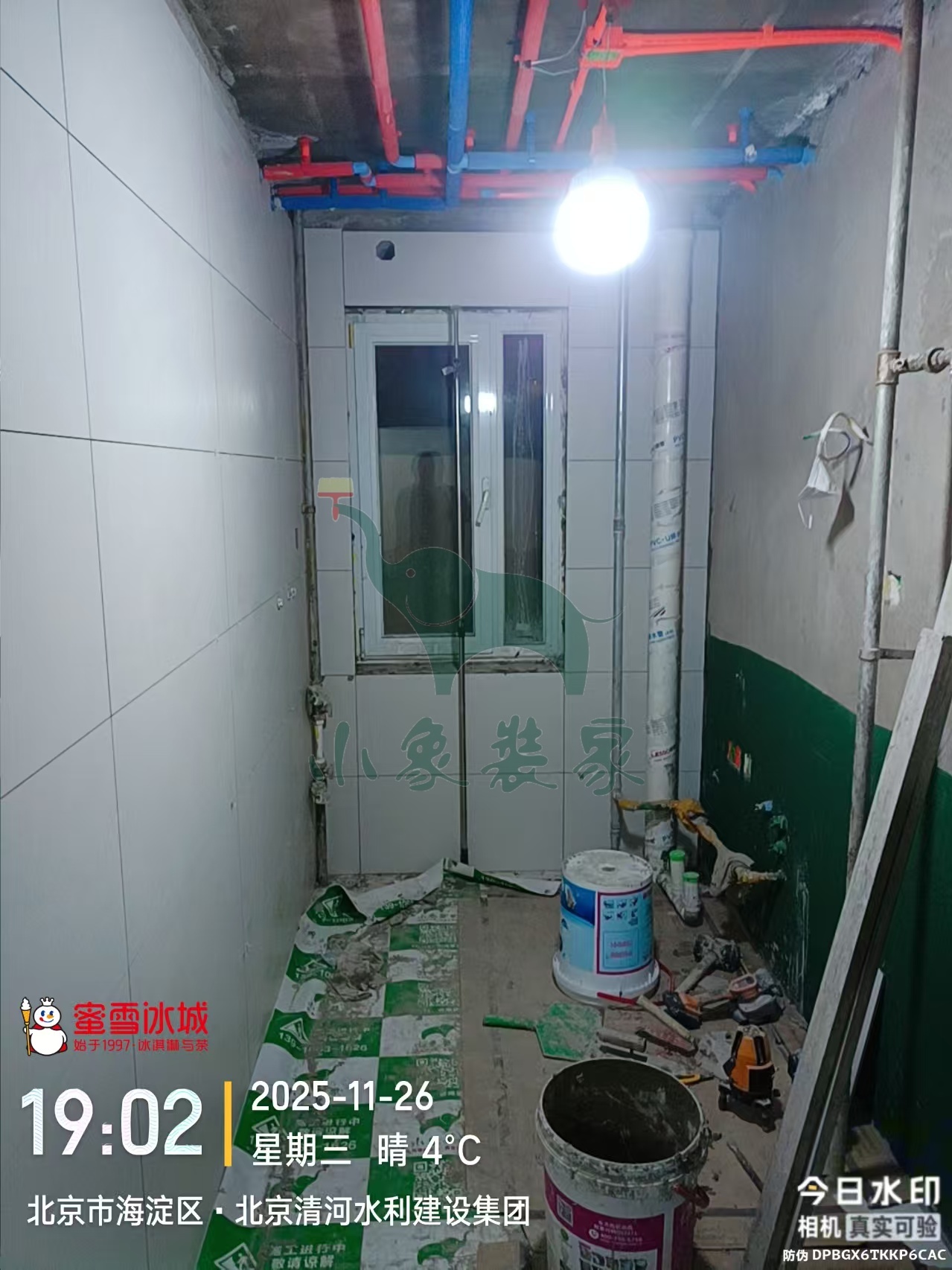

2025-11-26 星期三
工作内容:
瓦工工程-厨房墙砖铺贴还需2天。
竣工总进度:60%。
施工人员:户银善。
【明日播报】
工作内容:
瓦工工程-厨房墙砖铺贴。
施工人员:户银善。

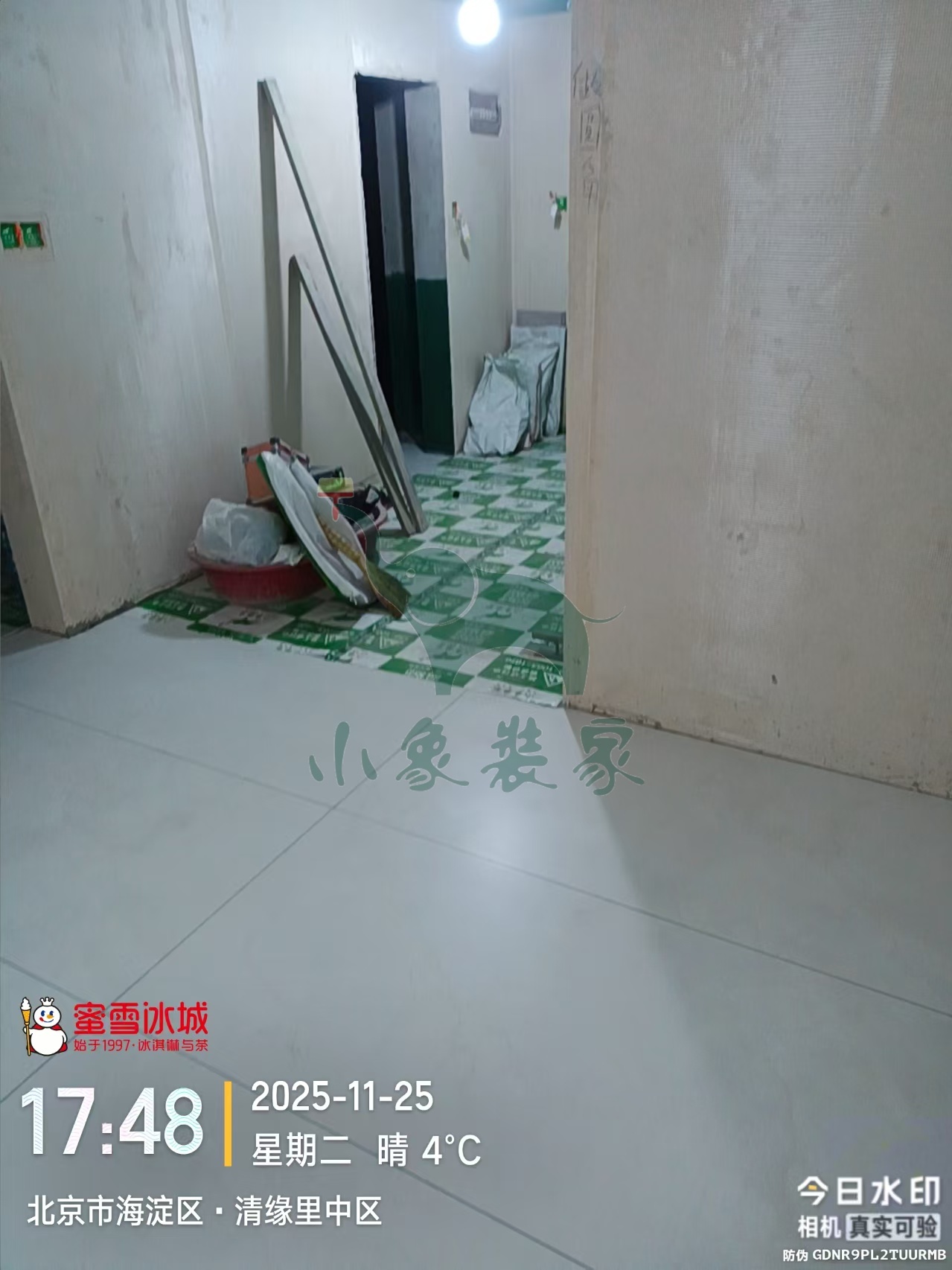

2025-11-25 星期二

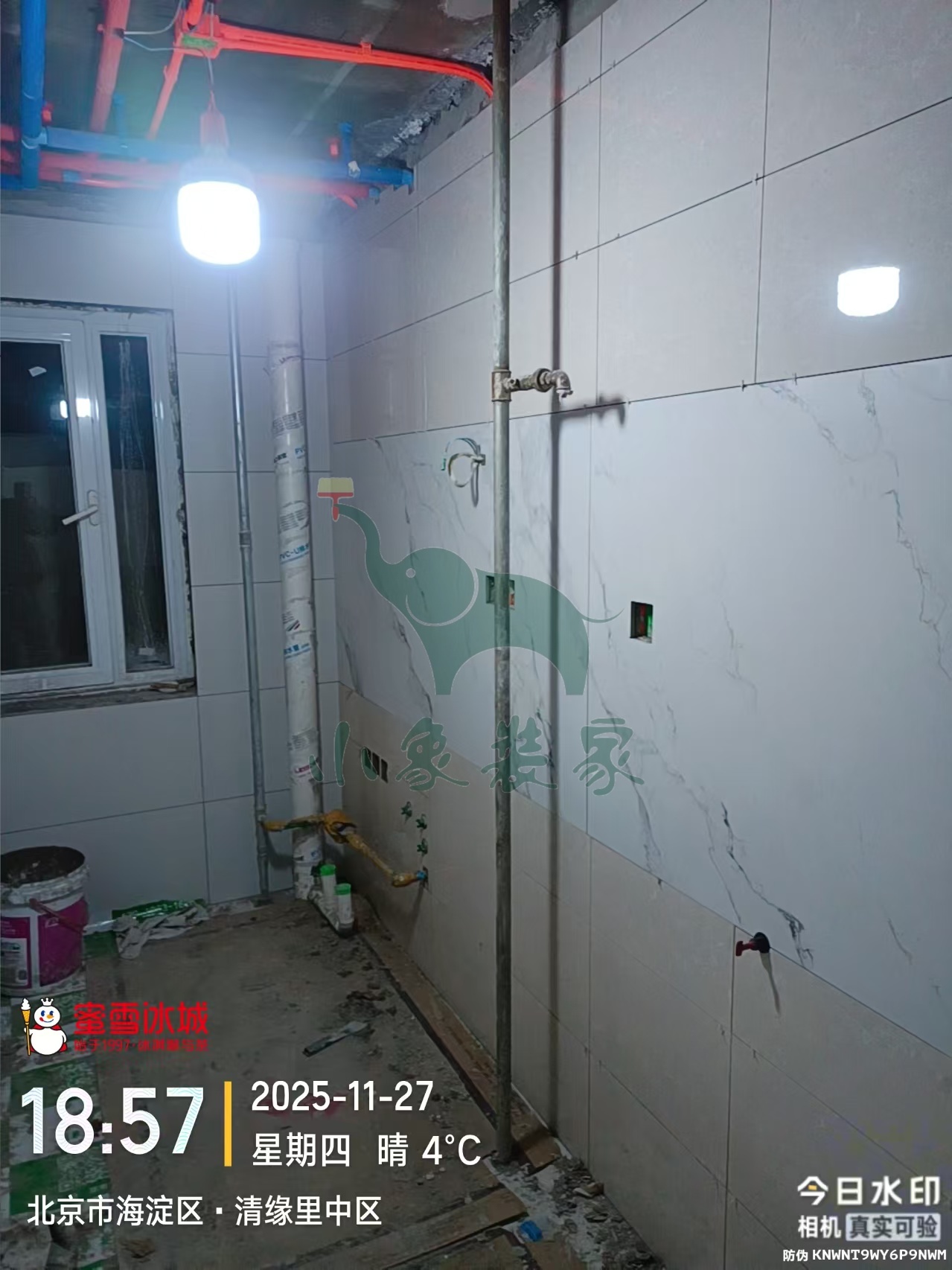

工作内容:
瓦工工程-铺贴大地砖已完工。
竣工总进度:60%。
施工人员:户银善。
【明日播报】
工作内容:
瓦工工程-厨房墙砖铺贴。
施工人员:户银善。
2025-11-21 星期五
工作内容:
瓦工工程-铺贴大地砖还需2天。
竣工总进度:55%。
施工人员:户银善。
【明日播报】
2025-11-22停工,
停工原因:物业原因-根据物业规定、法定假日/周末不能施工。
预计恢复日期:2025-11-24。
2025-11-20 星期四
工作内容:
瓦工工程-卫生间地砖铺贴已完工。
竣工总进度:55%。
施工人员:户银善。
【明日播报】
工作内容:
瓦工工程-铺贴大地砖。
施工人员:户银善。
2025-11-19 星期三
工作内容:
瓦工工程-卫生间地面防水试验已完工
瓦工工程-铺贴大地砖还需1天。
竣工总进度:55%。
施工人员:户银善。
【明日播报】
工作内容:
瓦工工程-铺贴大地砖。
施工人员:户银善。
2025-11-18 星期二
工作内容:
瓦工工程-铺贴大地砖还需2天。
竣工总进度:50%。
施工人员:户银善。
【明日播报】
工作内容:
瓦工工程-铺贴大地砖。
施工人员:户银善。
2025-11-17 星期一
工作内容:
瓦工工程-铺贴大地砖还需3天。
竣工总进度:50%。
施工人员:户银善。
【明日播报】
工作内容:
瓦工工程-铺贴大地砖。
施工人员:户银善。
2025-11-14 星期五
工作内容:
瓦工工程-滚刷第二遍防水还需2天
瓦工工程-铺贴大地砖还需4天。
竣工总进度:45%。
施工人员:户银善。
【明日播报】
2025-11-15停工,
停工原因:物业原因-根据物业规定、法定假日/周末不能施工。
预计恢复日期:2025-11-17。
2025-11-13 星期四
工作内容:
瓦工工程-滚刷第一遍防水还需2天。
竣工总进度:45%。
施工人员:户银善。
【明日播报】
工作内容:
瓦工工程-滚刷第二遍防水。
施工人员:户银善。
2025-11-12 星期三
工作内容:
瓦工工程-厨卫墙地面、水泥砂浆抹灰还需2天
瓦工工程-下管道降噪音处理已完工。
竣工总进度:45%。
施工人员:户银善。
【明日播报】
工作内容:
瓦工工程-滚刷第一遍防水
瓦工工程-卫生间地面抹平。
施工人员:户银善。
2025-11-07 星期五
工作内容:
瓦工工程-厨卫墙地面、水泥砂浆抹灰已完工。
竣工总进度:45%。
施工人员:户银善。
【明日播报】
2025-11-08停工,
停工原因:物业原因-根据物业规定、法定假日/周末不能施工。
预计恢复日期:2025-11-10。
2025-11-07 星期五
工作内容:
瓦工工程-厨卫墙地面、水泥砂浆抹灰还需1天。
竣工总进度:45%。
施工人员:户银善。
【明日播报】
工作内容:
瓦工工程-厨卫墙地面、水泥砂浆抹灰。
施工人员:户银善。
2025-11-05 星期三
工作内容:
瓦工工程-厨卫墙地面、水泥砂浆抹灰还需2天。
竣工总进度:45%。
施工人员:户银善。
【明日播报】
工作内容:
瓦工工程-厨卫墙地面、水泥砂浆抹灰。
施工人员:户银善。
2025-11-04 星期二
工作内容:
瓦工工程-厨卫墙面、水泥砂浆拉毛处理已完工
瓦工工程-墙面挂钢网已完工。
竣工总进度:45%。
施工人员:户银善。
【明日播报】
工作内容:
瓦工工程-厨卫墙地面、水泥砂浆抹灰。
施工人员:户银善。
2025-10-31 星期五
工作内容:
油工工程-墙面、顶面石膏找平已完工
油工工程-墙面网络布工程已完工。
竣工总进度:45%。
施工人员:王文军。
【明日播报】
2025-11-01停工,
停工原因:物业原因-根据物业规定、法定假日/周末不能施工。
预计恢复日期:2025-11-03。
2025-10-29 星期三

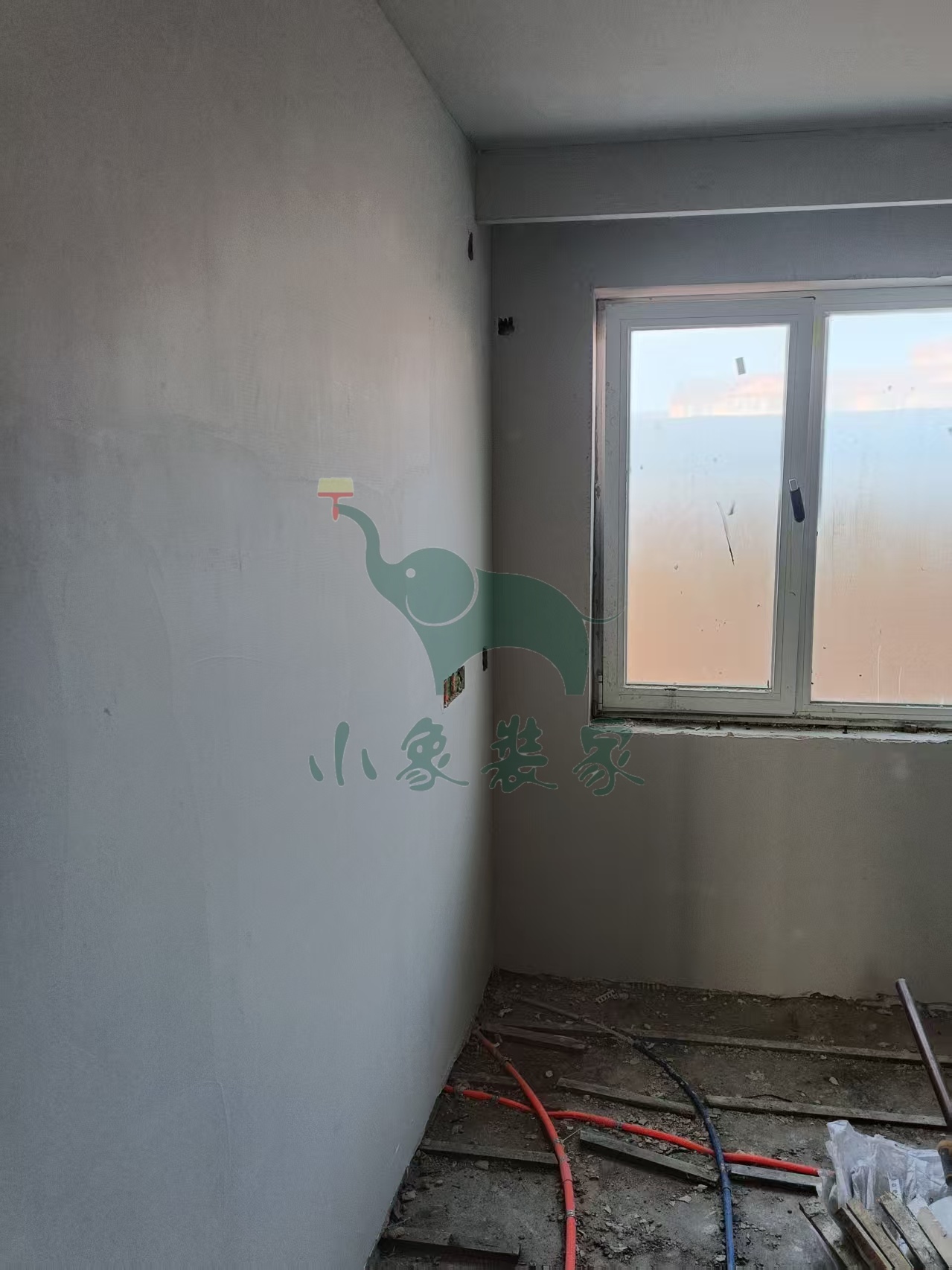

工作内容:
油工工程-墙面、顶面石膏找平还需2天
油工工程-墙面网络布工程还需2天。
竣工总进度:40%。
施工人员:王文军。
【明日播报】
工作内容:
油工工程-墙面、顶面石膏找平
油工工程-石膏板吊顶修补阳角。
施工人员:王文军。
2025-10-27 星期一
工作内容:
油工工程-冲筋打点已完工。
竣工总进度:40%。
施工人员:胡步宣。
【明日播报】
工作内容:
油工工程-墙面、顶面石膏找平
油工工程-墙面网络布工程。
施工人员:胡步宣。
2025-10-25 星期六
工作内容:
水电工程-水管厂家打压已完工。
竣工总进度:40%。
施工人员:厂家安装。
【明日播报】
工作内容:
油工工程-冲筋打点。
施工人员:胡步宣。
2025-10-23 星期四
工作内容:
水电工程-水电完工已完工
水电工程-清理垃圾已完工。
竣工总进度:40%。
施工人员:王恩杰。
【明日播报】
工作内容:
油工工程-冲筋打点。
施工人员:胡步宣。
2025-10-23 星期四
工作内容:
水电工程-水电完工已完工
水电工程-清理垃圾已完工
水电工程-水管厂家打压已完工。
竣工总进度:40%。
施工人员:王恩杰。
【明日播报】
工作内容:
油工工程-冲筋打点。
施工人员:胡步宣。
2025-10-21 星期二
工作内容:
水电工程-电线布管还需1天
水电工程-水电管固定打卡已完工。
竣工总进度:35%。
施工人员:王恩杰。
【明日播报】
工作内容:
水电工程-水电完工
水电工程-清理垃圾。
施工人员:王恩杰。
2025-10-17 星期五
工作内容:
水电工程-电盒安装还需1天
水电工程-电线布管还需1天。
竣工总进度:30%。
施工人员:王恩杰。
【明日播报】
工作内容:
水电工程-电线布管
水电工程-水电管固定打卡。
施工人员:王恩杰。
2025-10-16 星期四
工作内容:
水电工程-强弱电箱已完工
水电工程-电盒安装还需1天。
竣工总进度:25%。
施工人员:王恩杰。
【明日播报】
工作内容:
水电工程-电盒安装
水电工程-电线布管。
施工人员:王恩杰。
2025-10-15 星期三
工作内容:
水电工程-开线槽还需1天。
竣工总进度:25%。
施工人员:王恩杰。
【明日播报】
工作内容:
水电工程-强弱电箱
水电工程-电盒安装。
施工人员:王恩杰。
2025-10-14 星期二
工作内容:
水电工程-开线槽还需1天。
竣工总进度:25%。
施工人员:王恩杰。
【明日播报】
工作内容:
水电工程-开线槽
水电工程-电线布管。
施工人员:王恩杰。
2025-10-11 星期六
工作内容:
水电工程-开线槽还需1天。
竣工总进度:25%。
施工人员:王恩杰。
【明日播报】
2025-10-12停工,
停工原因:物业原因-根据物业规定、法定假日/周末不能施工。
预计恢复日期:2025-10-13。
2025-10-01 星期三
工作内容:
瓦工工程-轻体砖砌墙还需1天。
竣工总进度:25%。
施工人员:郭留建。
【明日播报】
2025-10-02停工,
停工原因:物业原因-根据物业规定、法定假日/周末不能施工。
预计恢复日期:2025-10-09。
2025-10-01 星期三
工作内容:
瓦工工程-轻体砖砌墙还需1天。
竣工总进度:25%。
施工人员:郭留建。
【明日播报】
工作内容:
瓦工工程-轻体砖砌墙。
施工人员:郭留建。
2025-09-25 星期四
工作内容:
瓦工工程-轻体砖砌墙还需1天。
竣工总进度:20%。
施工人员:黄新其。
【明日播报】
工作内容:
瓦工工程-轻体砖砌墙。
施工人员:黄新其。
2025-09-24 星期三
工作内容:
拆除工程-清运垃圾已完工。
竣工总进度:20%。
施工人员:车志坚。
【明日播报】
2025-09-25停工,
停工原因:客户原因-等待业主验收。
预计恢复日期:请选择复工日期!。
2025-09-23 星期二
工作内容:
拆除工程-铲除墙面腻子墙漆、顶面腻子顶漆已完工
拆除工程-清运垃圾还需1天。
竣工总进度:20%。
施工人员:车志坚。
【明日播报】
工作内容:
拆除工程-清运垃圾。
施工人员:车志坚。
2025-09-19 星期五
工作内容:
拆除工程-铲除墙面腻子墙漆、顶面腻子顶漆还需1天。
竣工总进度:15%。
施工人员:车志坚。
【明日播报】
工作内容:
拆除工程-铲除墙面腻子墙漆、顶面腻子顶漆
拆除工程-清运垃圾。
施工人员:车志坚。
2025-09-18 星期四
工作内容:
拆除工程-拆除轻体墙、保温墙还需1天
拆除工程-拆除厨房墙地砖还需1天
拆除工程-拆除卫生间墙地砖还需1天。
竣工总进度:10%。
施工人员:车志坚。
【明日播报】
工作内容:
拆除工程-拆除卫生间墙地砖。
施工人员:车志坚。
2025-09-17 星期三
工作内容:
拆除工程-拆除轻体墙、保温墙还需1天
拆除工程-拆除卫生间墙地砖还需2天。
竣工总进度:10%。
施工人员:车志坚。
【明日播报】
工作内容:
拆除工程-拆除厨房墙地砖
拆除工程-拆除卫生间墙地砖。
施工人员:车志坚。
2025-09-16 星期二
工作内容:
拆除工程-拆除轻体墙、保温墙还需1天。
竣工总进度:5%。
施工人员:车志坚。
【明日播报】
工作内容:
拆除工程-拆除大地砖、木地板
拆除工程-拆除轻体墙、保温墙。
施工人员:车志坚。
2025-09-15 星期一
工作内容:
拆除工程-拆除大地砖、木地板还需1天
拆除工程-拆除轻体墙、保温墙还需1天
拆除工程-拆除石膏板吊顶、厨卫吊顶还需1天
拆除工程-拆除衣柜、柜子还需1天
拆除工程-拆除旧家具还需1天。
竣工总进度:5%。
施工人员:车志坚。
【明日播报】
工作内容:
拆除工程-拆除大地砖、木地板
拆除工程-拆除轻体墙、保温墙。
施工人员:车志坚。
2025-09-15 星期一
工作内容:
开工仪式交底-开工仪式已完工。
竣工总进度:0%。
施工人员:郭涛、张宁宁。
【明日播报】
工作内容:
拆除工程-拆除轻体墙、保温墙
拆除工程-拆除石膏板吊顶、厨卫吊顶。
施工人员:车志坚。
