工地播报
2025-12-07 星期日
工作内容:

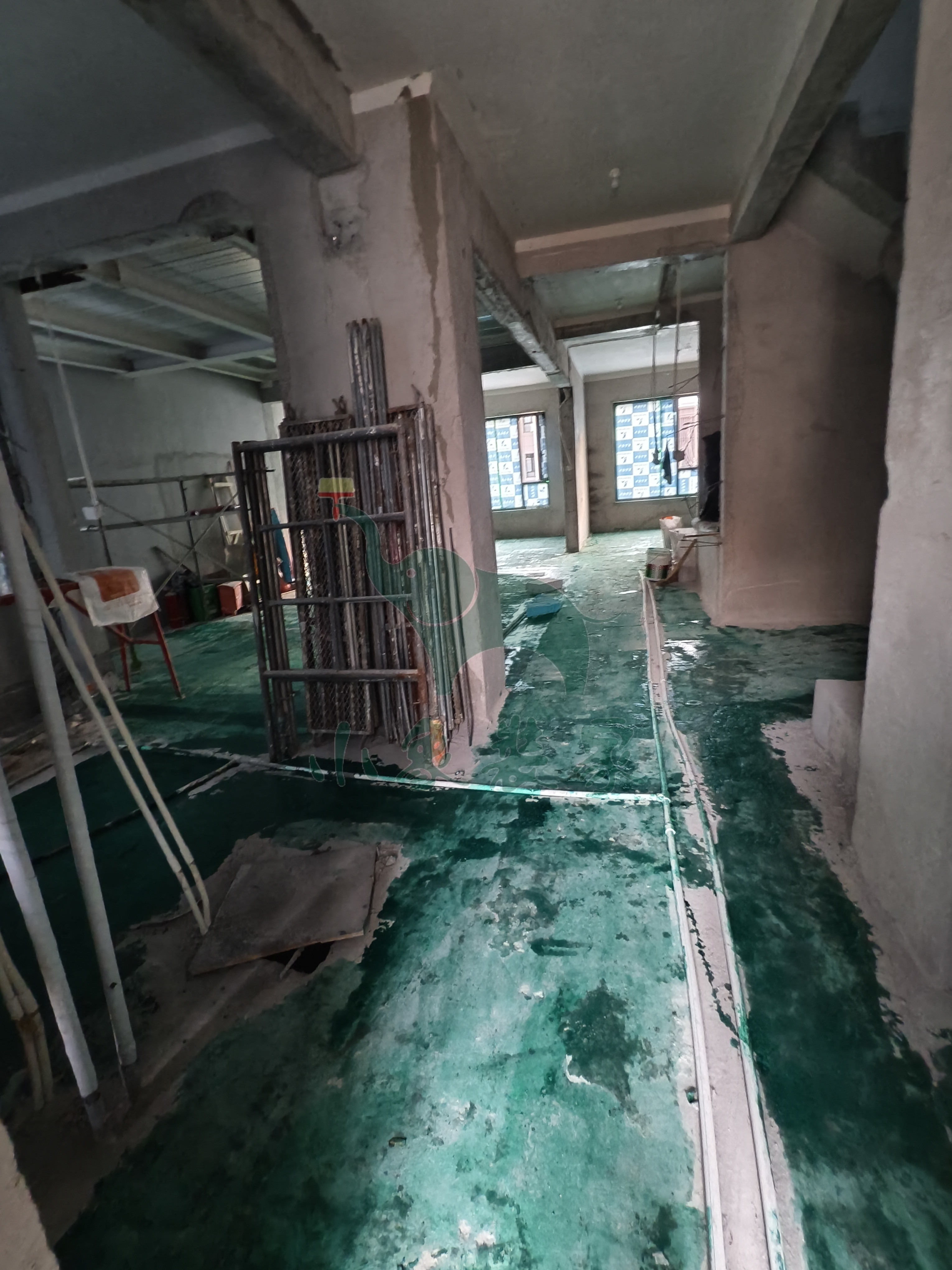

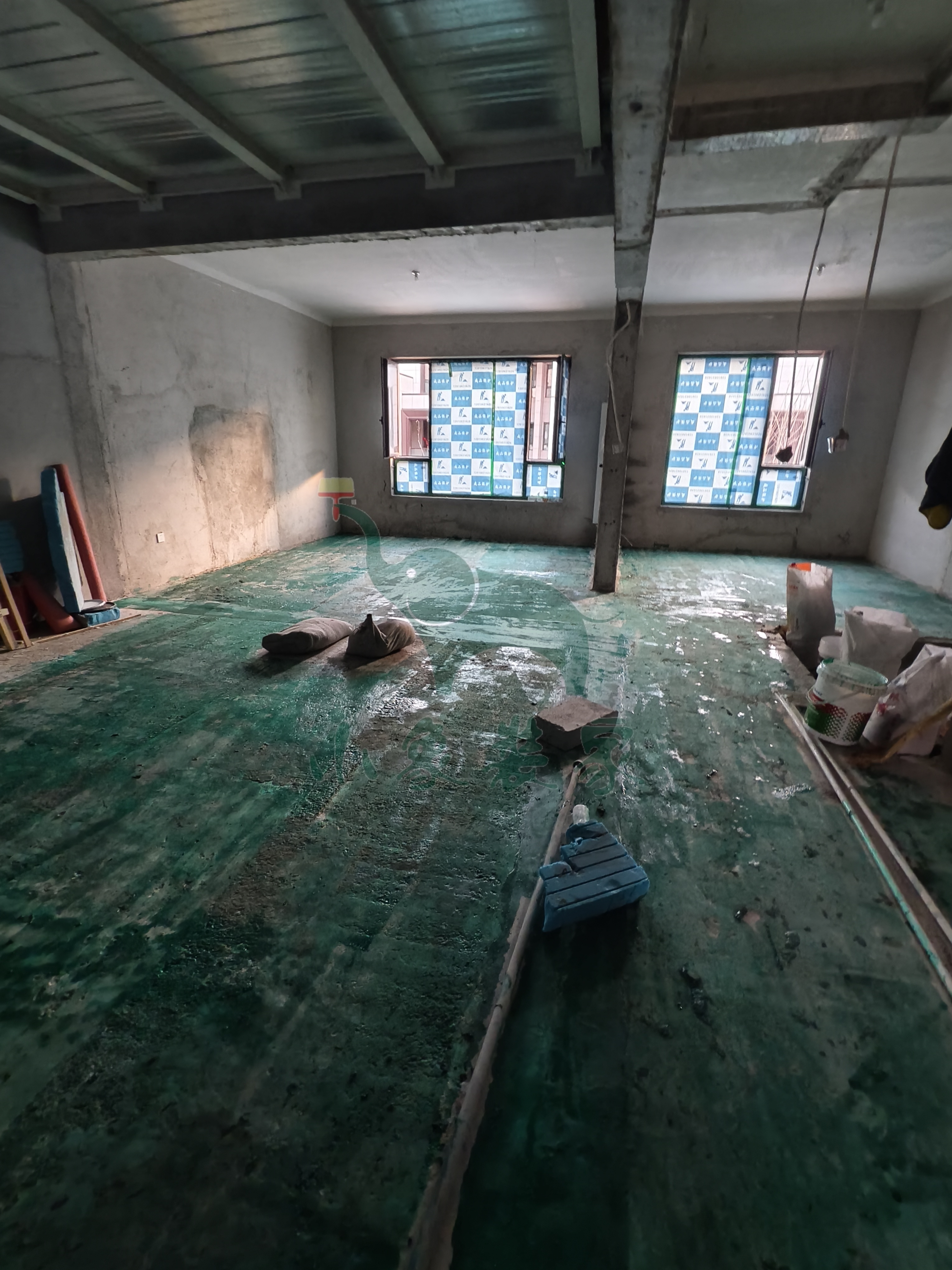

瓦工工程-轻体砖砌墙还需15天。
竣工总进度:15%。
施工人员:丁锁良-师傅。
【明日播报】
2025-12-08停工,
停工原因:客户原因-在上班,未时间到现场交底。
预计恢复日期:2025-12-09。
2025-12-04 星期四
工作内容:

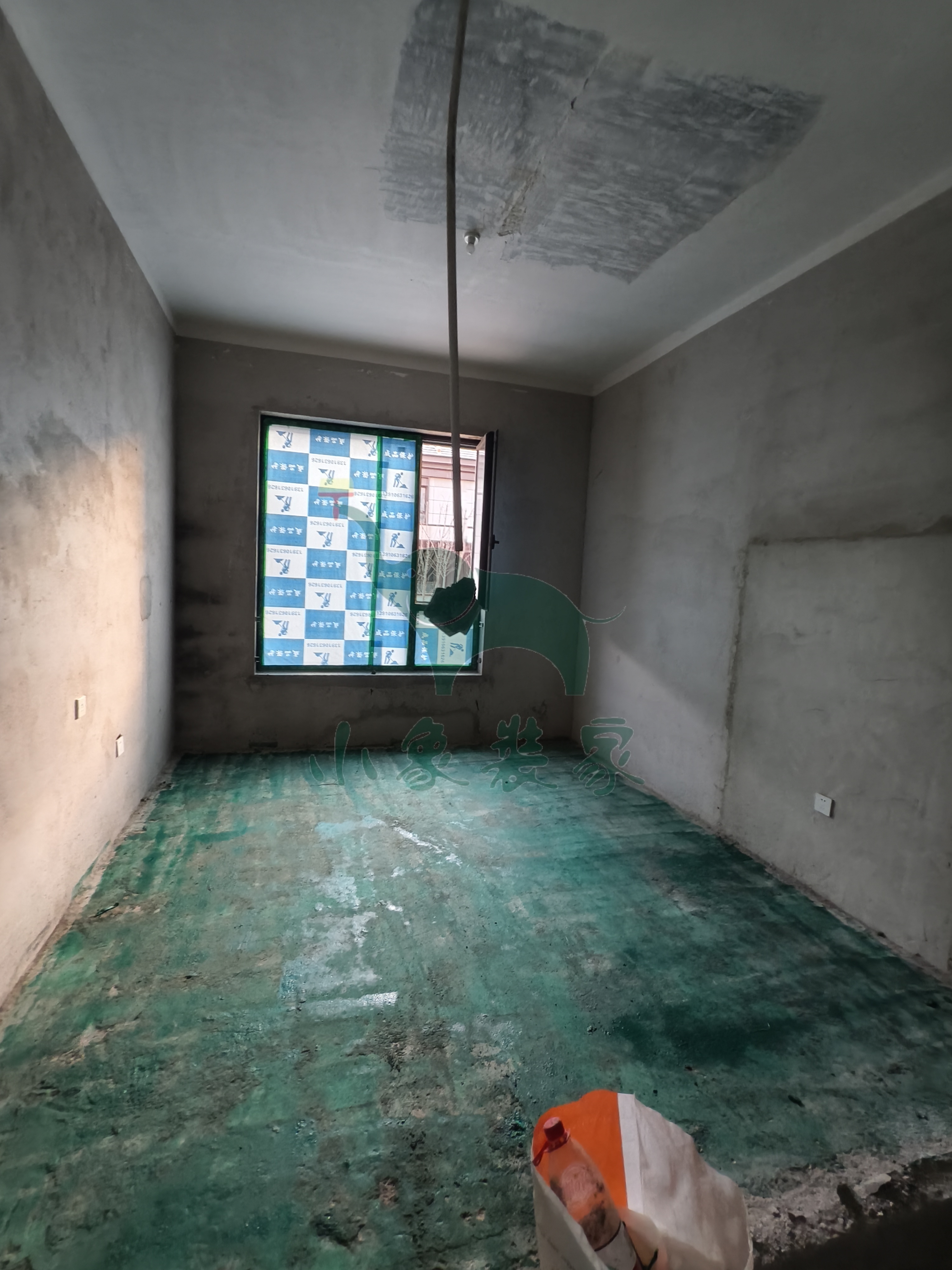

拆除工程-刷地锢已完工。
竣工总进度:15%。
施工人员:厂家安装。
【明日播报】
工作内容:

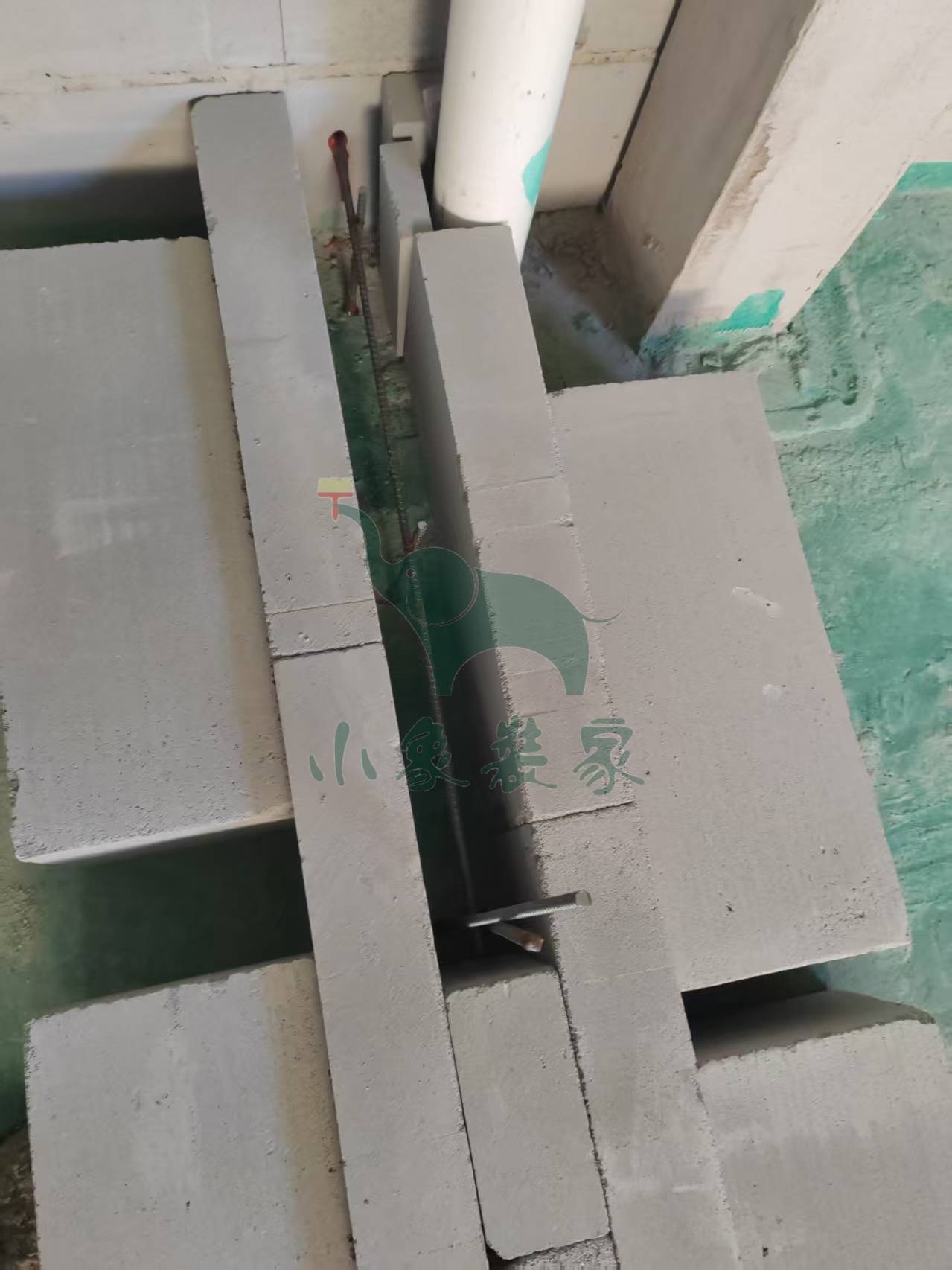

瓦工工程-轻体砖砌墙。
施工人员:厂家安装。
补充说明:瓦工进材料。
2025-12-01 星期一
工作内容:

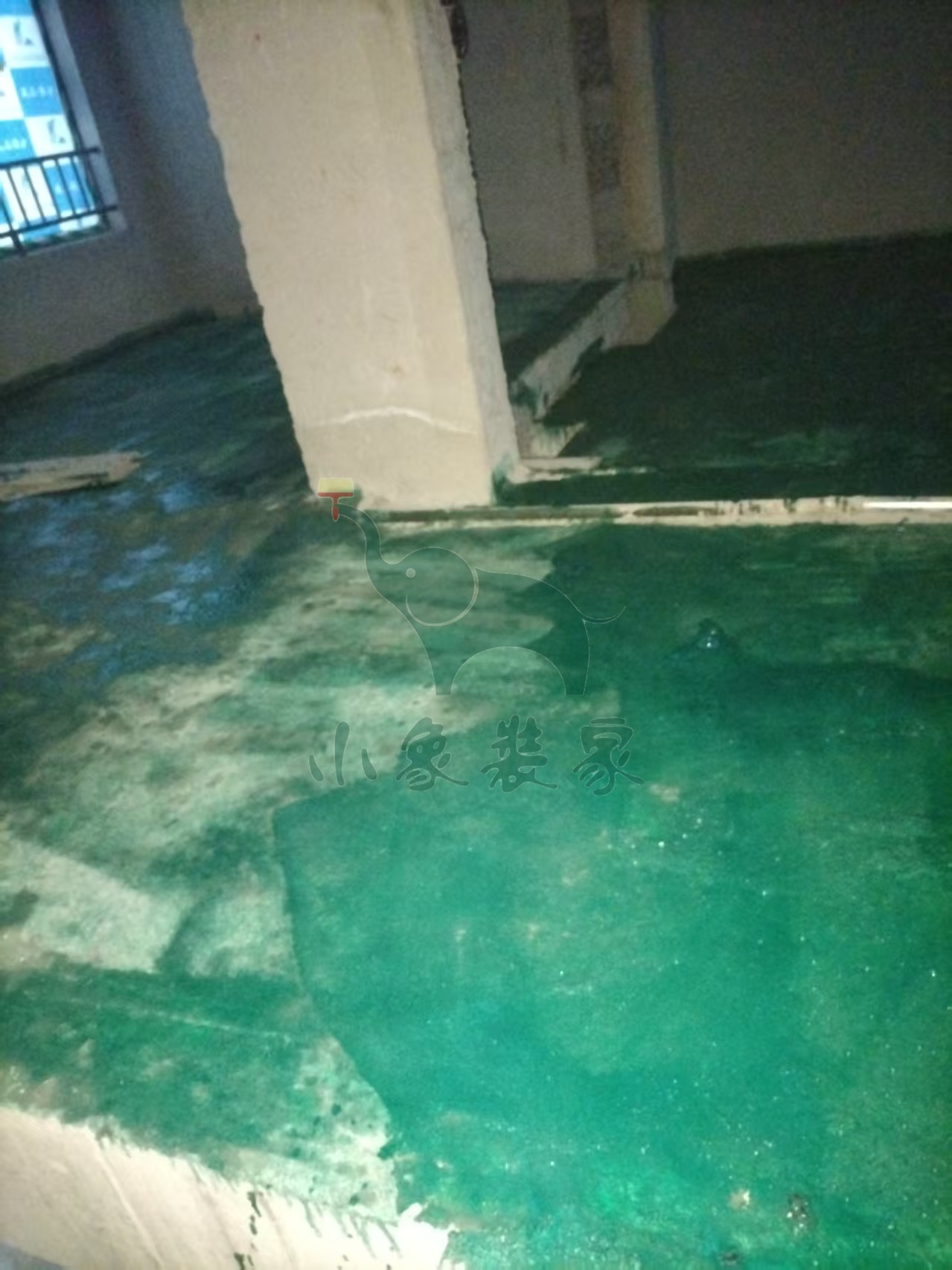

拆除工程-其他已完工。
竣工总进度:15%。
施工人员:张东峰。

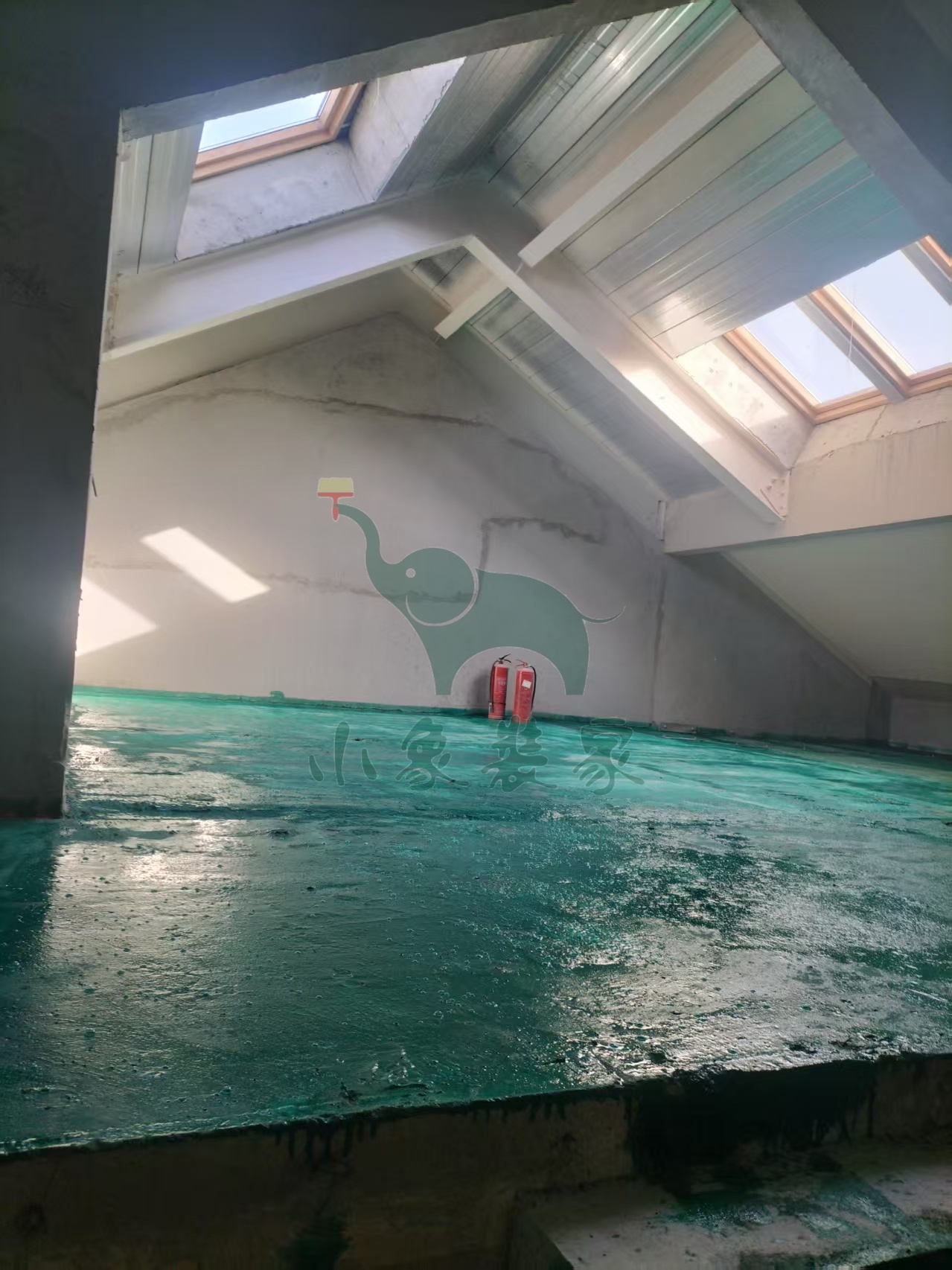

补充说明:地面刷地锢。
【明日播报】
2025-12-02停工,
停工原因:天气原因-其它。
预计恢复日期:2025-12-02。
补充说明:地面地锢不干。
2025-11-08 星期六
工作内容:
木工工程-其他已完工。
竣工总进度:15%。
施工人员:张东峰。
补充说明:地下车库门做围档。
【明日播报】
2025-11-09停工,
停工原因:物业原因-根据物业规定、法定假日/周末不能施工。
预计恢复日期:2025-11-10。
2025-11-03 星期一
工作内容:
拆除工程-拆除轻体墙、保温墙还需2天
拆除工程-清运垃圾还需1天。
竣工总进度:10%。
施工人员:车志坚。
【明日播报】
工作内容:
拆除工程-拆除轻体墙、保温墙
拆除工程-清运垃圾。
施工人员:车志坚。
2025-10-11 星期六
工作内容:
拆除工程-拆除轻体墙、保温墙还需2天。
竣工总进度:5%。
施工人员:车志坚。
【明日播报】
2025-10-12停工,
停工原因:物业原因-根据物业规定、法定假日/周末不能施工。
预计恢复日期:2025-10-14。
2025-10-10 星期五
工作内容:
拆除工程-拆除轻体墙、保温墙还需2天。
竣工总进度:5%。
施工人员:车志坚。
【明日播报】
工作内容:
拆除工程-拆除轻体墙、保温墙。
施工人员:车志坚。
2025-10-01 星期三
工作内容:
拆除工程-拆除轻体墙、保温墙还需2天。
竣工总进度:5%。
施工人员:车志坚。
【明日播报】
2025-10-02停工,
停工原因:物业原因-根据物业规定、法定假日/周末不能施工。
预计恢复日期:2025-10-09。
2025-09-29 星期一
工作内容:
拆除工程-拆除轻体墙、保温墙还需4天。
竣工总进度:5%。
施工人员:车志坚。
【明日播报】
工作内容:
拆除工程-拆除轻体墙、保温墙。
施工人员:车志坚。
2025-09-28 星期日
工作内容:
拆除工程-保护工程还需1天。
竣工总进度:0%。
施工人员:张宁宁。
【明日播报】
工作内容:
拆除工程-拆除轻体墙、保温墙。
施工人员:车志坚。
