地址
海淀区 强佑新城东区5号楼
业主
马女士
工长
郭 涛
装修类型
整装
面积户型
168.00㎡|四居
工地播报
2026-01-22 星期四

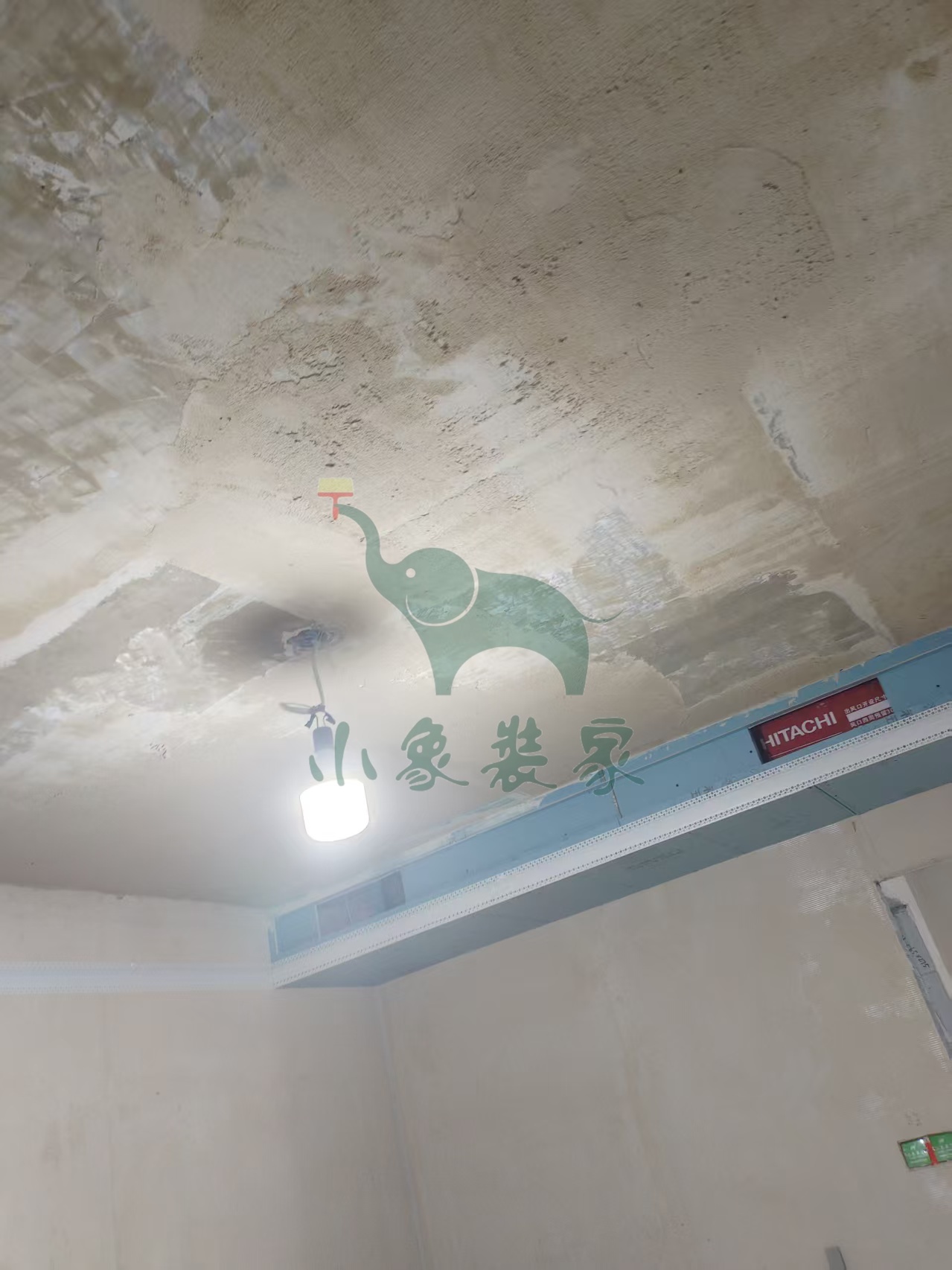

工作内容:

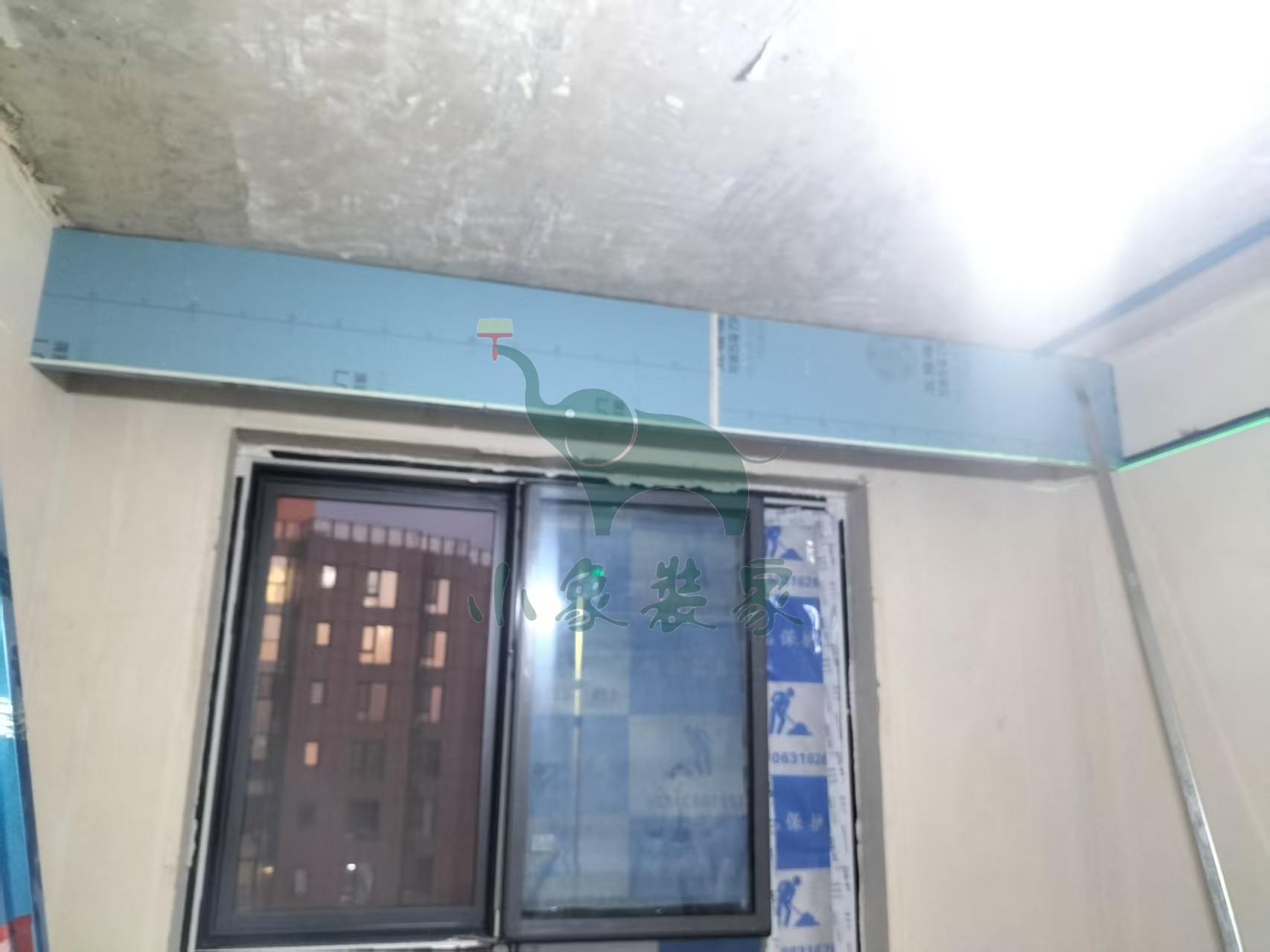

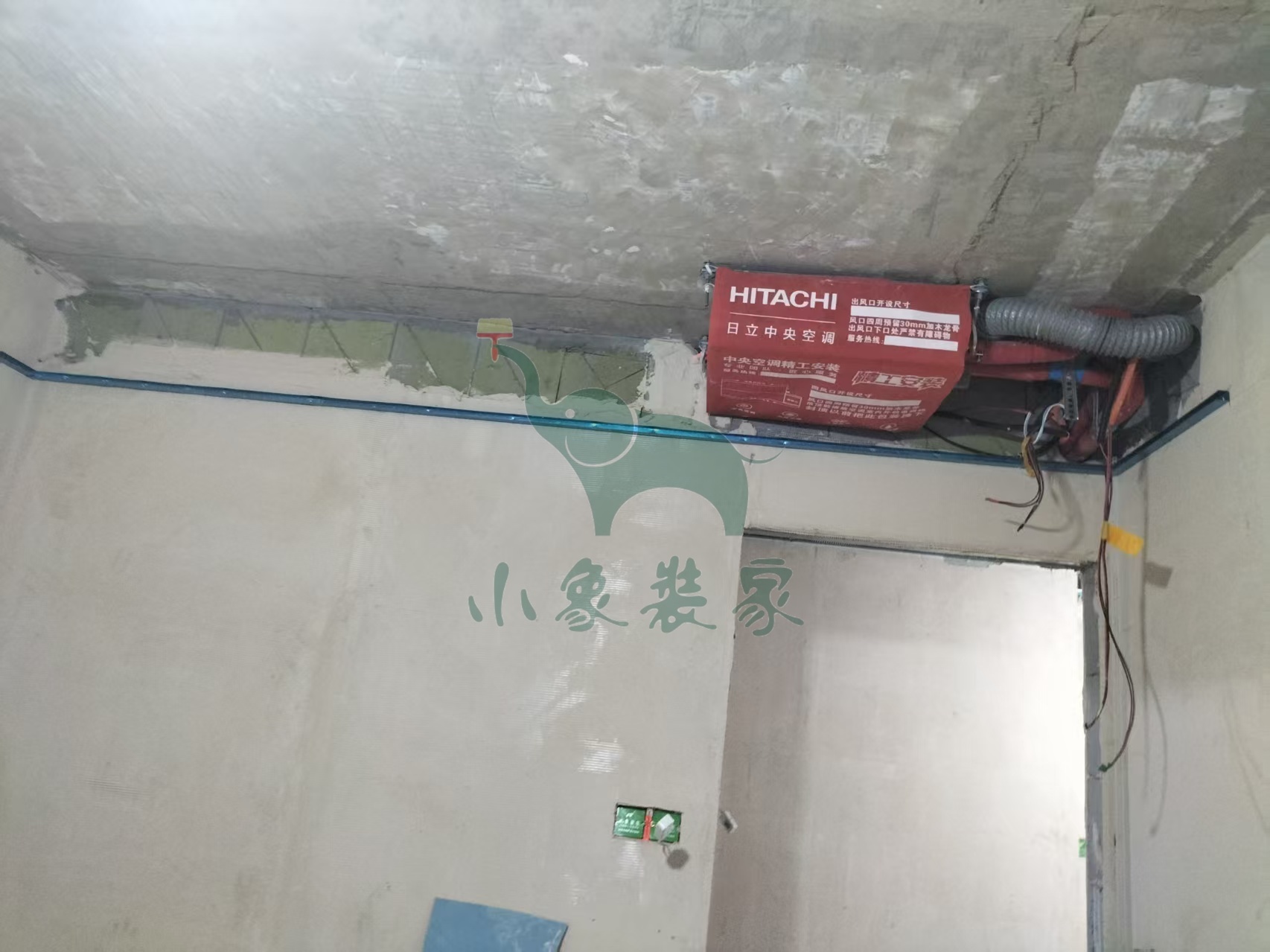

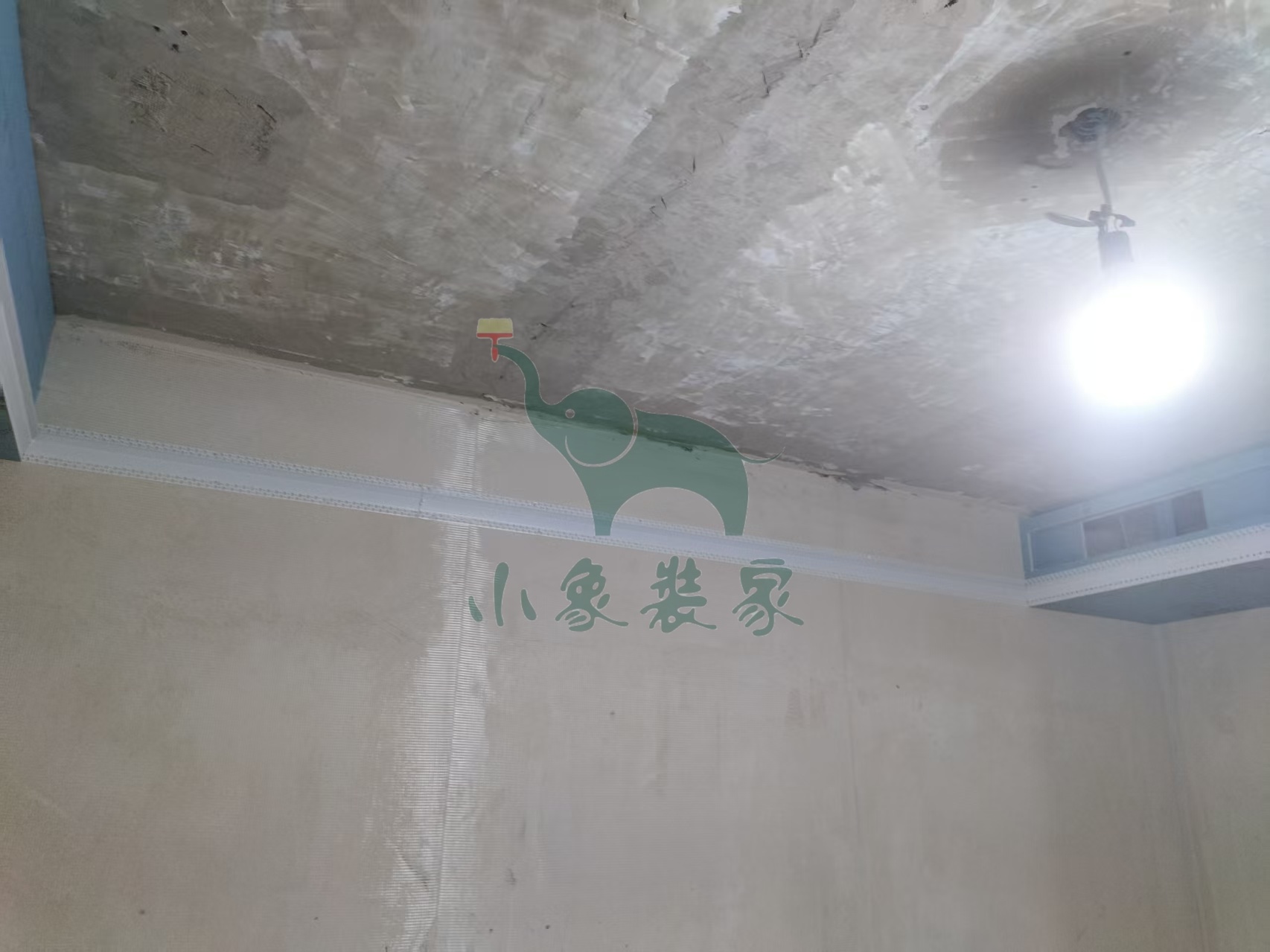

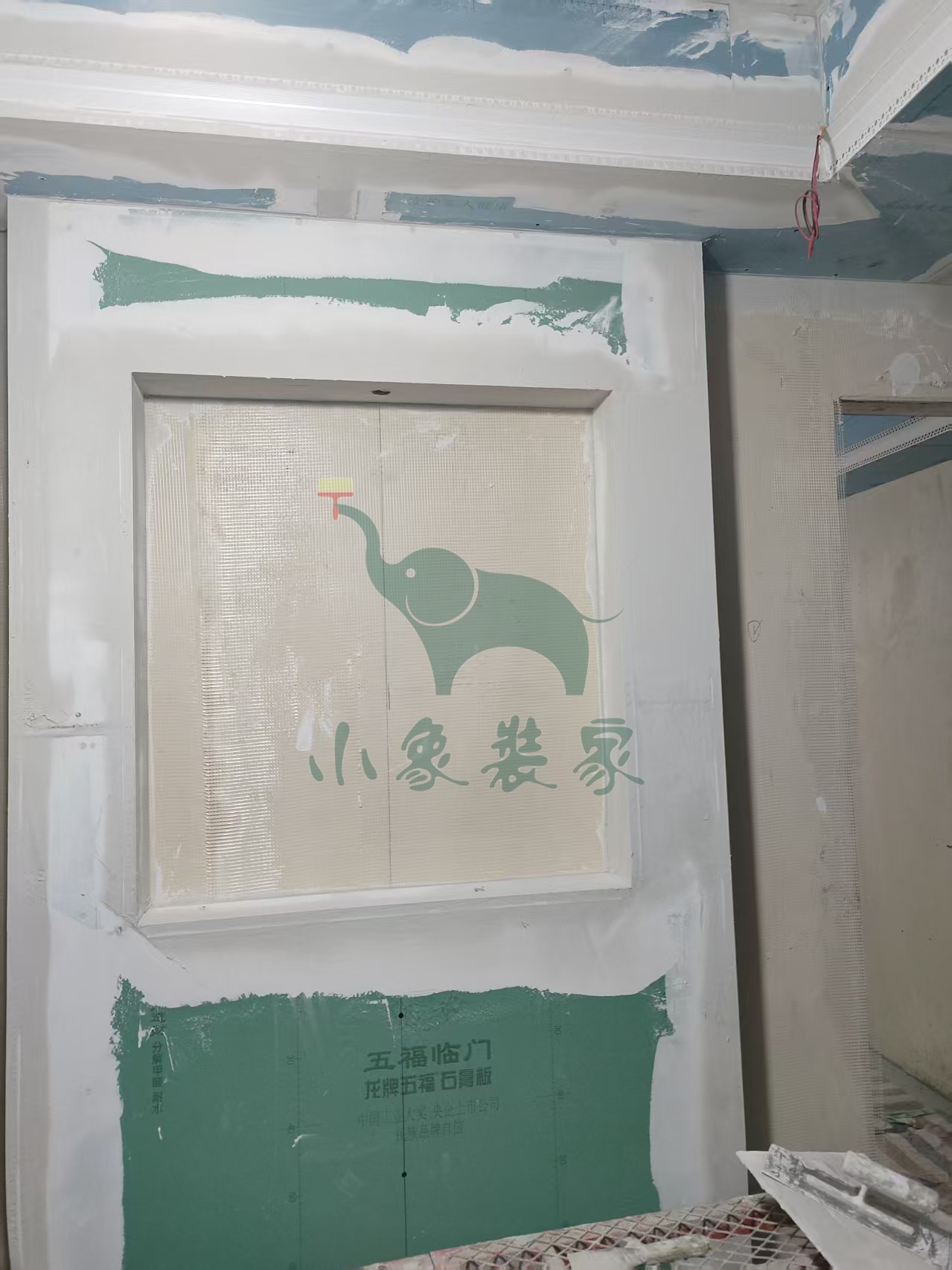

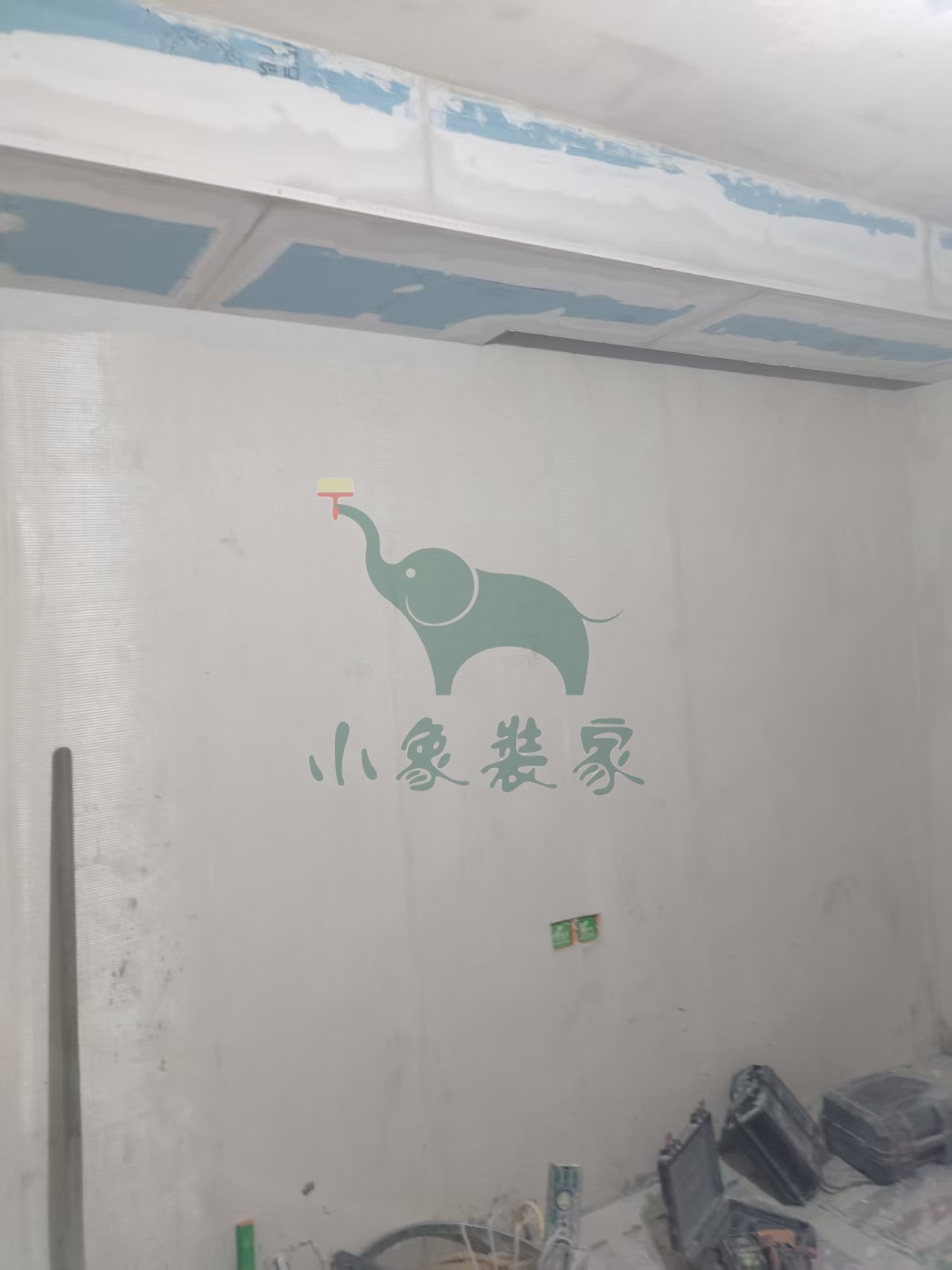

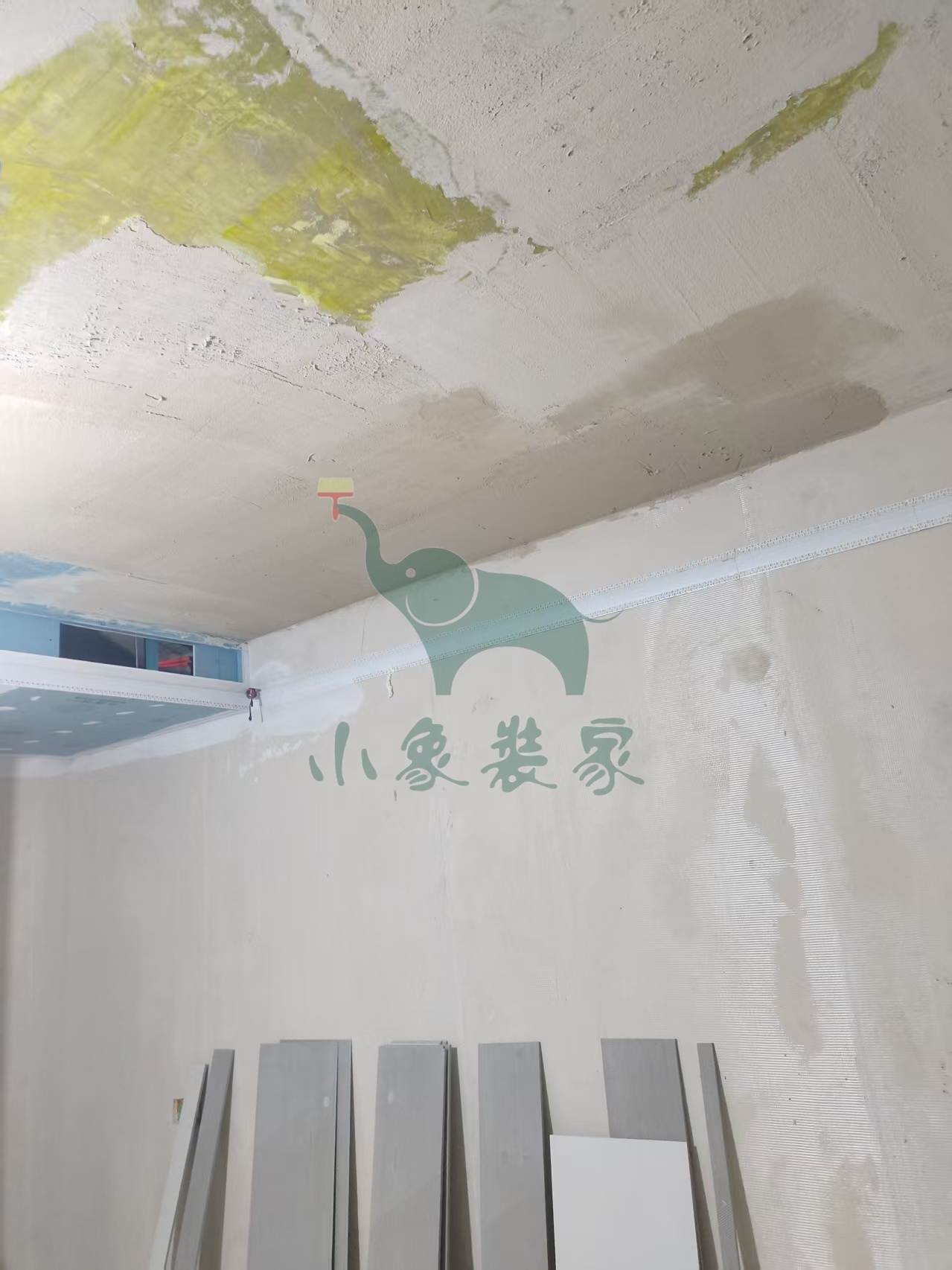

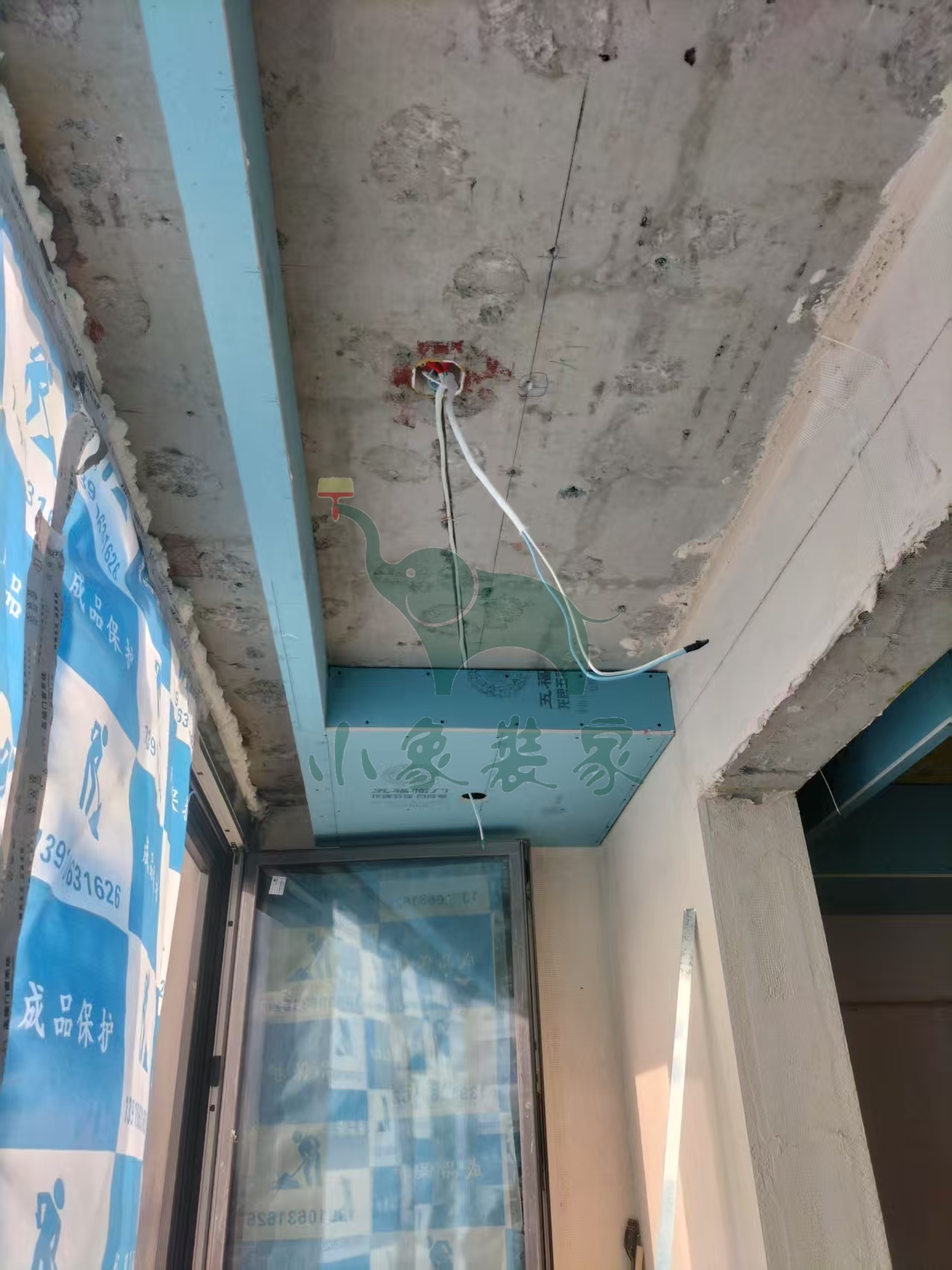

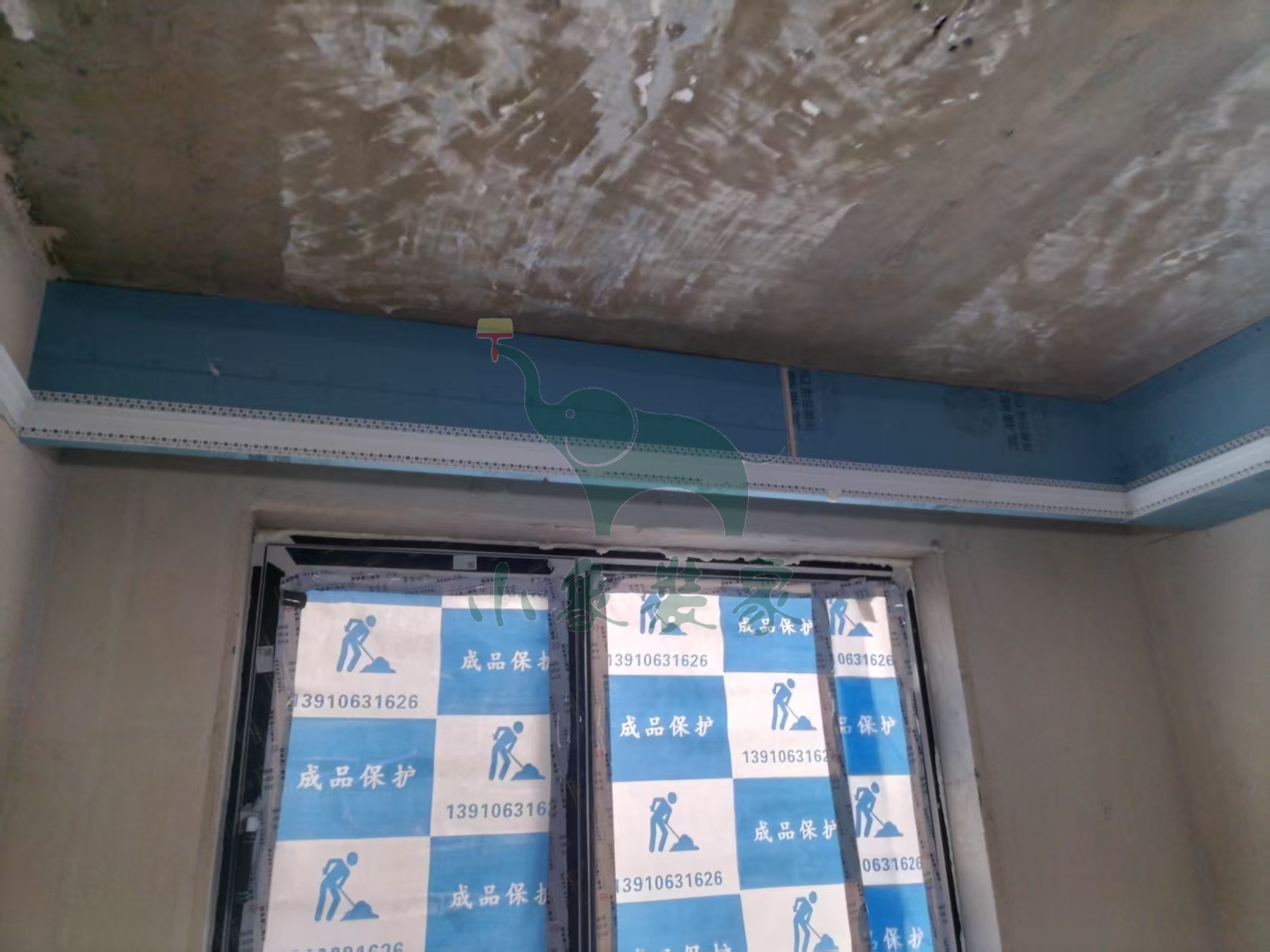

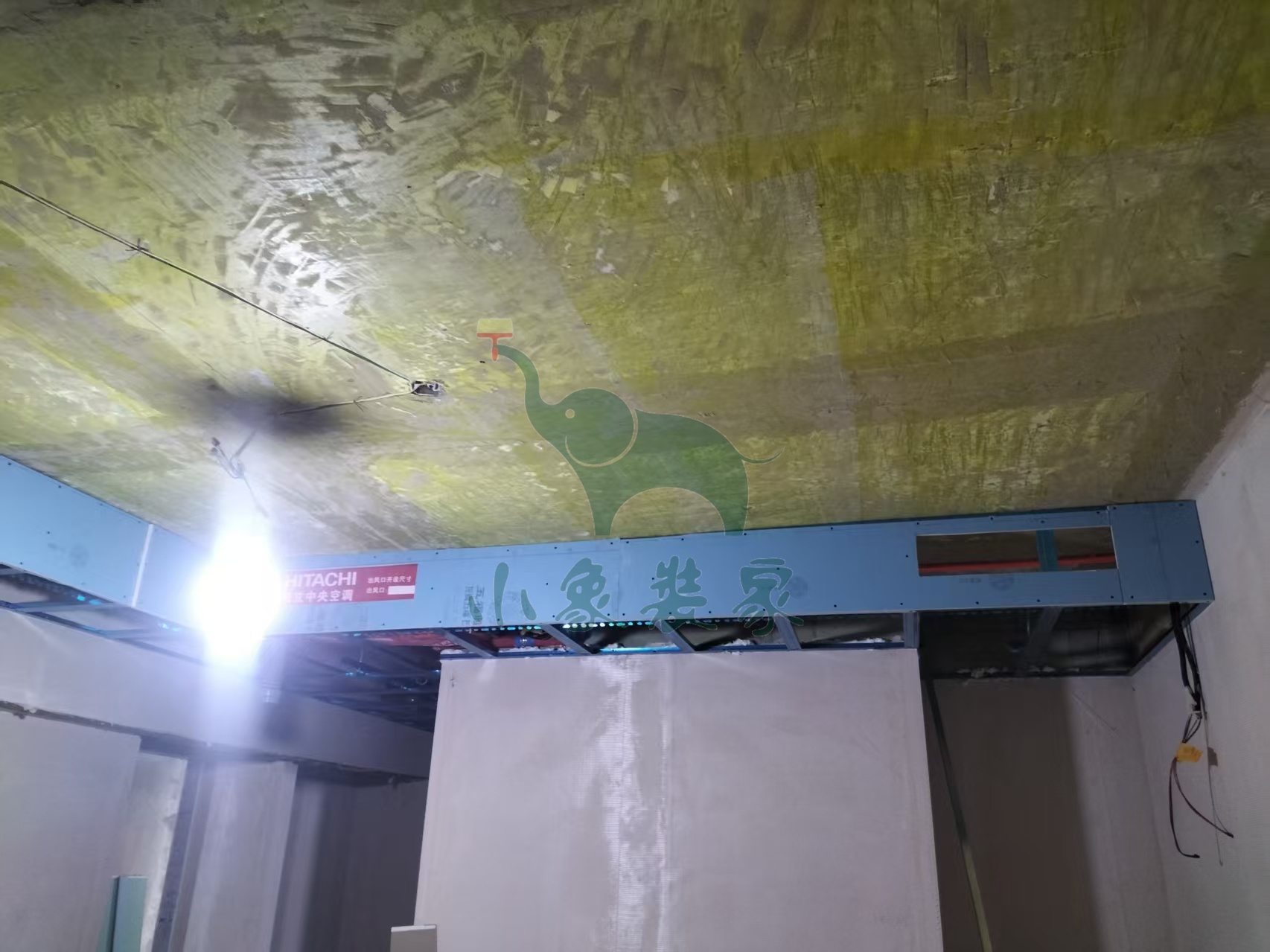

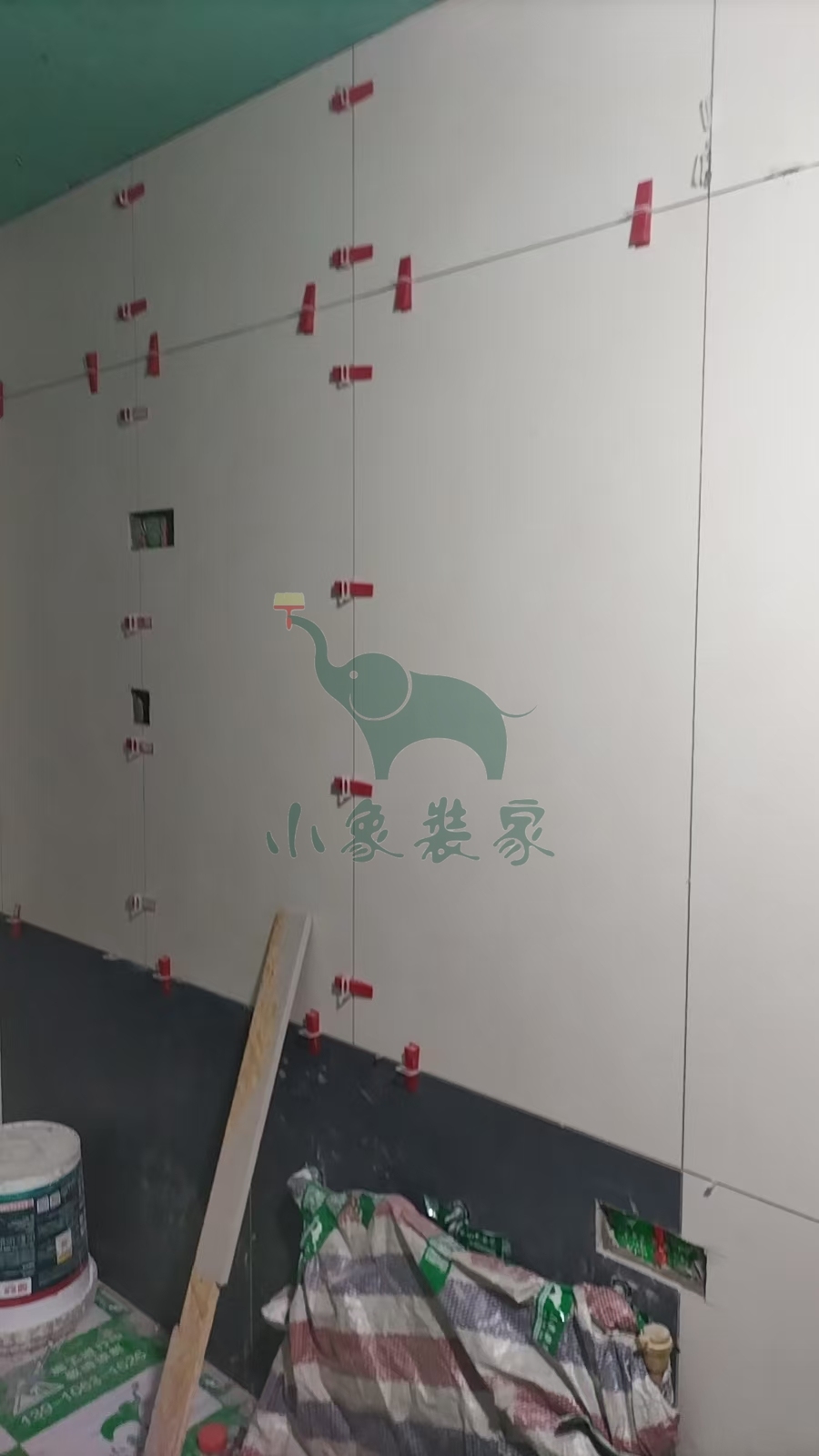

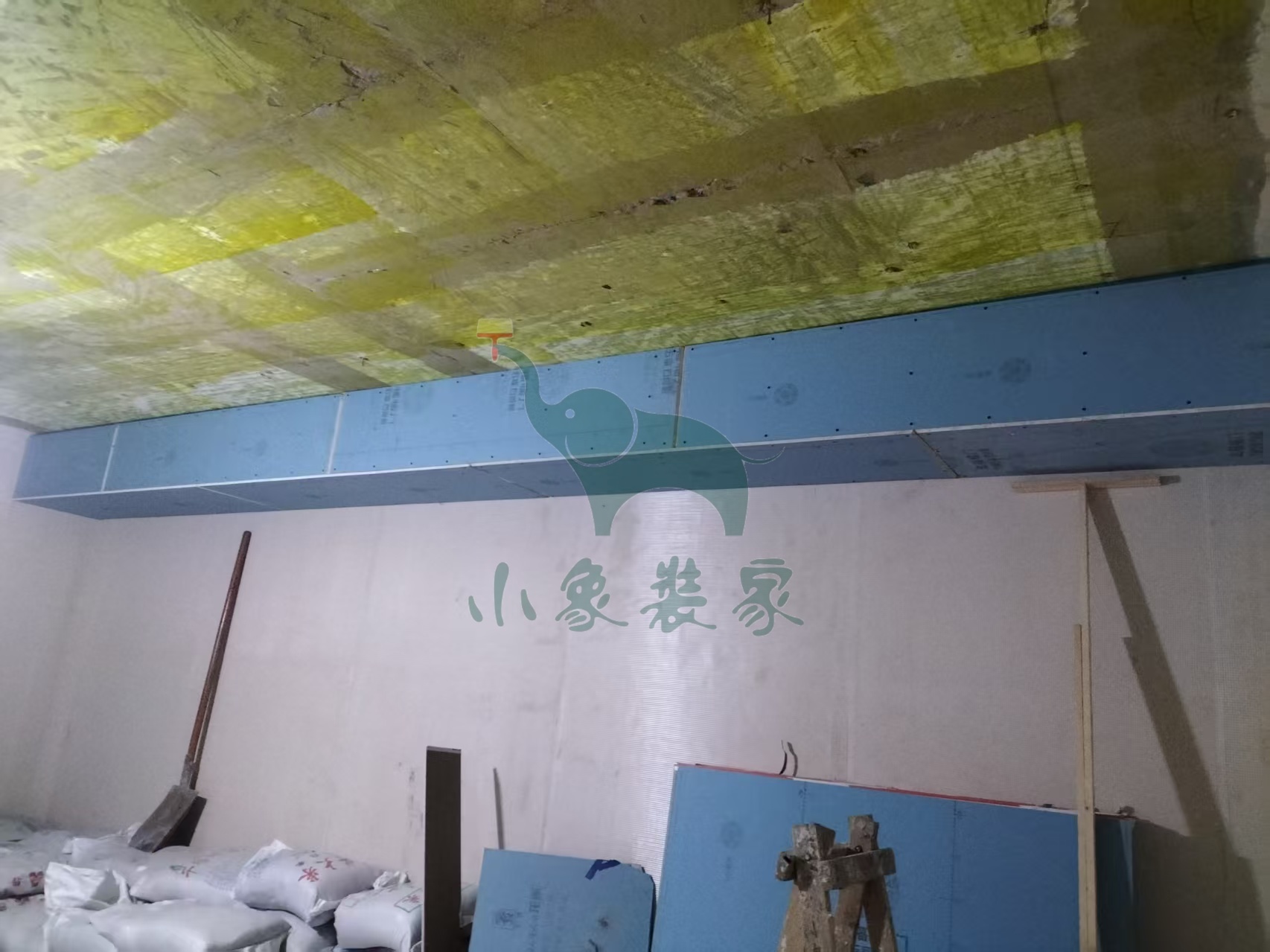

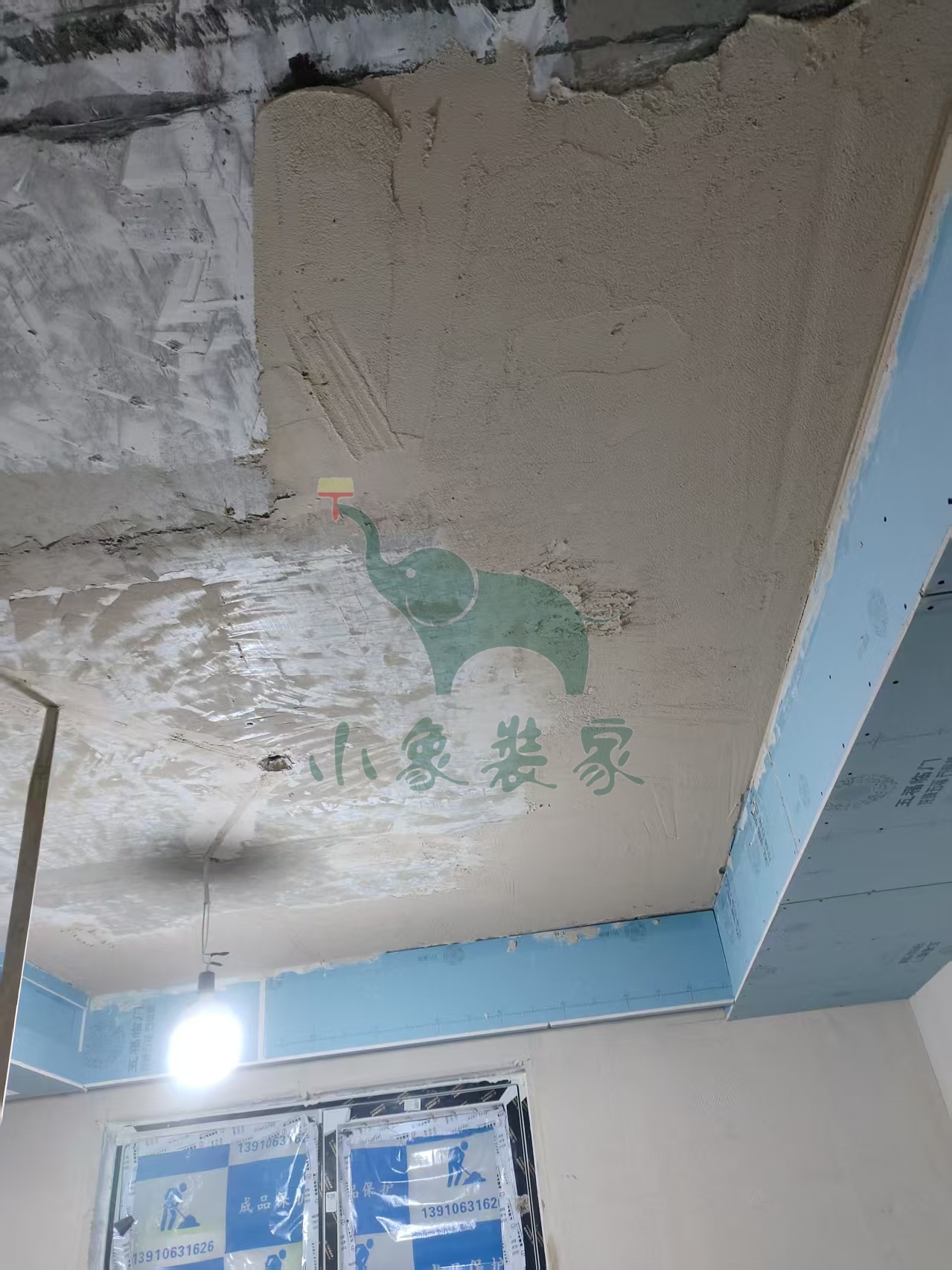

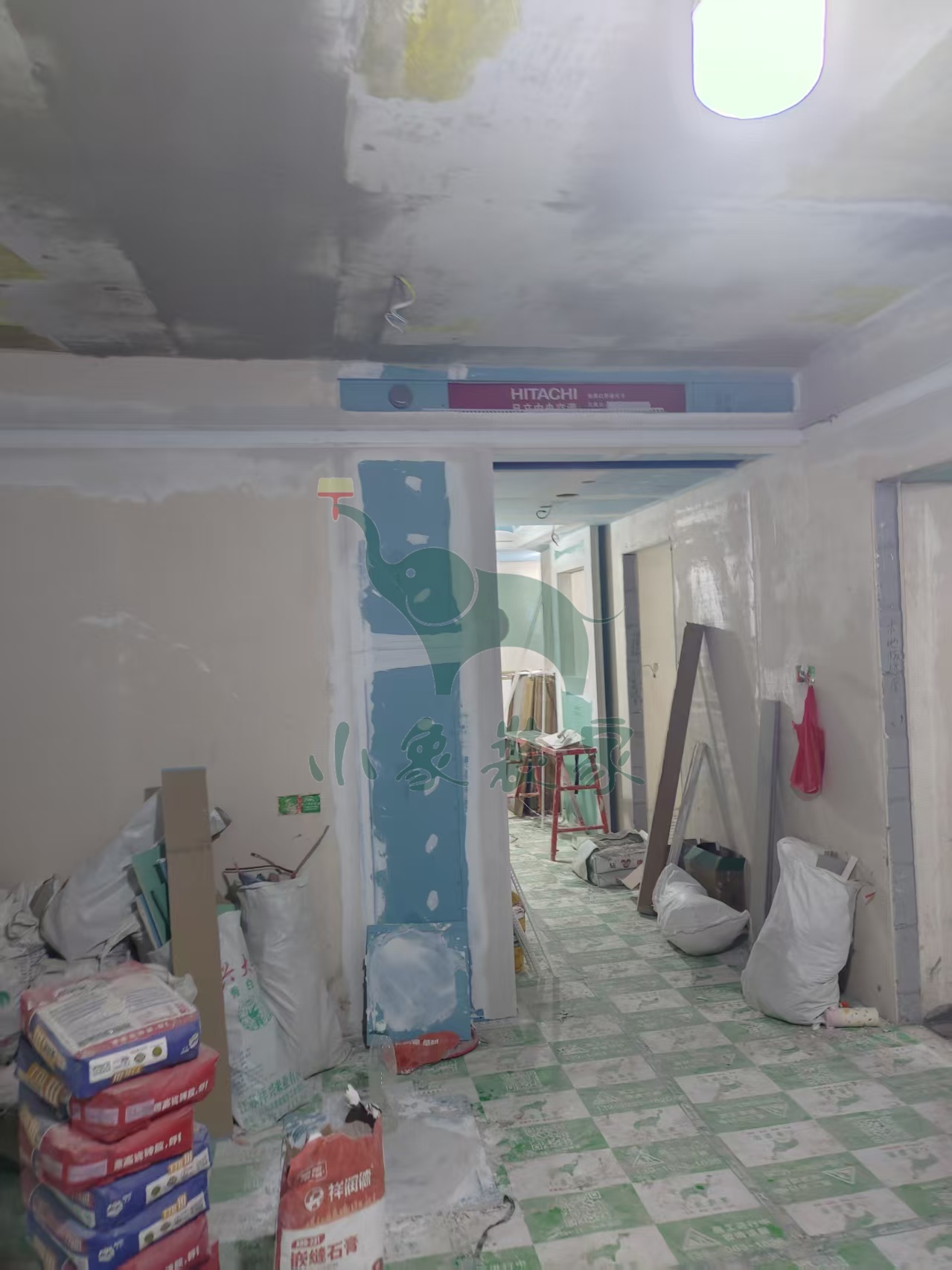

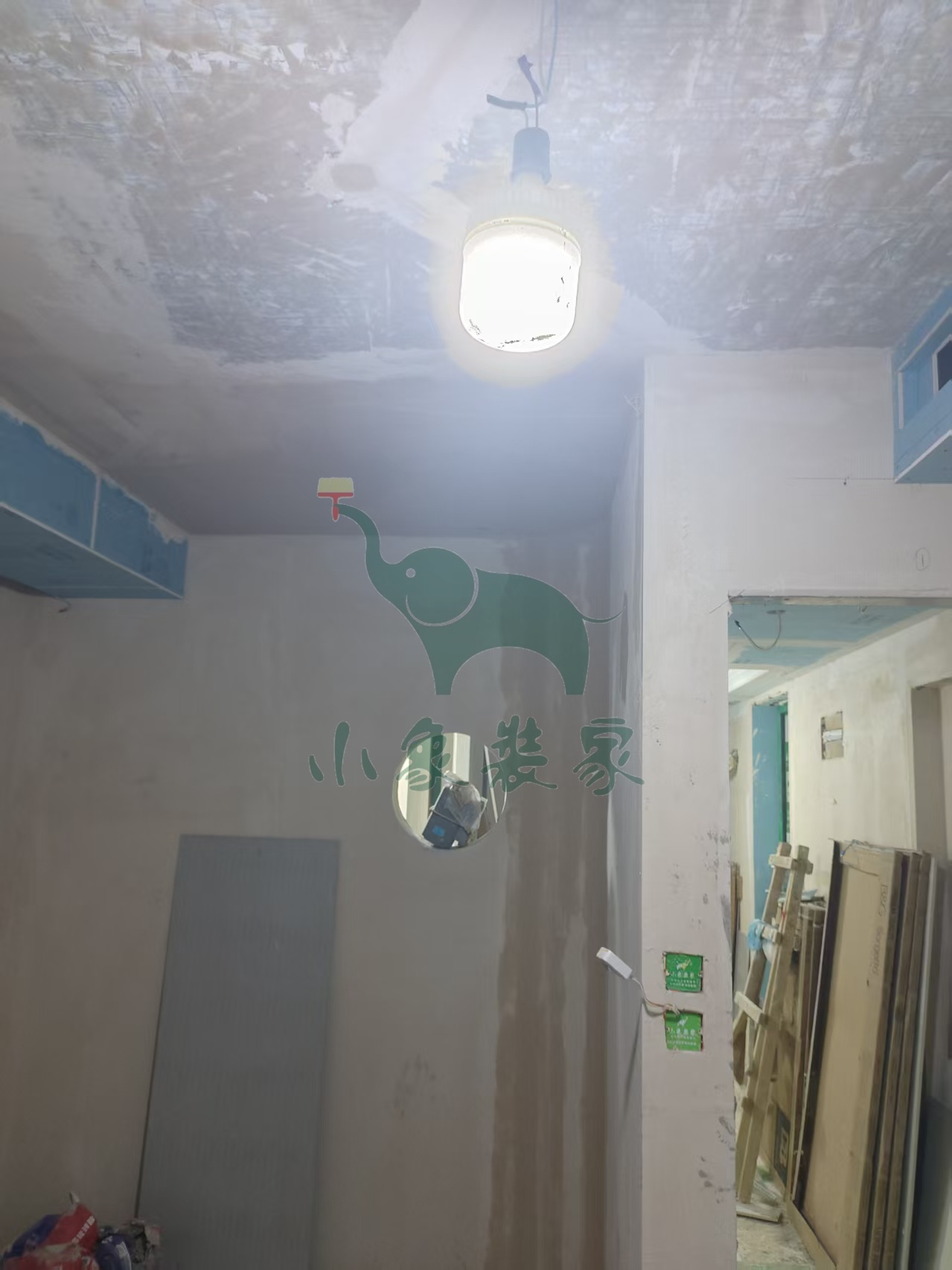

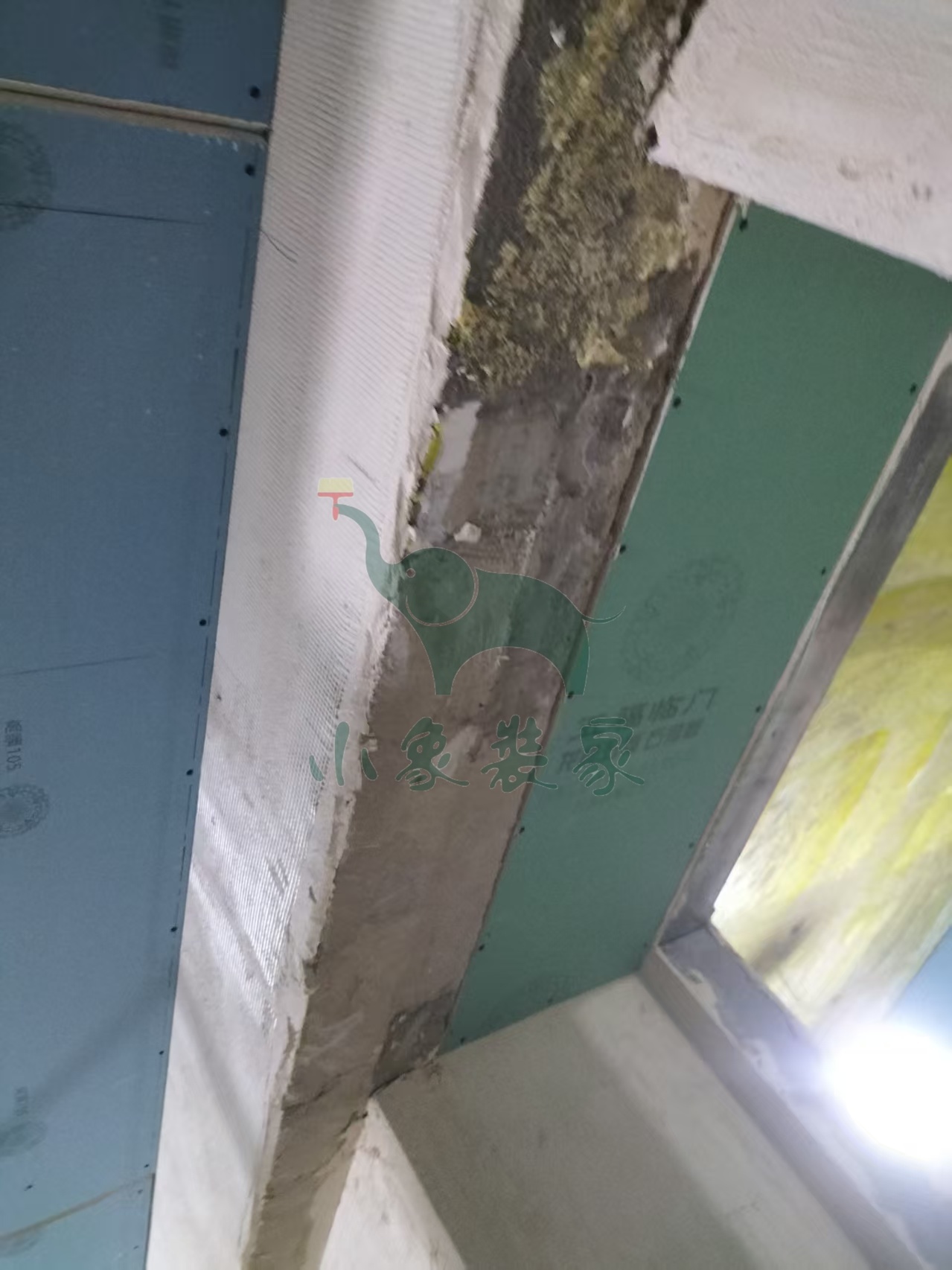

油工工程-墙面、顶面石膏找平还需1天

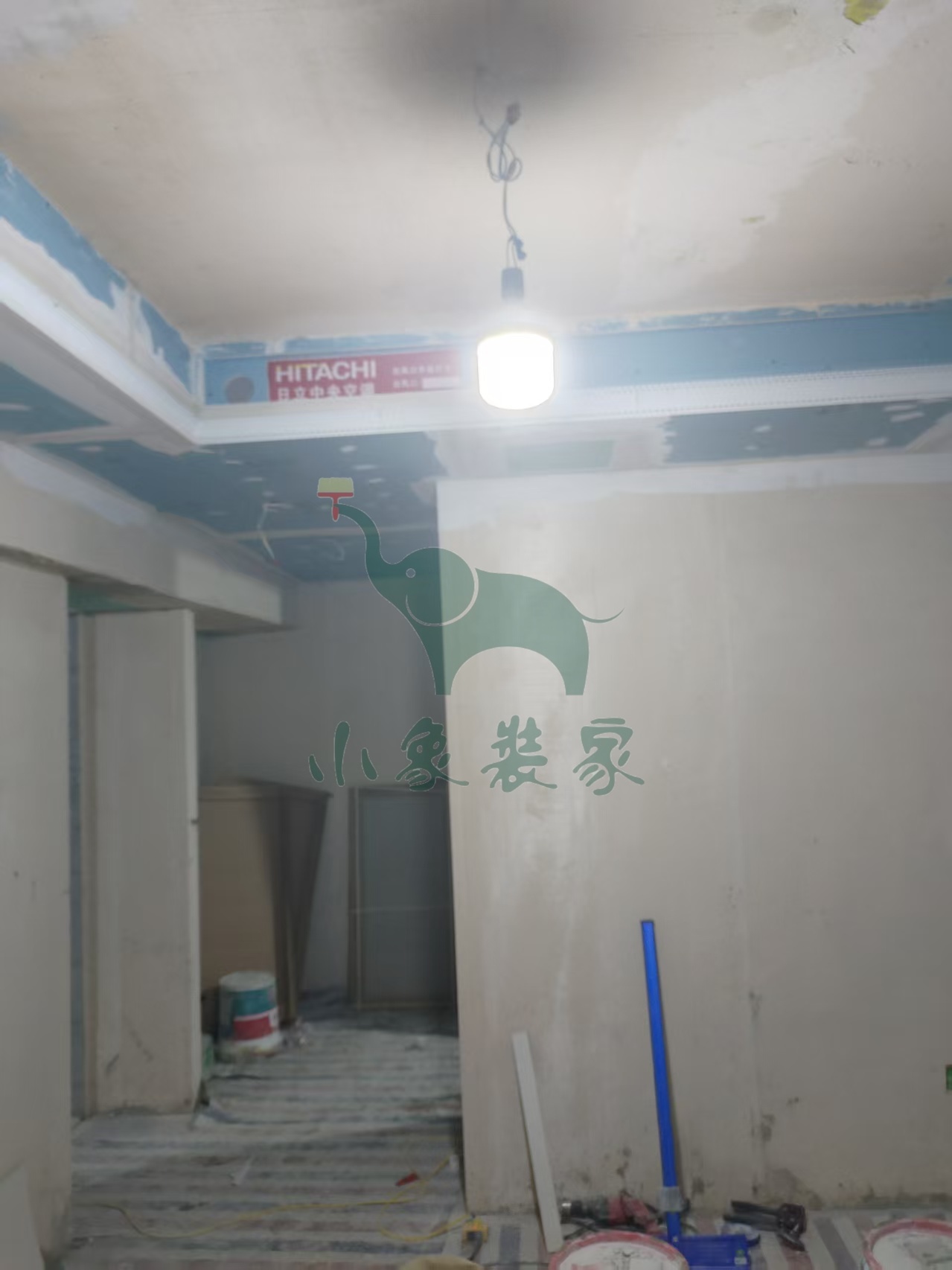

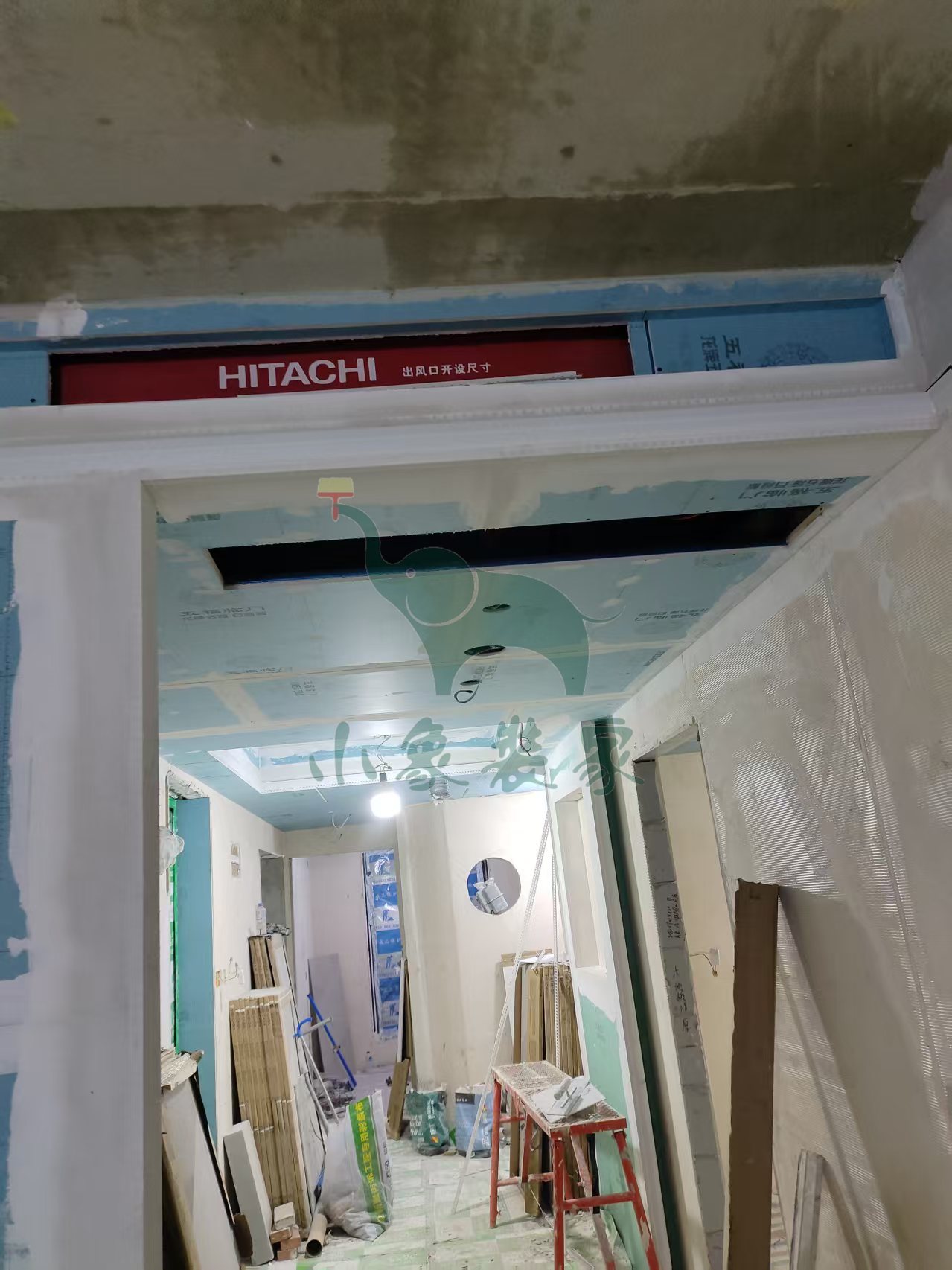

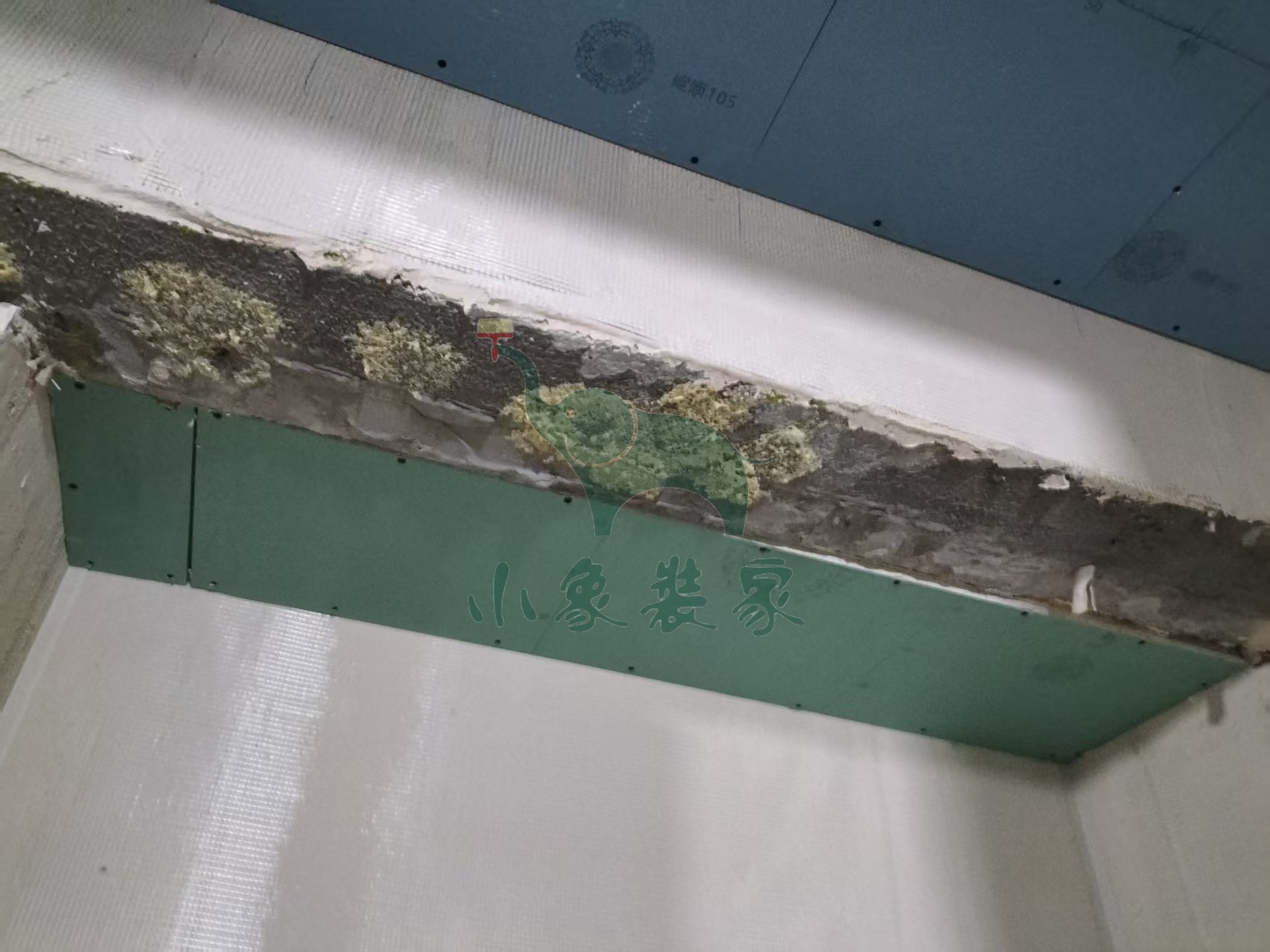

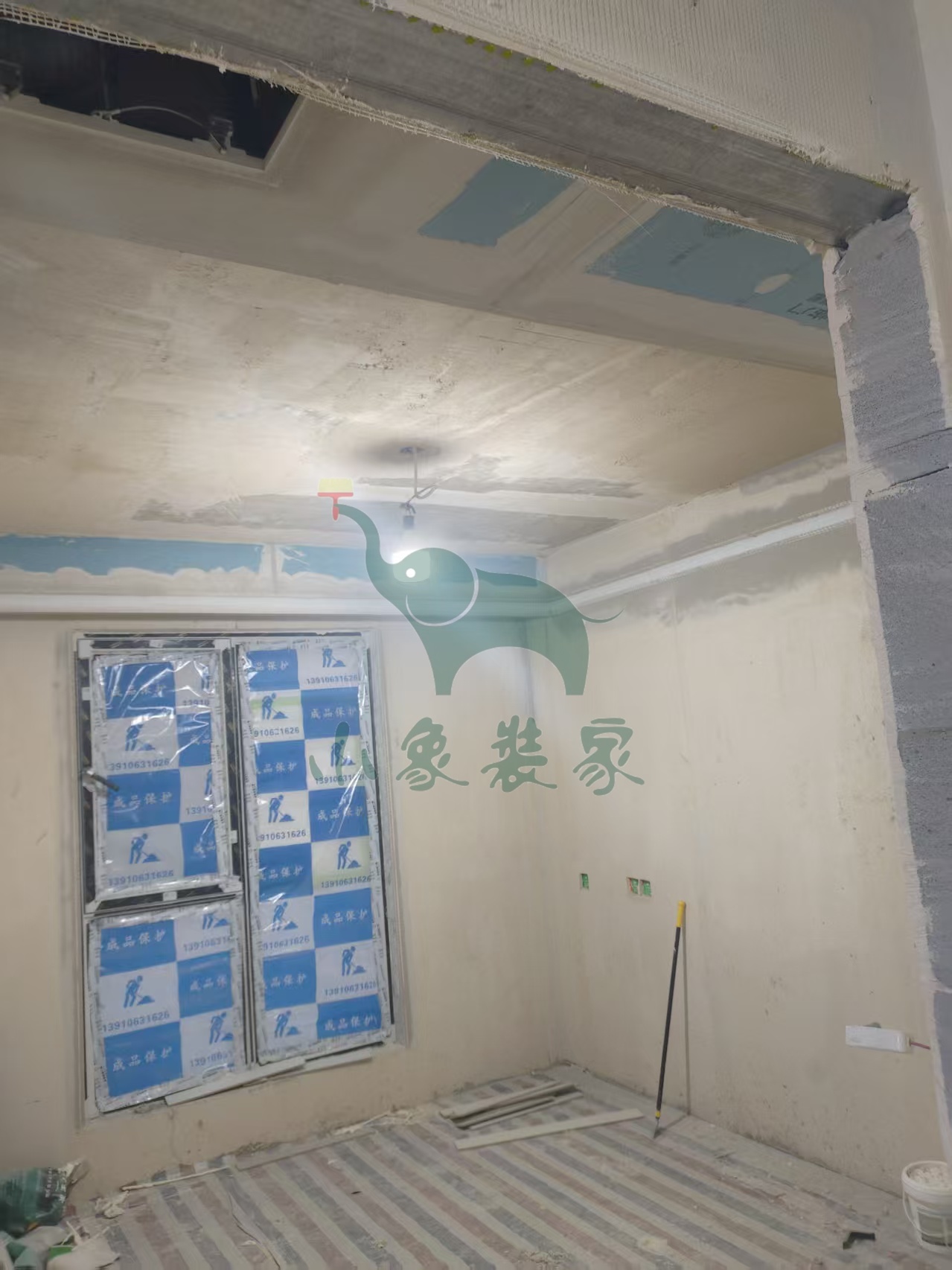

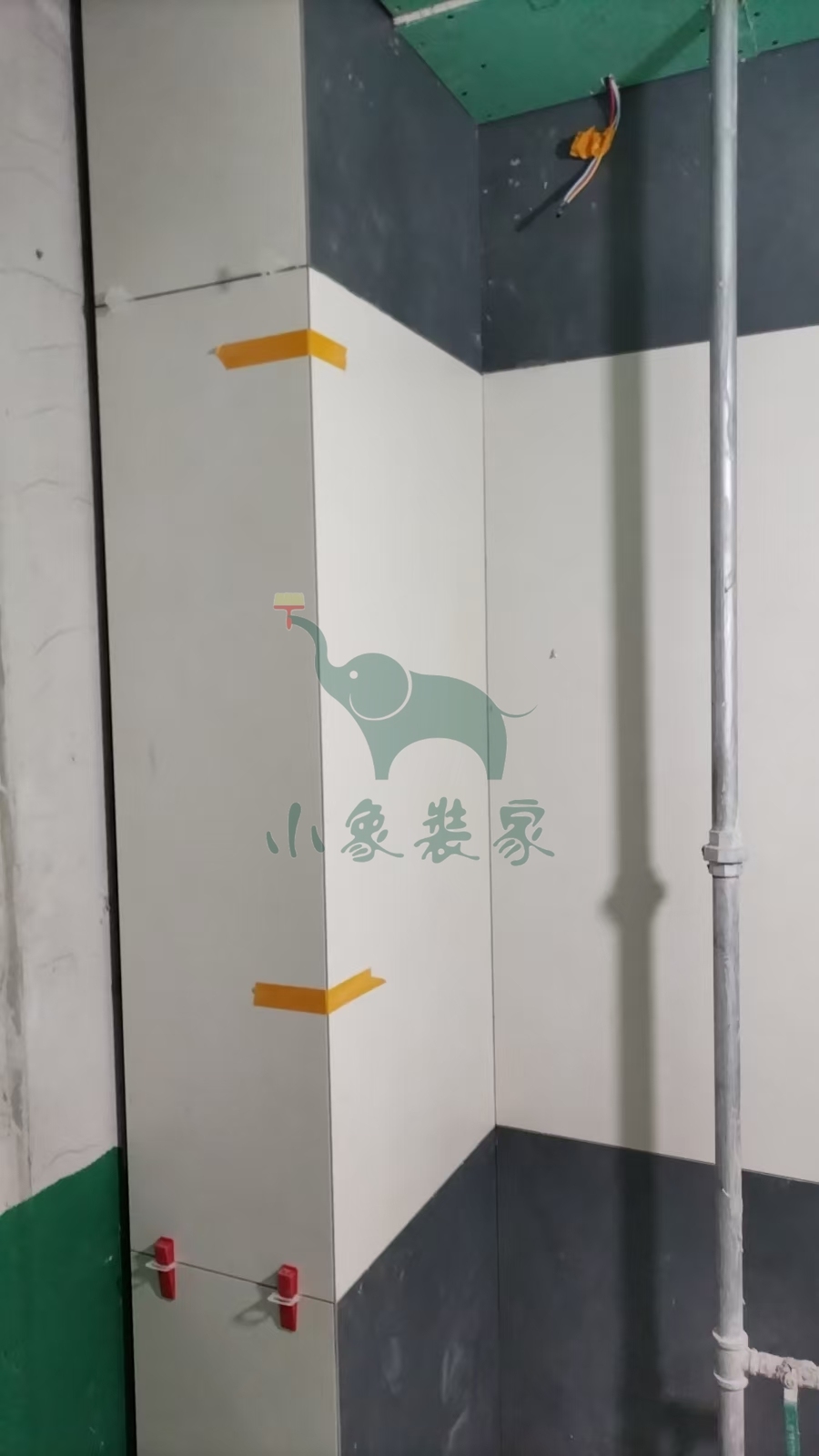

油工工程-石膏板吊顶修补阳角还需1天。
竣工总进度:70%。
施工人员:张高峰、闫县委。
共6张
【明日播报】
工作内容:

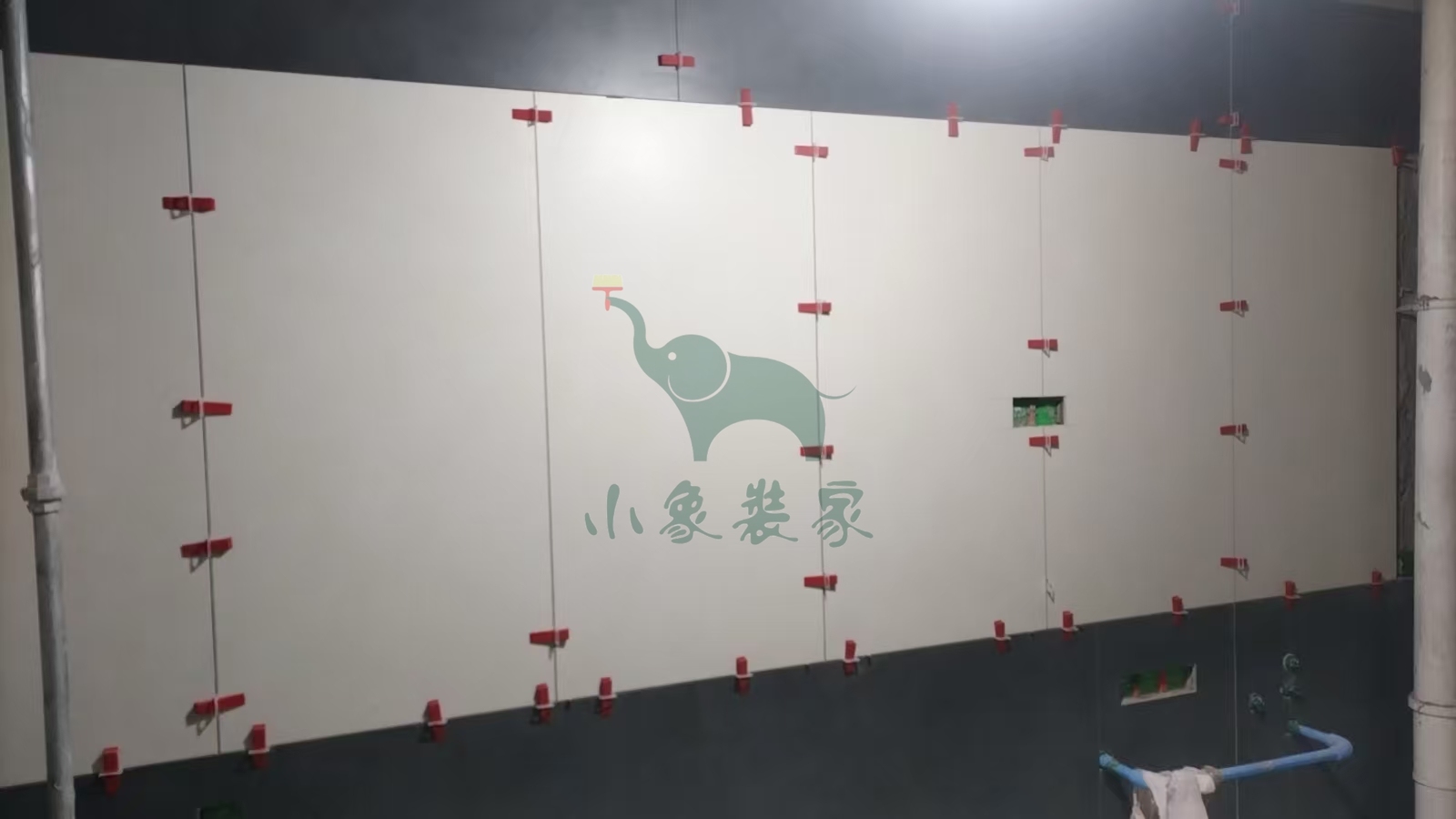

油工工程-墙面、顶面石膏找平

油工工程-刮第一遍腻子

油工工程-石膏板吊顶修补阳角

施工人员:张高峰、闫县委。
2026-01-21 星期三
工作内容:
油工工程-墙面、顶面石膏找平还需2天
油工工程-石膏板吊顶修补阳角还需2天。
竣工总进度:70%。
施工人员:闫县委。
共8张
【明日播报】
工作内容:
油工工程-墙面、顶面石膏找平

油工工程-石膏板吊顶修补阳角

施工人员:闫县委。
2026-01-21 星期三
工作内容:
油工工程-墙面、顶面石膏找平还需2天
油工工程-石膏板吊顶修补阳角还需2天。
竣工总进度:70%。
施工人员:闫县委。
共8张
2026-01-21 星期三
工作内容:

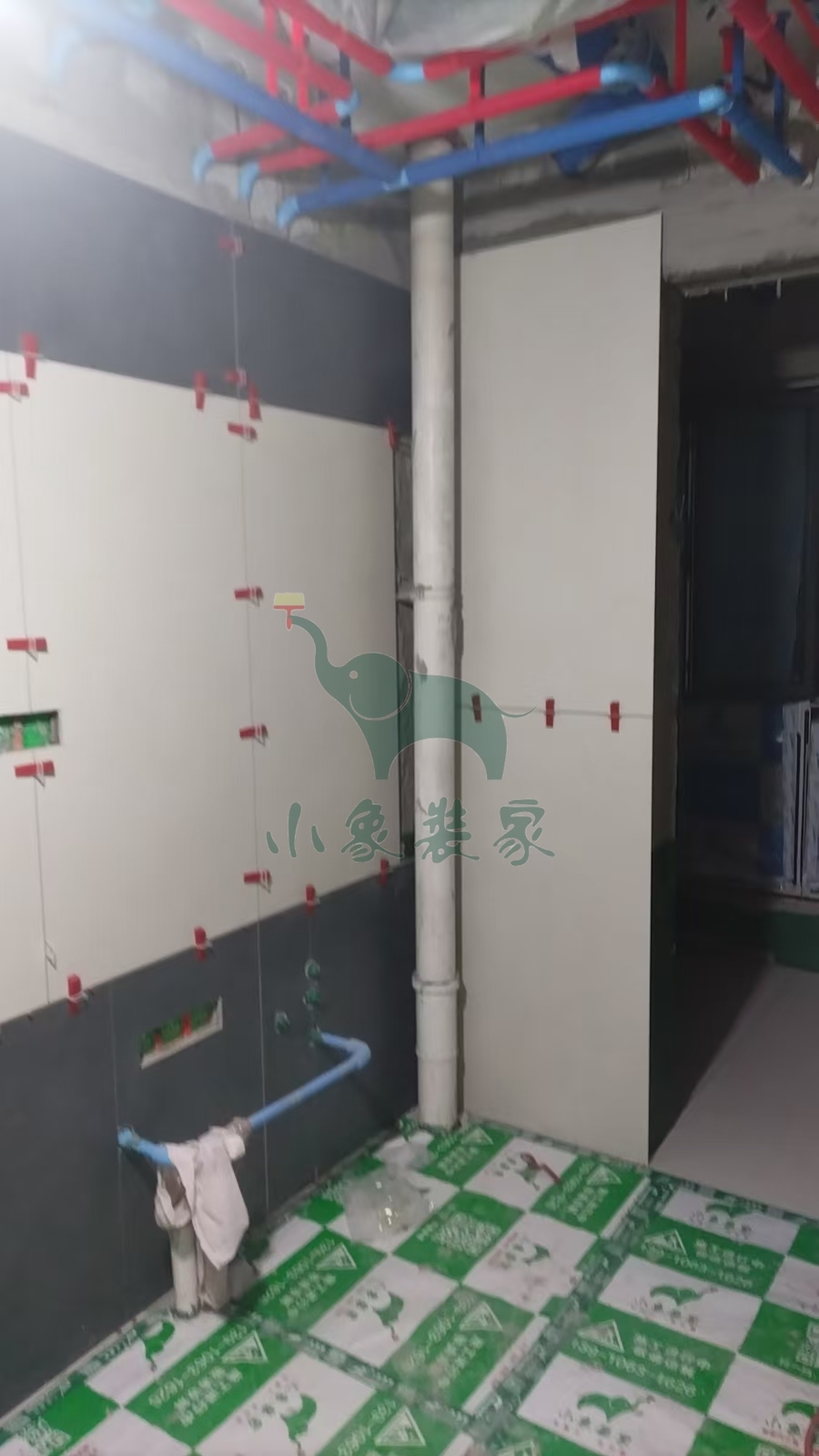

瓦工工程-卫生间墙砖铺贴还需2天。
竣工总进度:70%。
施工人员:黄新其。
共4张
【明日播报】
工作内容:
瓦工工程-卫生间墙砖铺贴

施工人员:黄新其。
2026-01-20 星期二
工作内容:
油工工程-墙面、顶面石膏找平还需3天
油工工程-石膏板吊顶修补阳角还需2天。
竣工总进度:70%。
施工人员:闫县委。
共5张
【明日播报】
工作内容:
油工工程-墙面、顶面石膏找平

油工工程-石膏板吊顶修补阳角

施工人员:闫县委。
2026-01-20 星期二
工作内容:
瓦工工程-卫生间墙砖铺贴还需3天。
竣工总进度:70%。
施工人员:黄新其。
共3张
【明日播报】
工作内容:
瓦工工程-卫生间墙砖铺贴

施工人员:黄新其。
2026-01-19 星期一
工作内容:
油工工程-墙面、顶面石膏找平还需3天
油工工程-石膏板吊顶修补阳角还需3天。
竣工总进度:70%。
施工人员:闫县委。
共6张
【明日播报】
工作内容:
油工工程-墙面、顶面石膏找平

油工工程-石膏板吊顶修补阳角

施工人员:闫县委。
2026-01-19 星期一
工作内容:

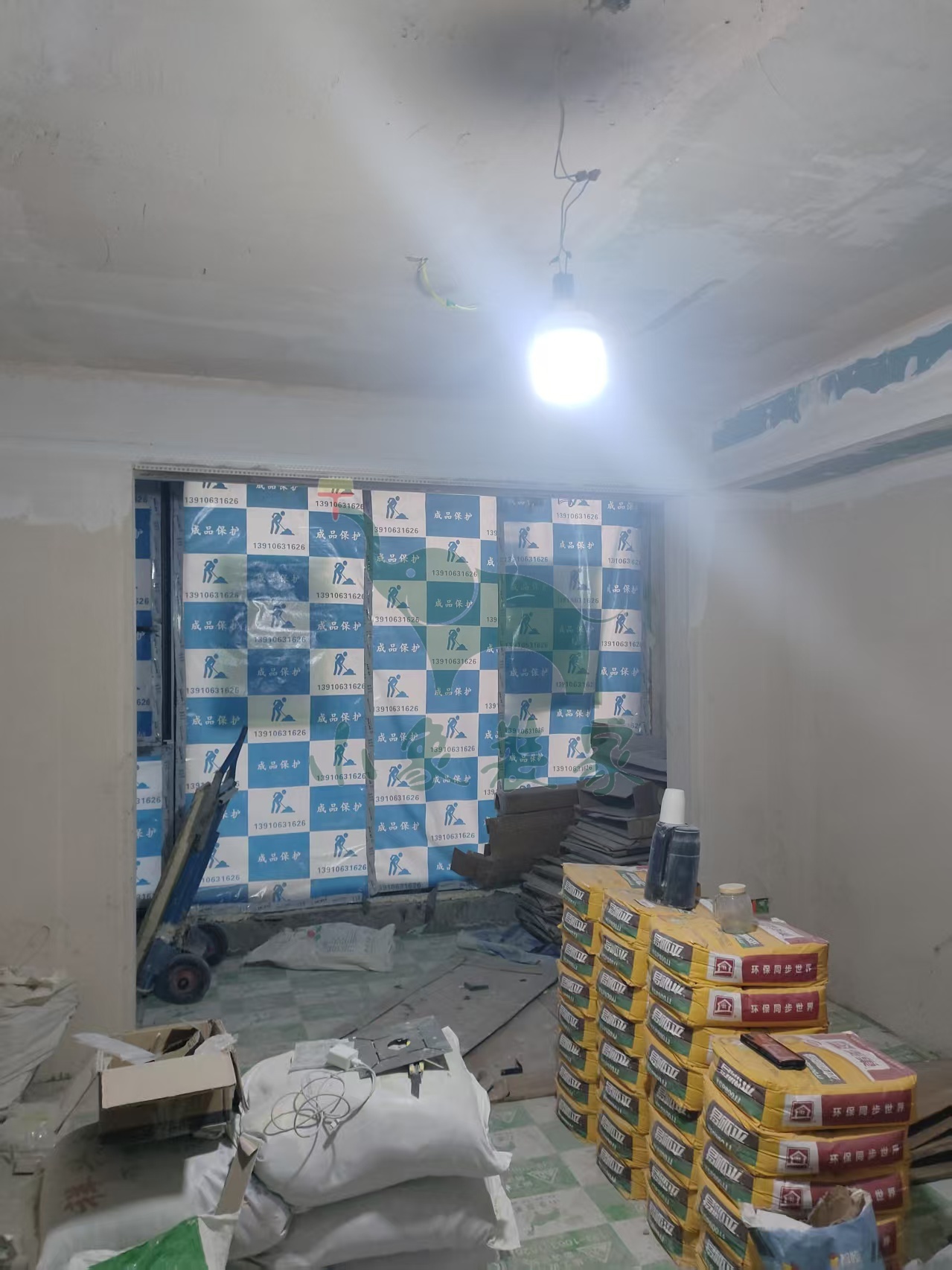

瓦工工程-厨房墙砖铺贴还需1天。
竣工总进度:65%。
施工人员:黄新其。
共3张
【明日播报】
工作内容:
瓦工工程-厨房墙砖铺贴

施工人员:黄新其。
2026-01-19 星期一

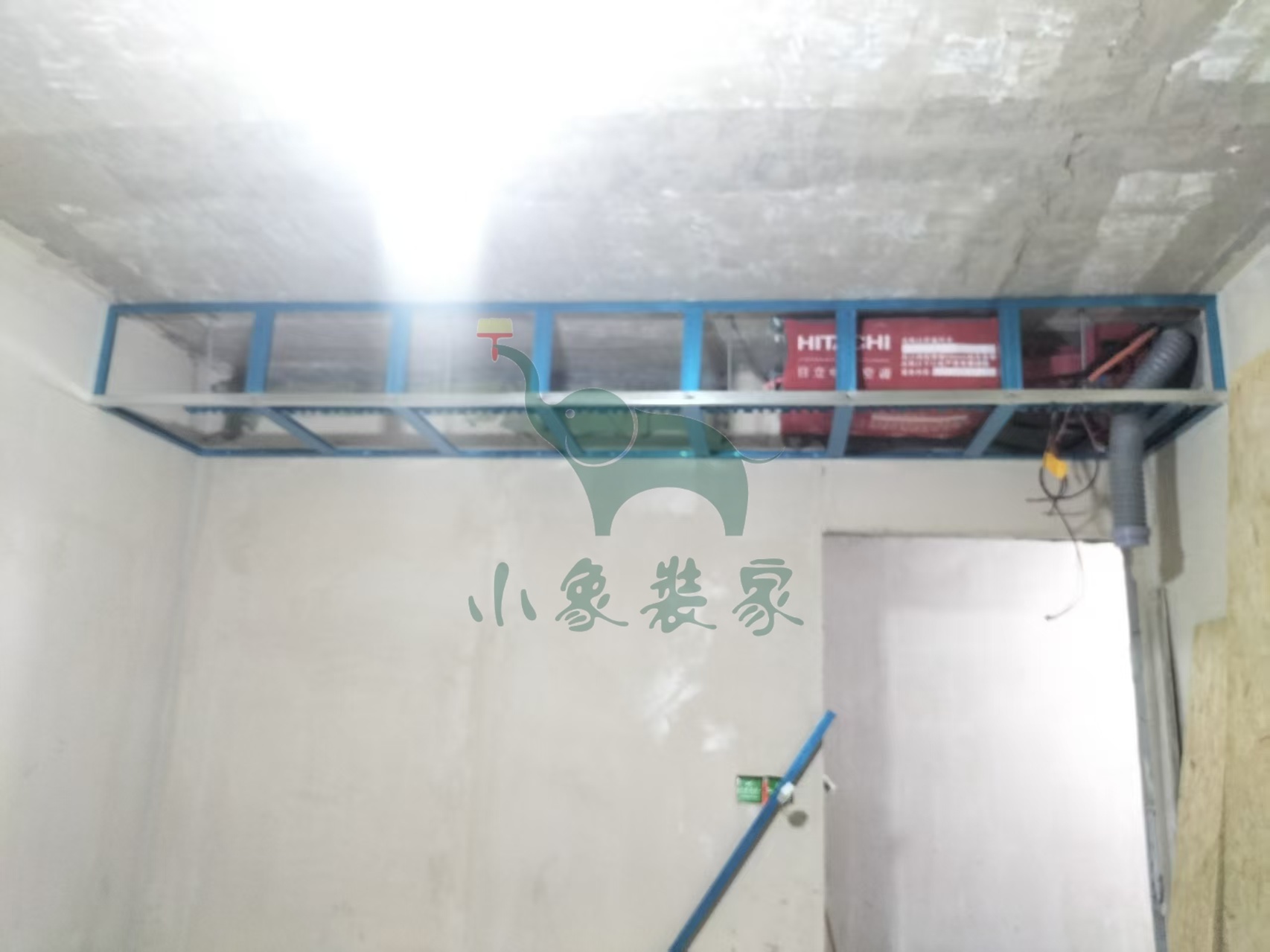

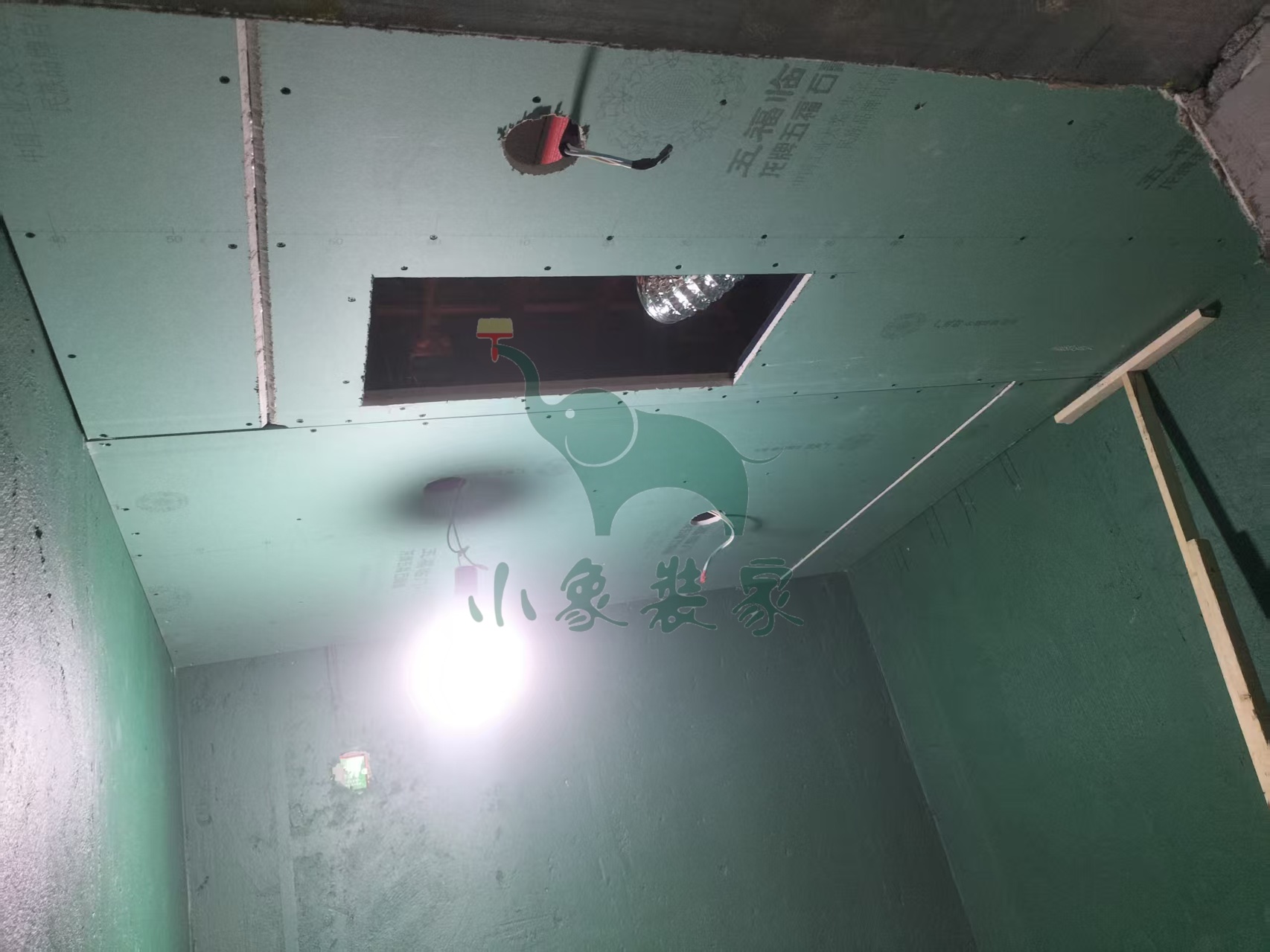

工作内容:

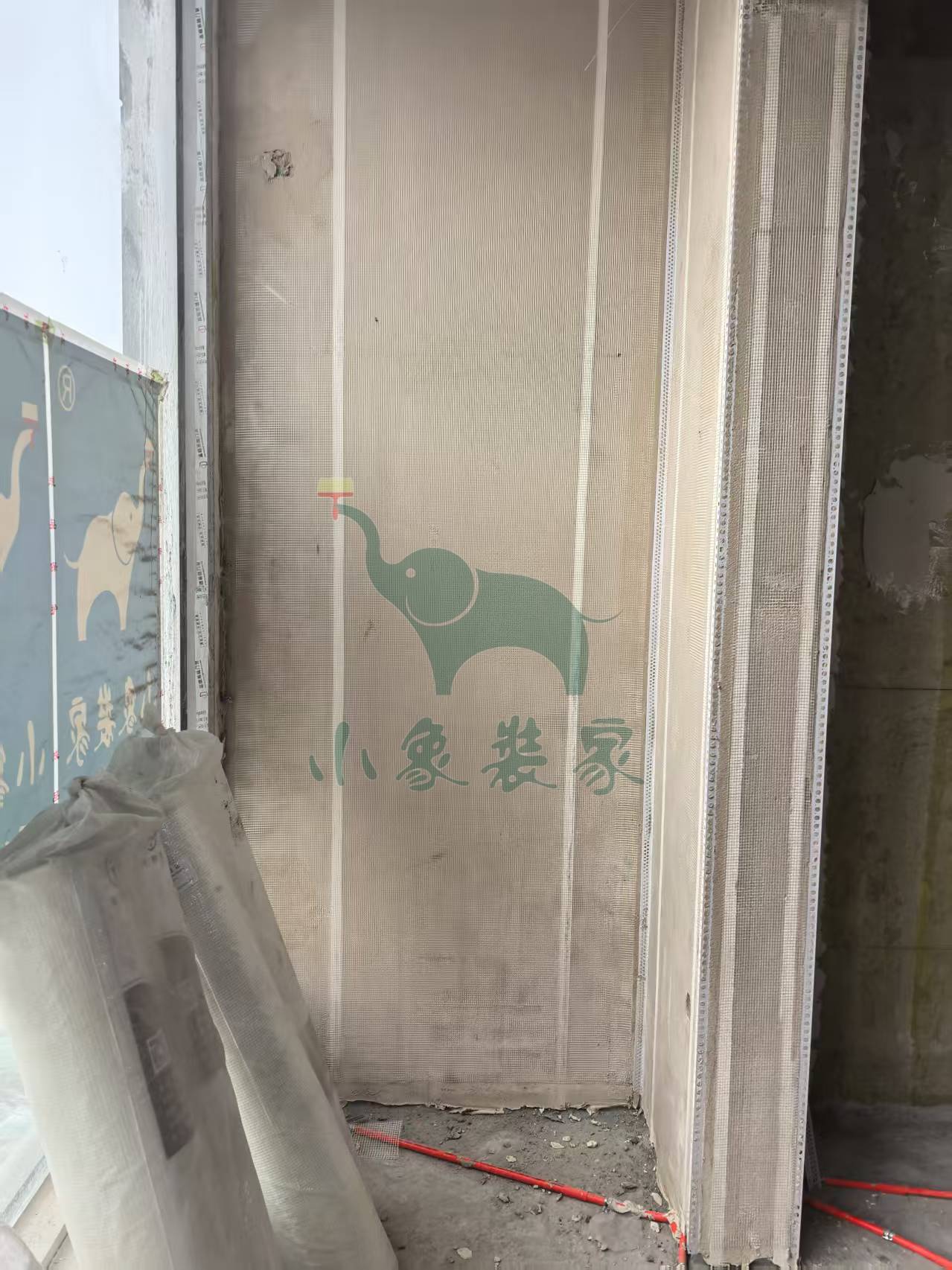

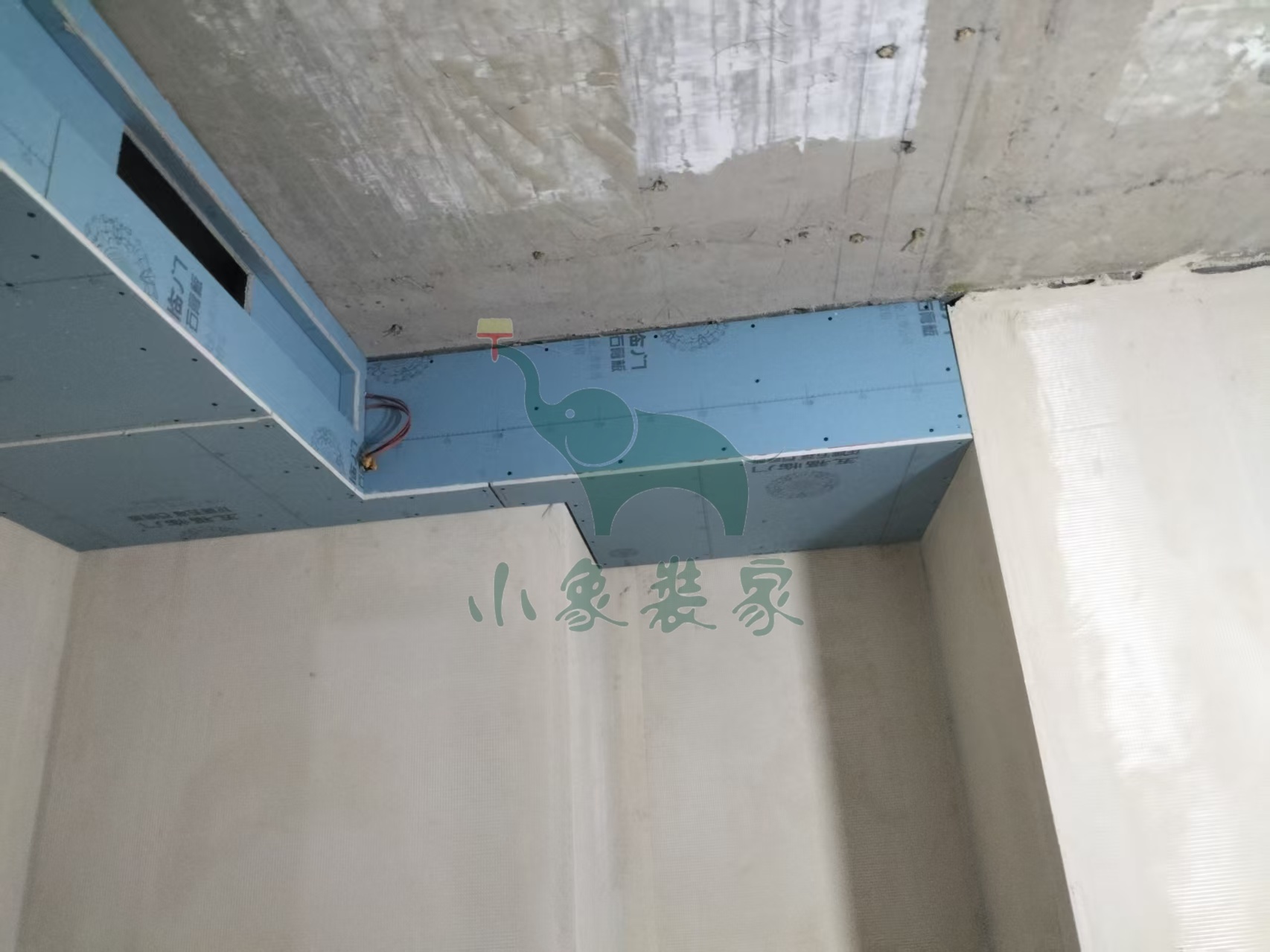

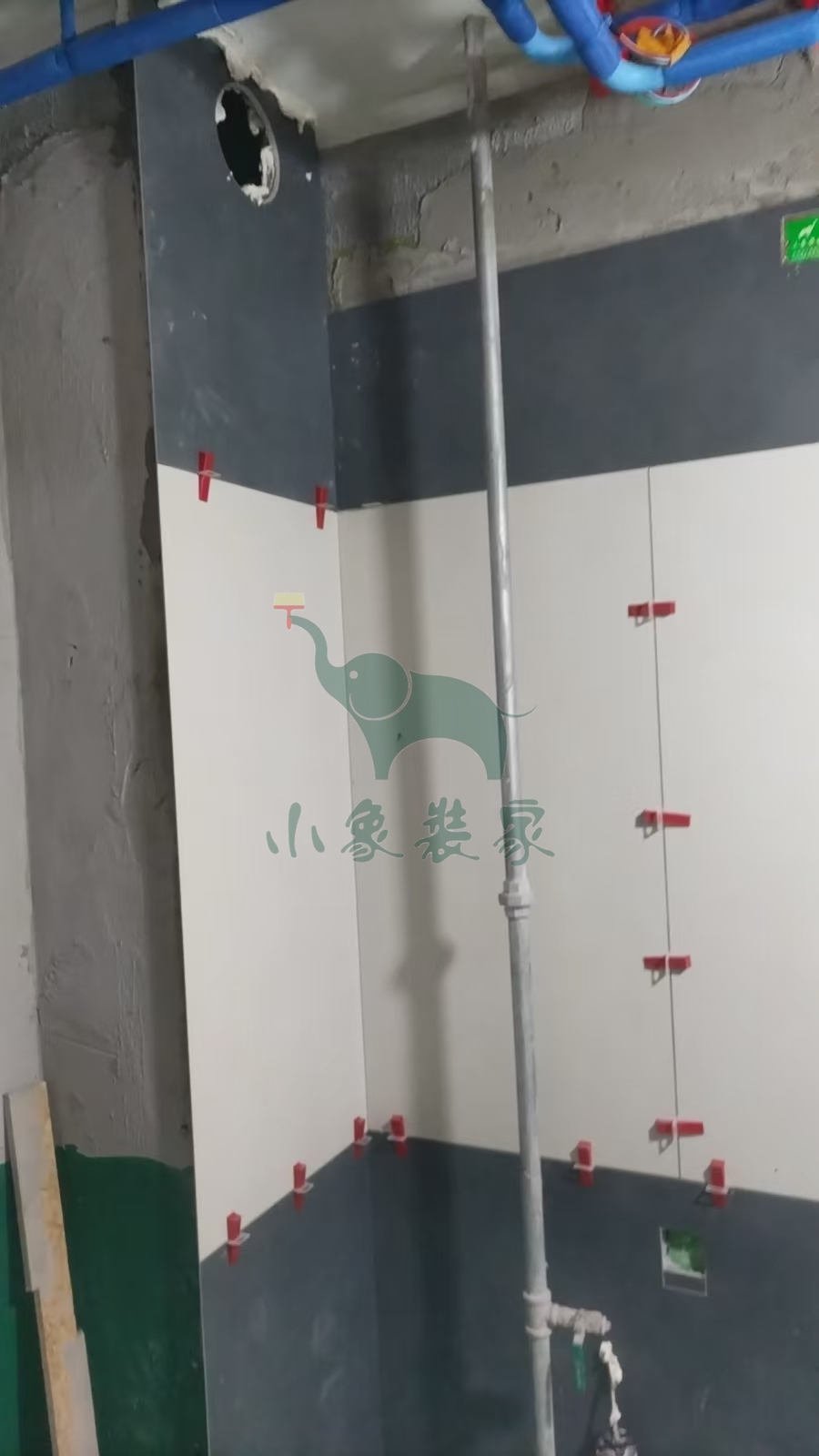

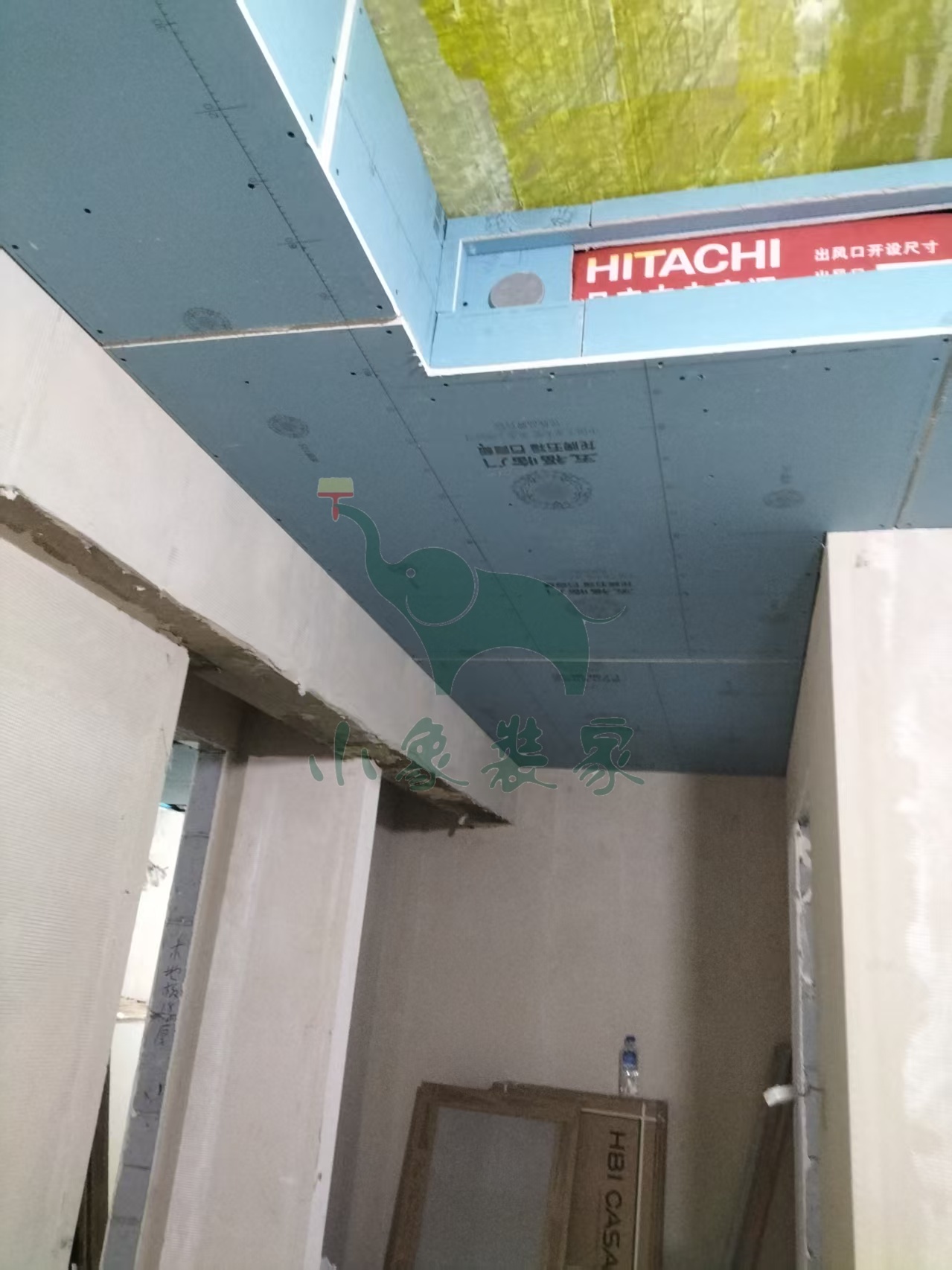

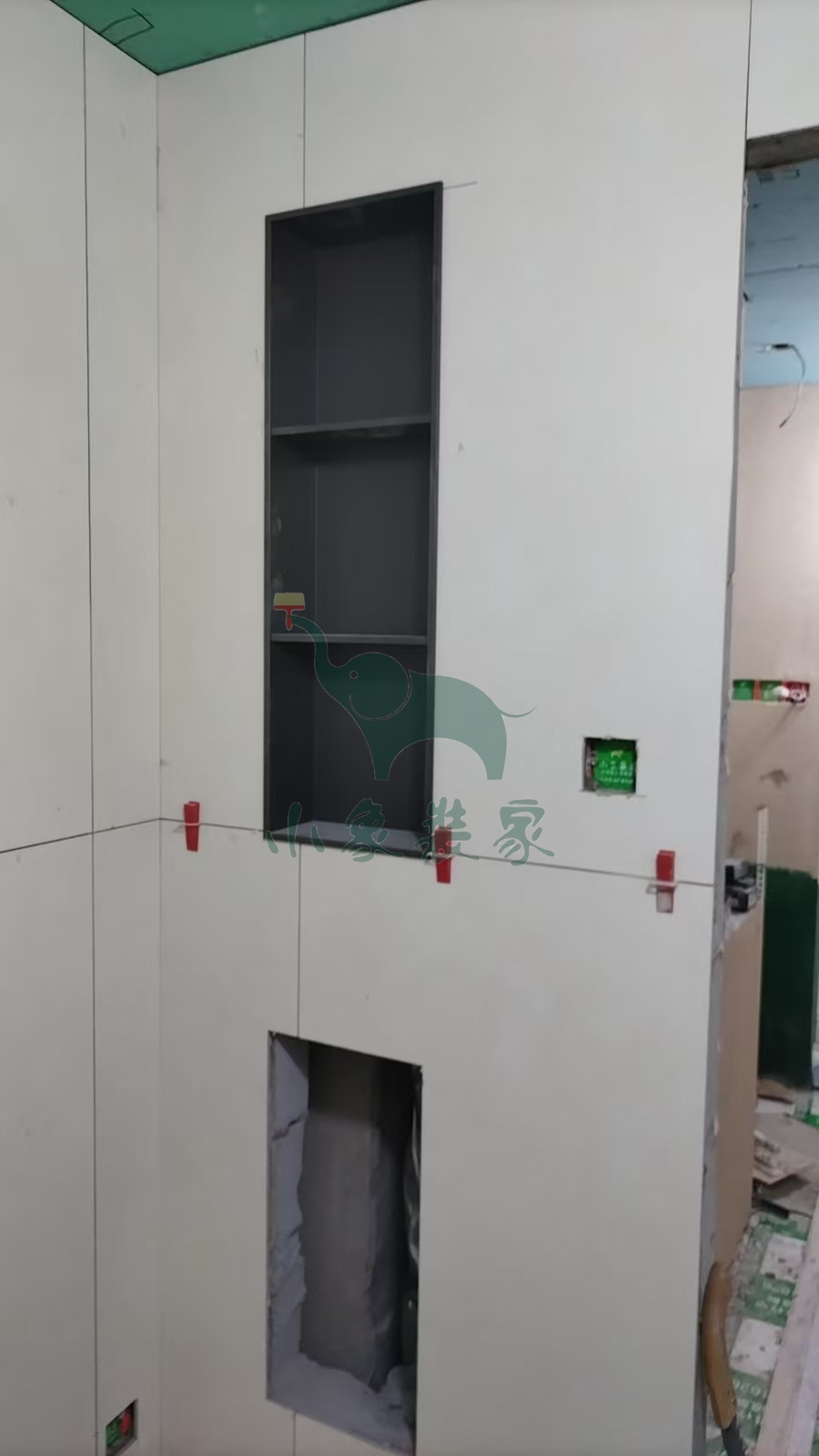

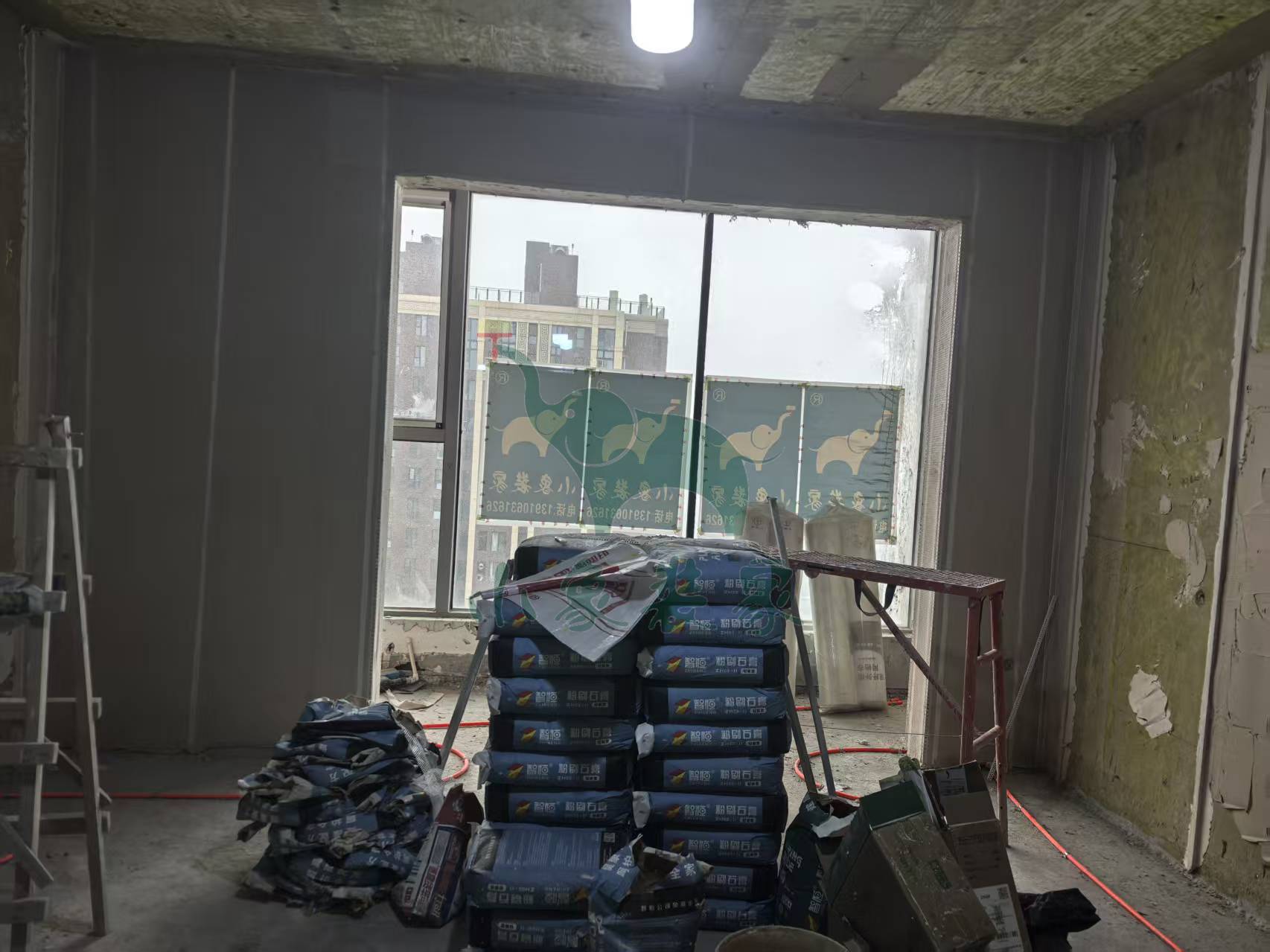

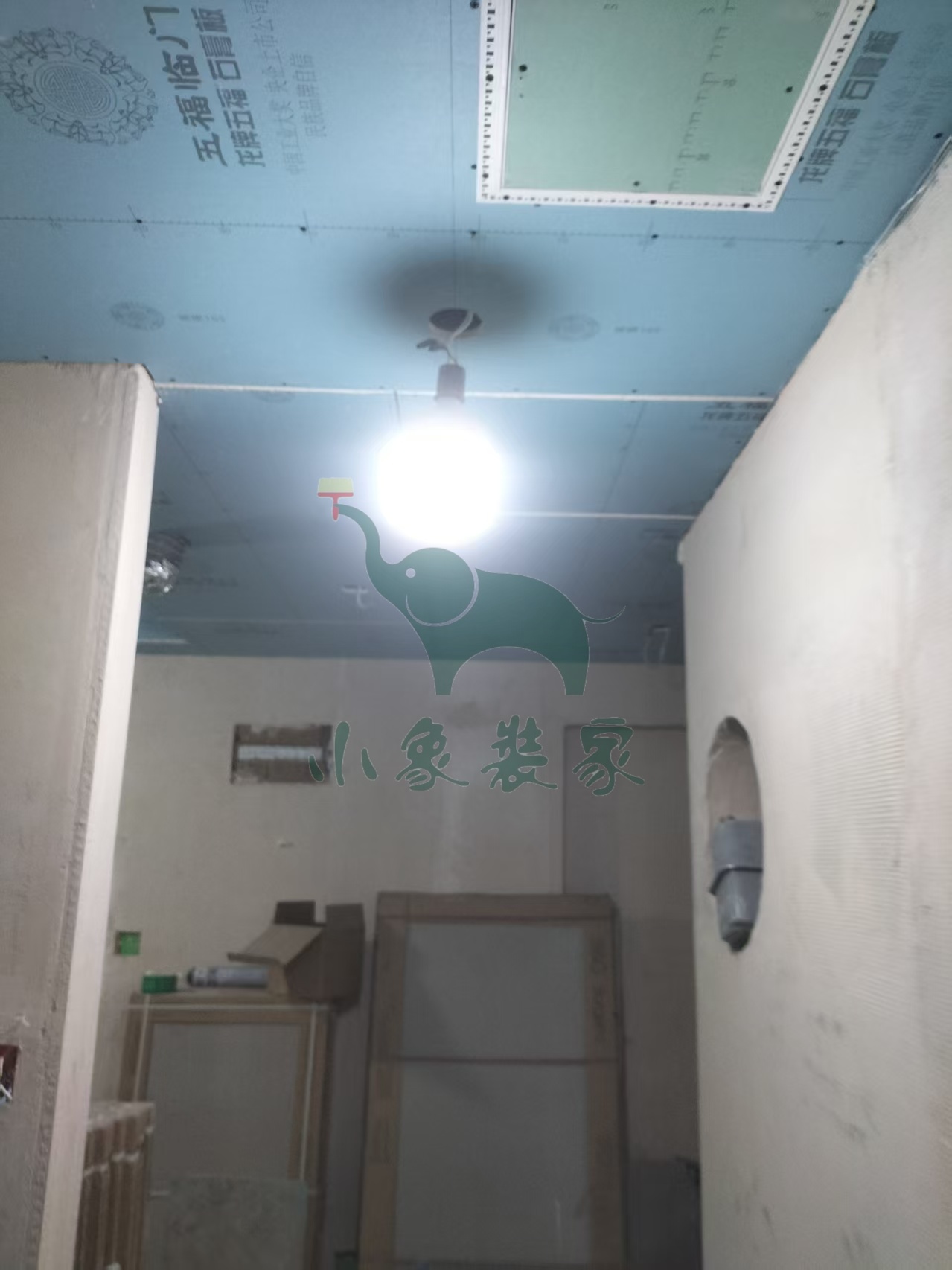

木工工程-封石膏板已完工
木工工程-其他已完工。
竣工总进度:65%。
施工人员:张东峰。
共8张
【明日播报】
工作内容:
瓦工工程-卫生间墙砖铺贴

施工人员:黄新其。

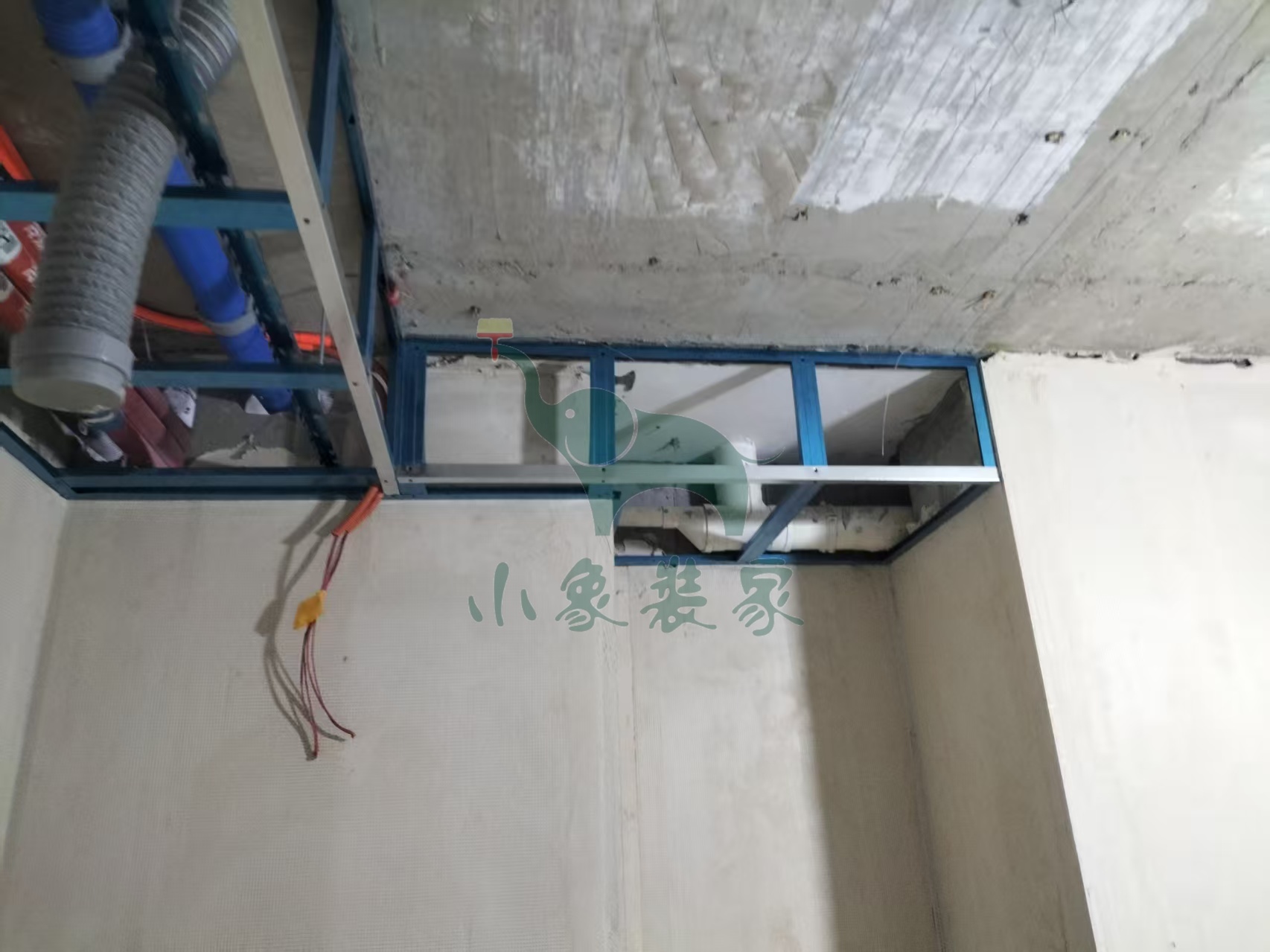

2026-01-16 星期五
工作内容:

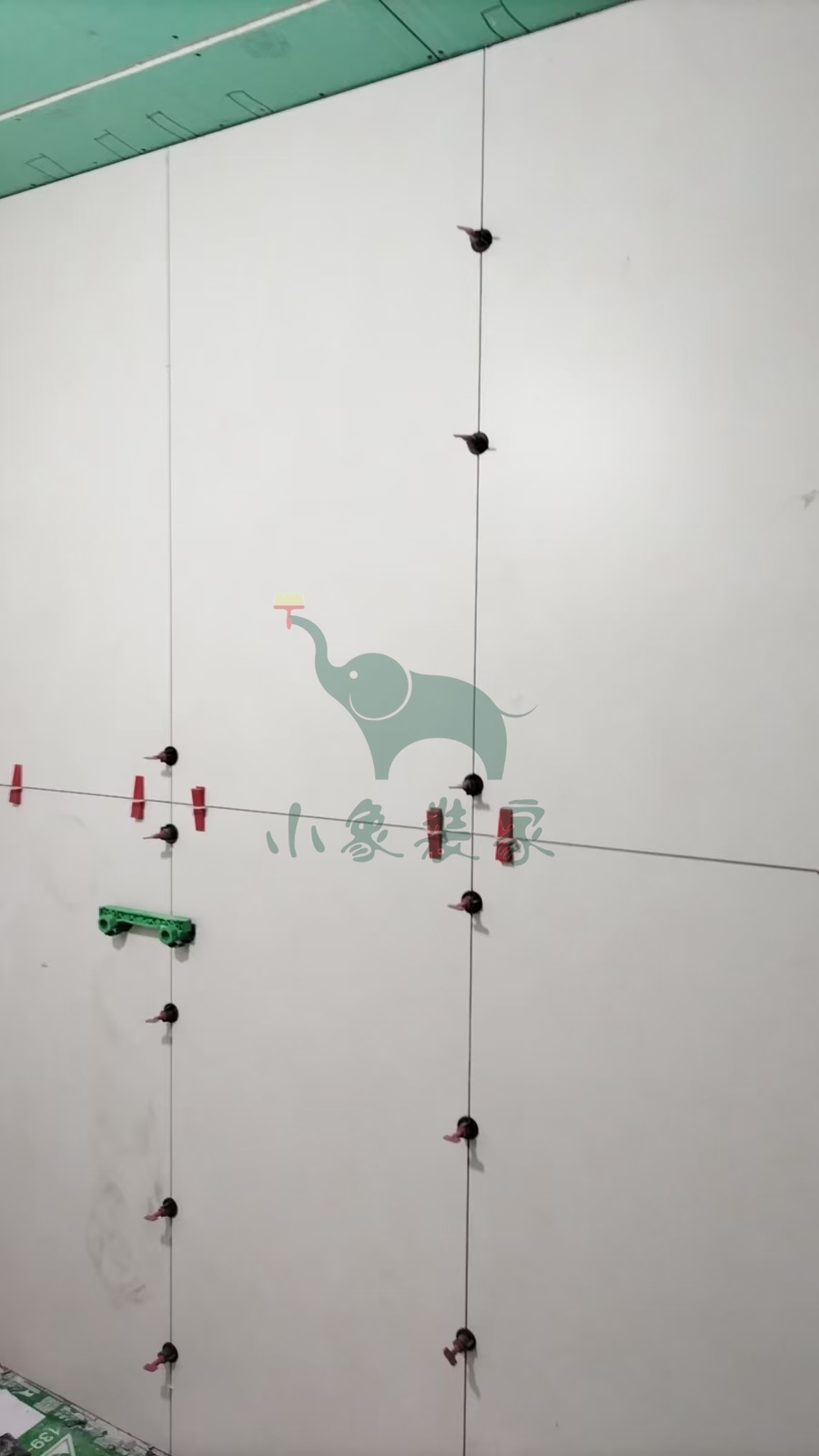

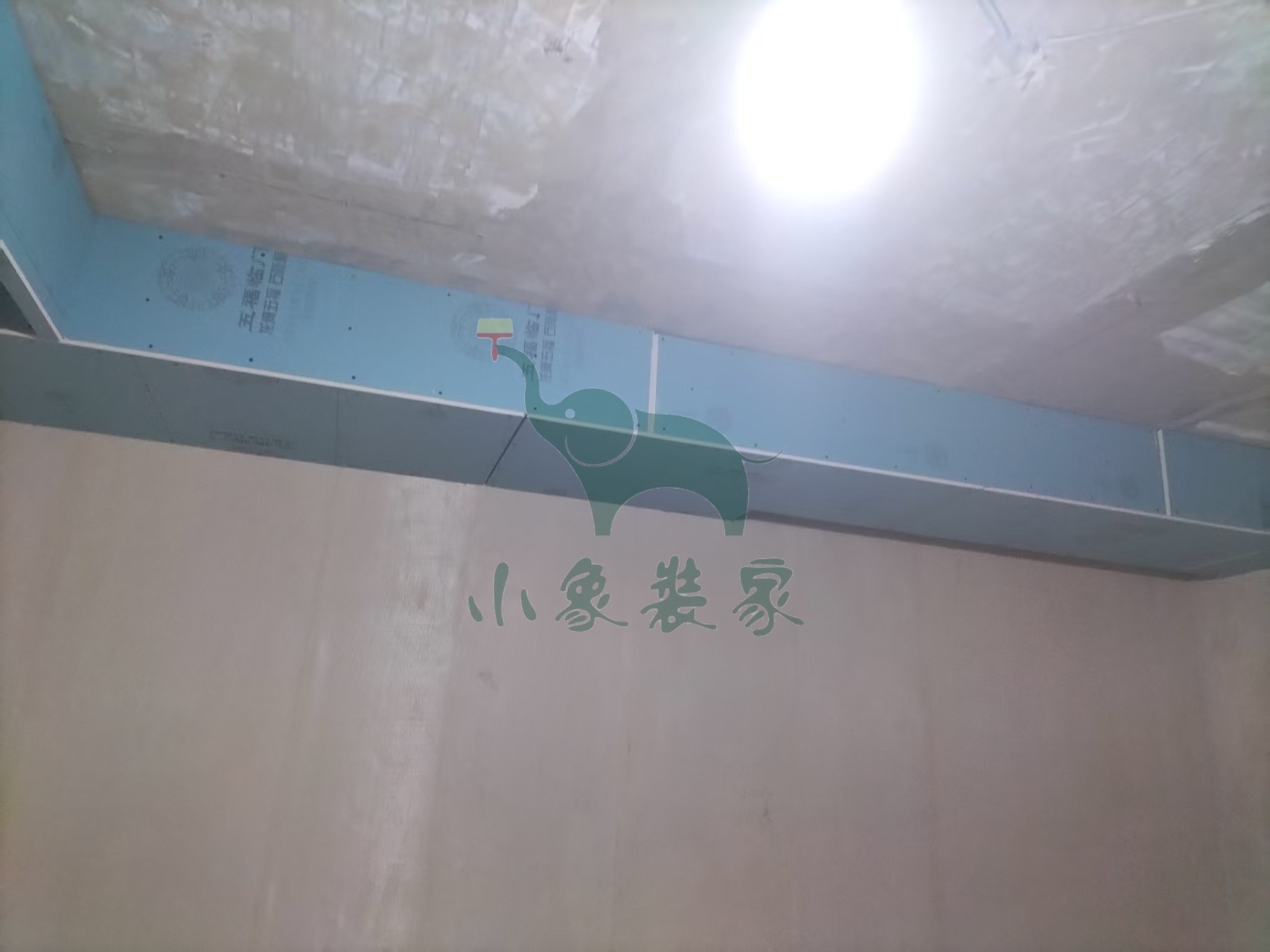

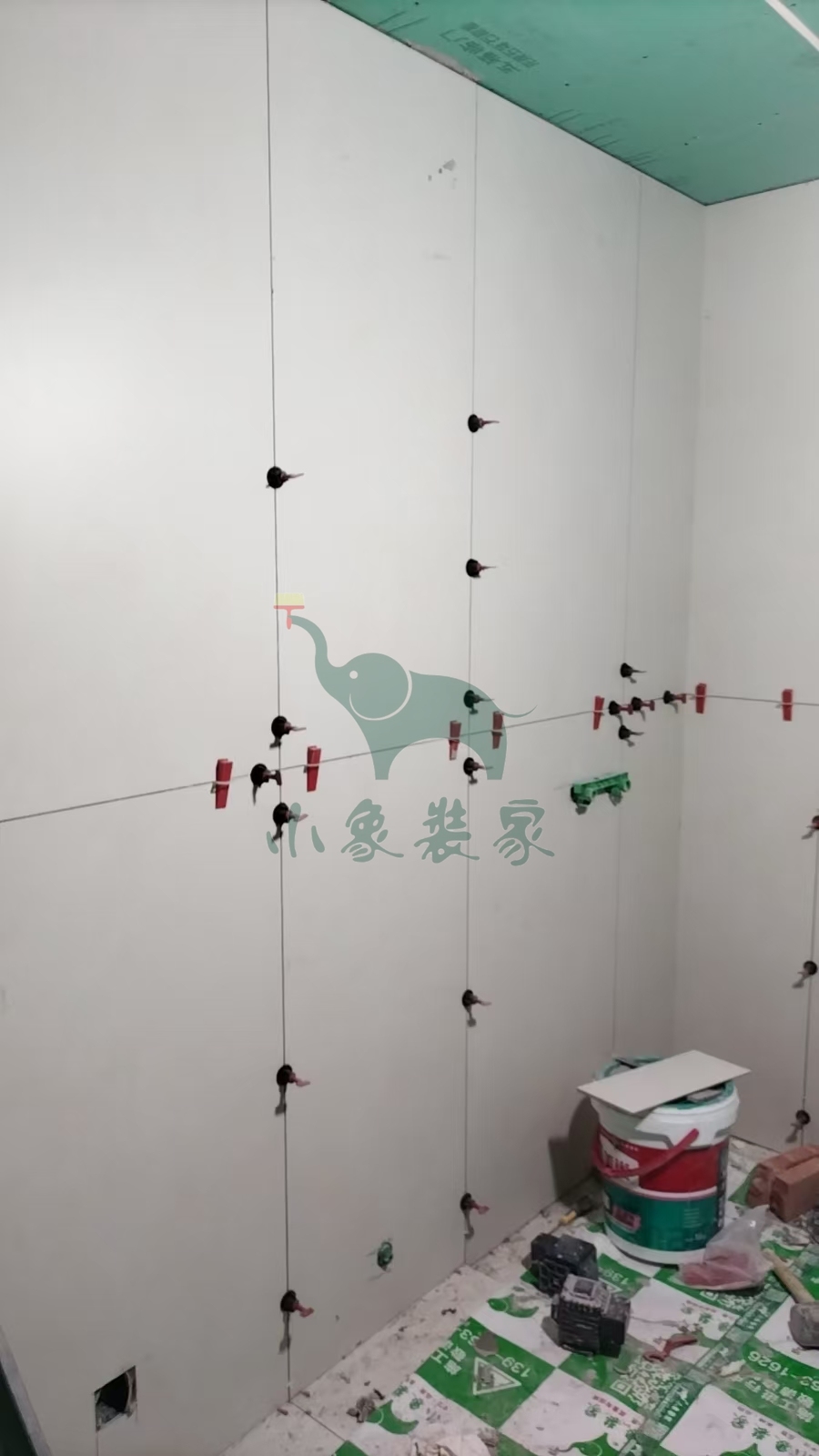

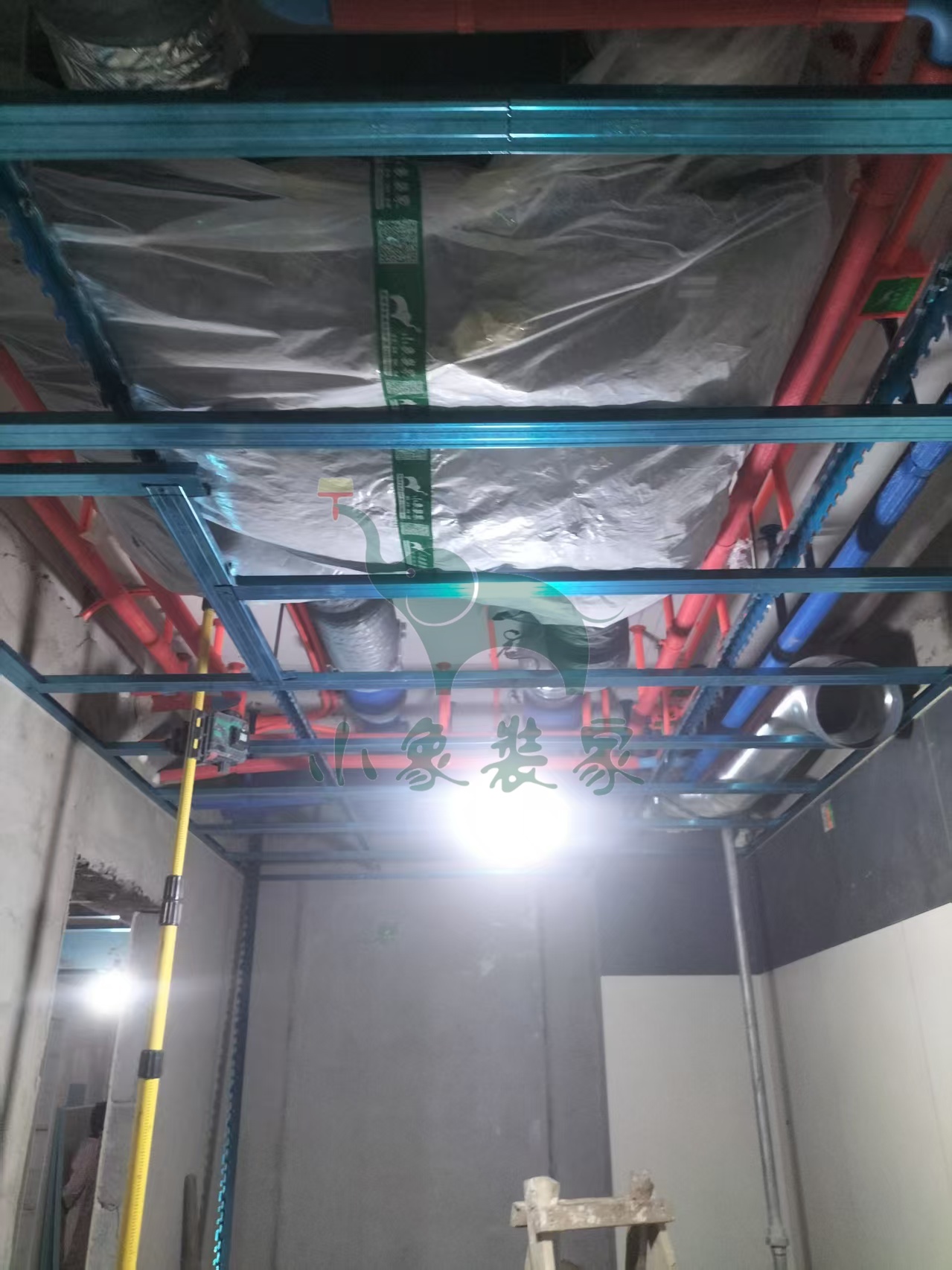

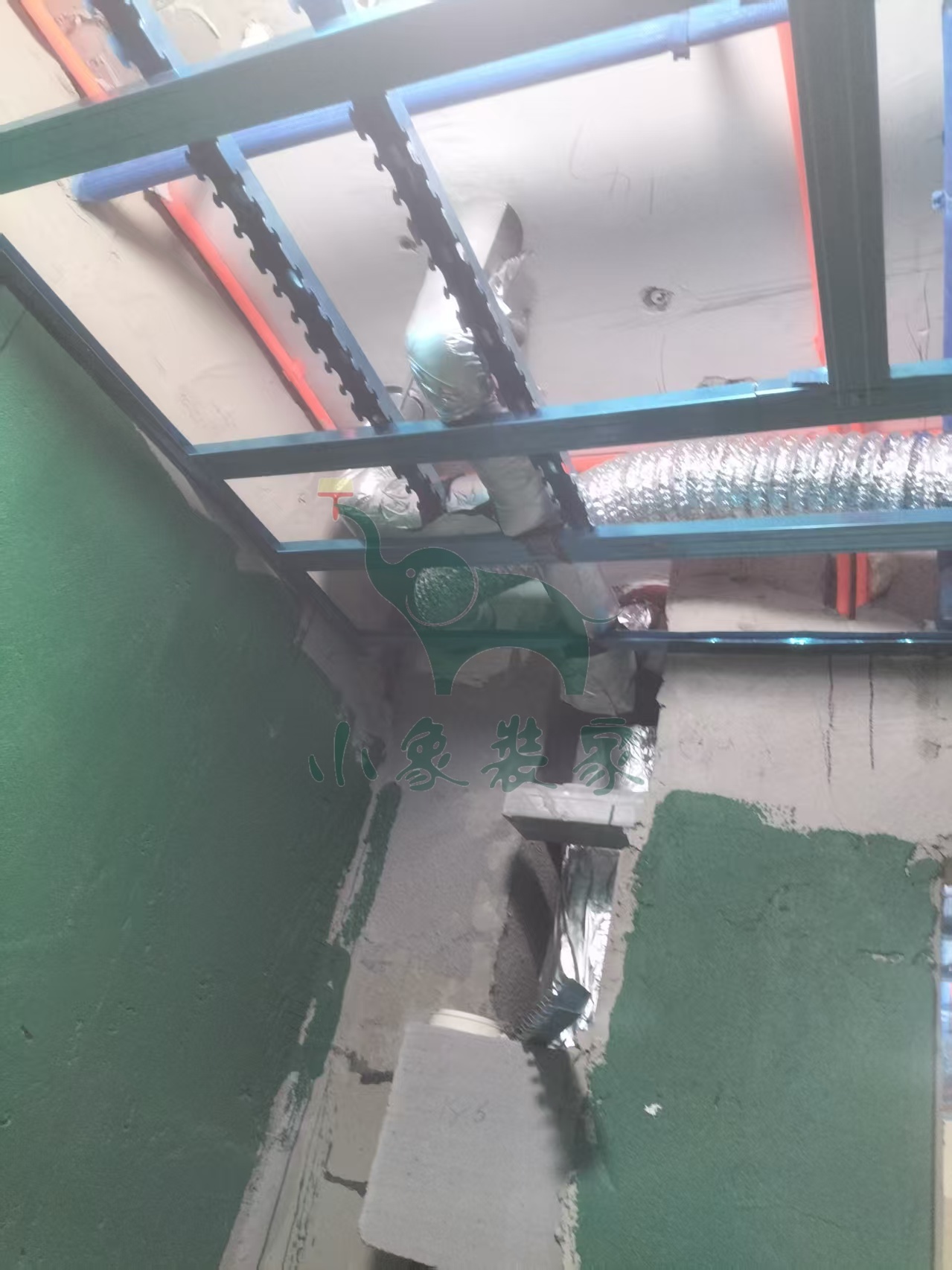

木工工程-木工弹线、吊筋支架、龙骨还需1天
木工工程-封石膏板还需1天。
竣工总进度:65%。
施工人员:张东峰。
共9张
【明日播报】
2026-01-17停工,
停工原因:物业原因-根据物业规定、法定假日/周末不能施工。
预计恢复日期:2026-01-19。
2026-01-15 星期四
工作内容:

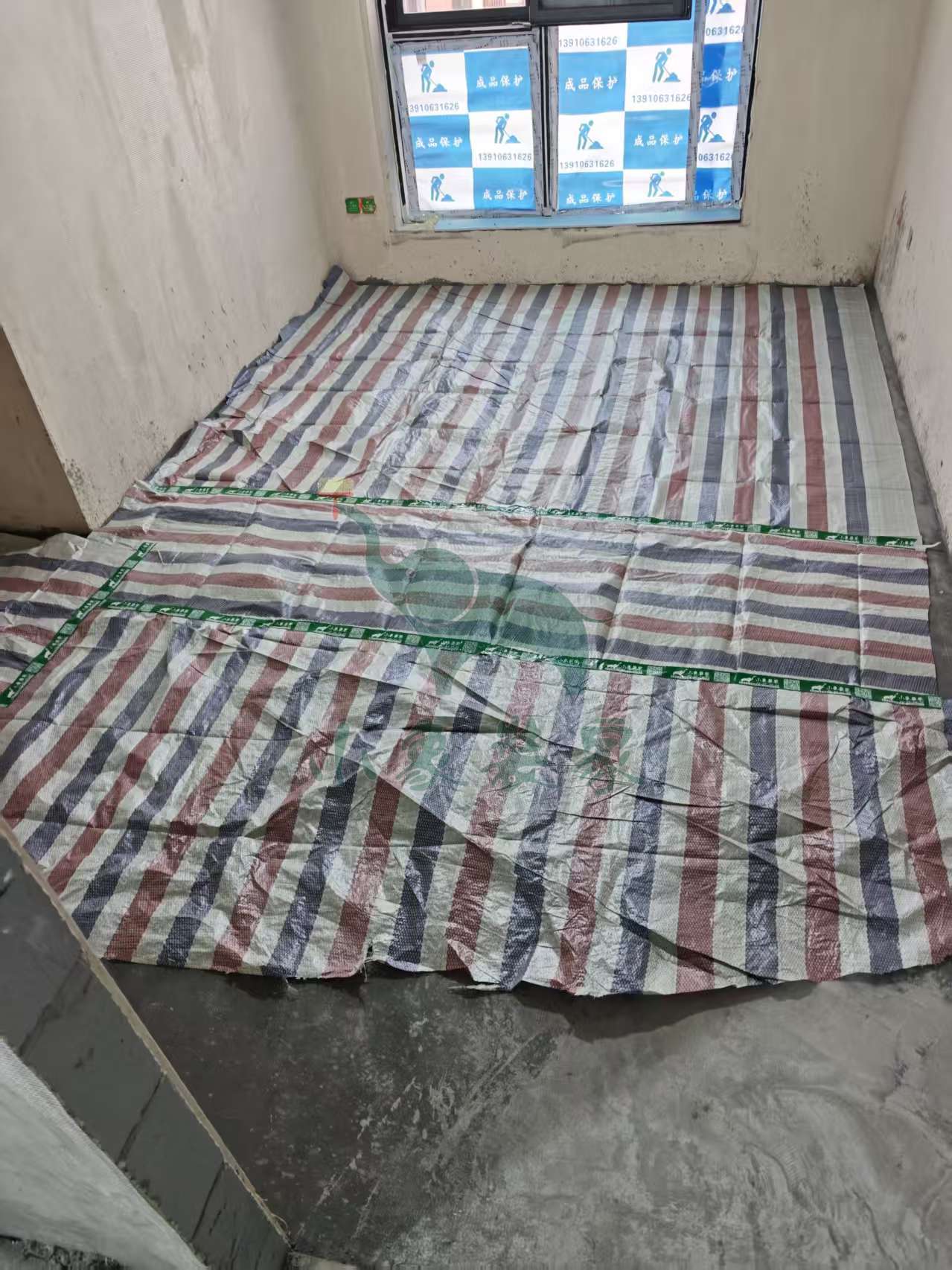

瓦工工程-保护地面砖已完工。
竣工总进度:60%。
施工人员:郭子明。
共7张
【明日播报】
工作内容:
木工工程-木工弹线、吊筋支架、龙骨

木工工程-封石膏板

施工人员:张东峰。
2026-01-15 星期四
工作内容:
木工工程-木工弹线、吊筋支架、龙骨还需1天
木工工程-封石膏板还需1天。
竣工总进度:60%。
施工人员:张东峰。
共9张
【明日播报】
工作内容:
木工工程-木工弹线、吊筋支架、龙骨

木工工程-封石膏板

施工人员:张东峰。
2026-01-14 星期三
工作内容:
木工工程-木工弹线、吊筋支架、龙骨还需2天
木工工程-封石膏板还需2天。
竣工总进度:60%。
施工人员:张东峰。
共6张
【明日播报】
工作内容:
木工工程-木工弹线、吊筋支架、龙骨

木工工程-封石膏板

施工人员:张东峰。
2026-01-13 星期二
工作内容:
木工工程-木工弹线、吊筋支架、龙骨还需1天
木工工程-封石膏板还需1天。
竣工总进度:60%。
施工人员:张东峰。
共5张
【明日播报】
工作内容:
木工工程-木工弹线、吊筋支架、龙骨

木工工程-封石膏板

施工人员:张东峰。
2026-01-13 星期二

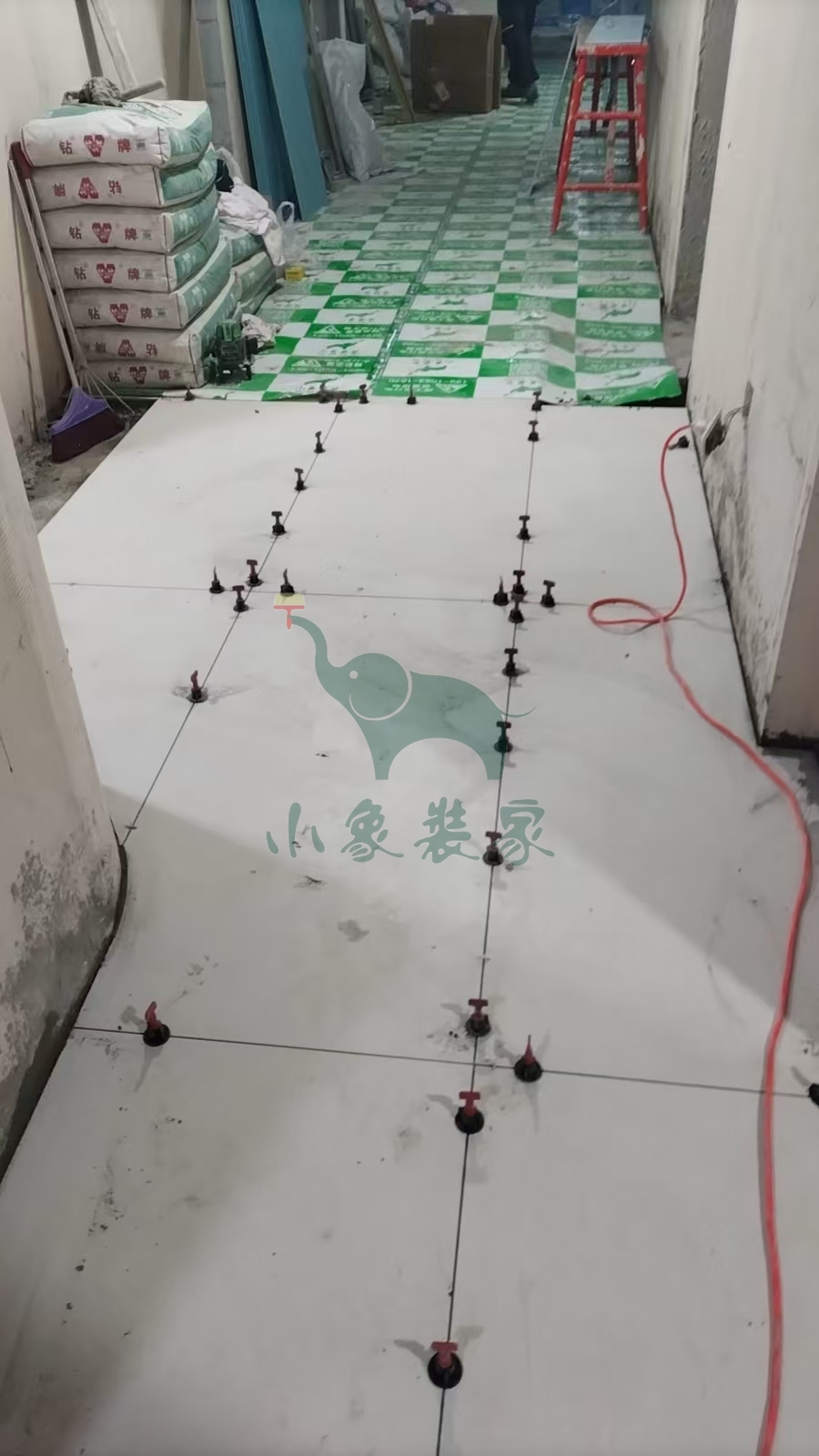

工作内容:

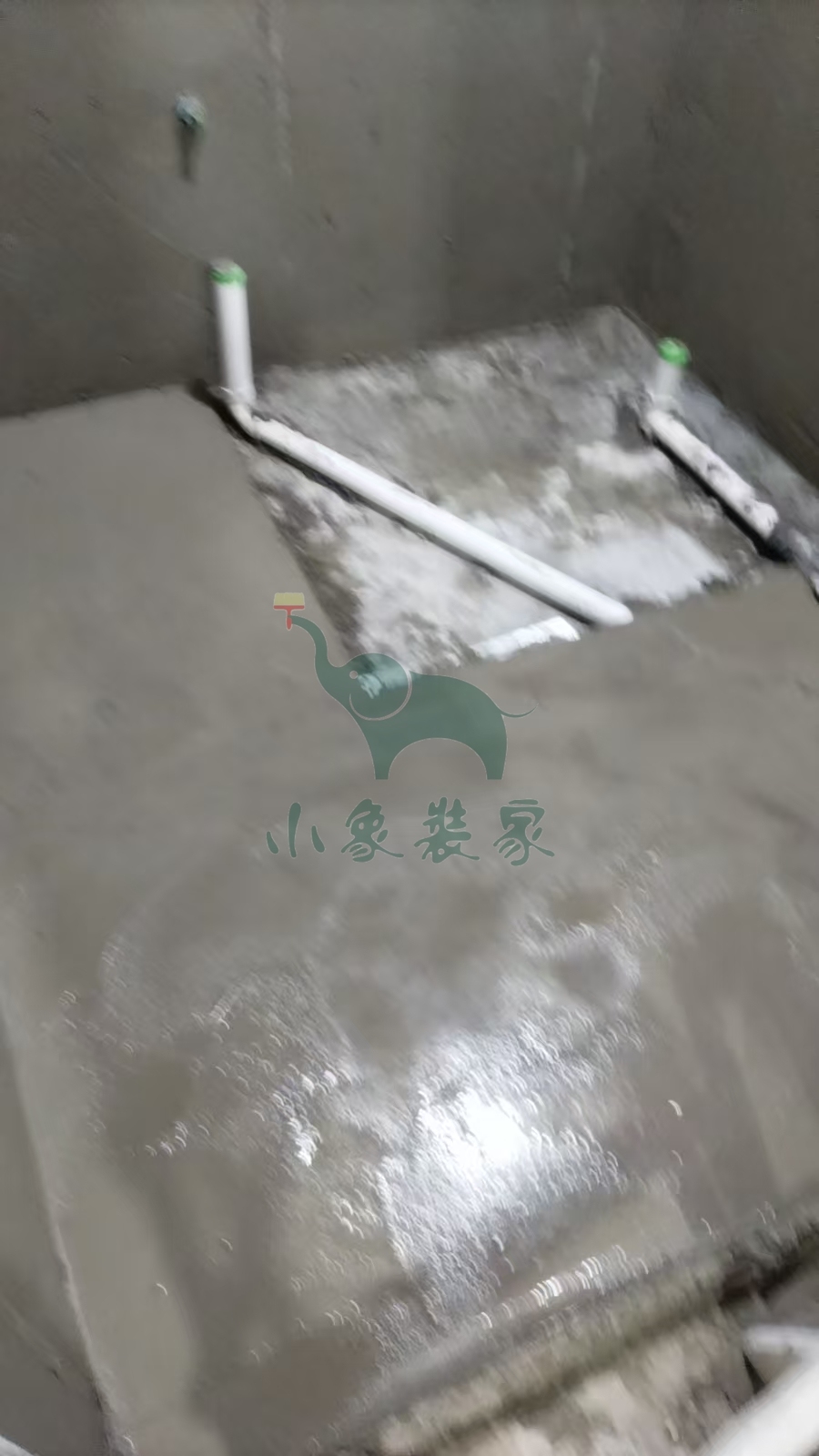

瓦工工程-地面回填及找平还需1天。
竣工总进度:60%。
施工人员:丁锁良-师傅。
共5张
【明日播报】
工作内容:
木工工程-木工弹线、吊筋支架、龙骨

木工工程-封石膏板

施工人员:张东峰。
2026-01-12 星期一
工作内容:
木工工程-木工弹线、吊筋支架、龙骨还需2天
木工工程-封石膏板还需2天。
竣工总进度:55%。
施工人员:张东峰。
共9张
【明日播报】
工作内容:
木工工程-木工弹线、吊筋支架、龙骨

木工工程-封石膏板

木工工程-龙骨隔断支架

施工人员:张东峰。
2026-01-12 星期一
工作内容:

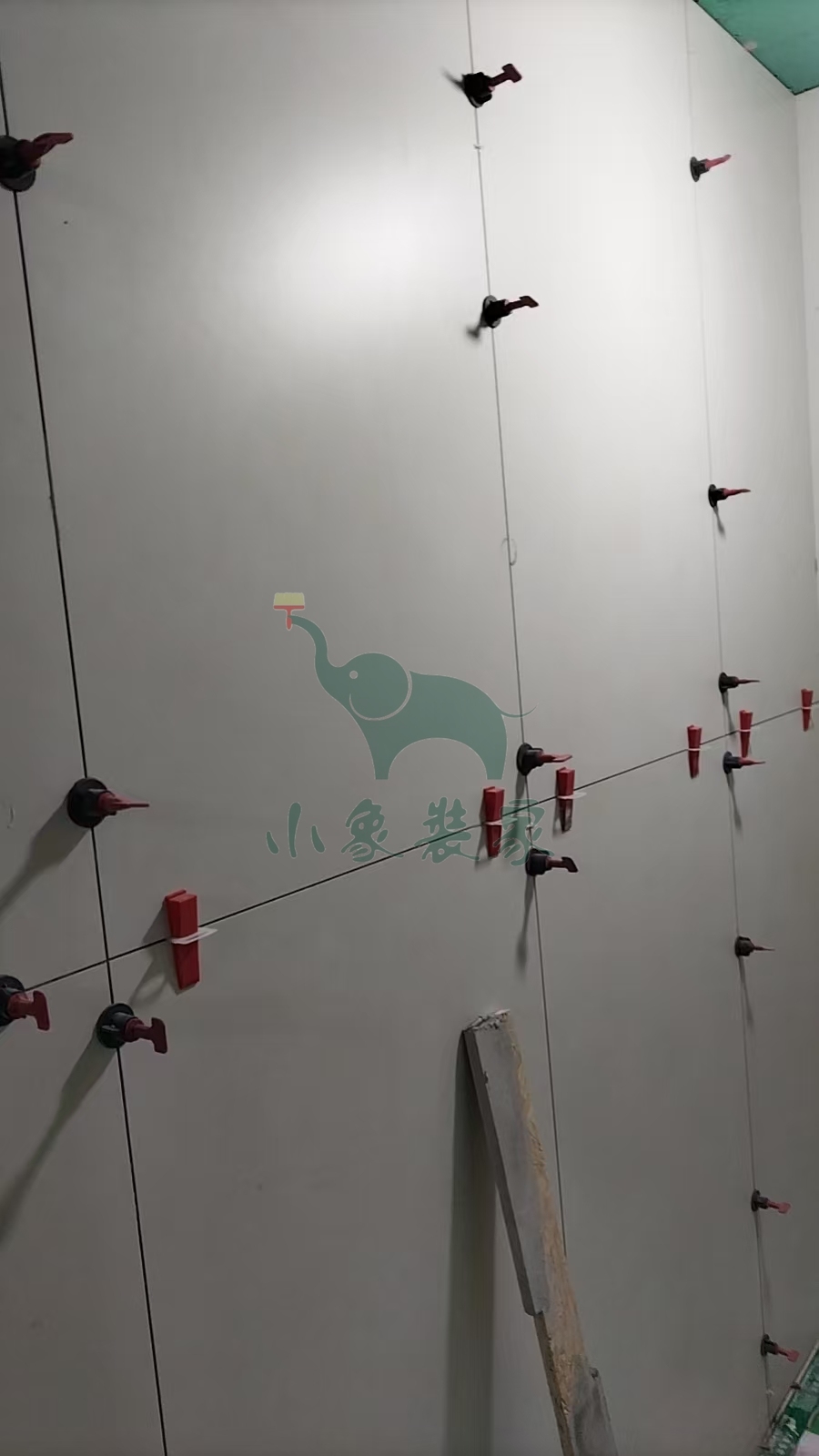

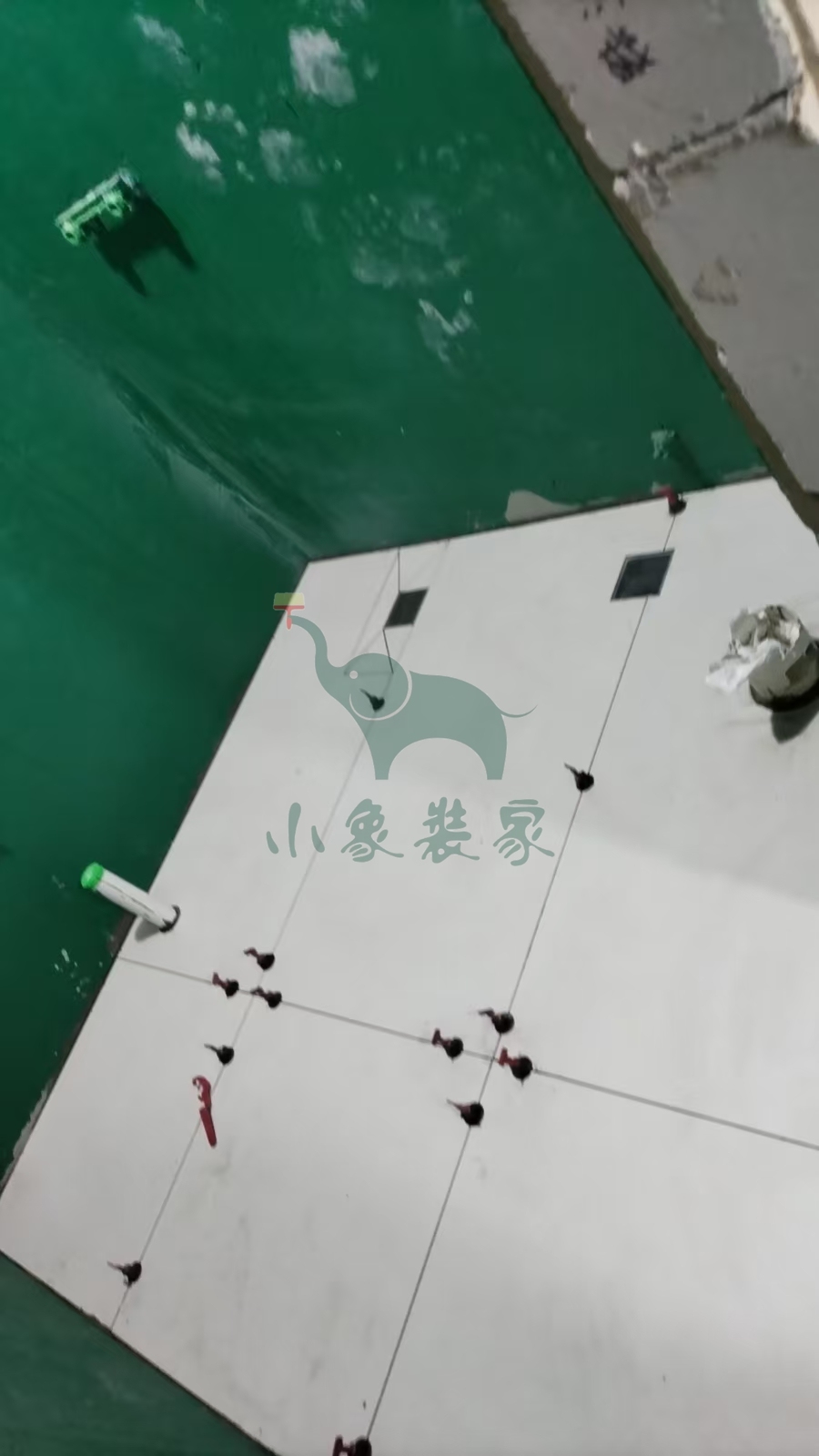

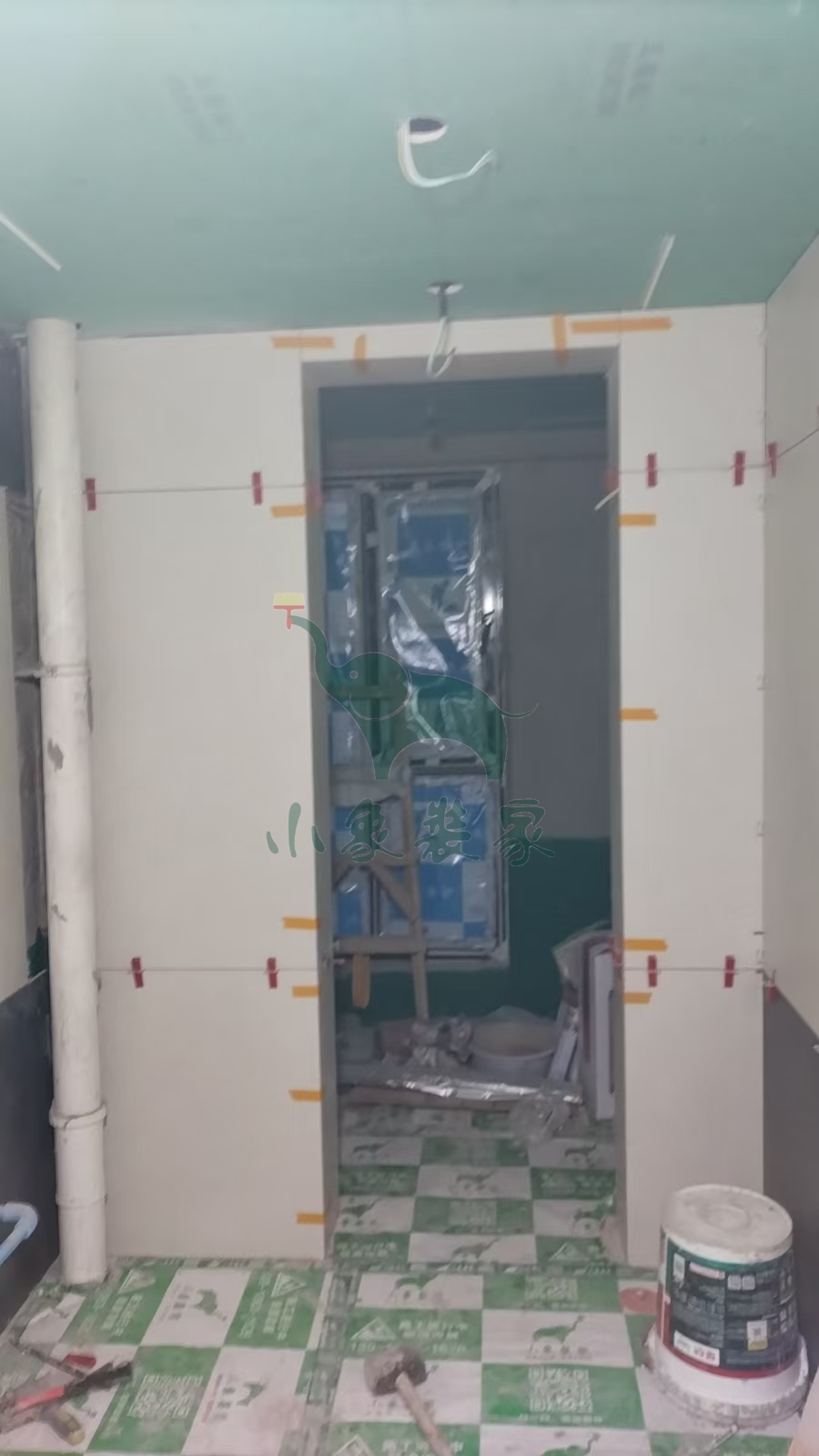

瓦工工程-卫生间地砖铺贴已完工。
竣工总进度:55%。
施工人员:黄新其。
共3张
【明日播报】
工作内容:
木工工程-木工弹线、吊筋支架、龙骨

木工工程-封石膏板

施工人员:张东峰。
2026-01-09 星期五
工作内容:
瓦工工程-厨房墙砖铺贴还需1天。
竣工总进度:55%。
施工人员:黄新其。
共4张
【明日播报】
2026-01-10停工,
停工原因:物业原因-根据物业规定、法定假日/周末不能施工。
预计恢复日期:2026-01-12。
2026-01-09 星期五
工作内容:
木工工程-木工弹线、吊筋支架、龙骨还需2天
木工工程-封石膏板还需2天。
竣工总进度:50%。
施工人员:张东峰。
共5张
【明日播报】
2026-01-10停工,
停工原因:物业原因-根据物业规定、法定假日/周末不能施工。
预计恢复日期:2026-01-12。
2026-01-08 星期四
工作内容:
木工工程-木工弹线、吊筋支架、龙骨还需3天
木工工程-封石膏板还需3天。
竣工总进度:50%。
施工人员:郭 涛、张东峰。
共6张
【明日播报】
工作内容:
木工工程-木工弹线、吊筋支架、龙骨

木工工程-封石膏板

施工人员:张东峰。
2026-01-07 星期三
工作内容:
瓦工工程-厨房地砖铺贴已完工。
竣工总进度:45%。
施工人员:黄新其。
共3张
【明日播报】
工作内容:
木工工程-木工弹线、吊筋支架、龙骨

木工工程-封石膏板

施工人员:张东峰。
2026-01-07 星期三
工作内容:
木工工程-木工弹线、吊筋支架、龙骨还需4天
木工工程-封石膏板还需4天。
竣工总进度:45%。
施工人员:张东峰。
共7张
【明日播报】
工作内容:
木工工程-木工弹线、吊筋支架、龙骨

木工工程-封石膏板

施工人员:张东峰。
2026-01-06 星期二
工作内容:
木工工程-木工弹线、吊筋支架、龙骨还需4天
木工工程-封石膏板还需4天。
竣工总进度:45%。
施工人员:张东峰。
共8张
【明日播报】
工作内容:
木工工程-木工弹线、吊筋支架、龙骨

木工工程-封石膏板

施工人员:张东峰。
2026-01-05 星期一
工作内容:
木工工程-木工弹线、吊筋支架、龙骨还需4天。
竣工总进度:45%。
施工人员:张东峰。
共4张
【明日播报】
工作内容:
木工工程-木工弹线、吊筋支架、龙骨

施工人员:张东峰。
2026-01-05 星期一
工作内容:
瓦工工程-铺贴大地砖还需3天
瓦工工程-滚刷地面第三遍防水已完工。
竣工总进度:45%。
施工人员:黄新其。
共9张
【明日播报】
工作内容:
木工工程-木工弹线、吊筋支架、龙骨

木工工程-龙骨隔断支架

施工人员:张东峰。
2026-01-05 星期一
工作内容:

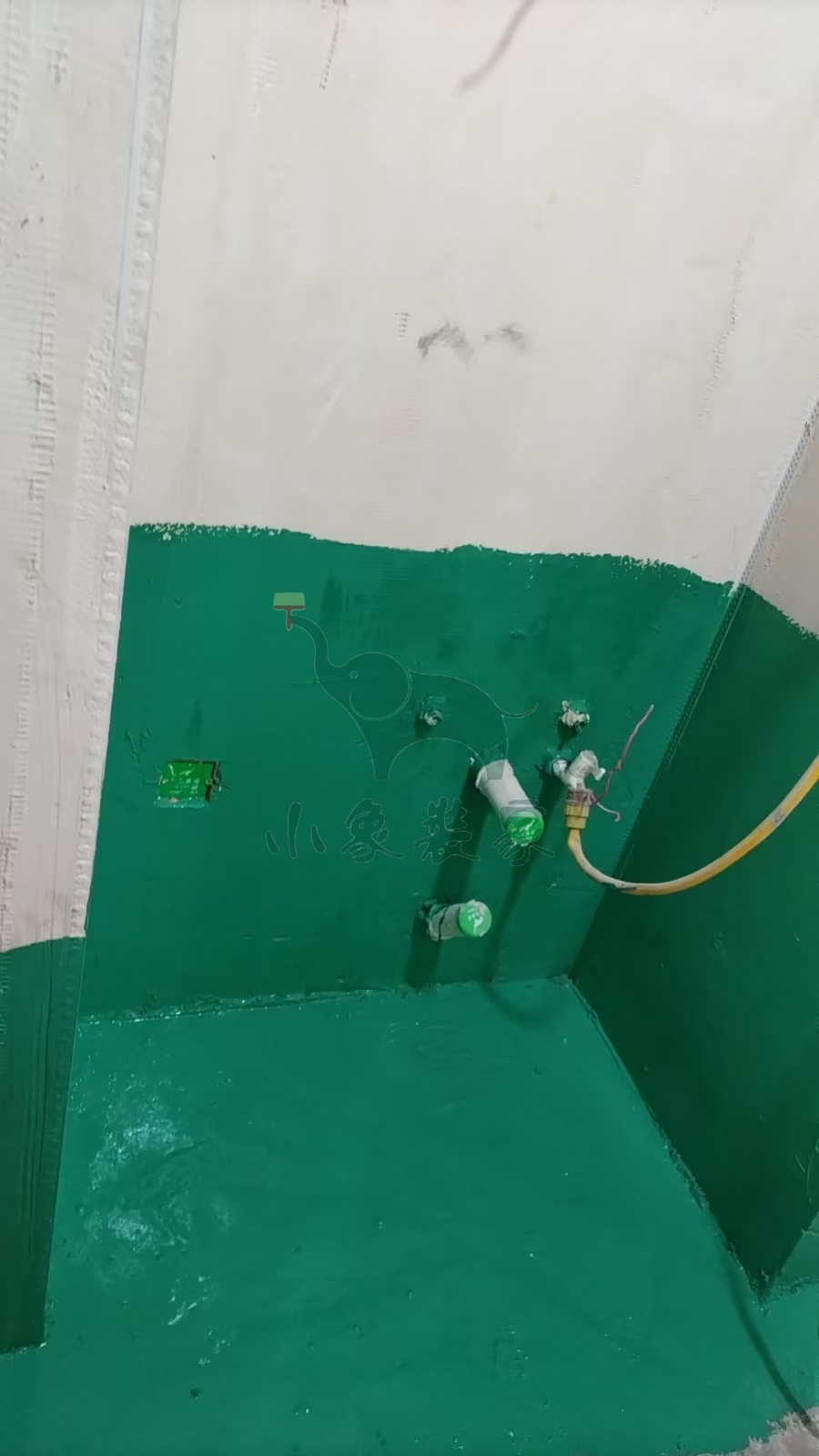

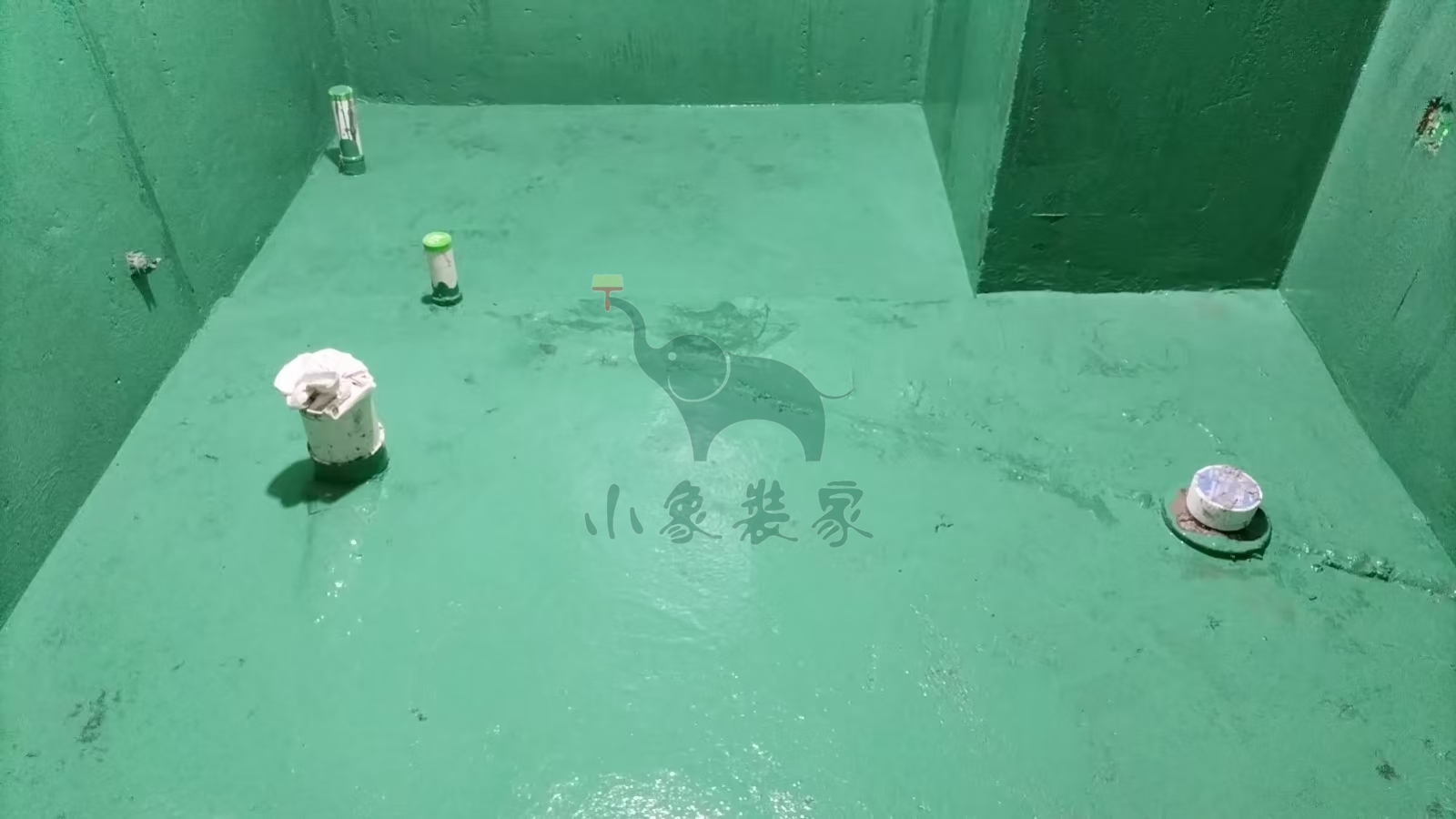

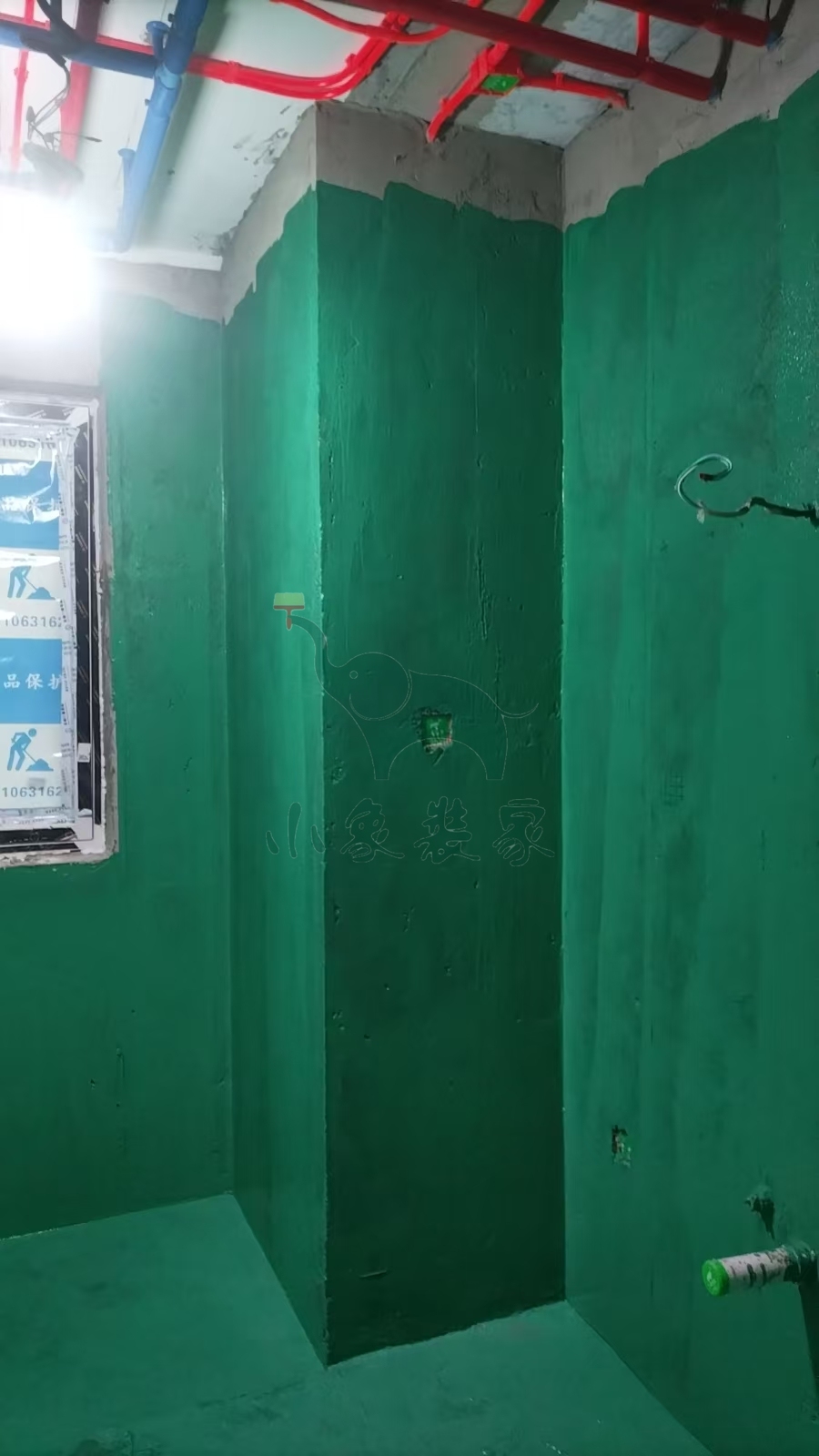

瓦工工程-滚刷第二遍防水已完工
瓦工工程-滚刷地面第三遍防水已完工。
竣工总进度:45%。
施工人员:黄新其。
共9张
【明日播报】
工作内容:
瓦工工程-铺贴大地砖

施工人员:黄新其。
2026-01-04 星期日
工作内容:
木工工程-木工弹线、吊筋支架、龙骨还需5天。
竣工总进度:45%。
施工人员:张东峰。
共5张
【明日播报】
工作内容:
木工工程-木工弹线、吊筋支架、龙骨

木工工程-龙骨隔断支架

施工人员:张东峰。
2026-01-03 星期六
工作内容:

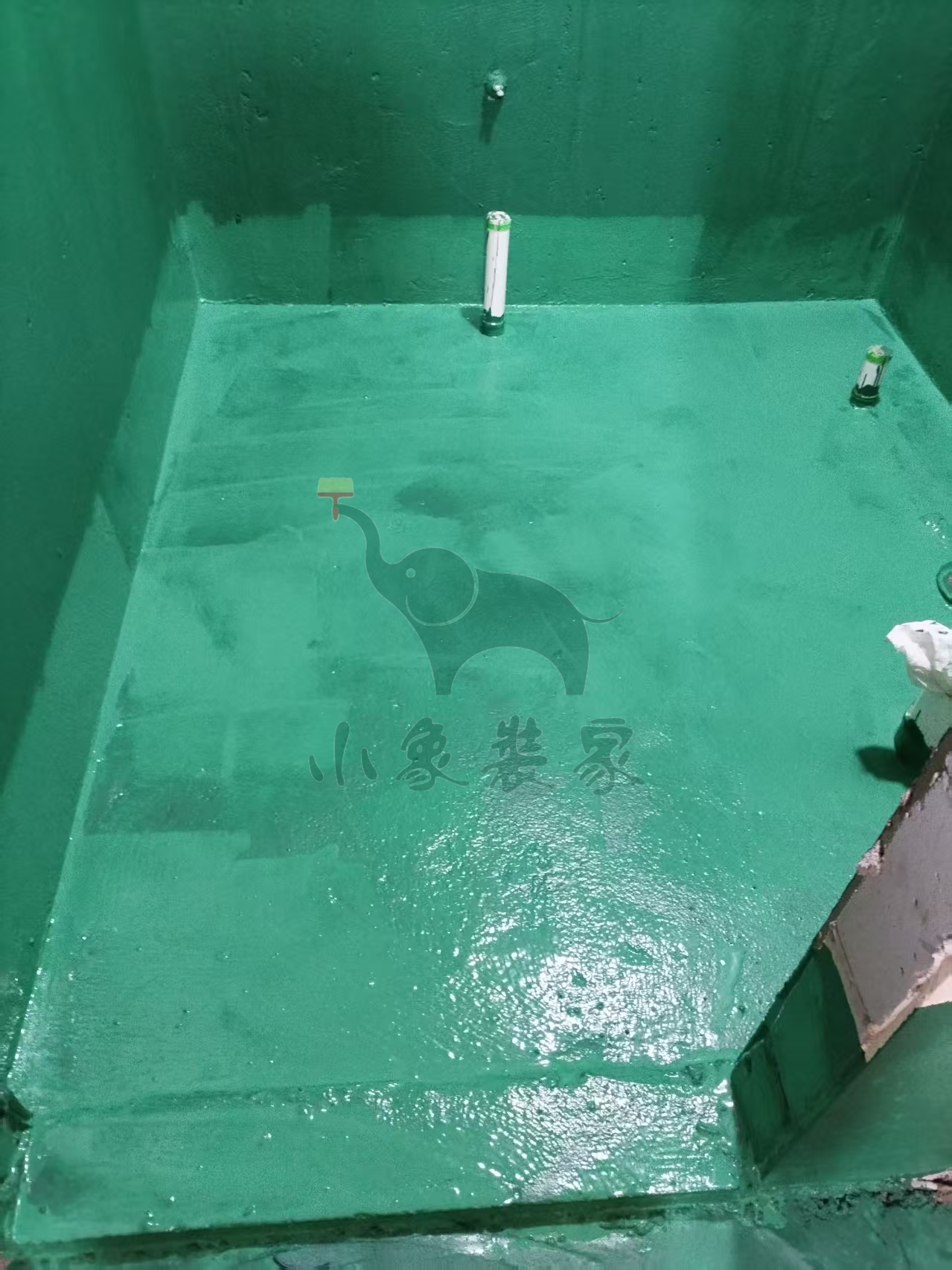

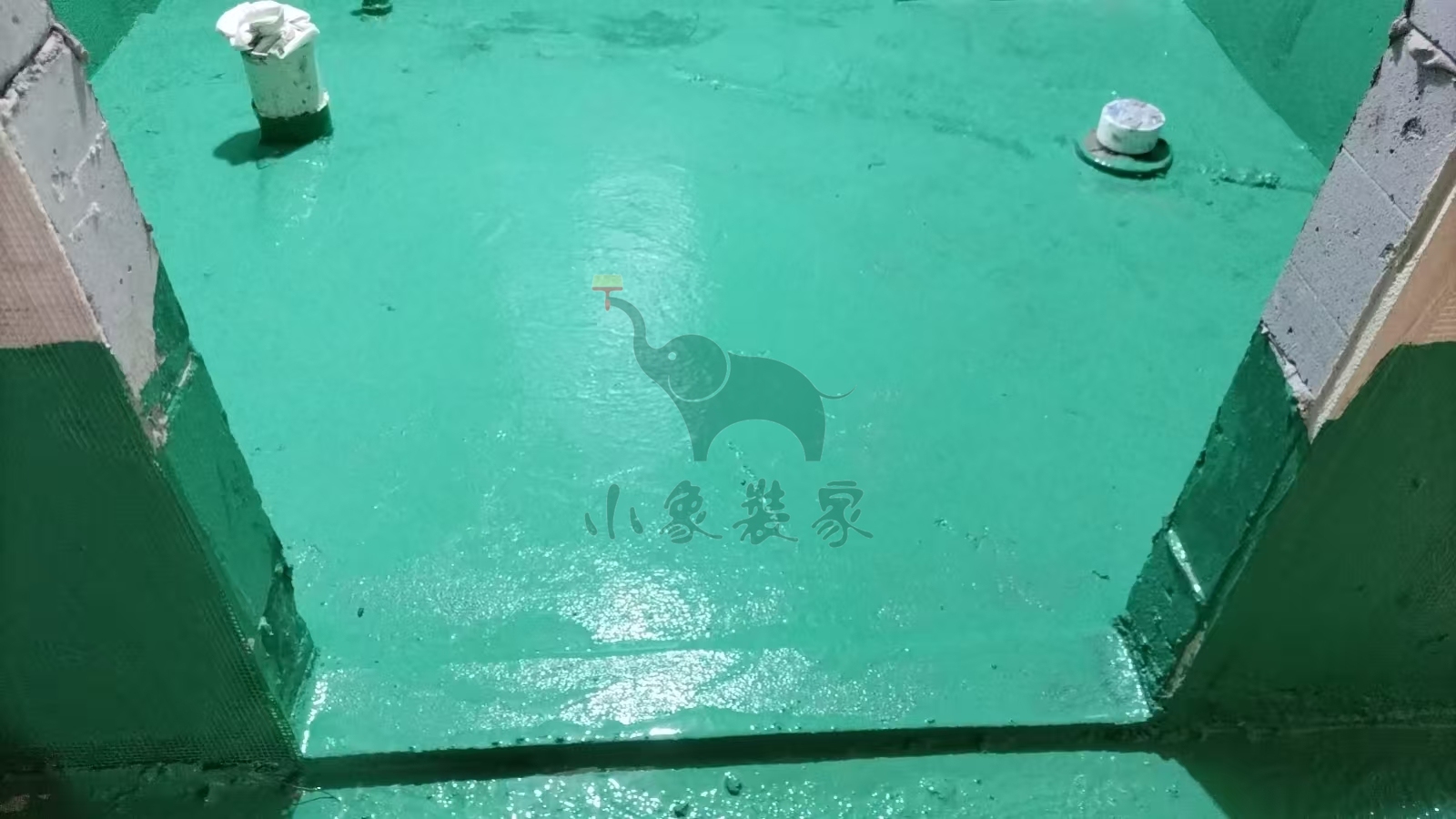

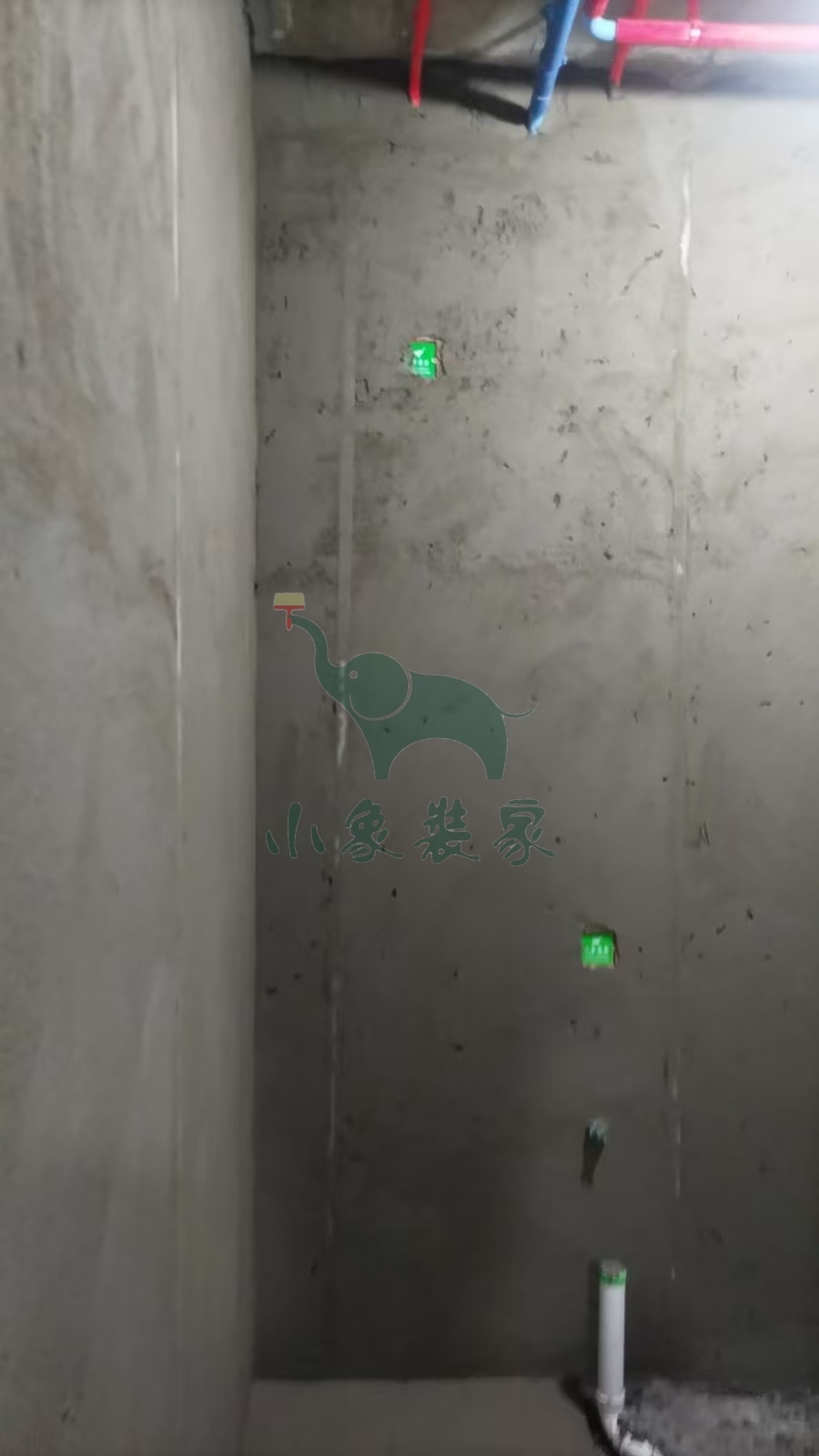

瓦工工程-滚刷第一遍防水已完工。
竣工总进度:40%。
施工人员:黄新其。
共4张
【明日播报】
工作内容:
瓦工工程-铺贴大地砖

施工人员:黄新其。
2026-01-02 星期五
工作内容:

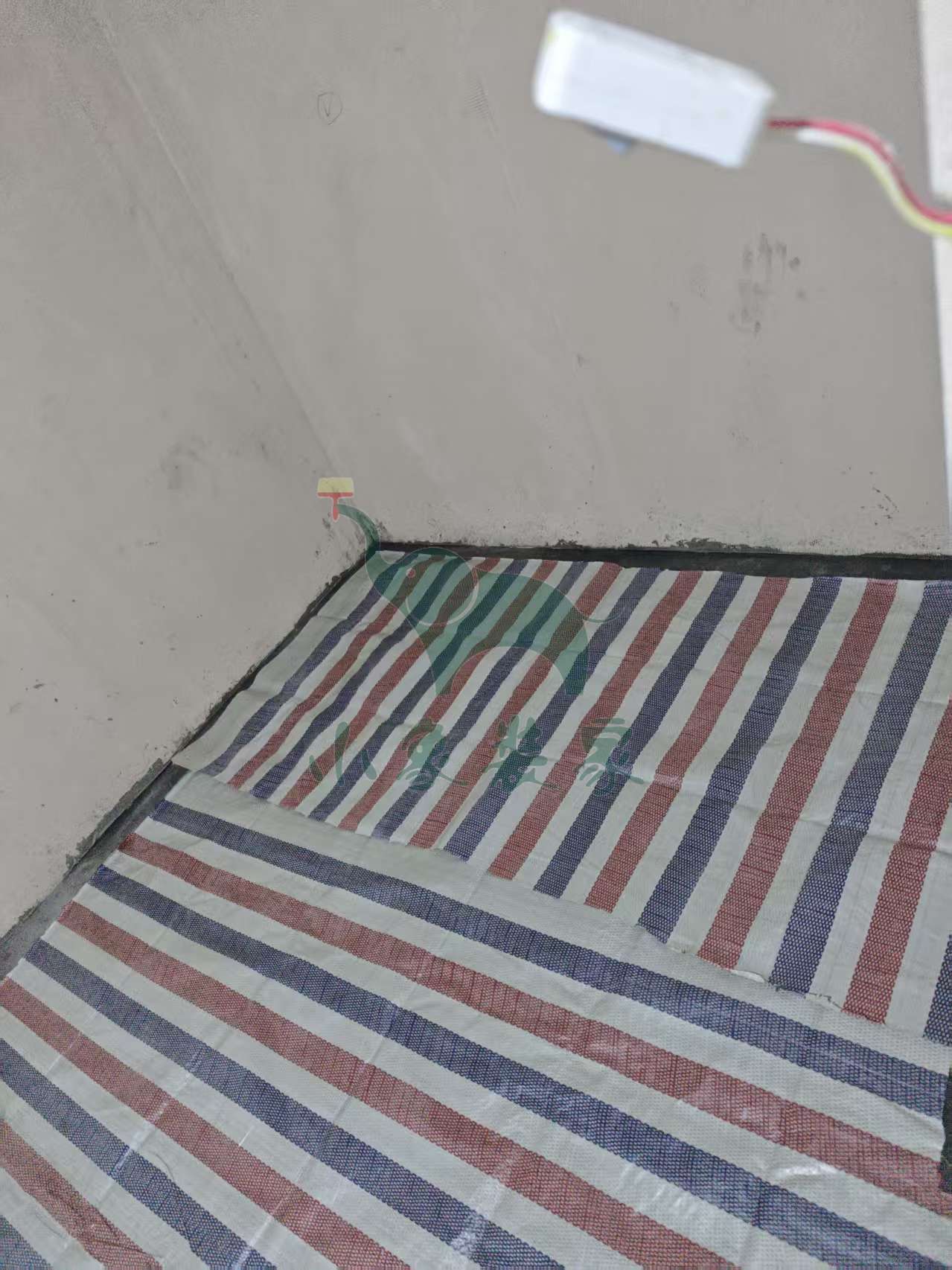

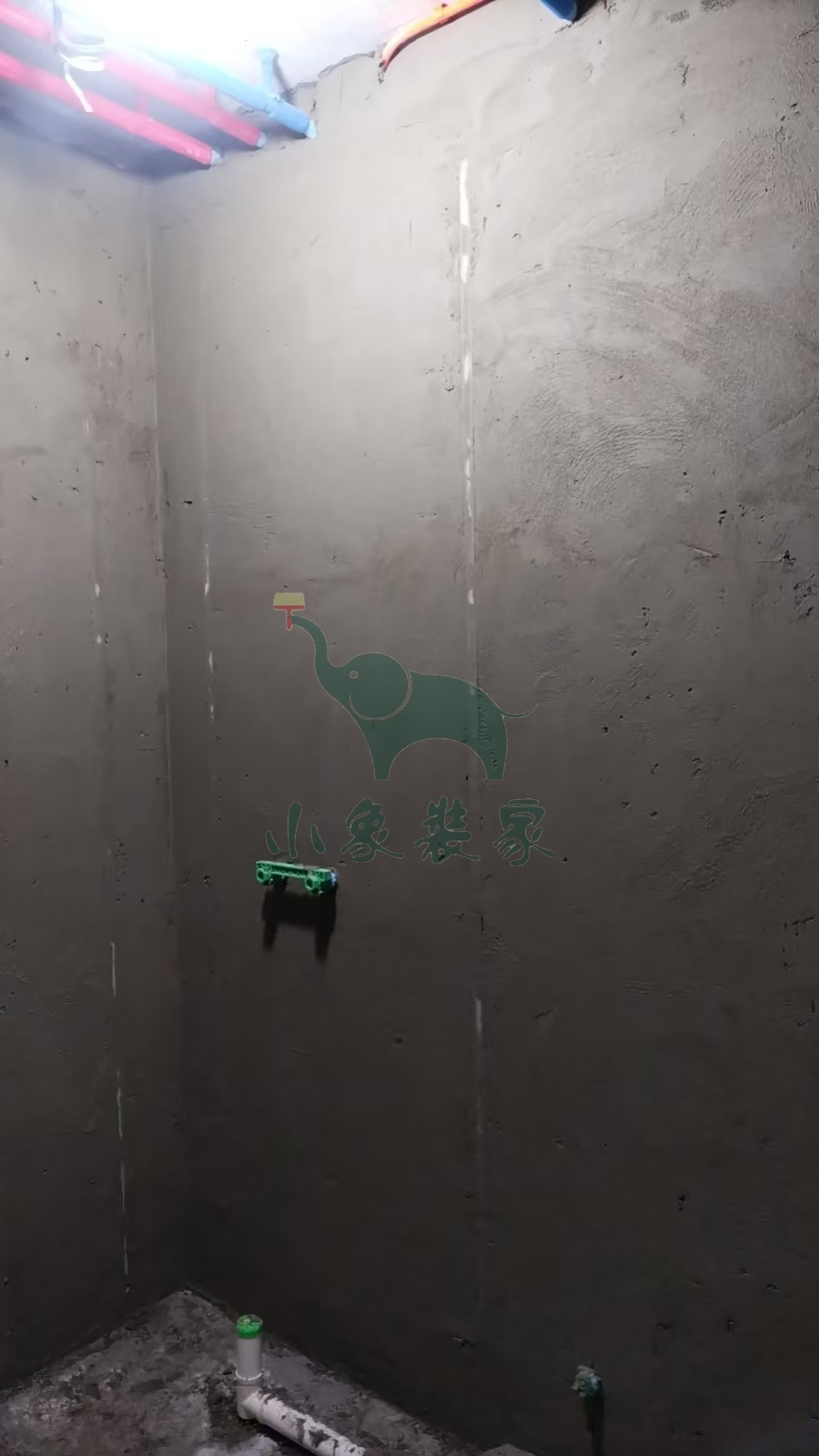

瓦工工程-厨卫墙地面、水泥砂浆抹灰还需1天

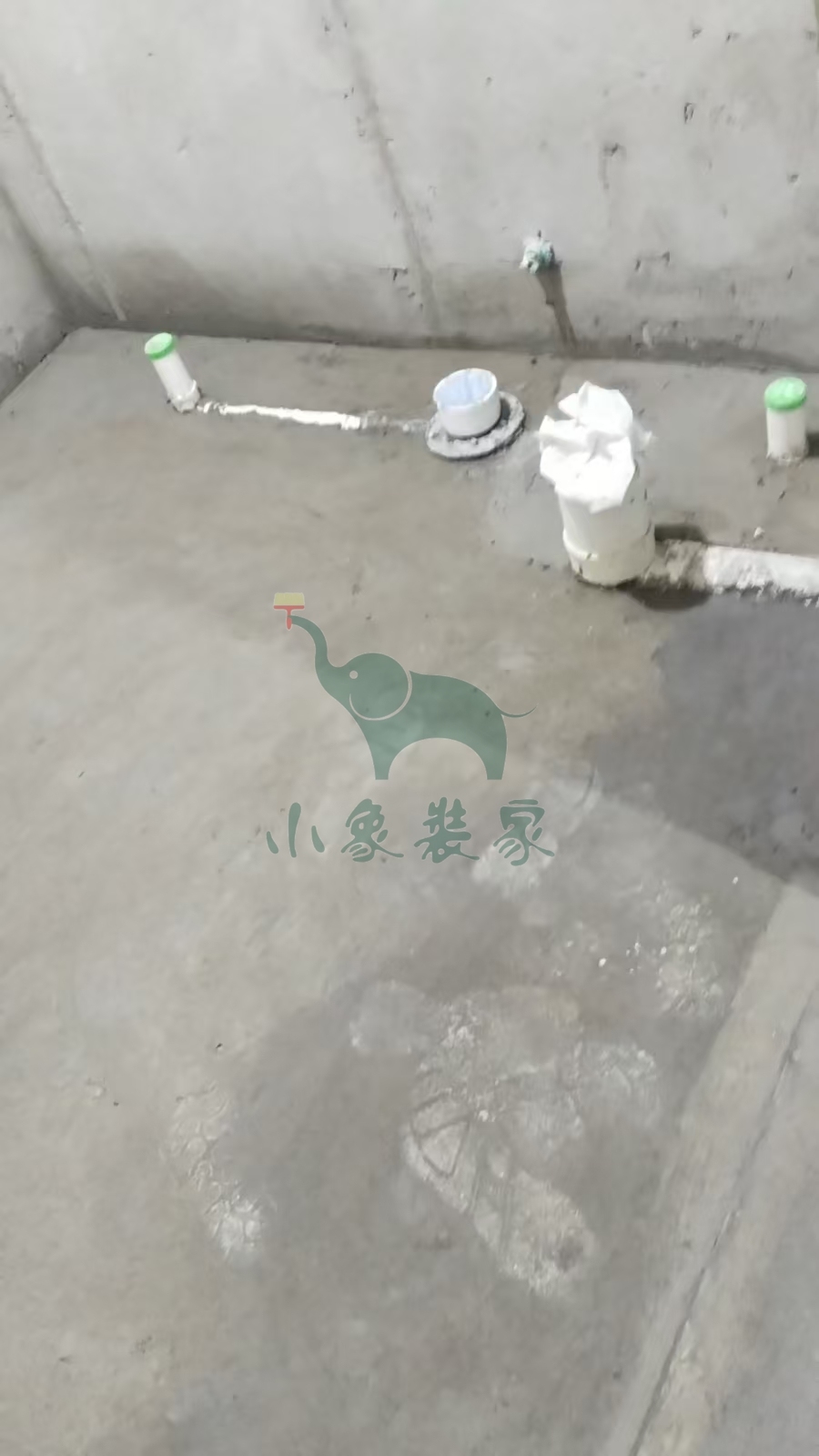

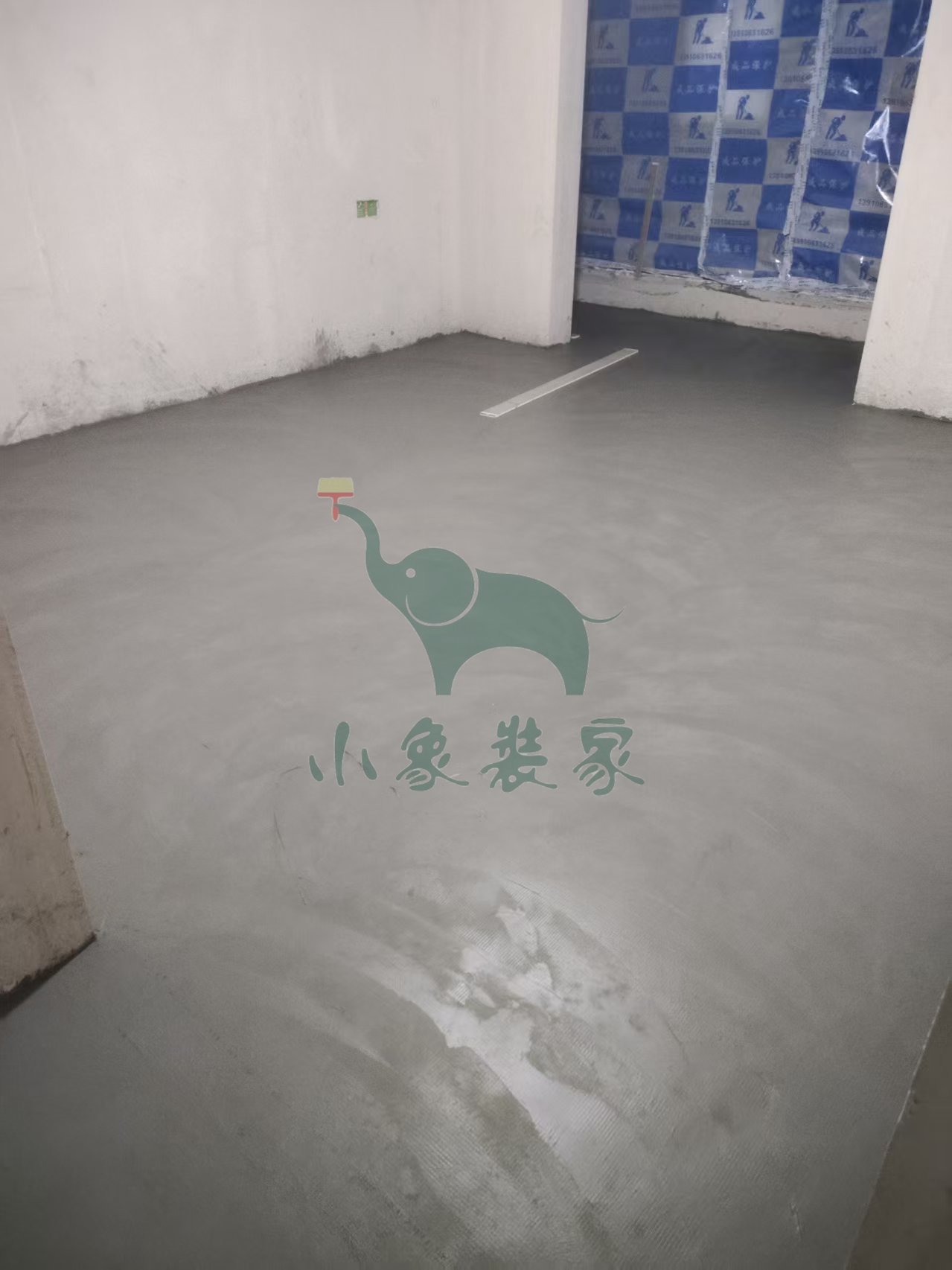

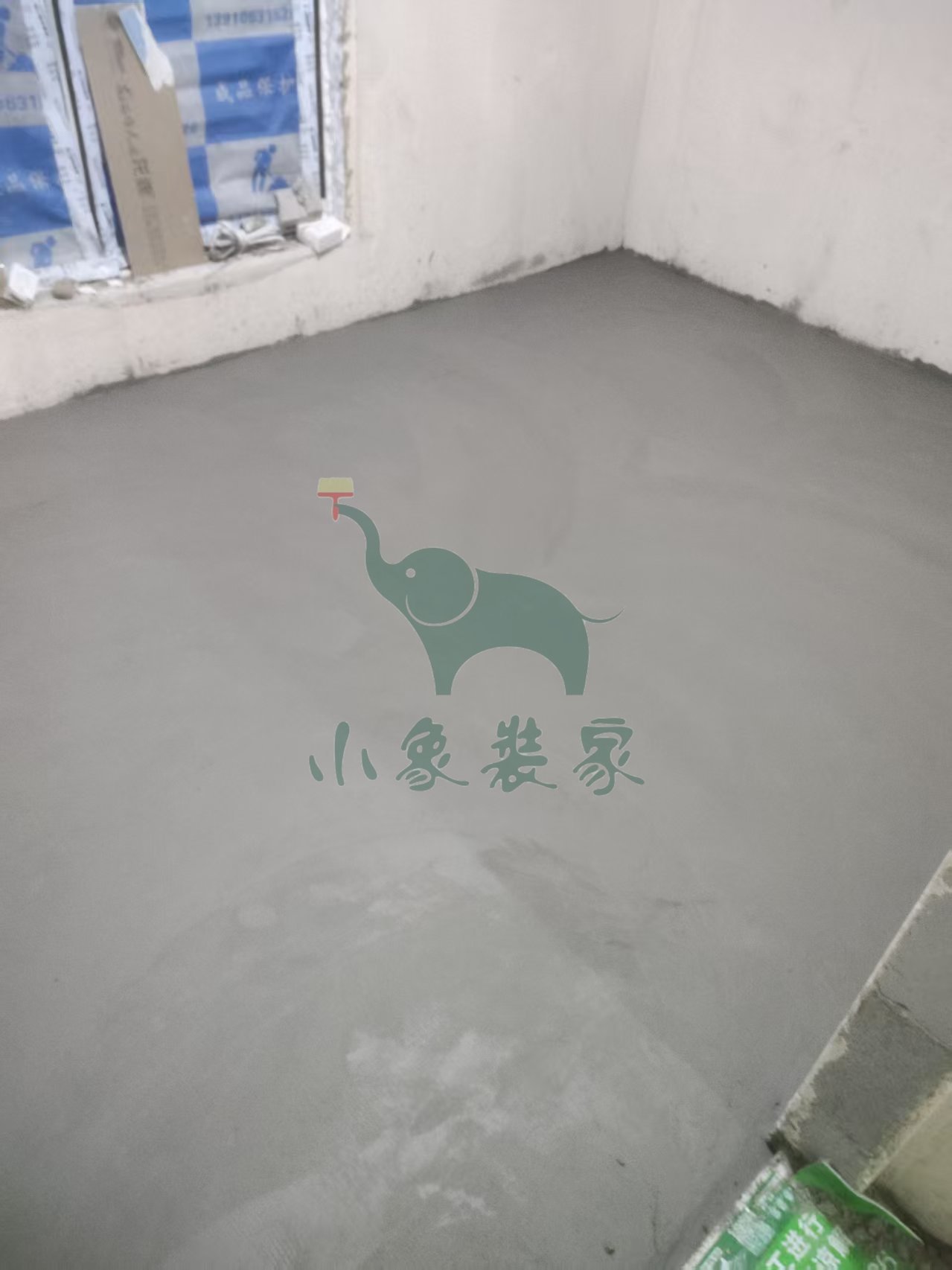

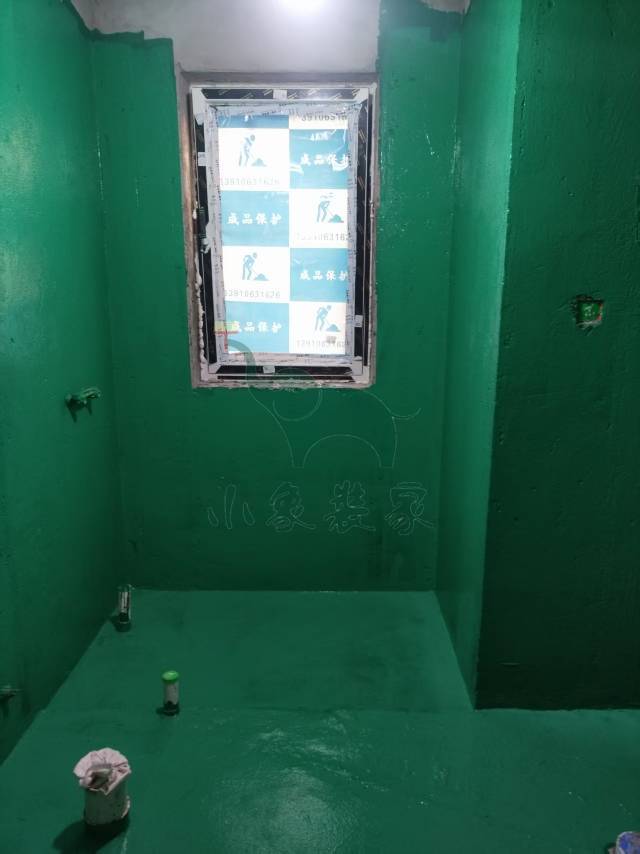

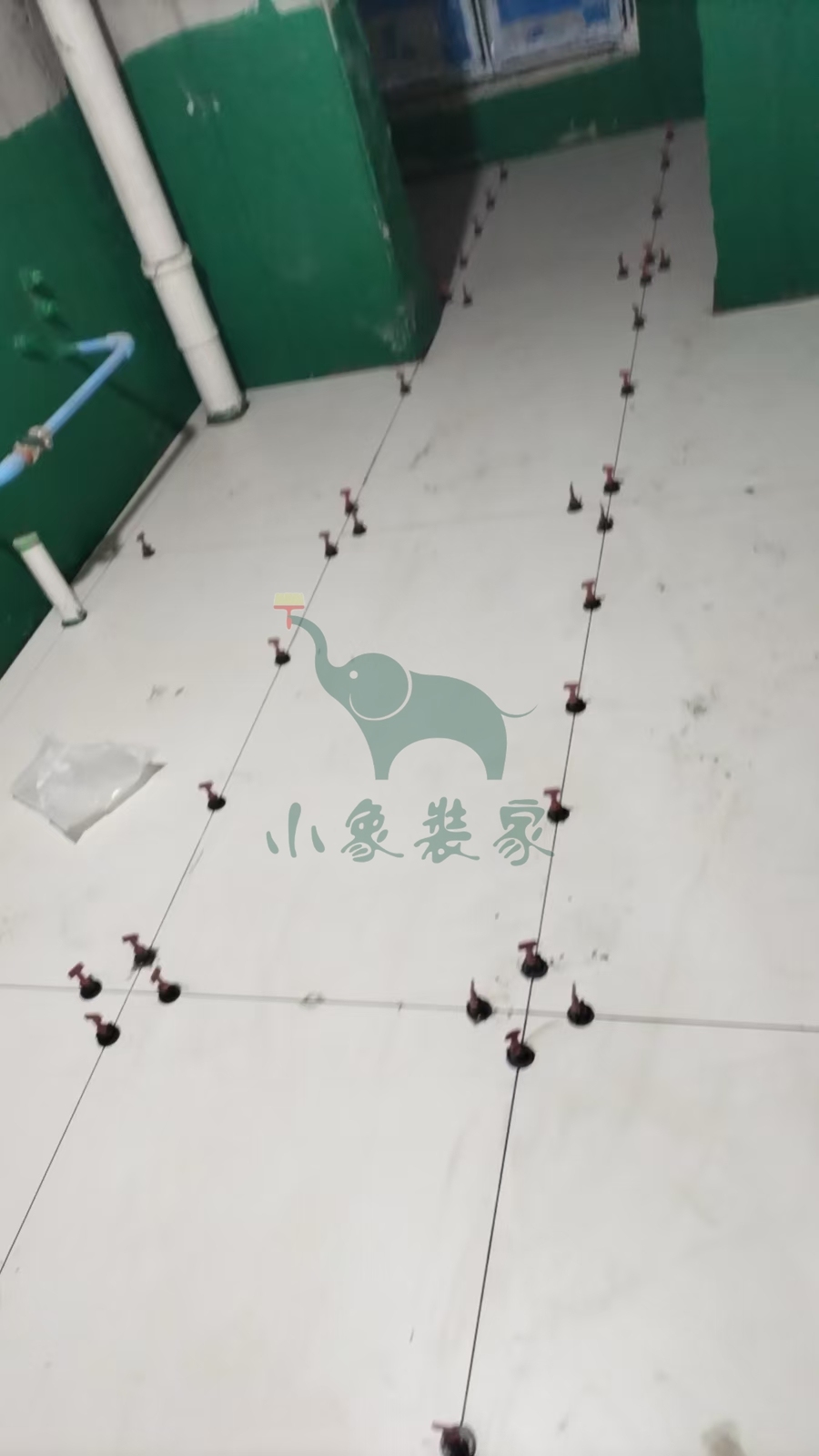

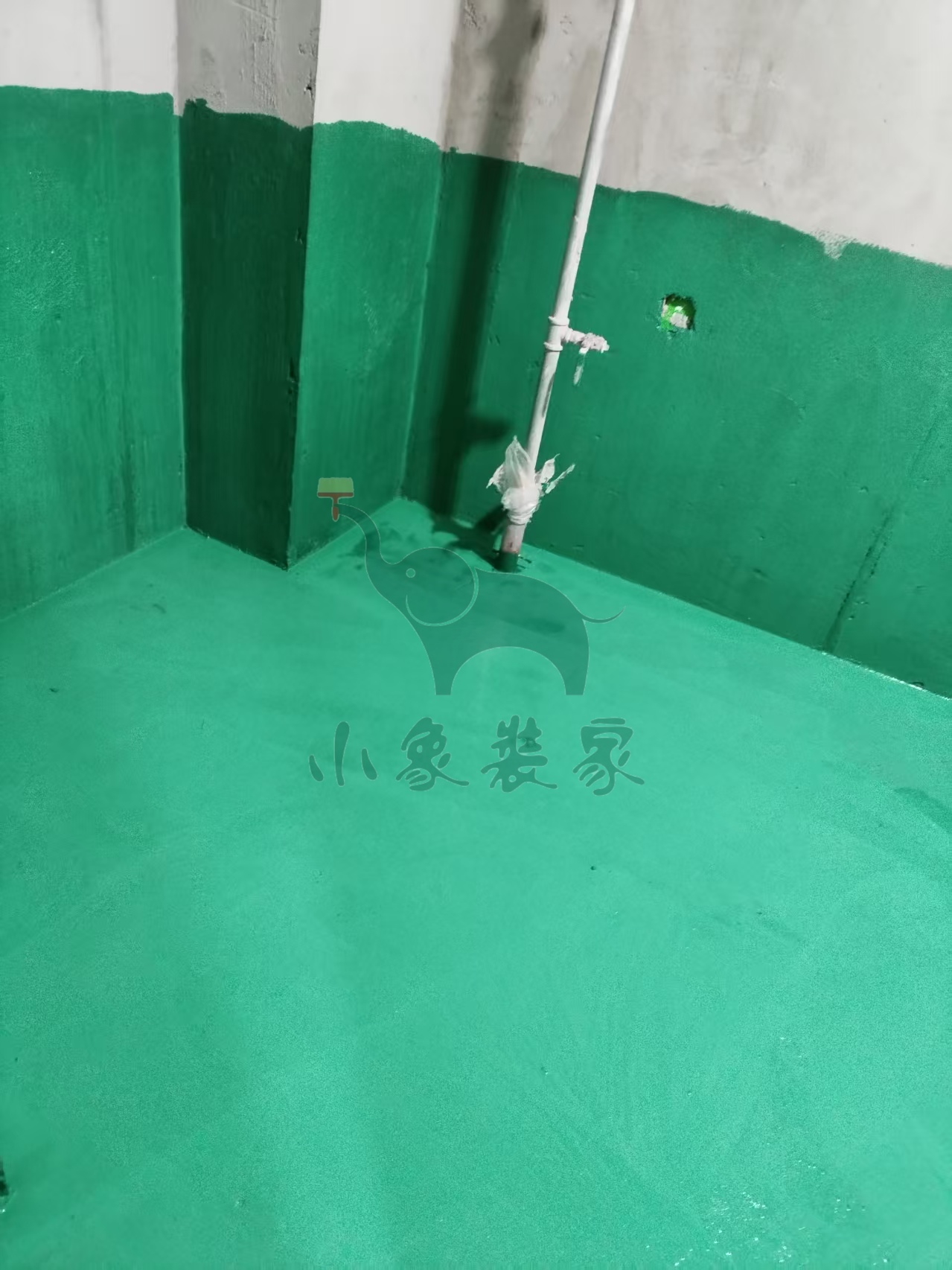

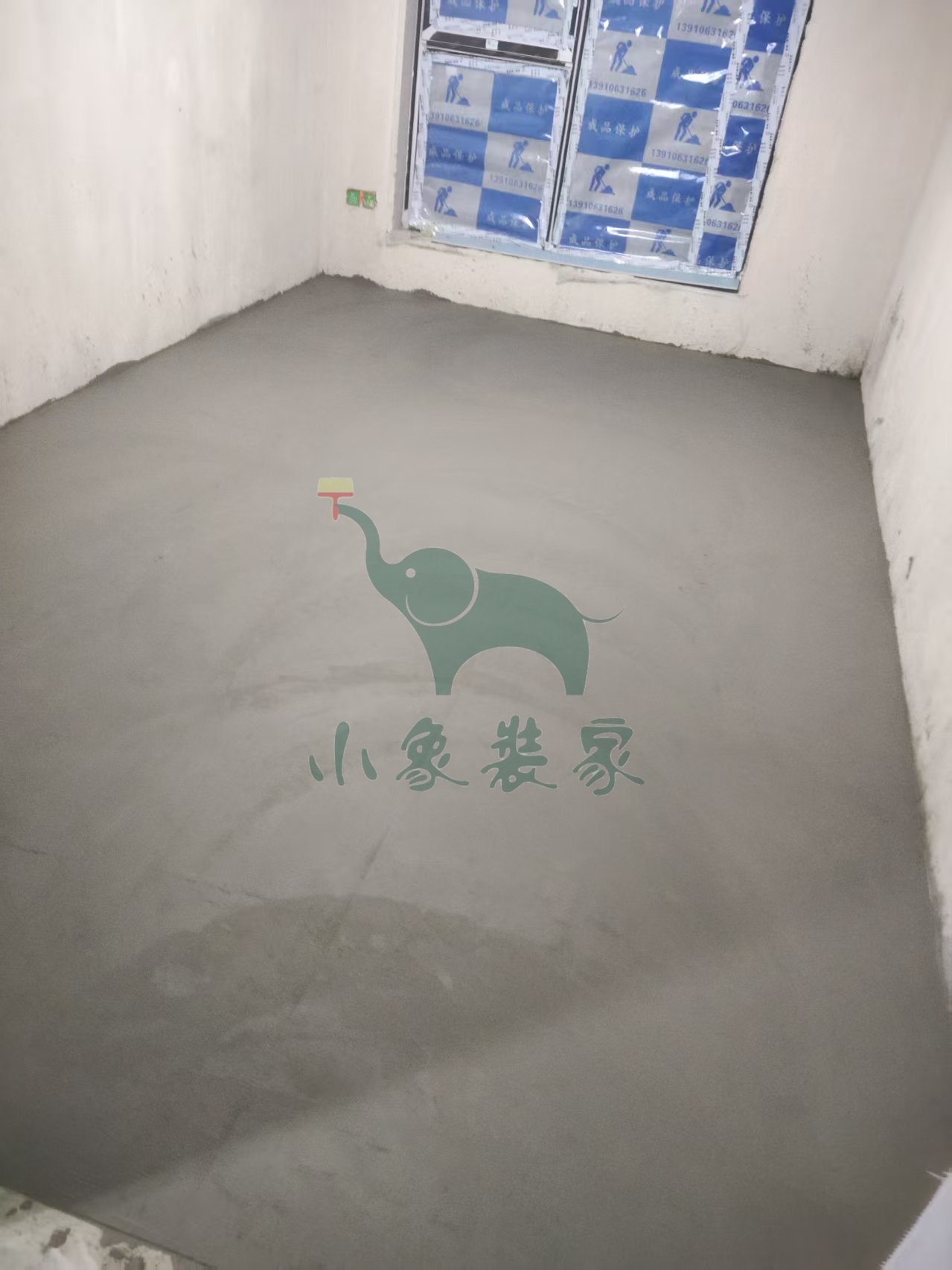

瓦工工程-卫生间地面抹平已完工。

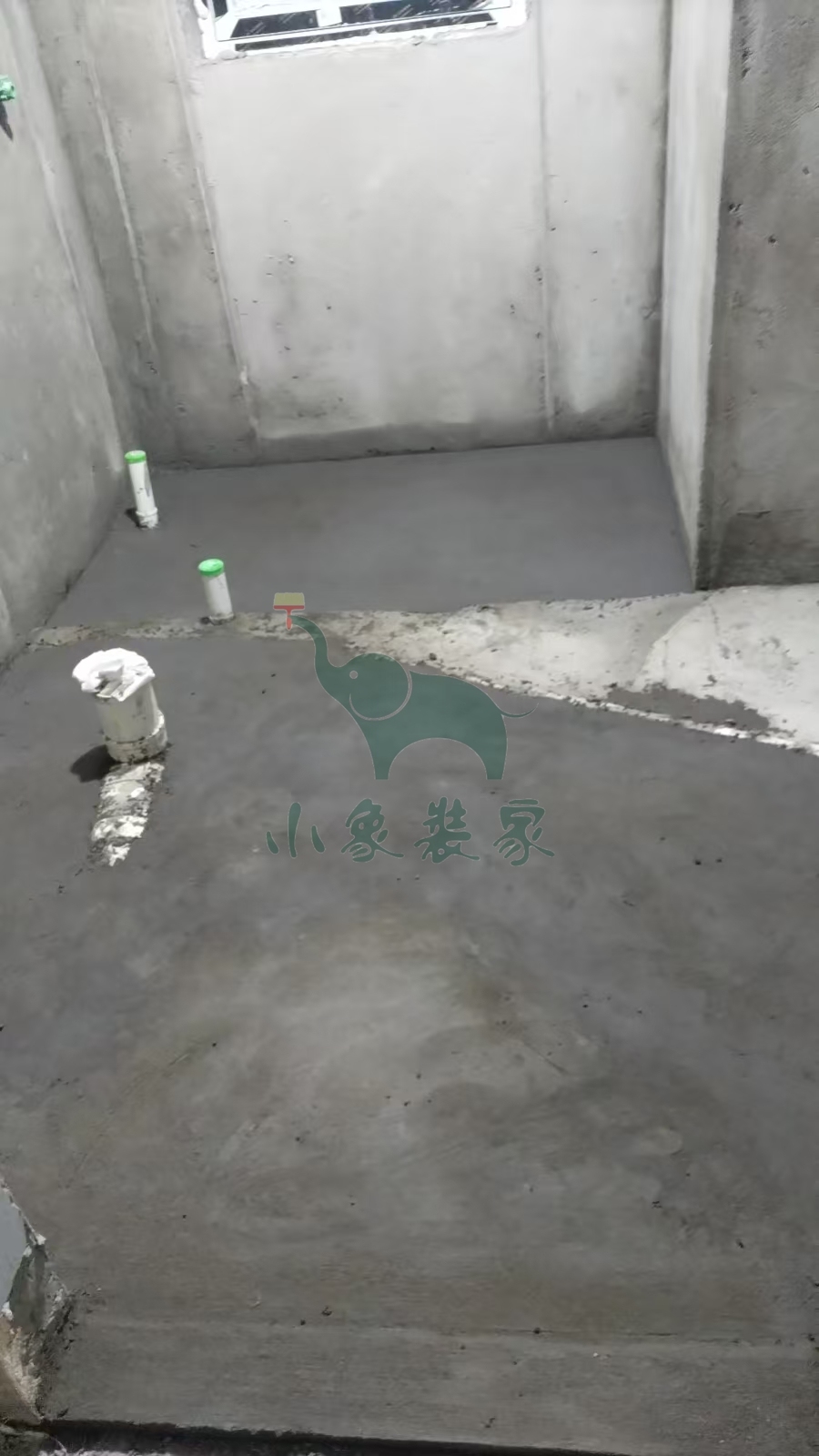

竣工总进度:40%。
施工人员:黄新其。
共3张
【明日播报】
工作内容:
瓦工工程-厨卫墙地面、水泥砂浆抹灰

瓦工工程-厨卫做档水梁

施工人员:黄新其。
2025-12-31 星期三
工作内容:
木工工程-木工弹线、吊筋支架、龙骨还需5天。
竣工总进度:40%。
施工人员:张东峰。
共3张
【明日播报】
工作内容:
瓦工工程-厨卫墙地面、水泥砂浆抹灰

施工人员:黄新其。
2025-12-31 星期三
工作内容:
瓦工工程-厨卫墙地面、水泥砂浆抹灰还需2天
瓦工工程-厨卫修补、水电槽还需2天。
竣工总进度:40%。
施工人员:黄新其。
共5张
【明日播报】
工作内容:
瓦工工程-厨卫墙地面、水泥砂浆抹灰

施工人员:黄新其。
2025-12-24 星期三

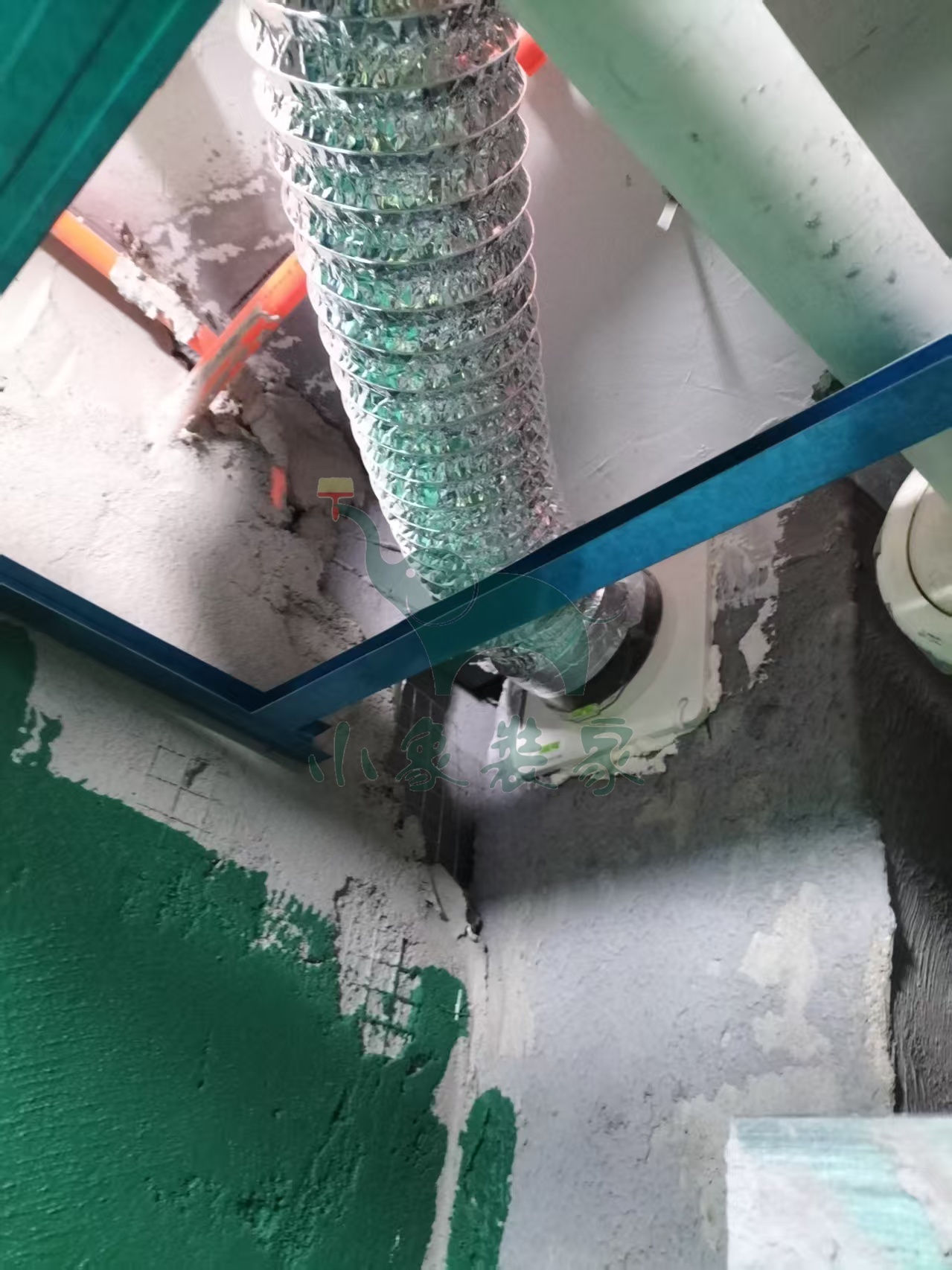

工作内容:

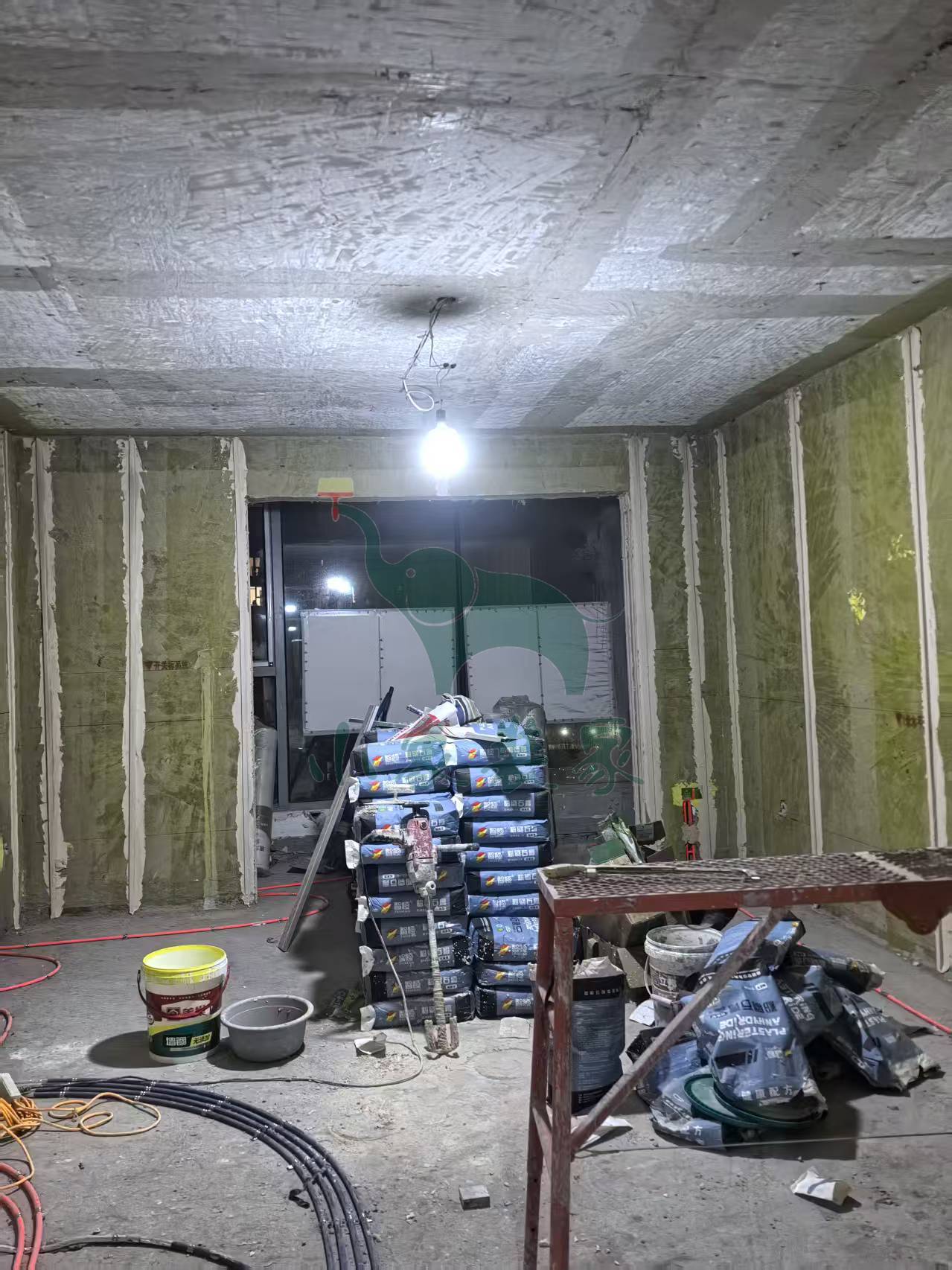

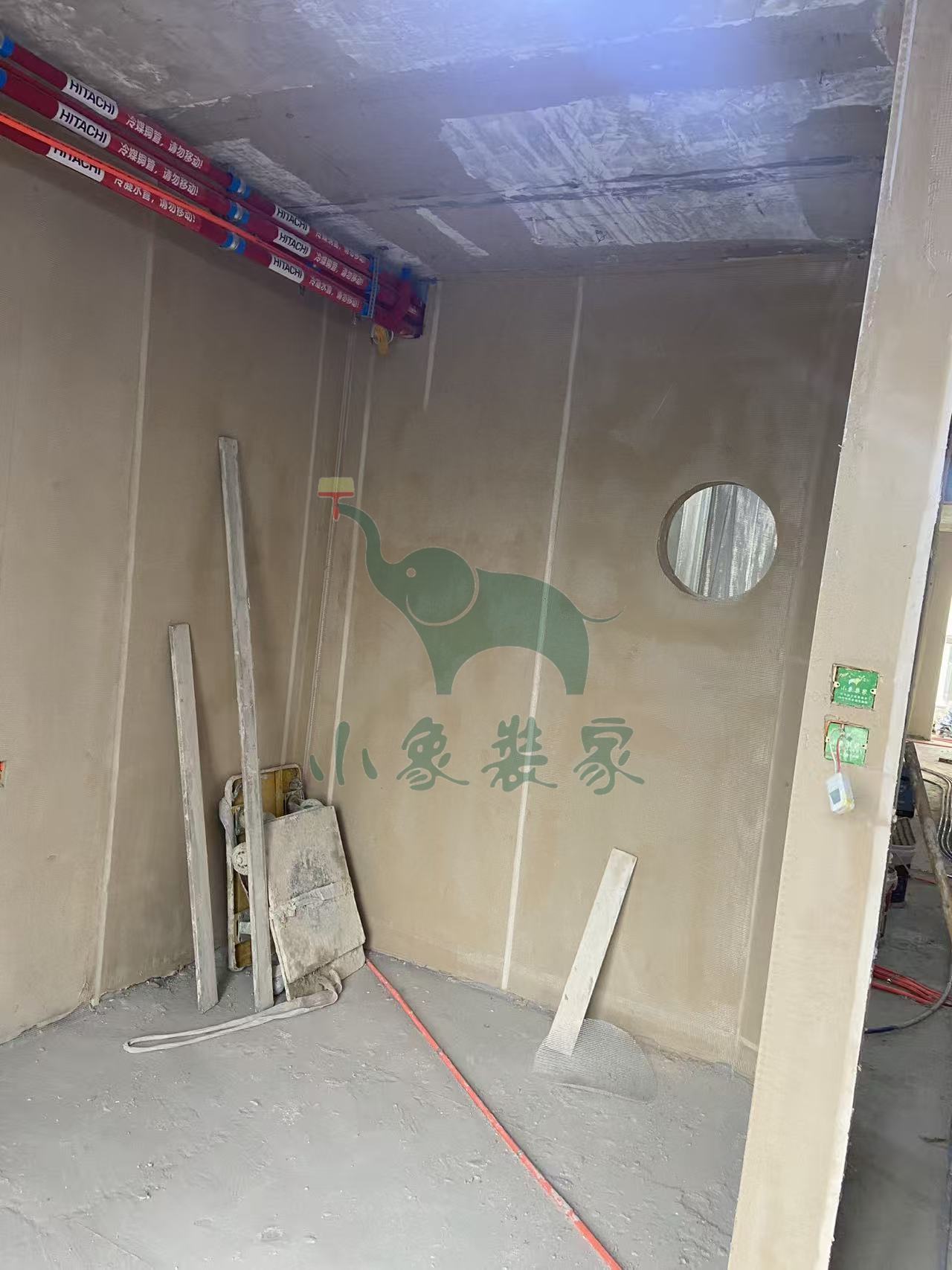

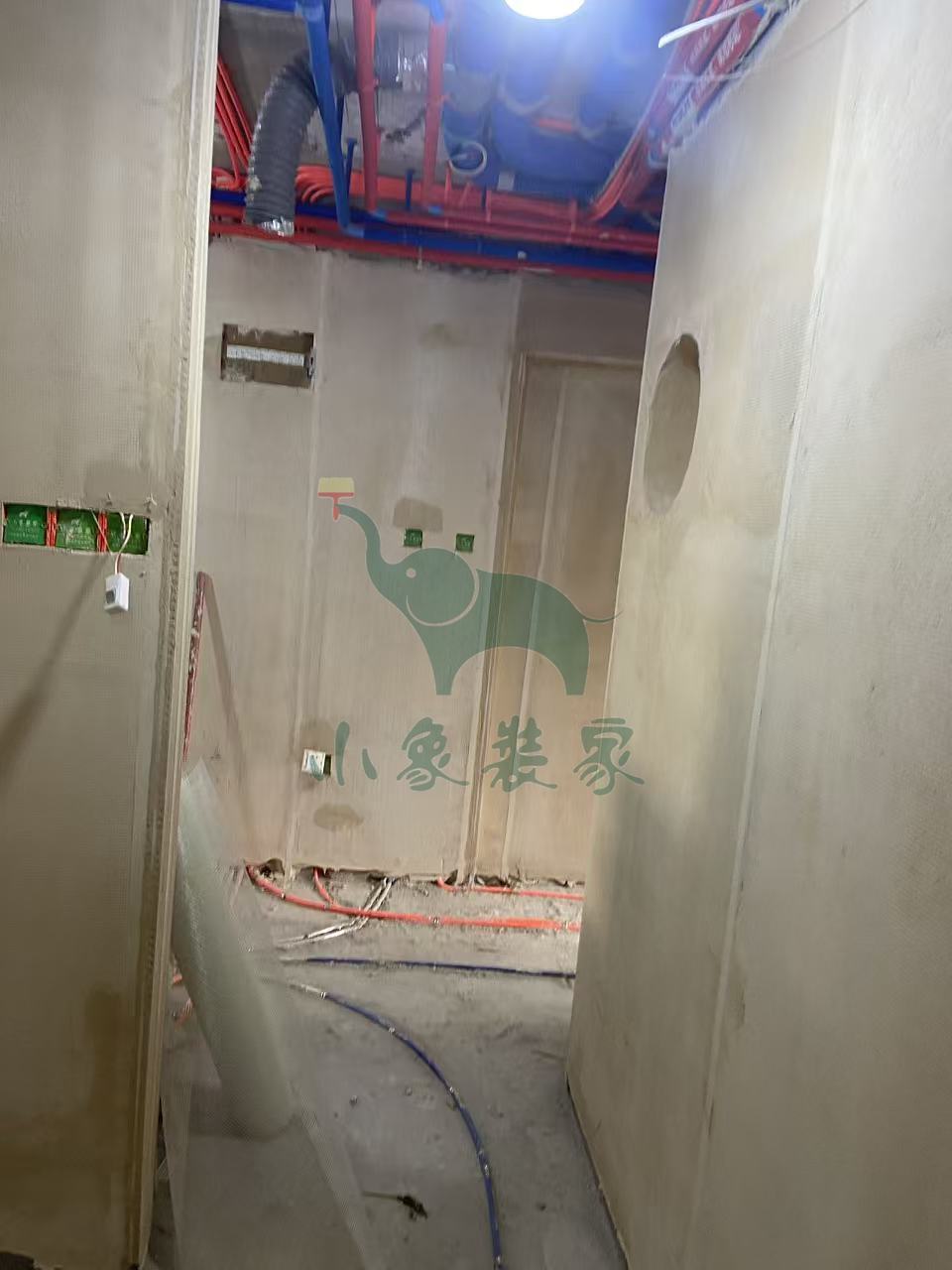

拆除工程-保护工程已完工。
竣工总进度:40%。
施工人员:郭涛。
共8张
【明日播报】
工作内容:
主材工程-地暖安装和回填

施工人员:厂家安装。
2025-12-16 星期二

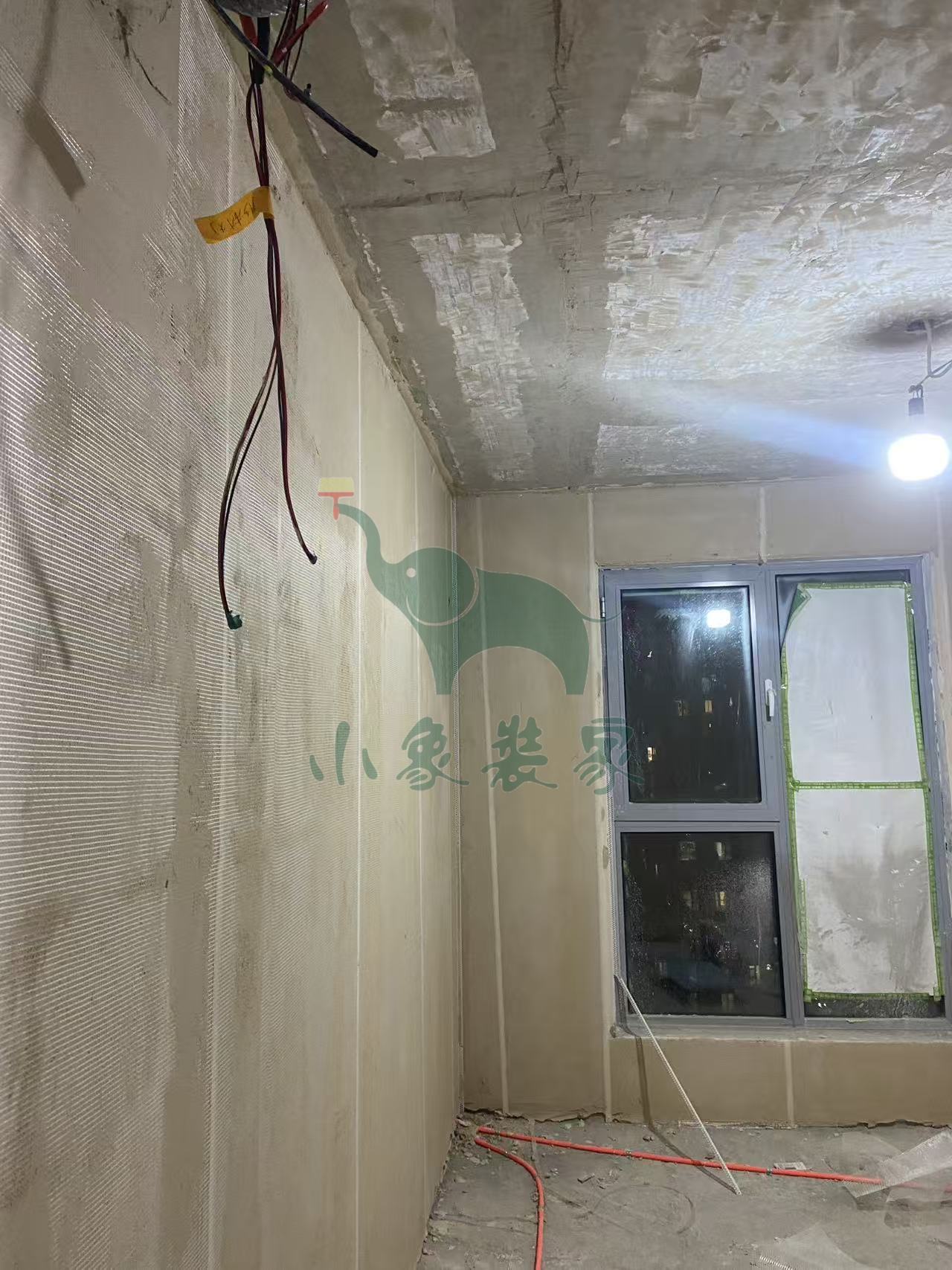

工作内容:

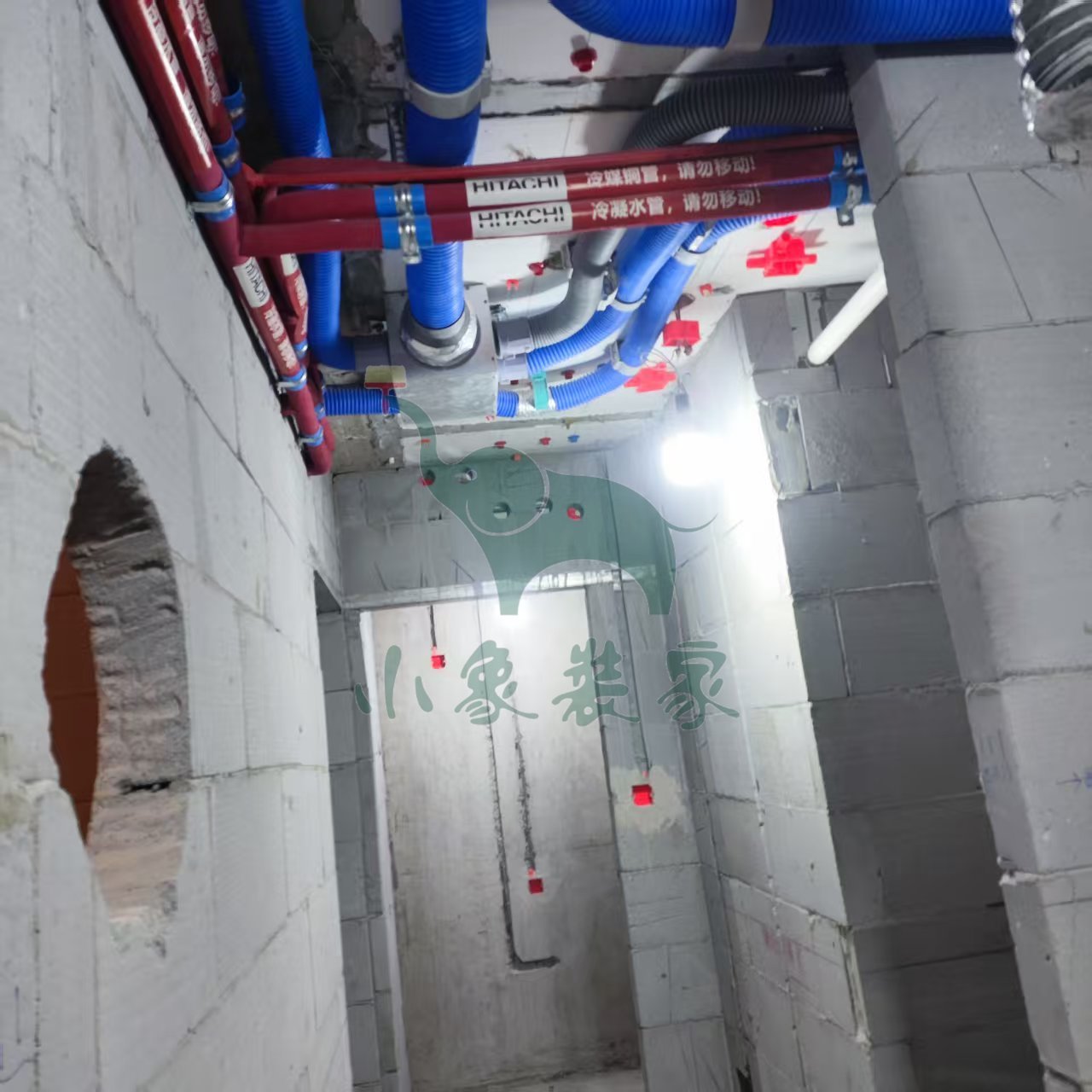

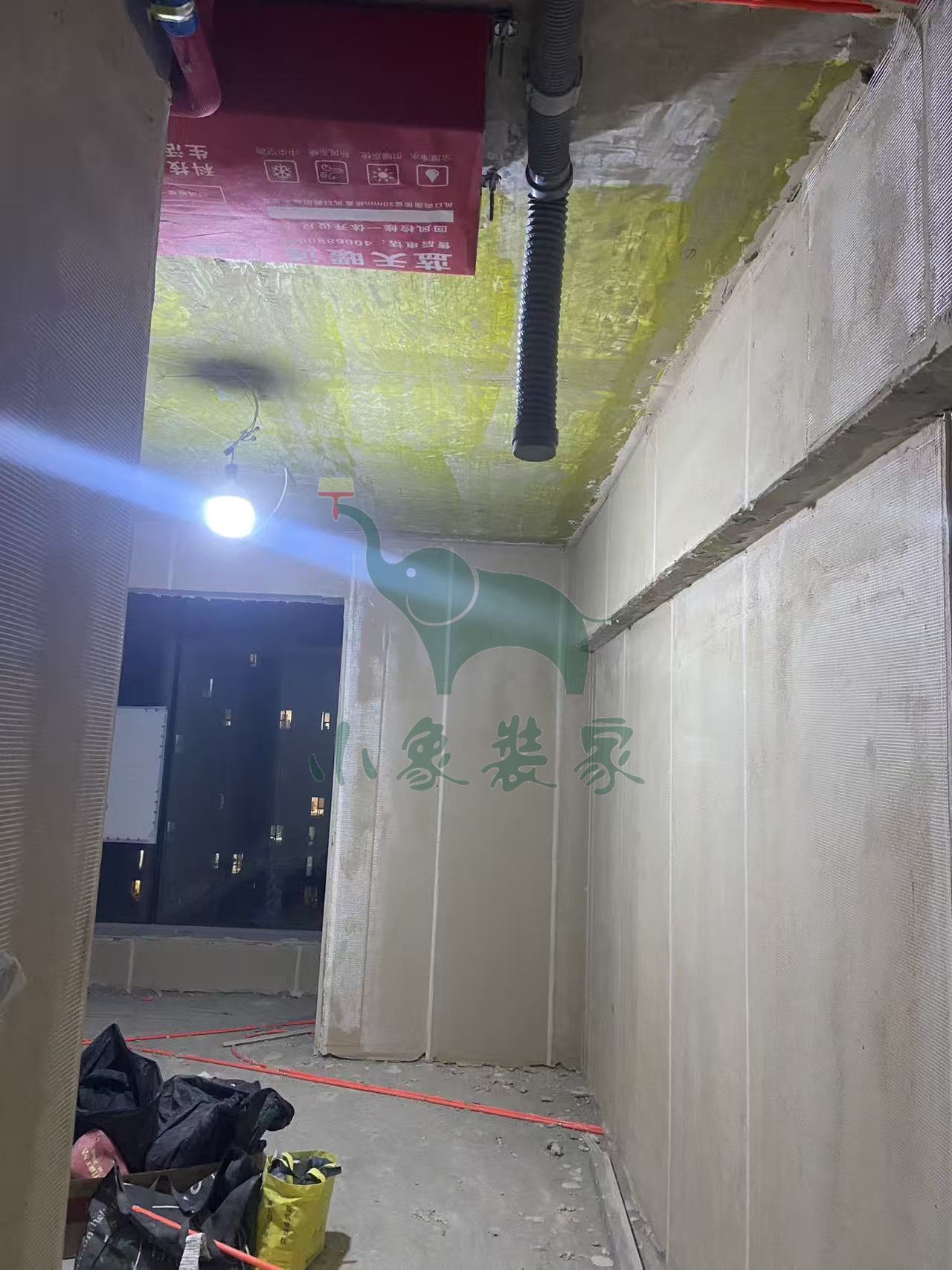

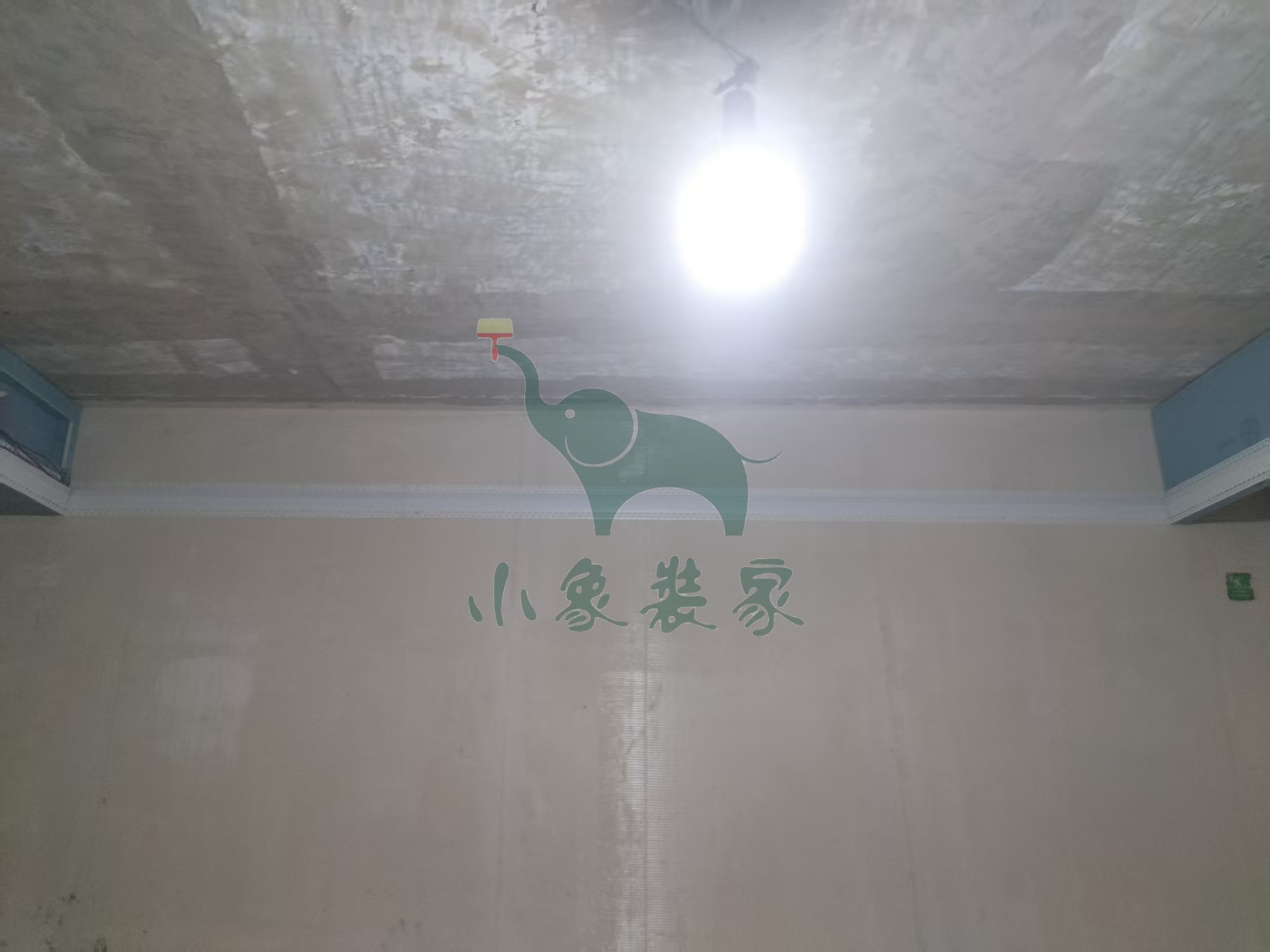

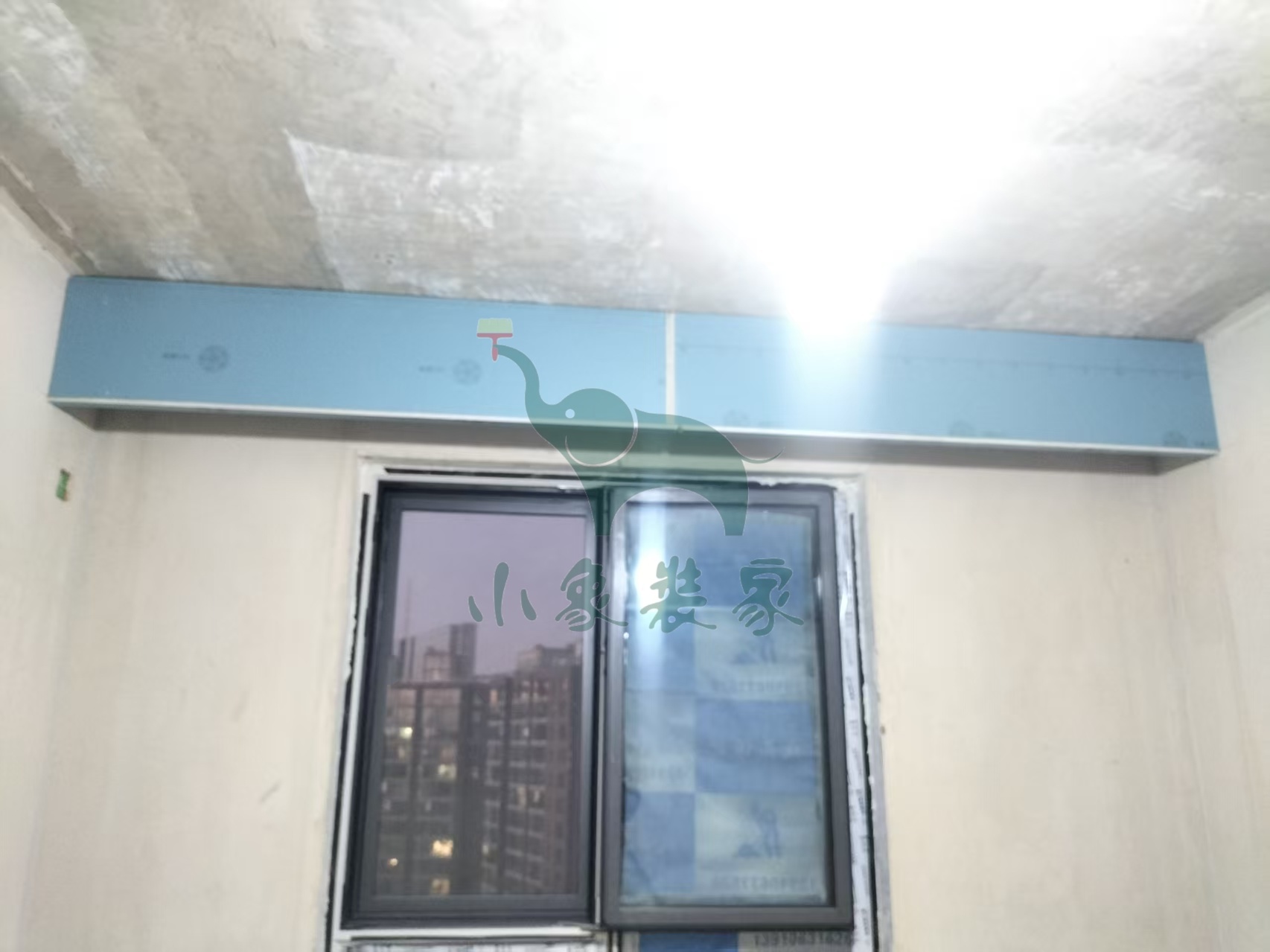

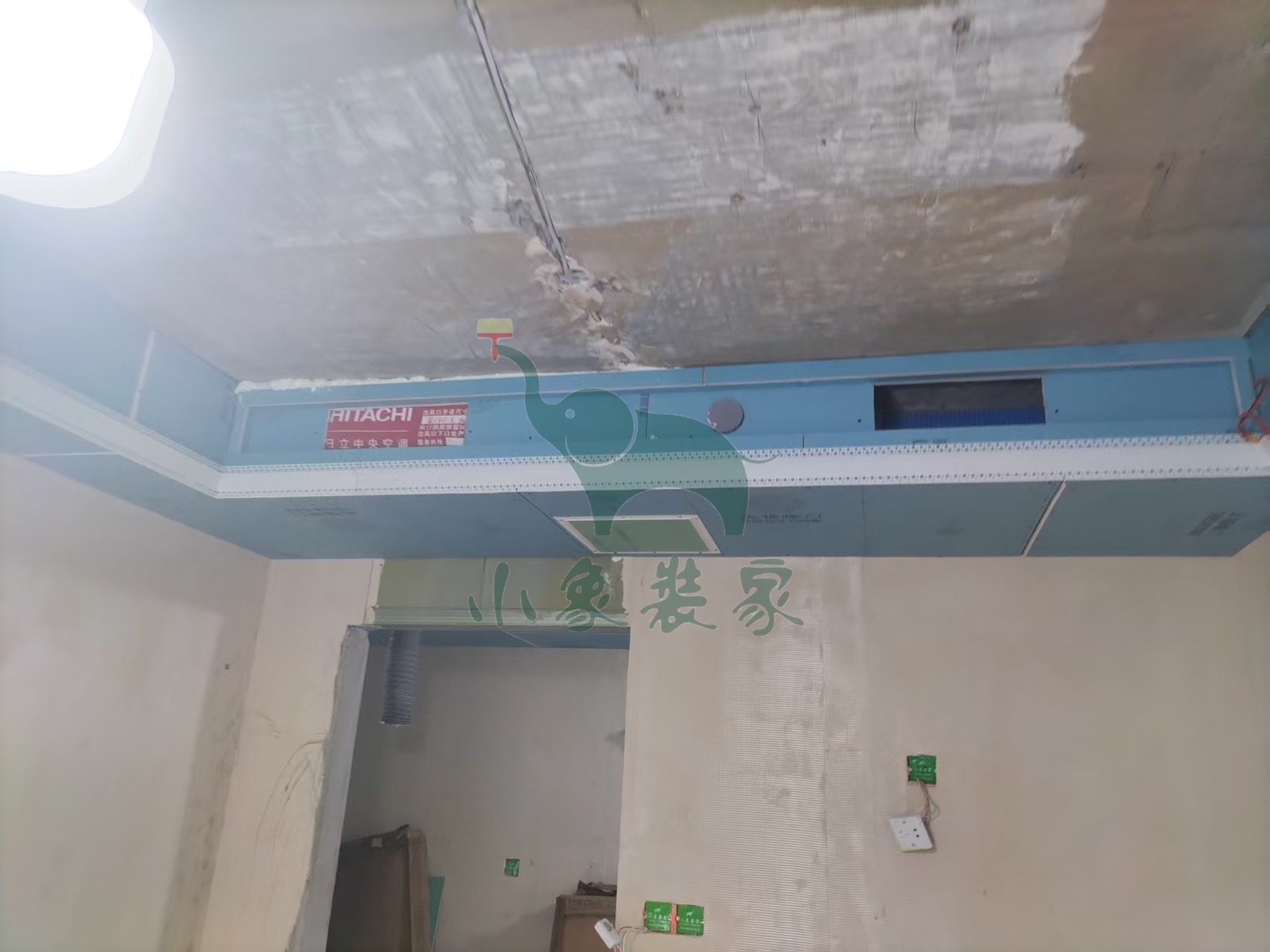

油工工程-墙面、顶面石膏找平已完工

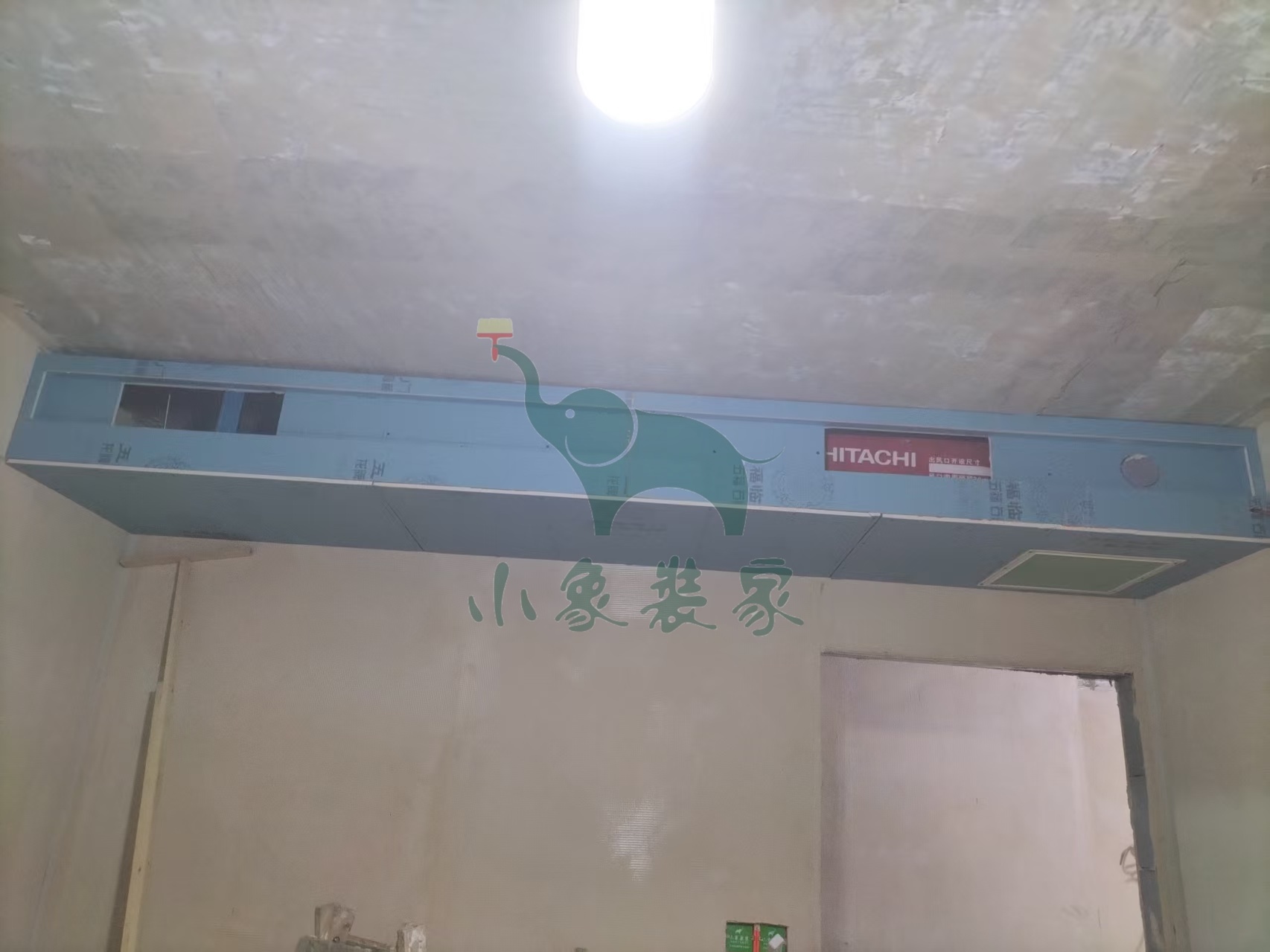

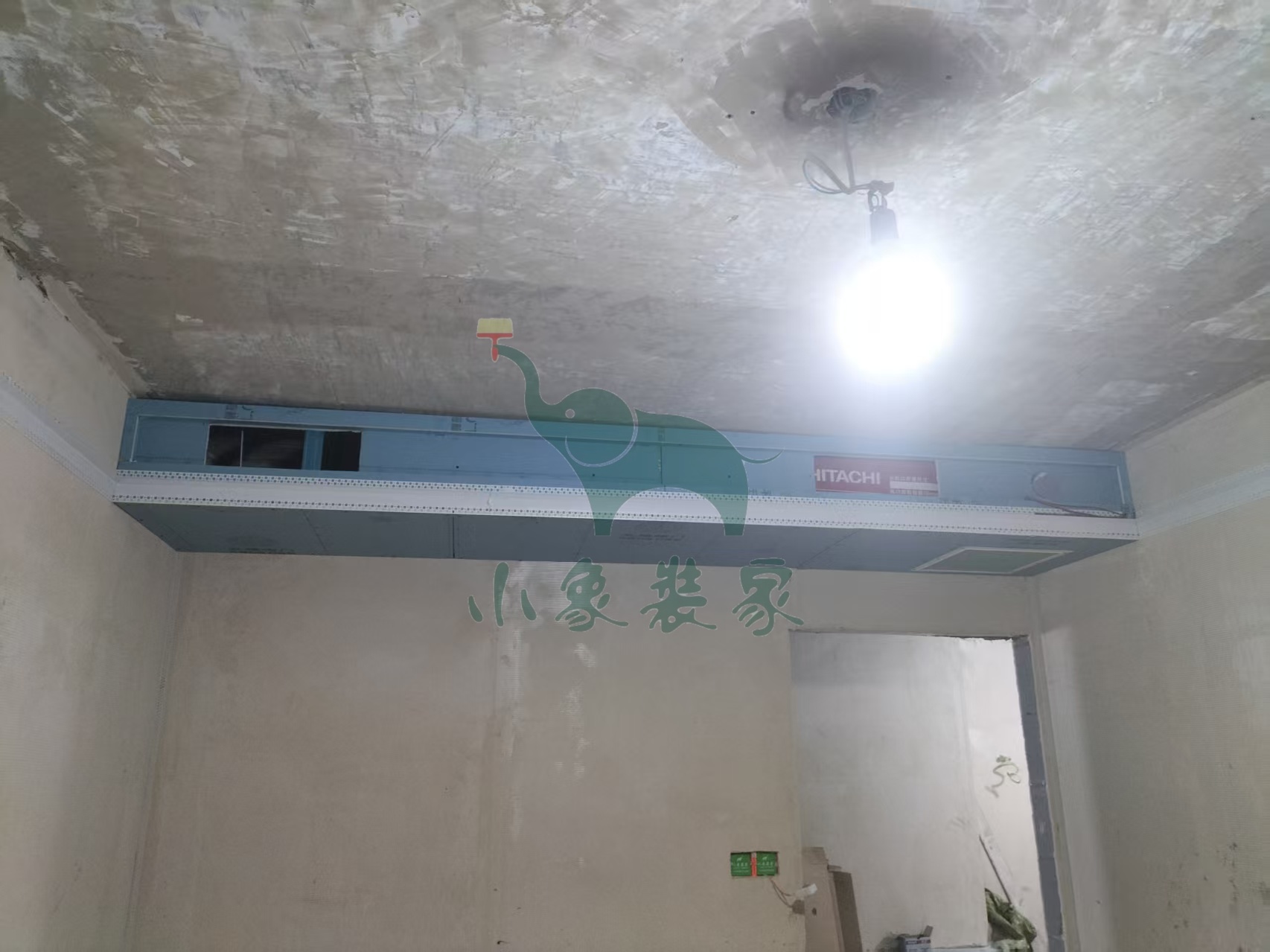

油工工程-墙面网络布工程已完工。
竣工总进度:40%。
施工人员:王文军。
共9张
【明日播报】
2025-12-17停工,
停工原因:等待主材安装-窗户安装。
预计恢复日期:2025-12-23。
2025-12-15 星期一
工作内容:
油工工程-墙面、顶面石膏找平还需2天
油工工程-墙面网络布工程还需2天。
竣工总进度:40%。
施工人员:王文军。
共9张
【明日播报】
工作内容:
油工工程-墙面、顶面石膏找平

油工工程-墙面网络布工程

施工人员:王文军。
2025-12-12 星期五
工作内容:
油工工程-墙面、顶面石膏找平还需2天
油工工程-墙面网络布工程还需2天。
竣工总进度:40%。
施工人员:王文军。
共3张
【明日播报】
2025-12-13停工,
停工原因:物业原因-根据物业规定、法定假日/周末不能施工。
预计恢复日期:2025-12-14。
2025-12-11 星期四
工作内容:
油工工程-墙面、顶面石膏找平还需3天
油工工程-墙面网络布工程还需3天。
竣工总进度:40%。
施工人员:王文军。
共4张
【明日播报】
工作内容:
油工工程-墙面、顶面石膏找平

油工工程-墙面网络布工程

施工人员:王文军。

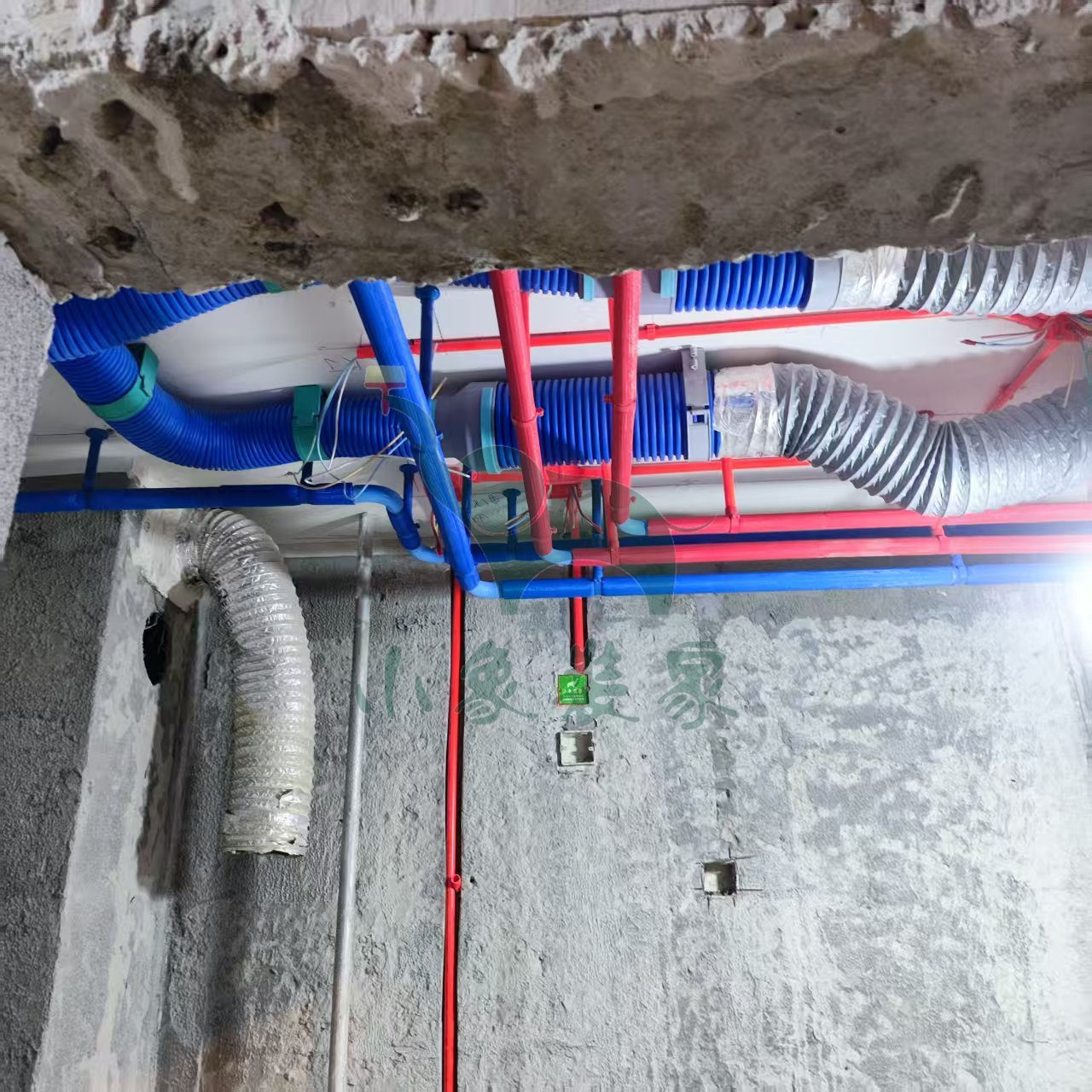

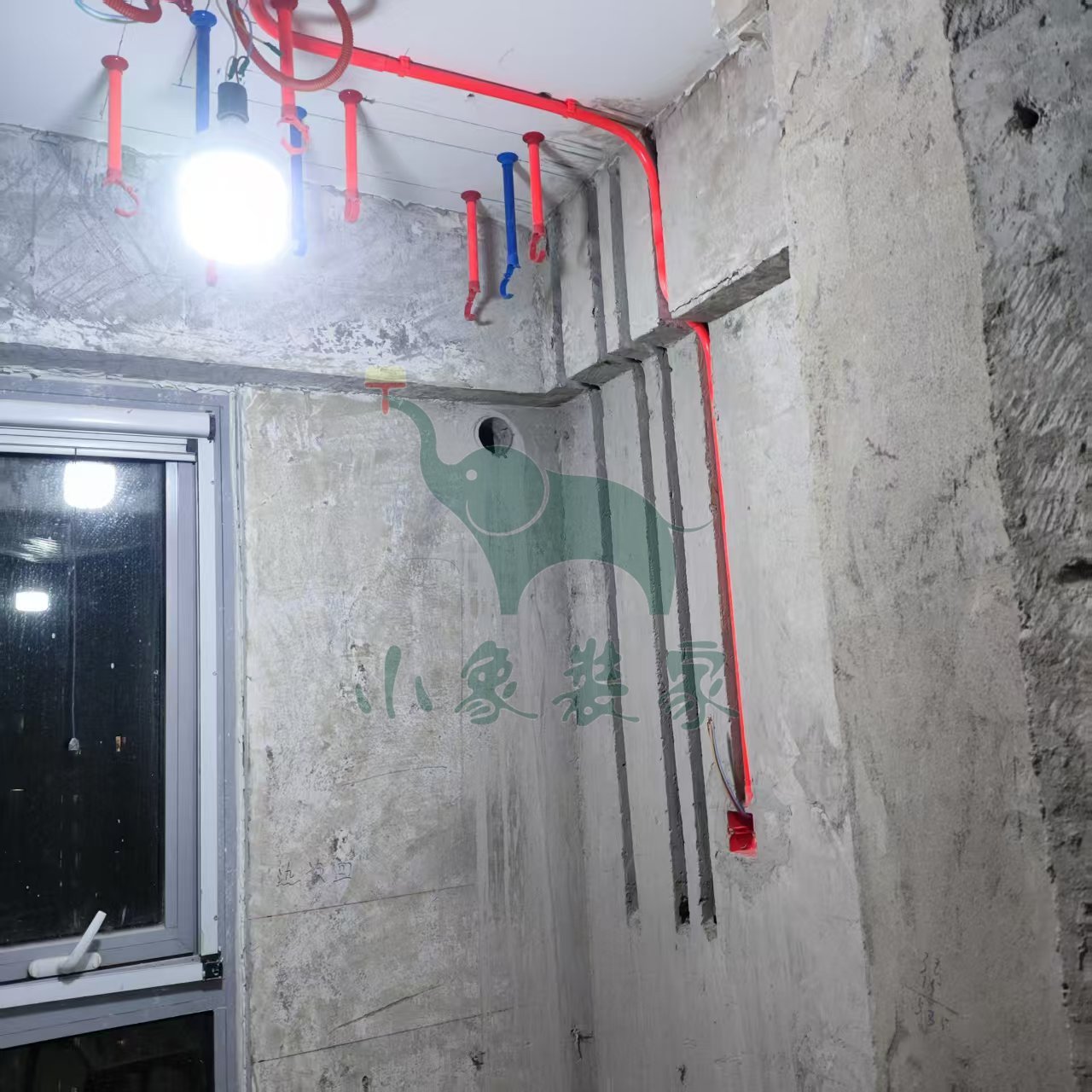

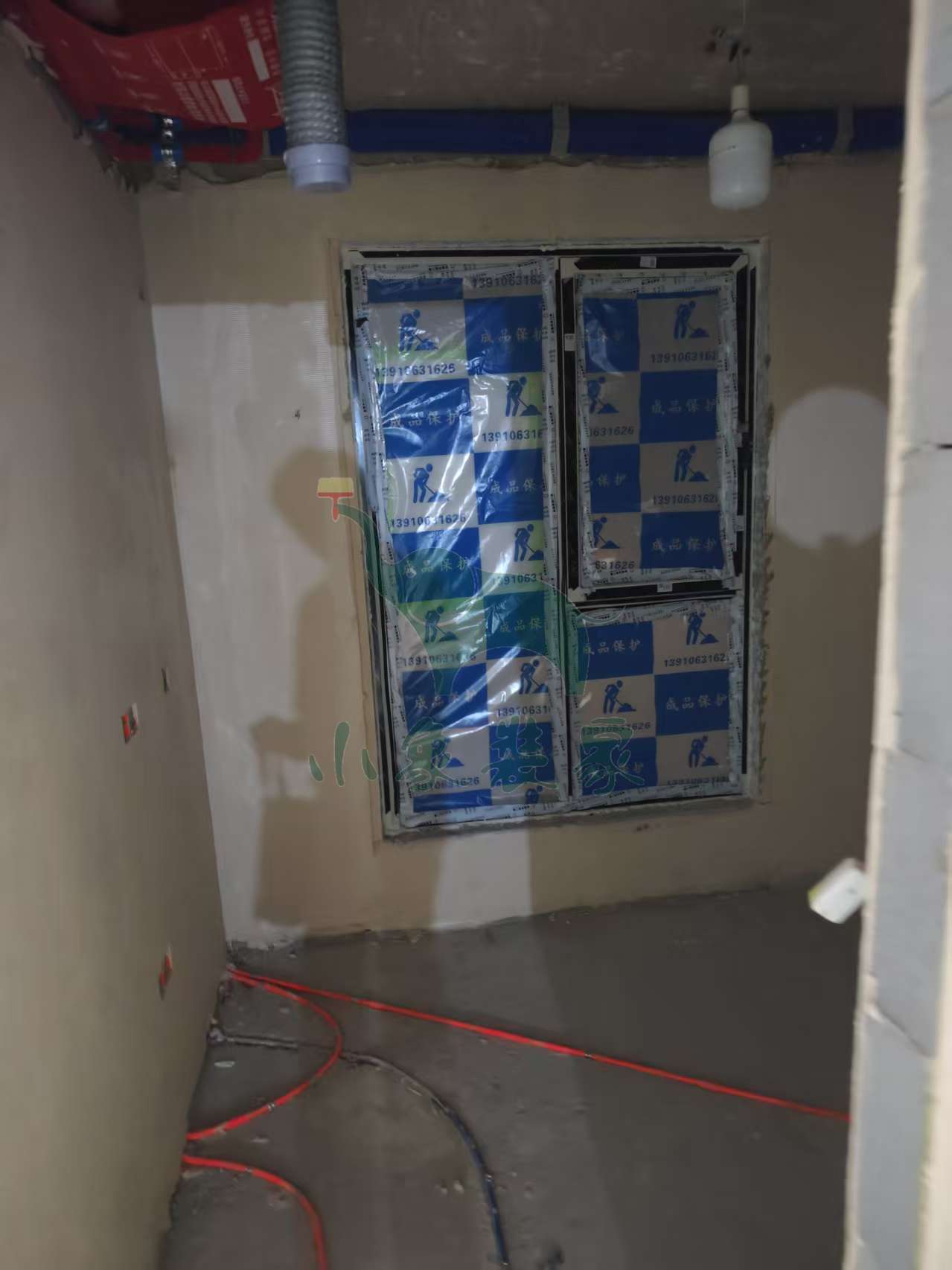

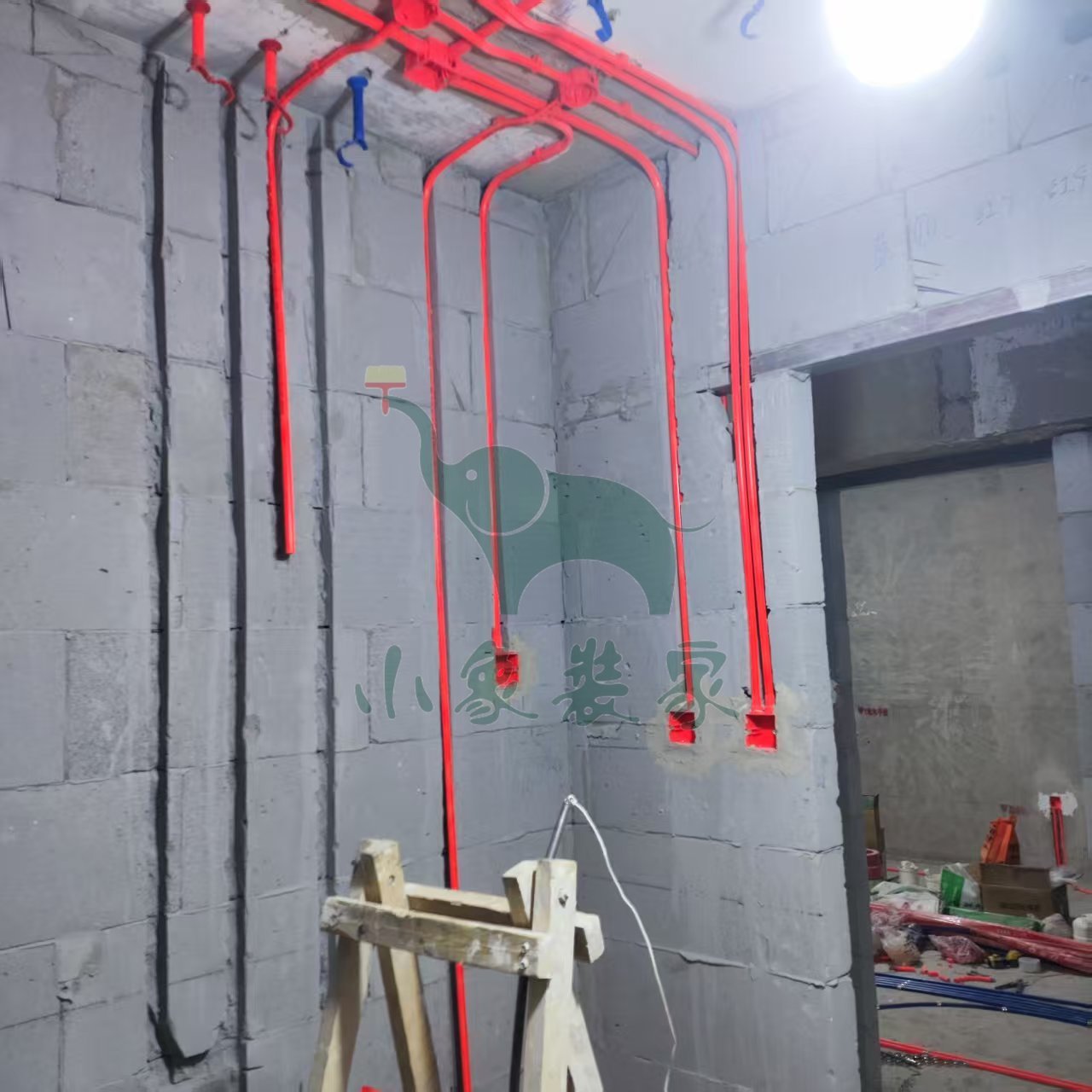

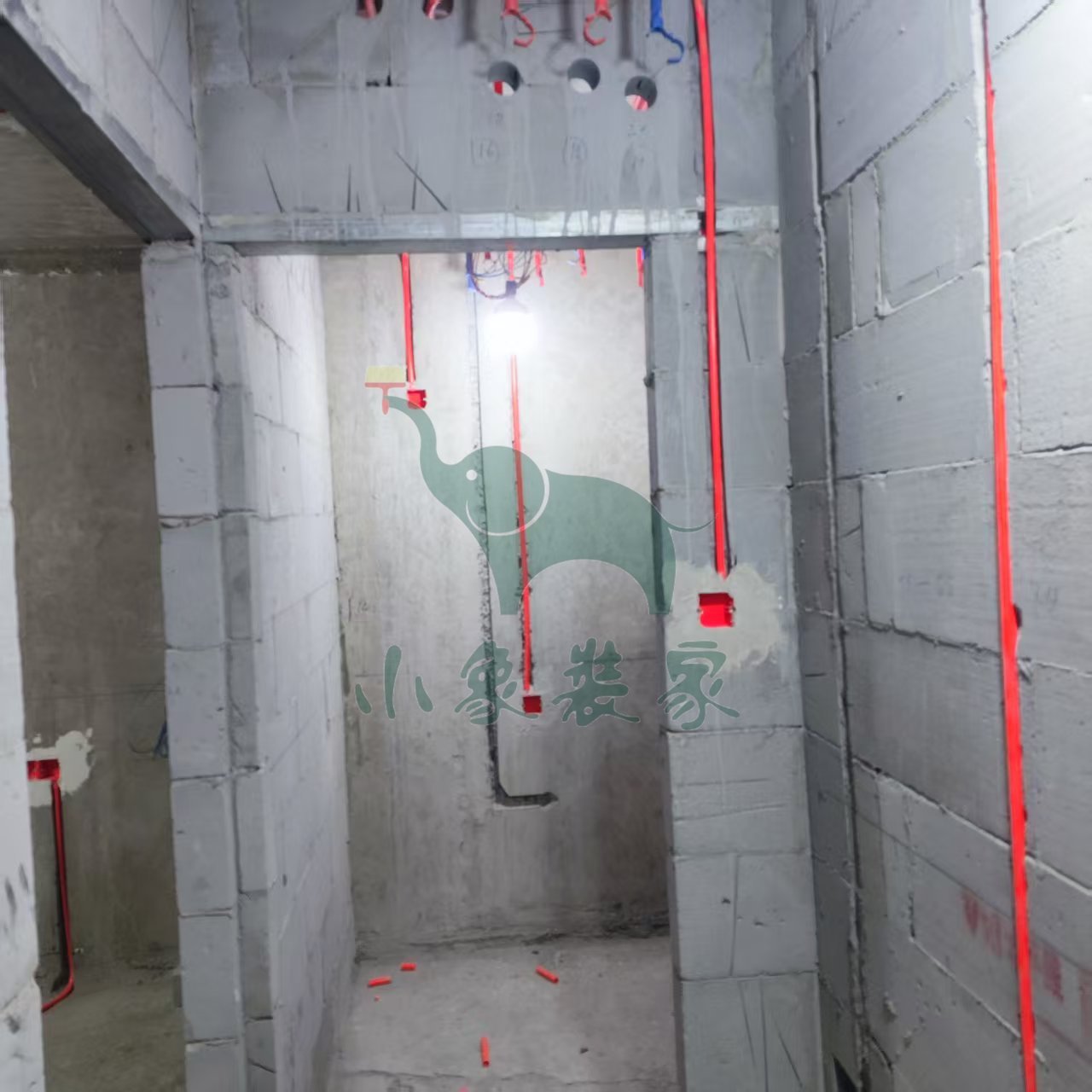

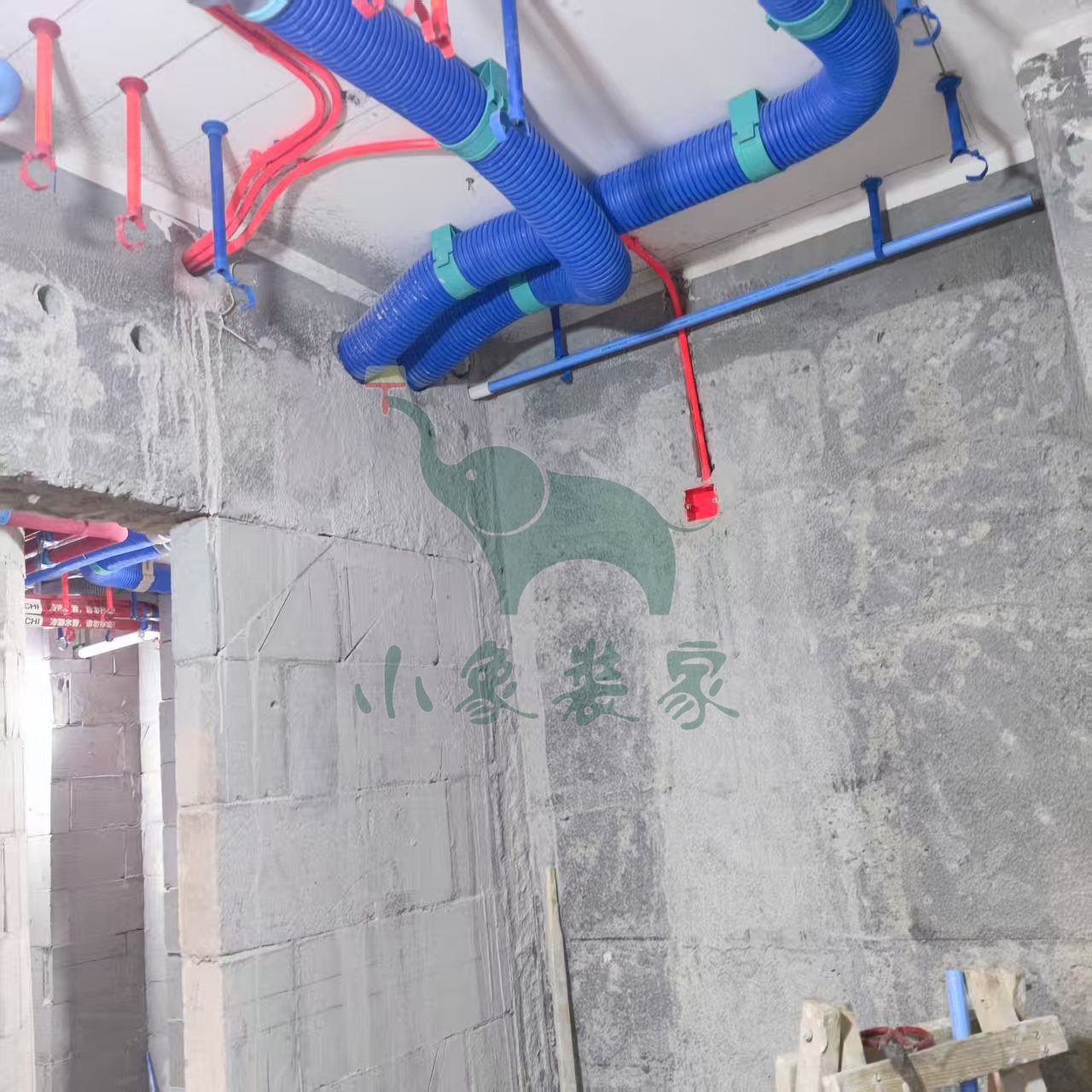

2025-12-09 星期二

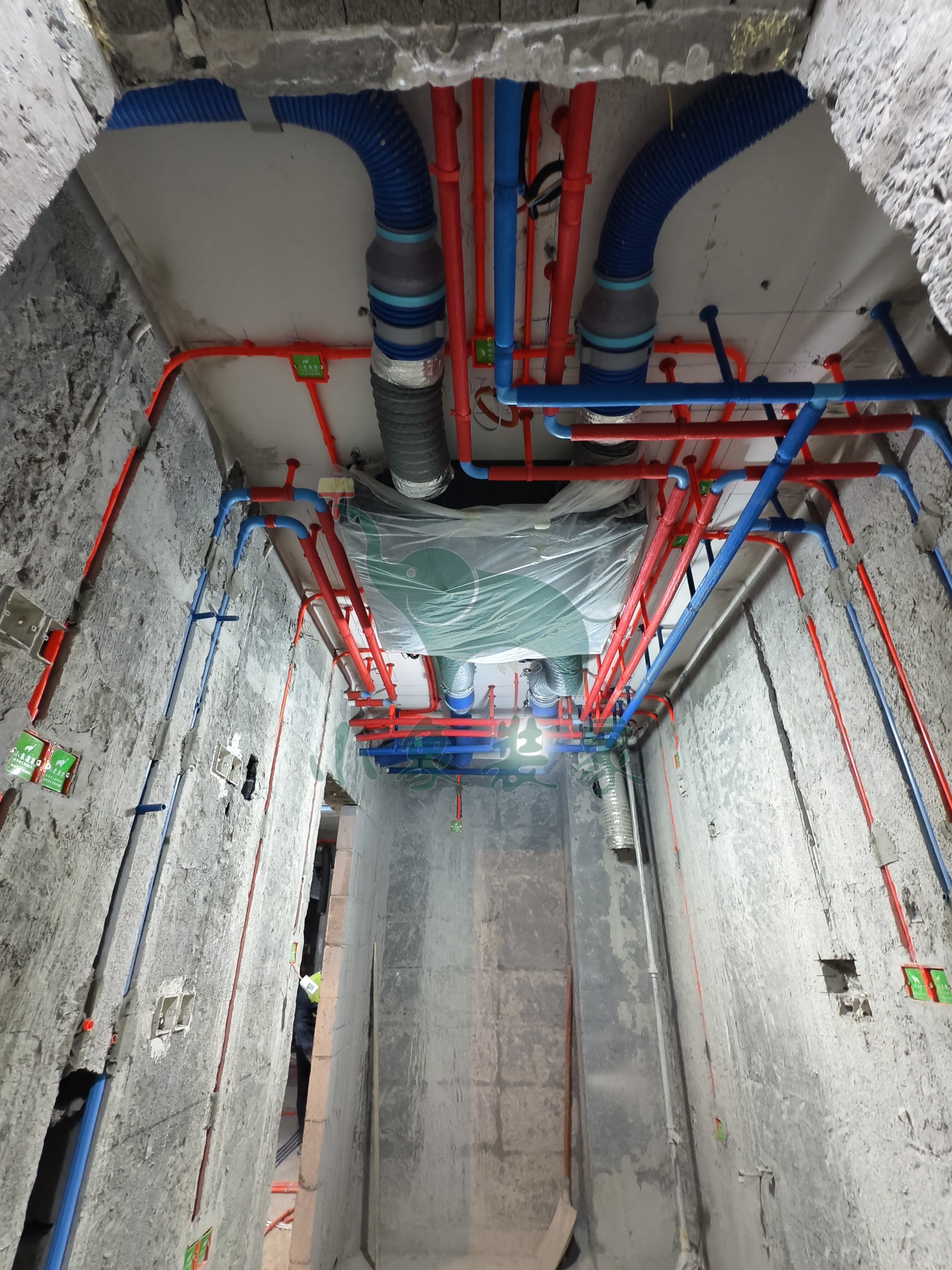

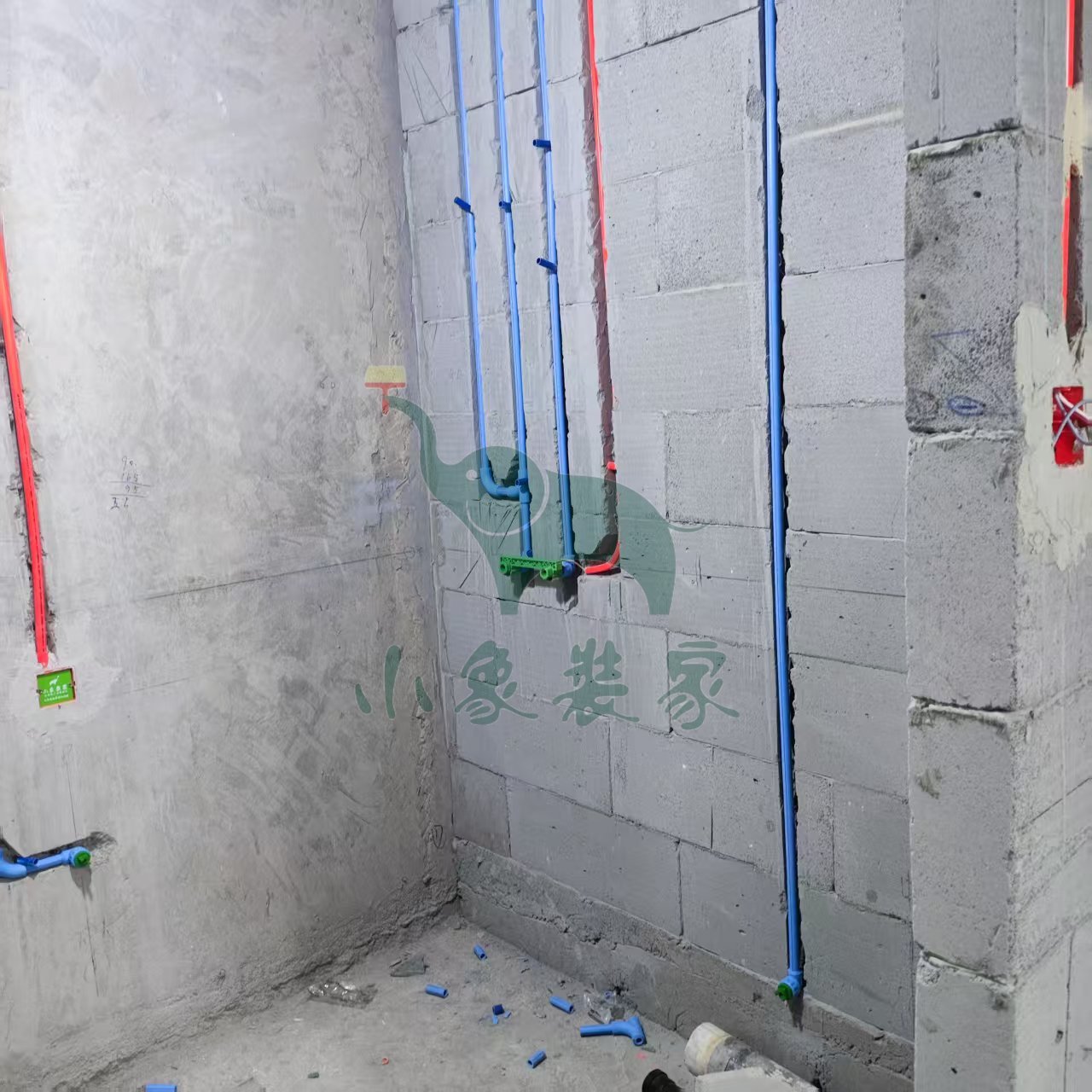

工作内容:

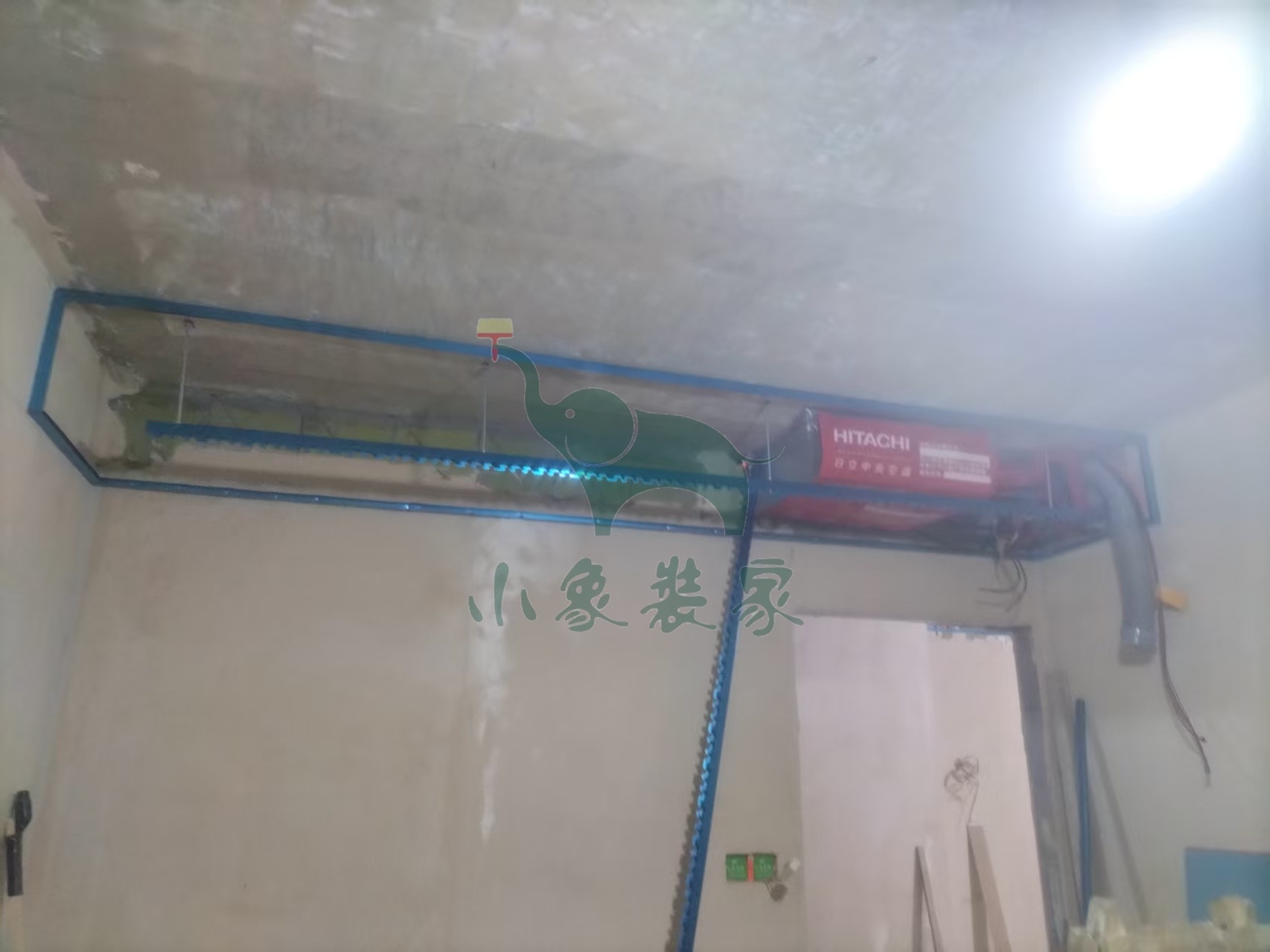

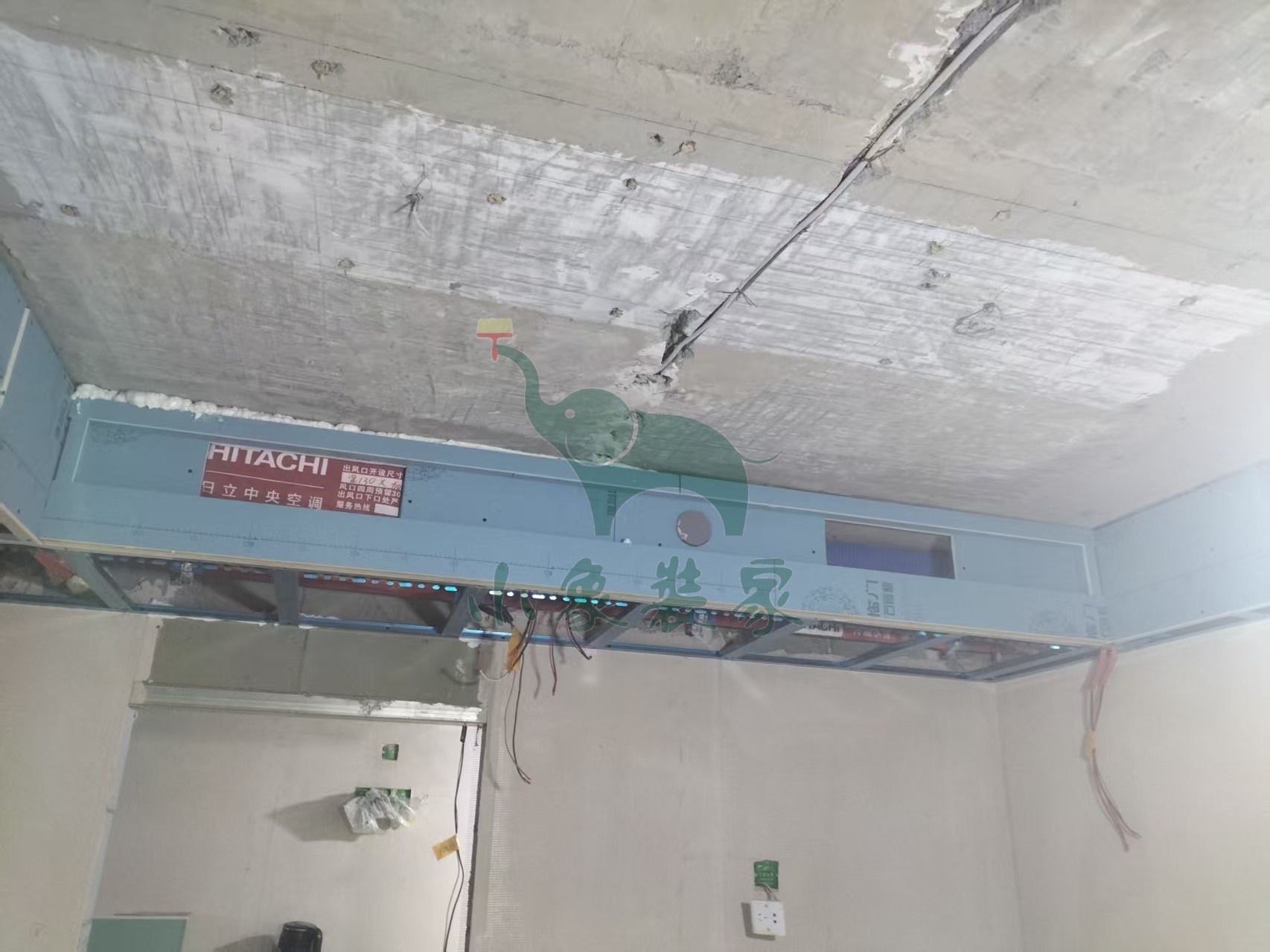

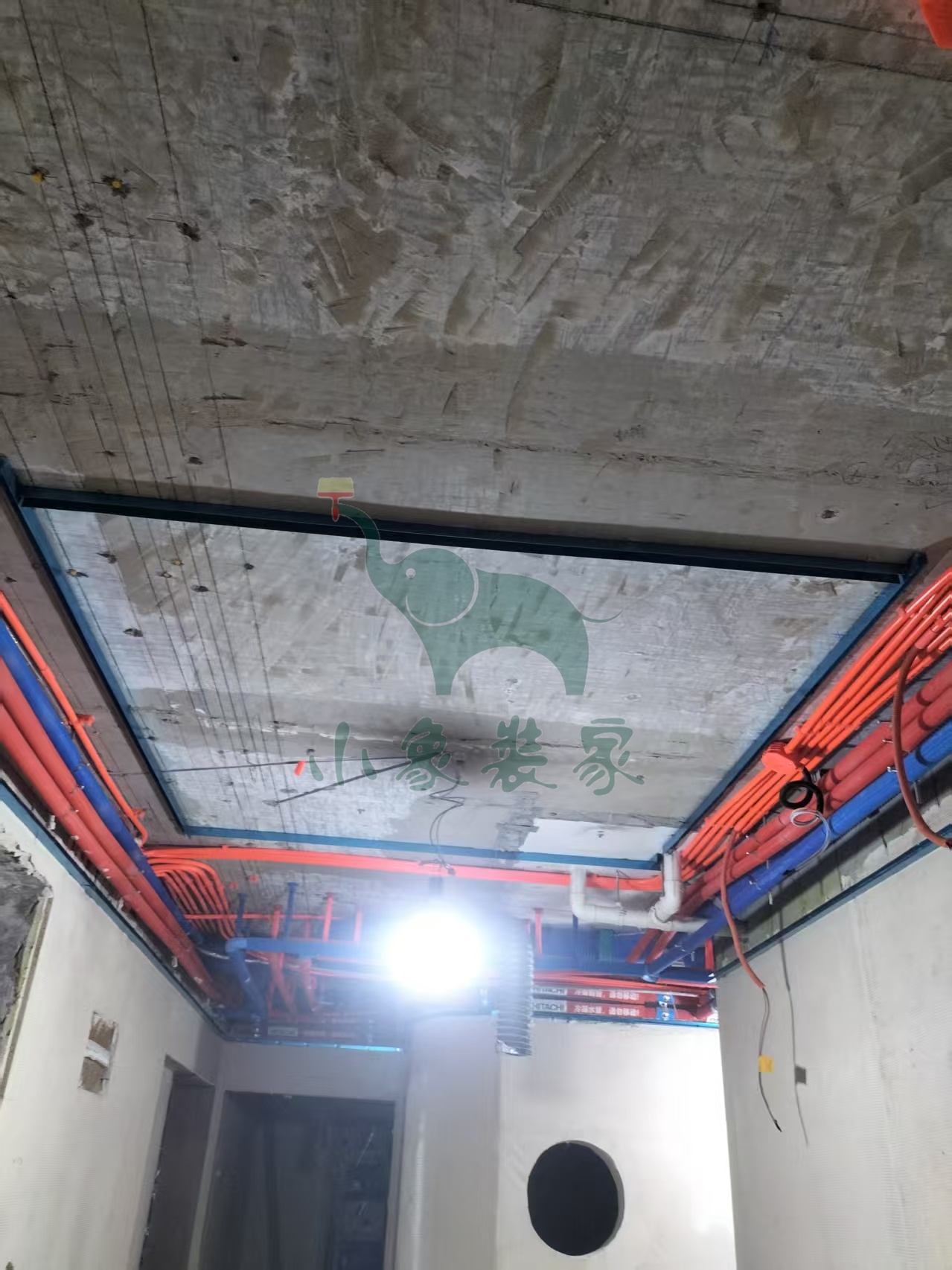

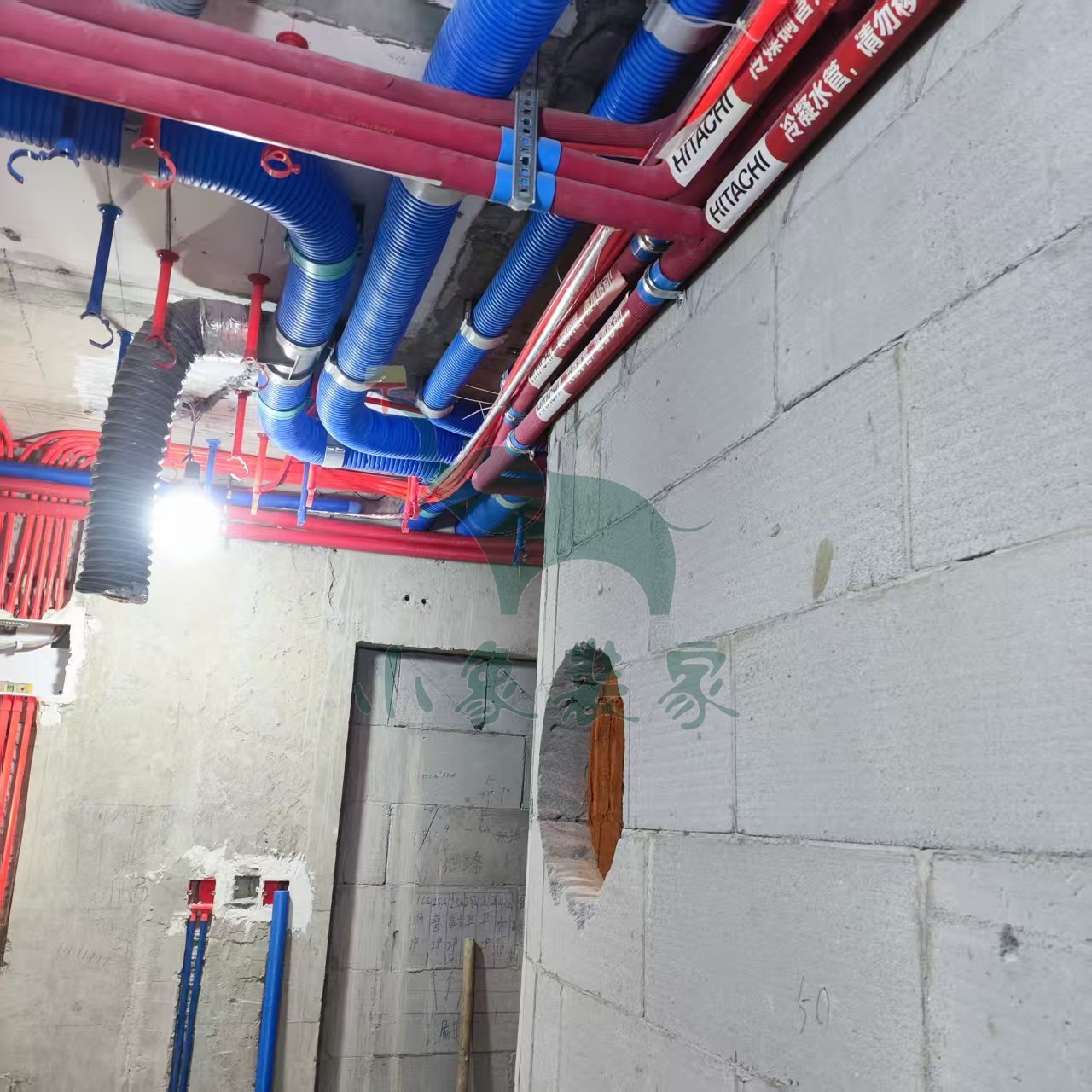

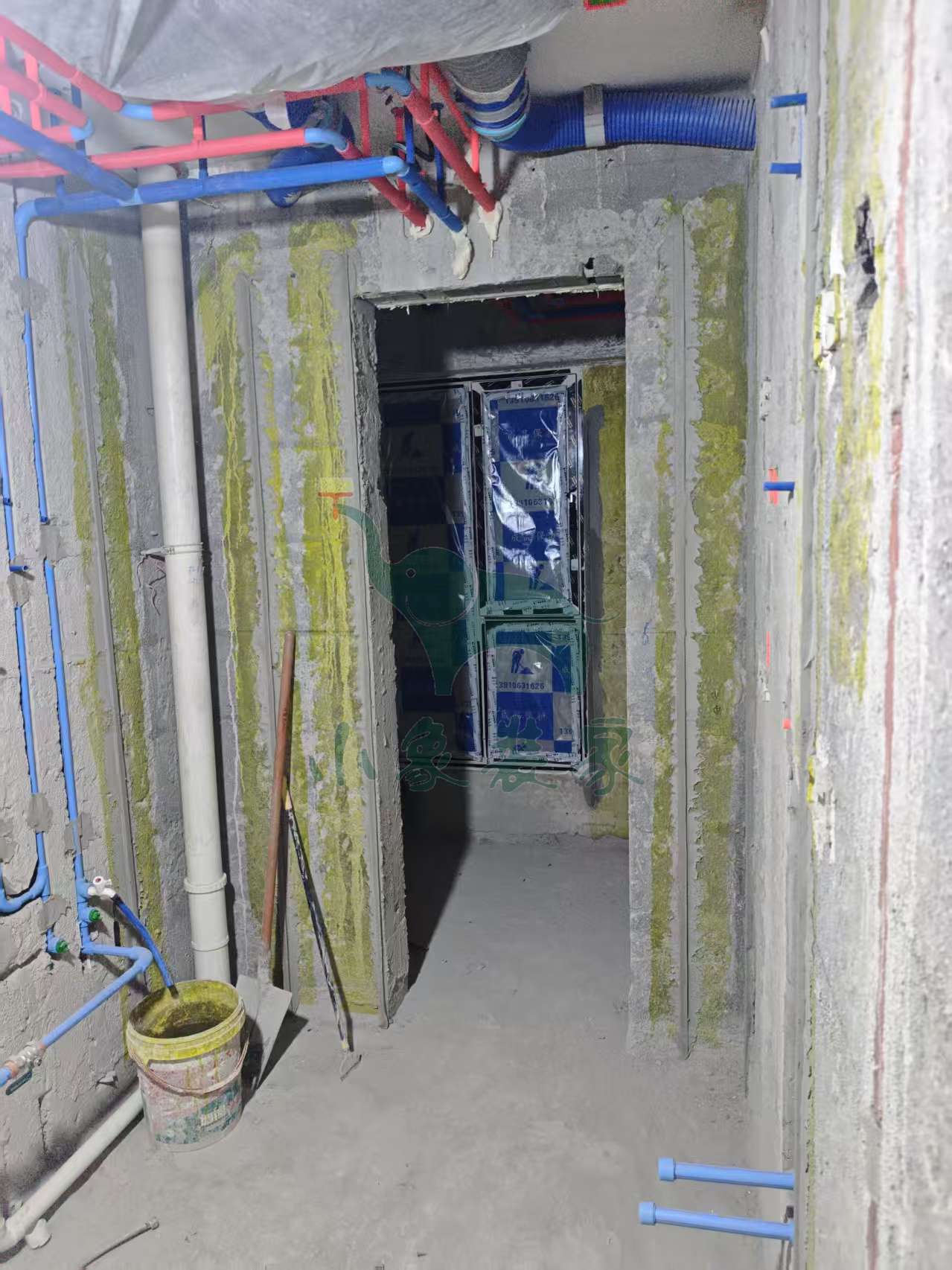

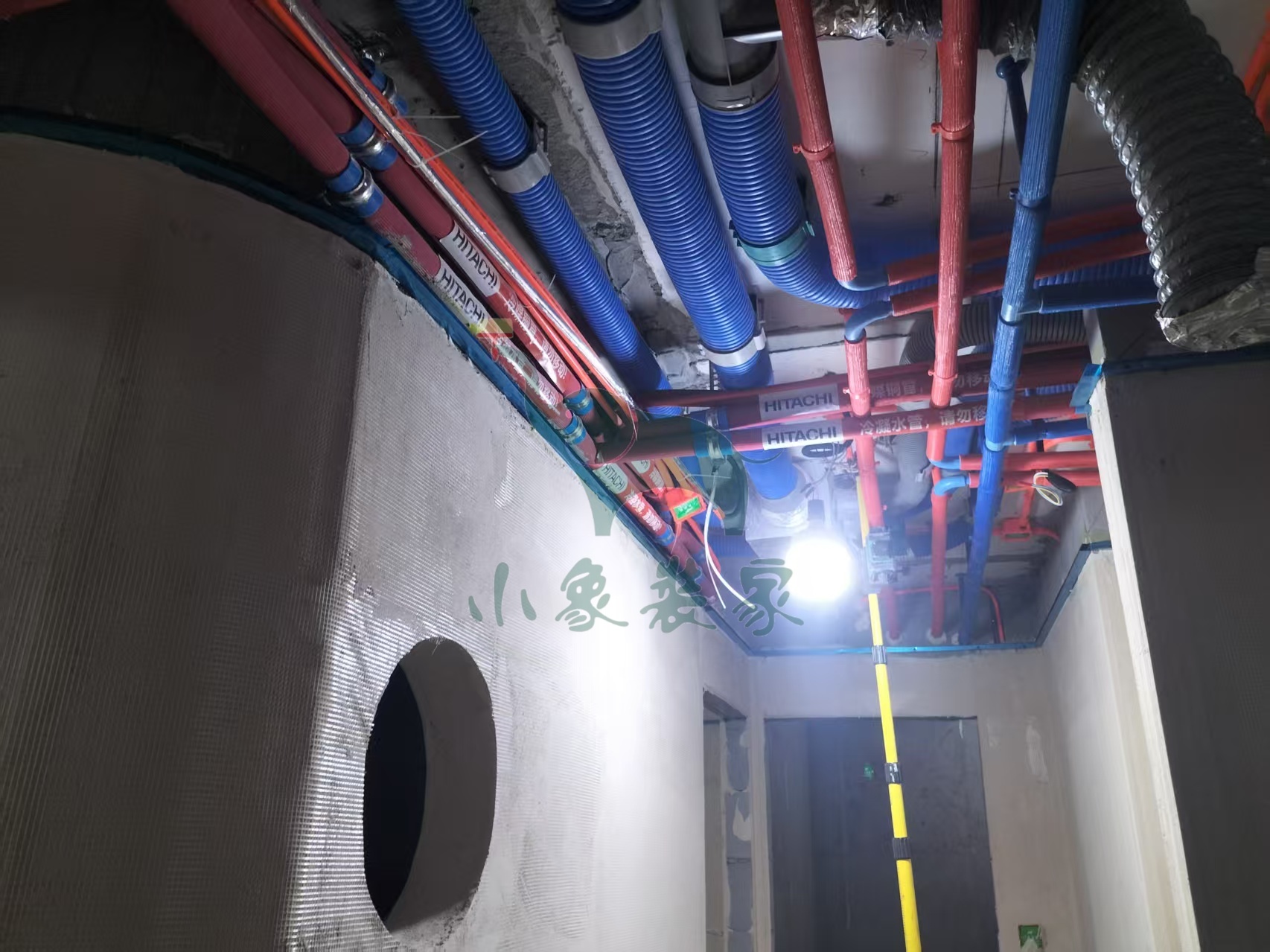

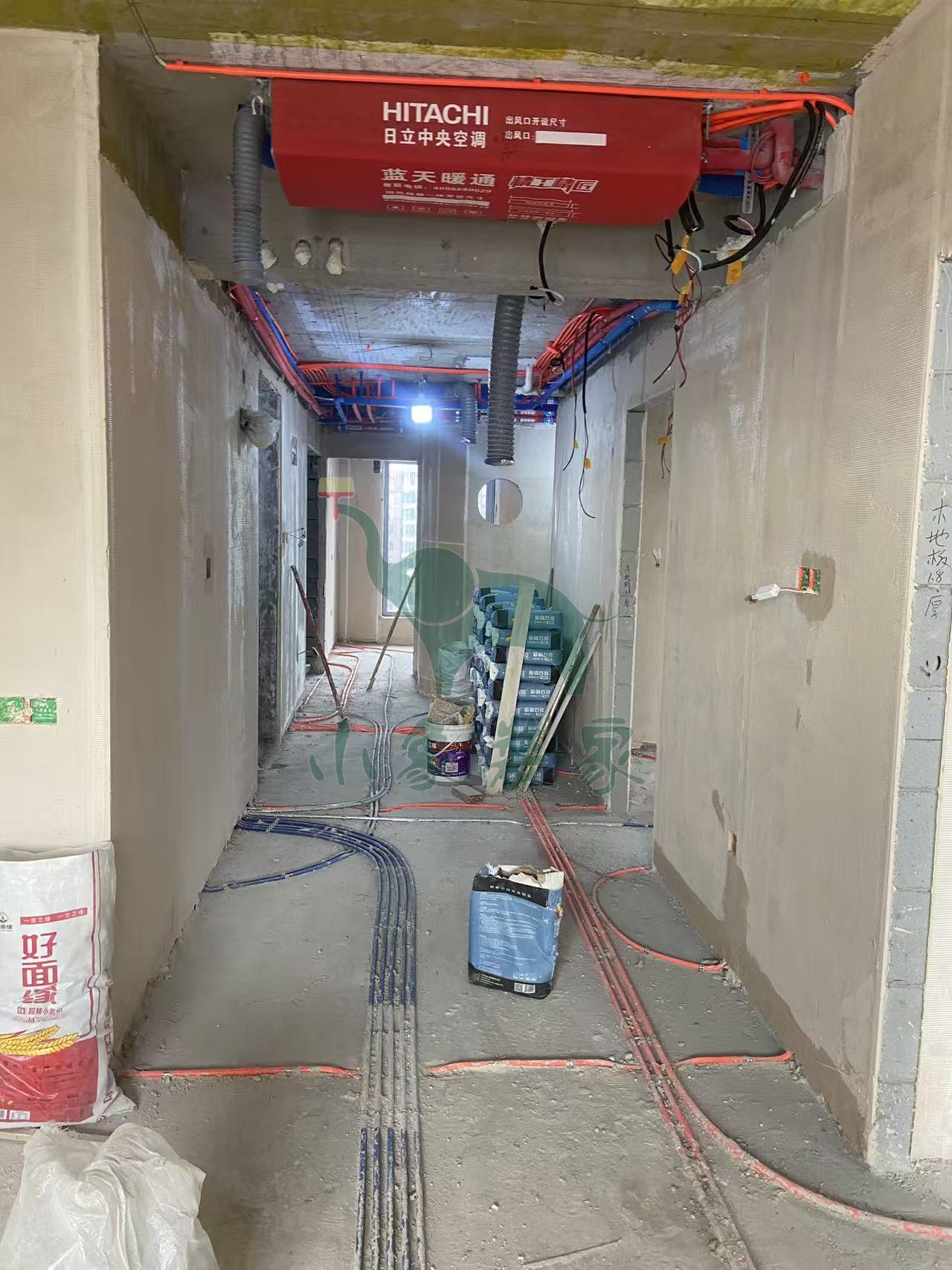

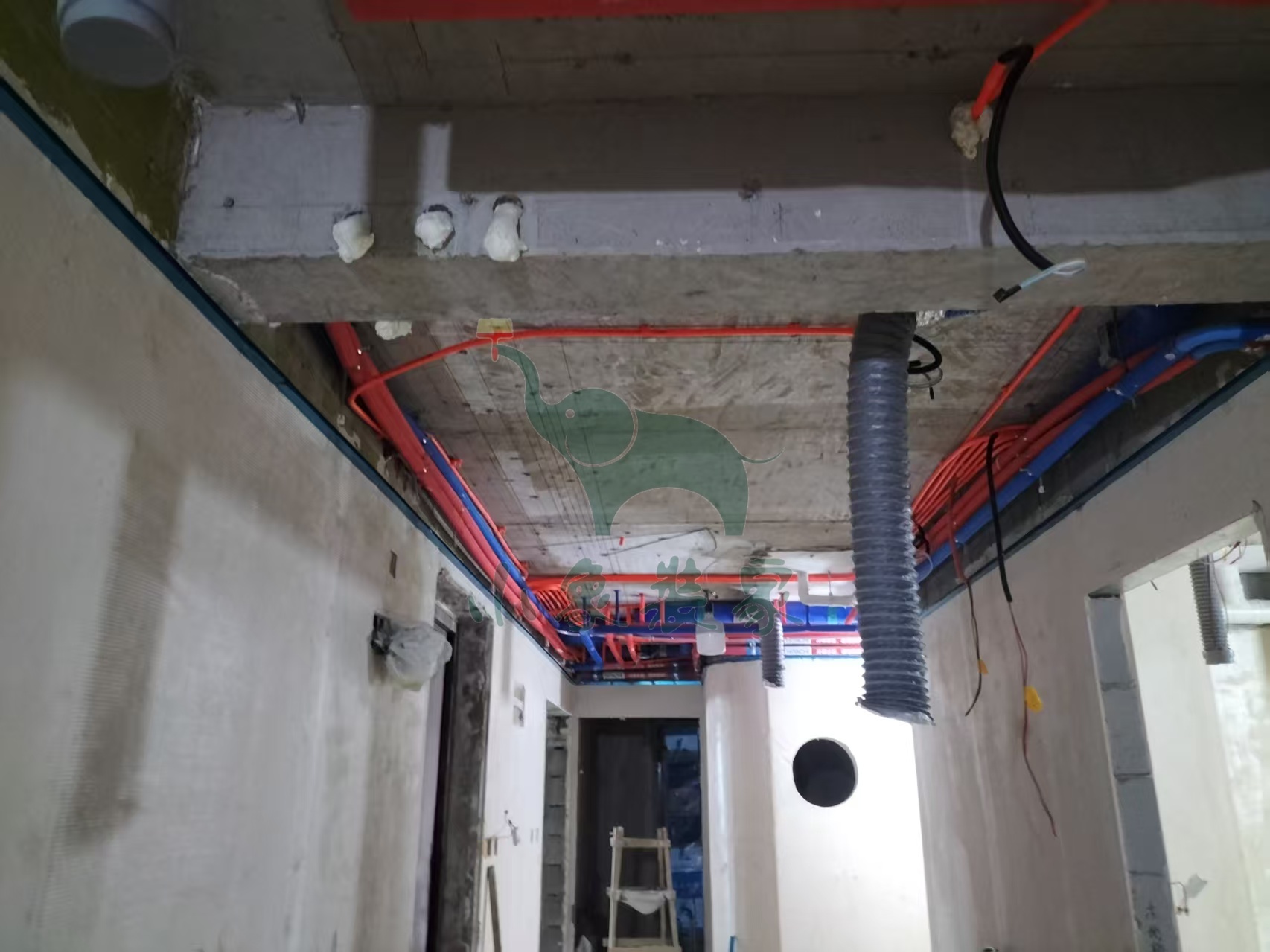

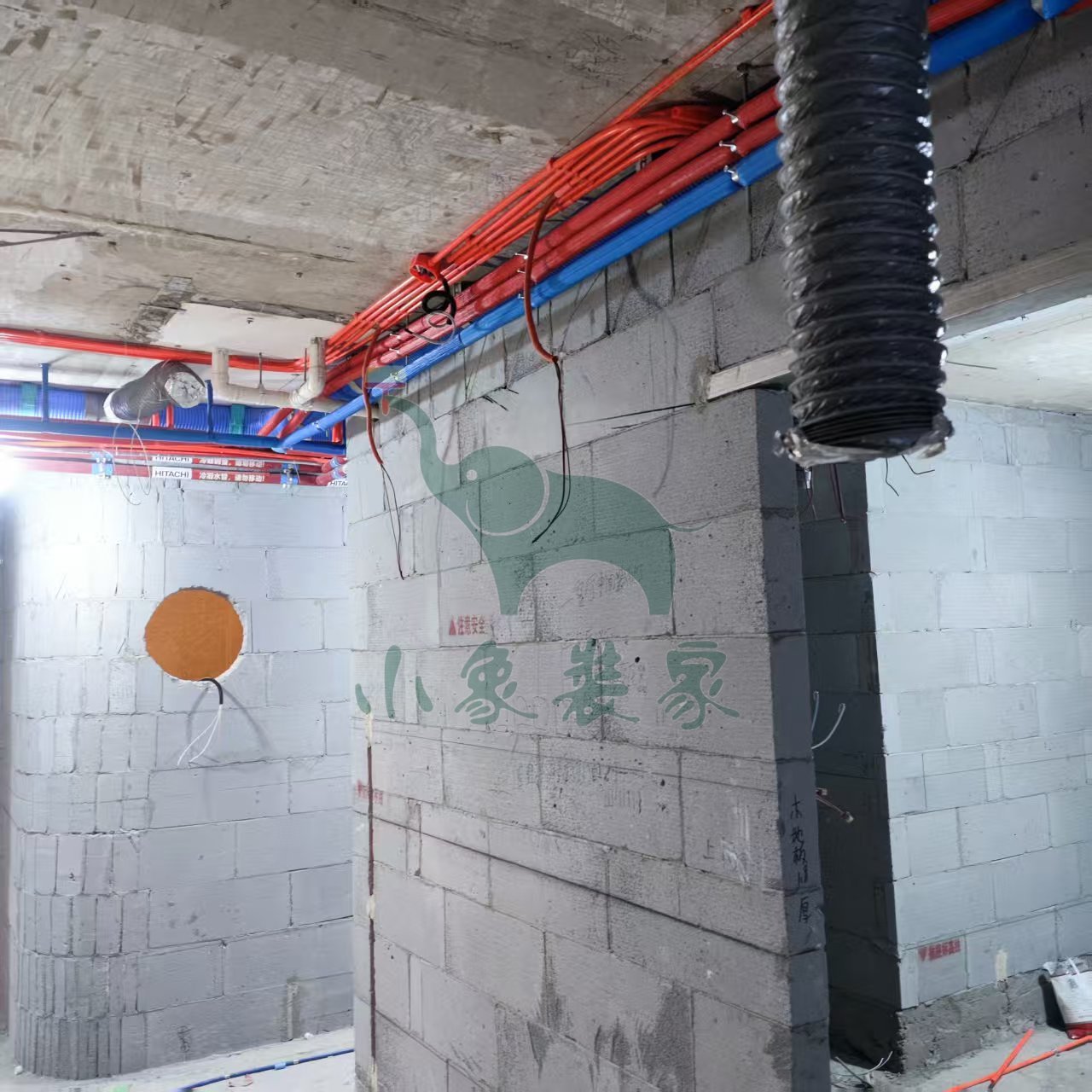

水电工程-水电完工已完工
水电工程-清理垃圾已完工。
竣工总进度:40%。
施工人员:王恩杰。
共9张
【明日播报】
工作内容:
油工工程-冲筋打点

施工人员:王文军。
2025-12-09 星期二
2025-12-08 星期一
工作内容:
水电工程-水电完工已完工
水电工程-清理垃圾已完工

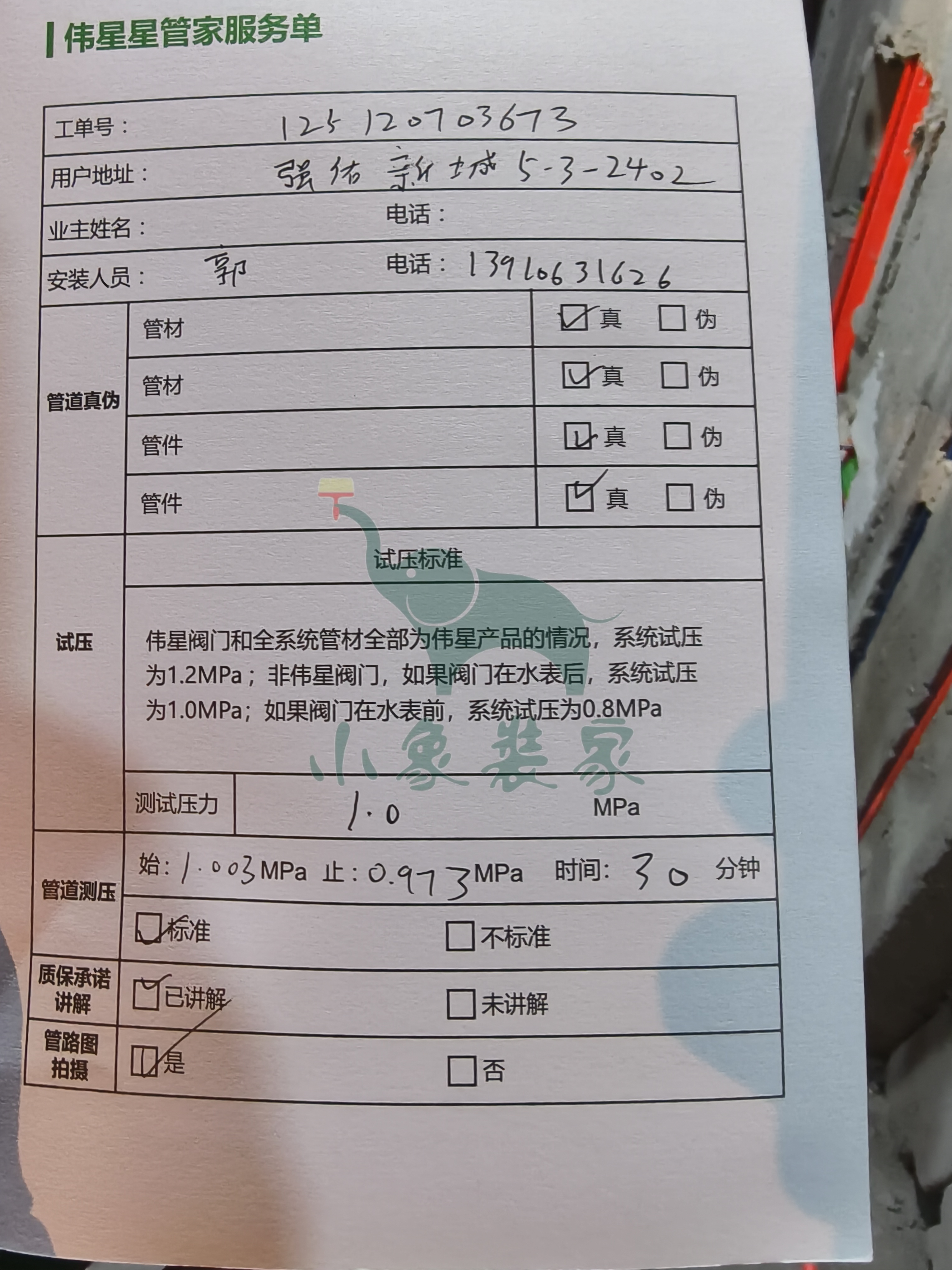

水电工程-水管厂家打压已完工。
竣工总进度:40%。
施工人员:王恩杰。
共9张
【明日播报】
工作内容:
油工工程-修补墙顶面开槽

油工工程-冲筋打点

施工人员:王文军。
2025-12-07 星期日
工作内容:

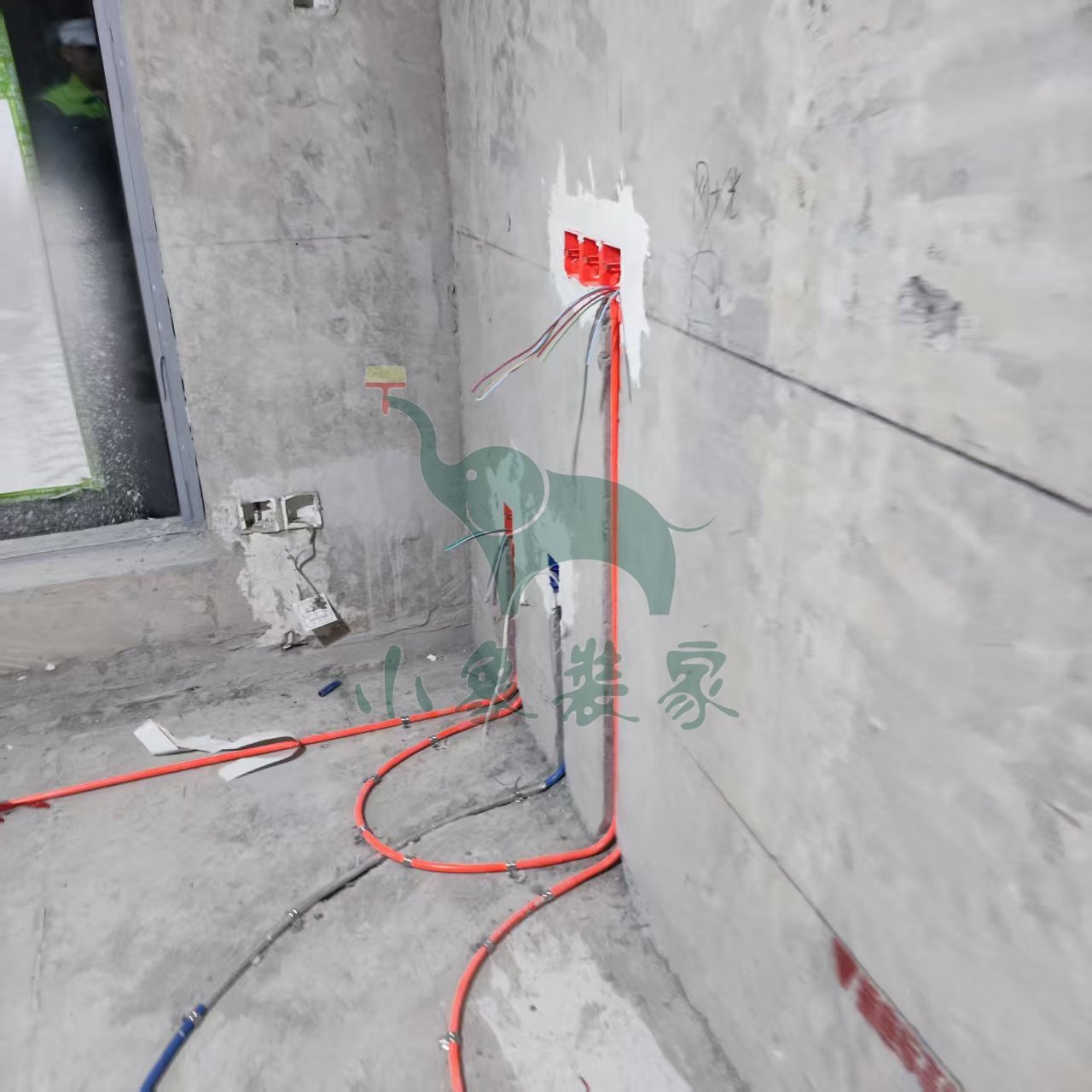

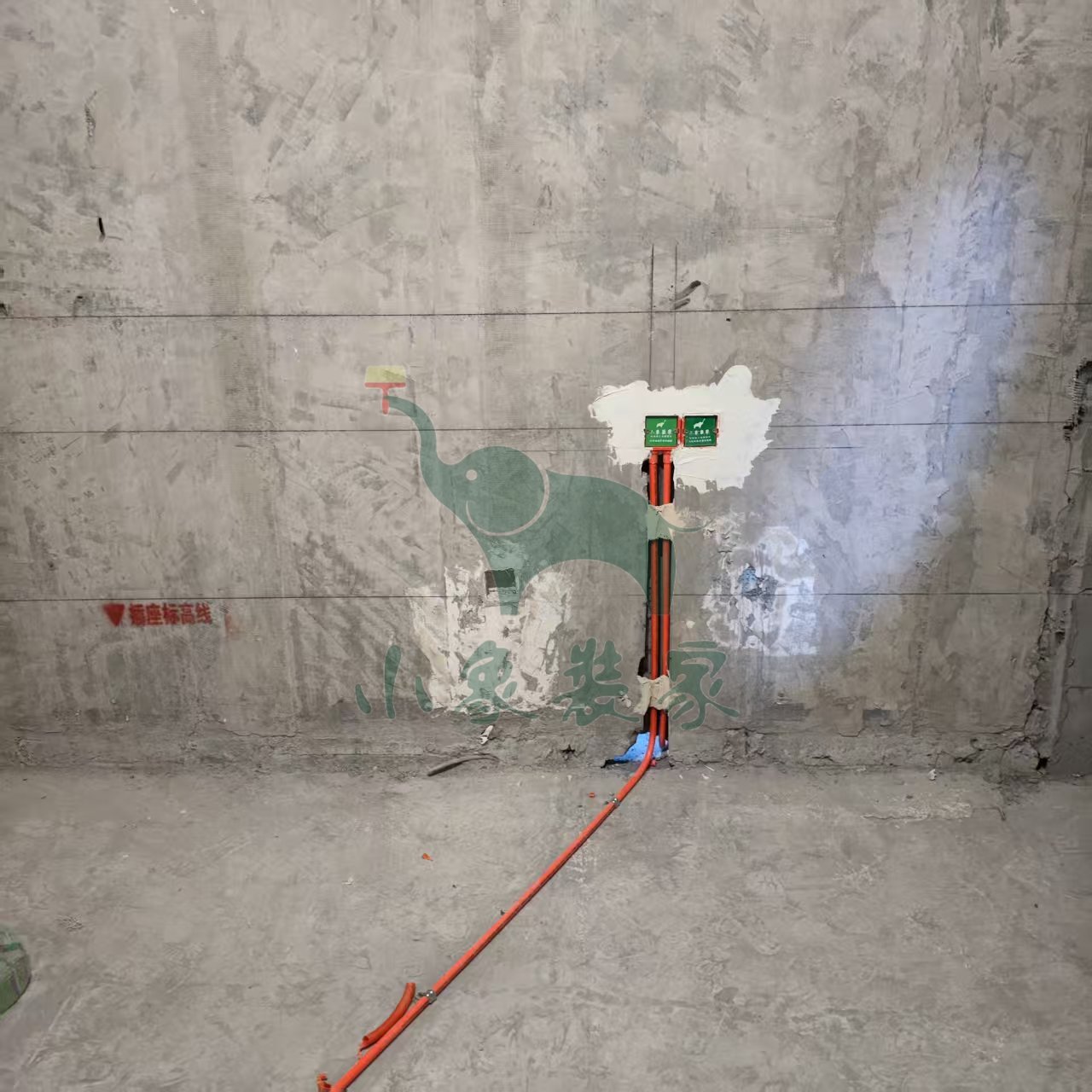

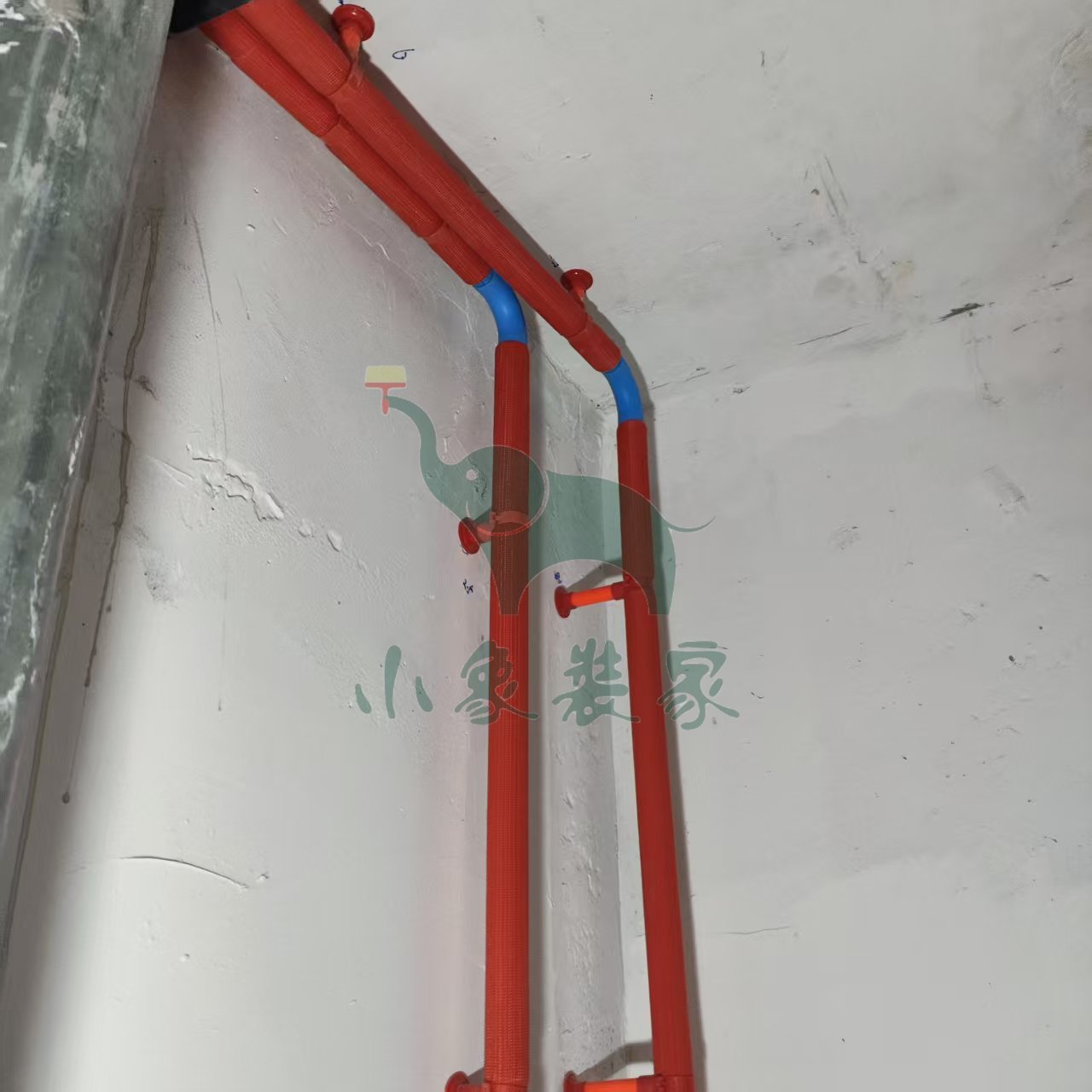

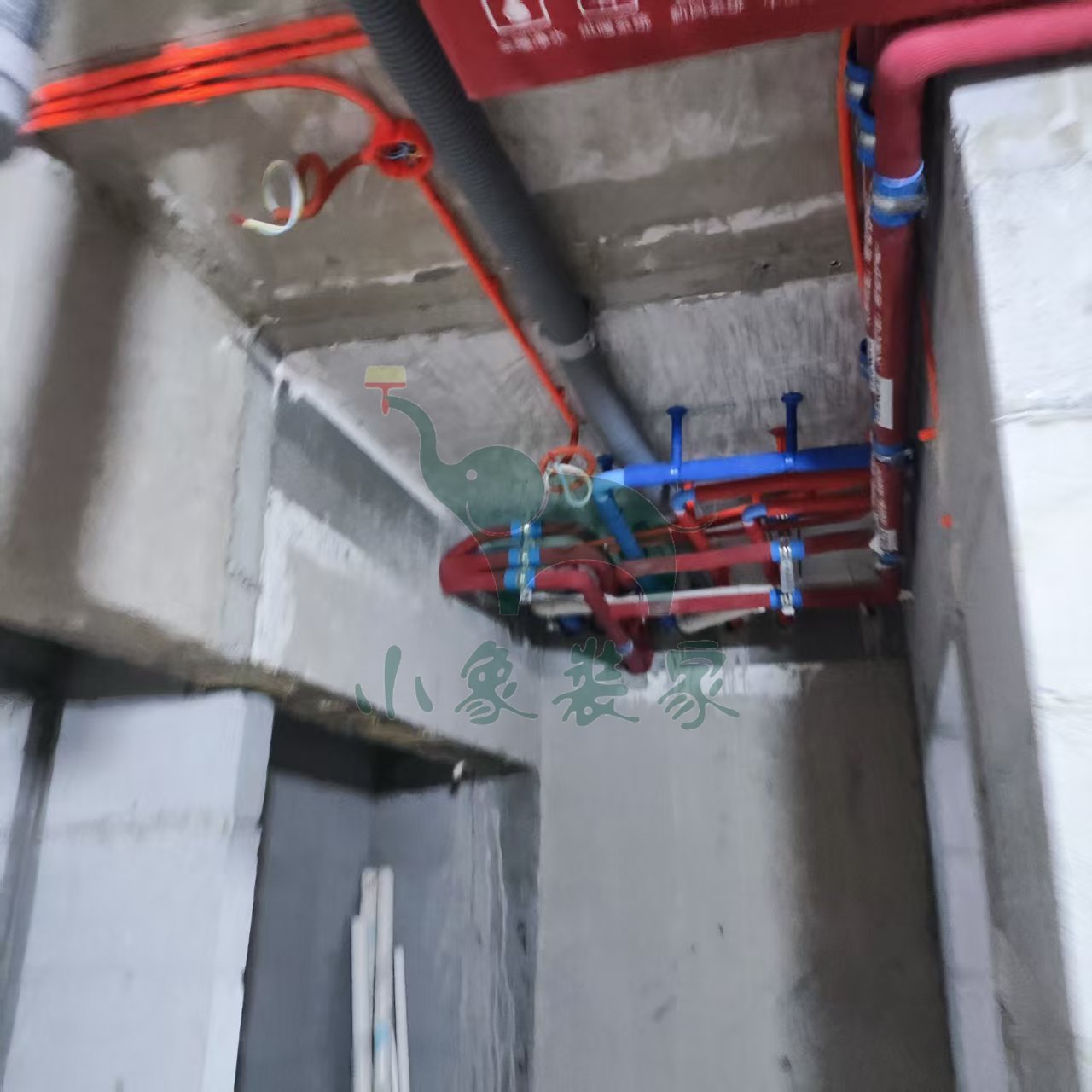

水电工程-水管焊接已完工

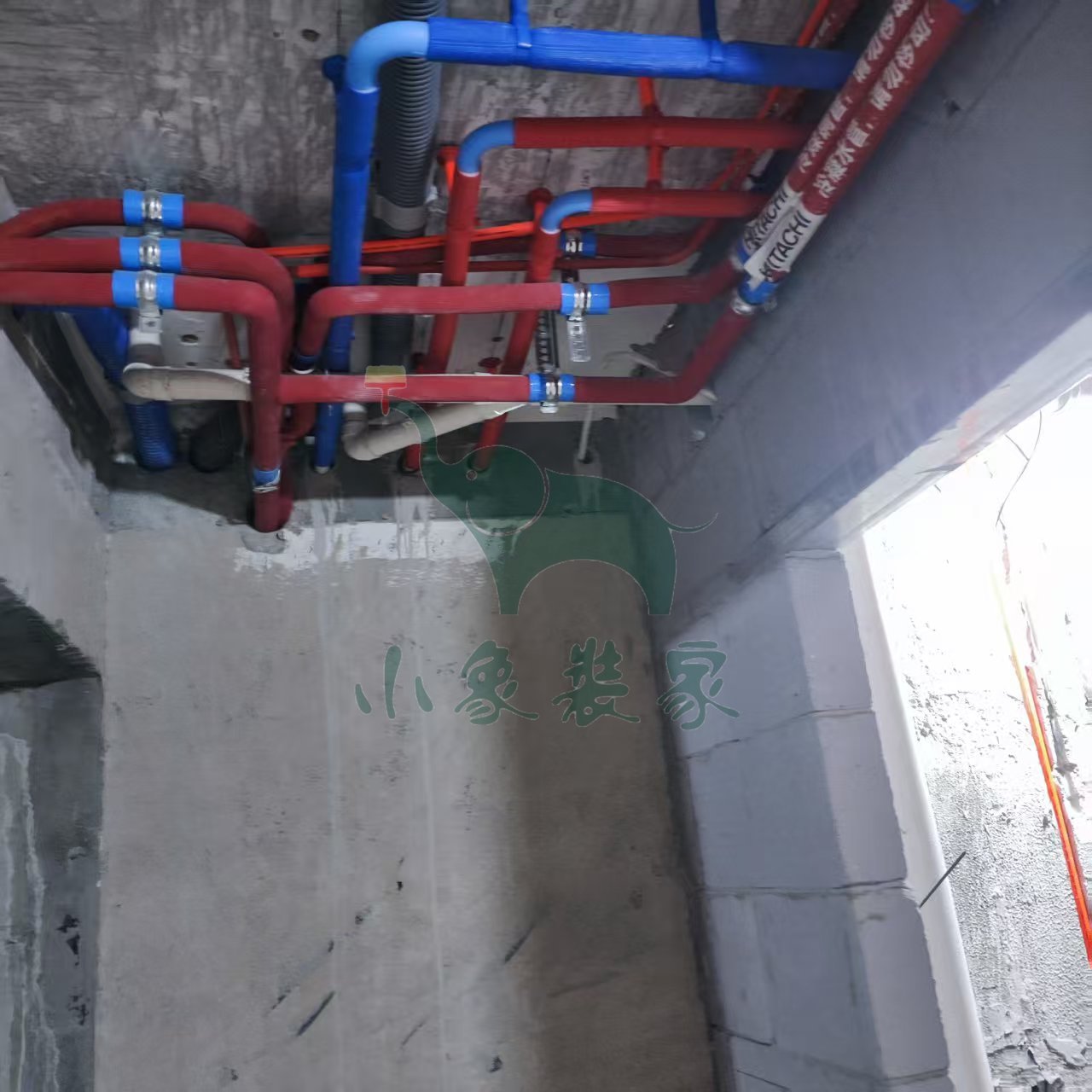

水电工程-水电管固定打卡已完工
水电工程-水电完工已完工
水电工程-清理垃圾还需1天。
竣工总进度:40%。
施工人员:王恩杰。
共9张
【明日播报】
工作内容:
水电工程-水电完工

水电工程-清理垃圾

水电工程-水管厂家打压

施工人员:王恩杰。
2025-12-06 星期六
工作内容:

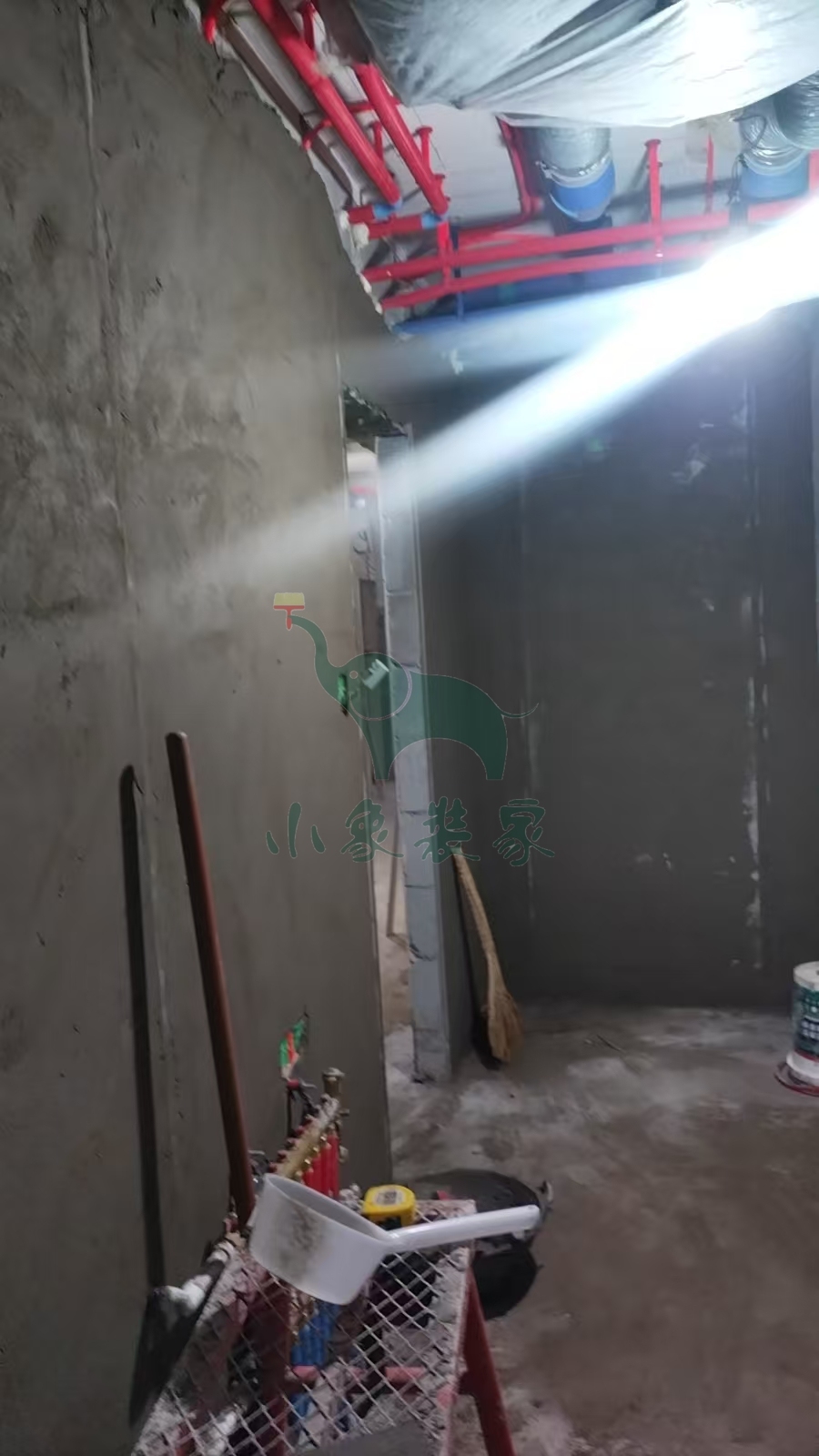

水电工程-水管焊接还需2天
水电工程-水电管固定打卡还需2天。
竣工总进度:40%。
施工人员:王恩杰。
共9张
【明日播报】
2025-12-07停工,
停工原因:物业原因-根据物业规定、法定假日/周末不能施工。
预计恢复日期:2025-12-08。
2025-12-05 星期五
工作内容:

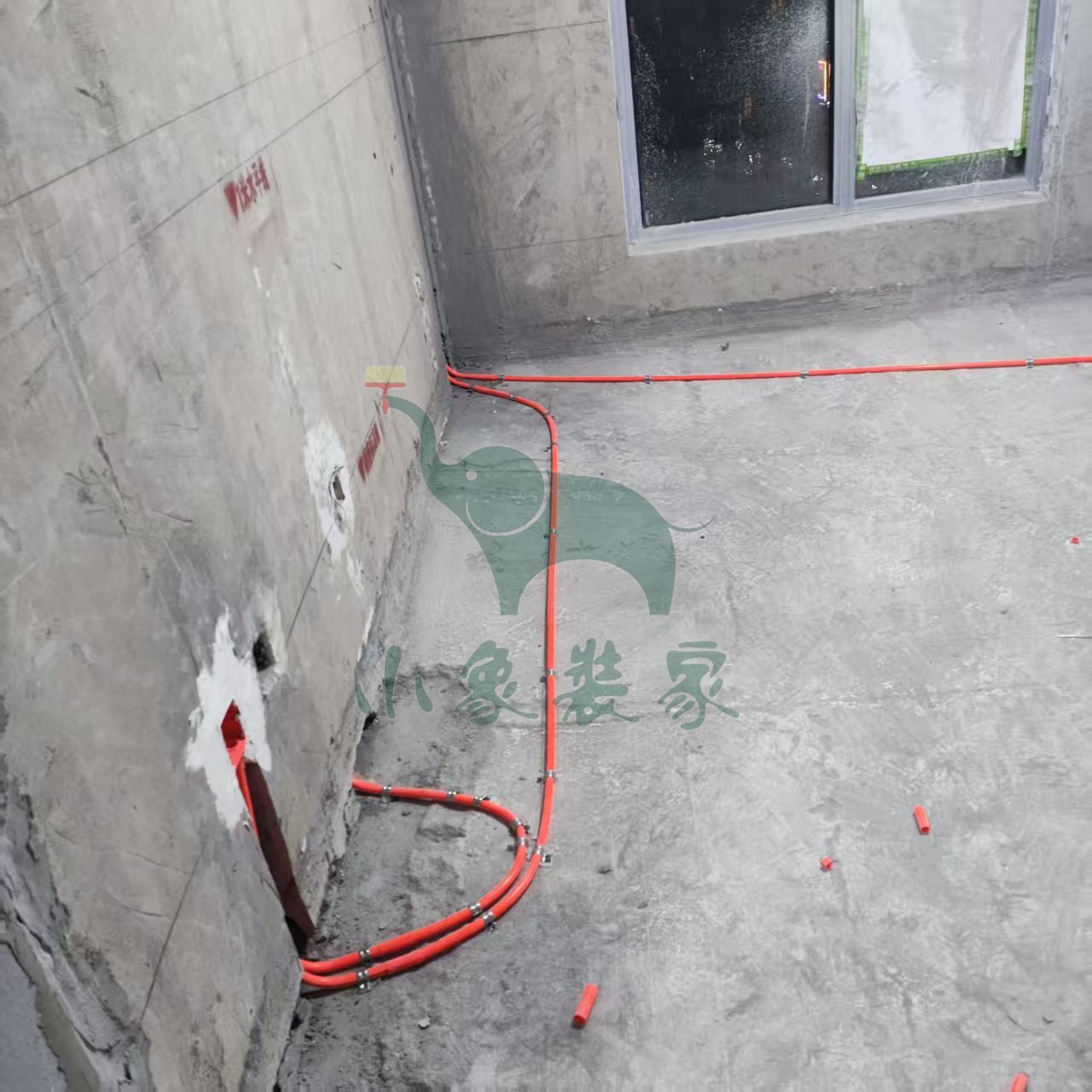

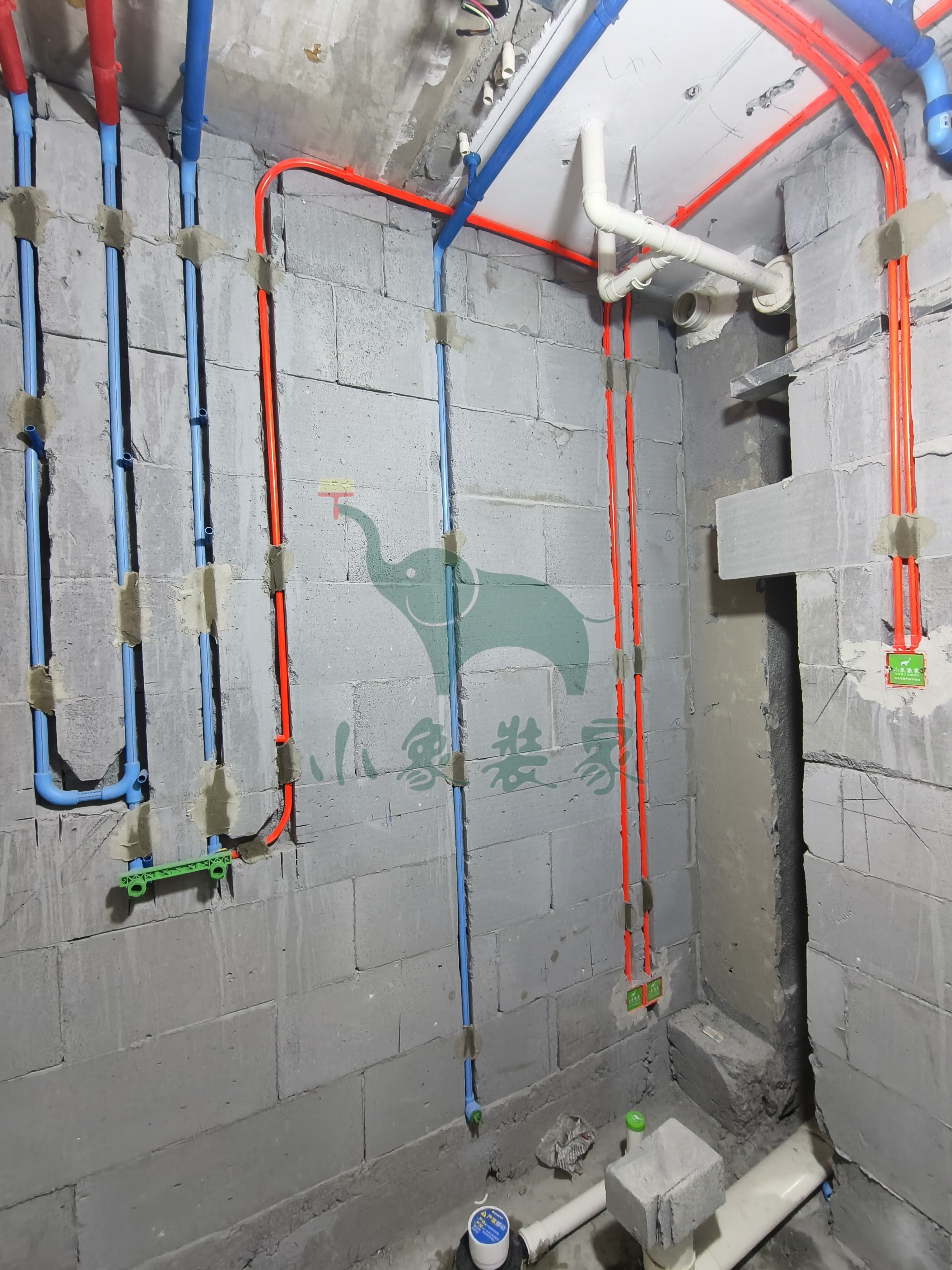

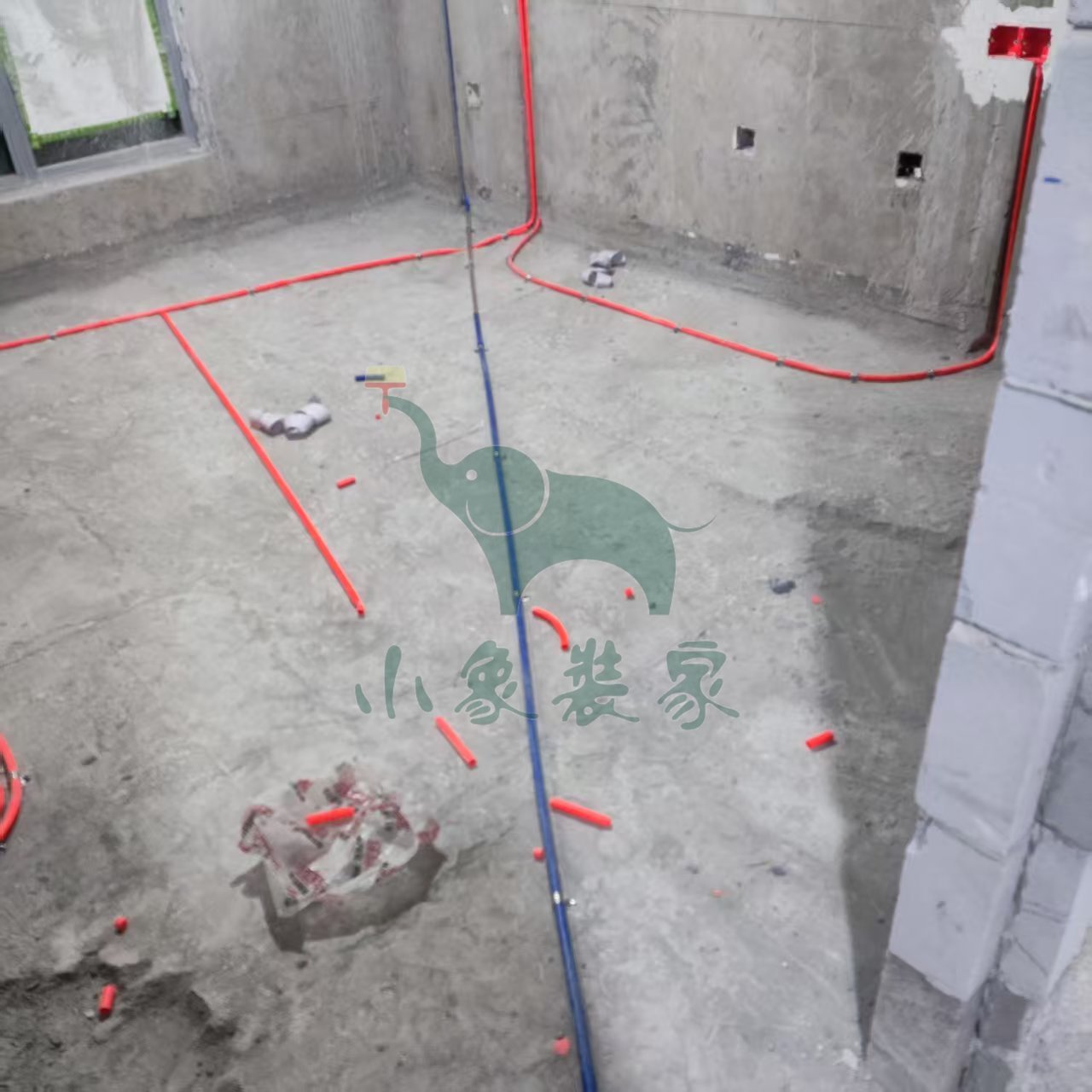

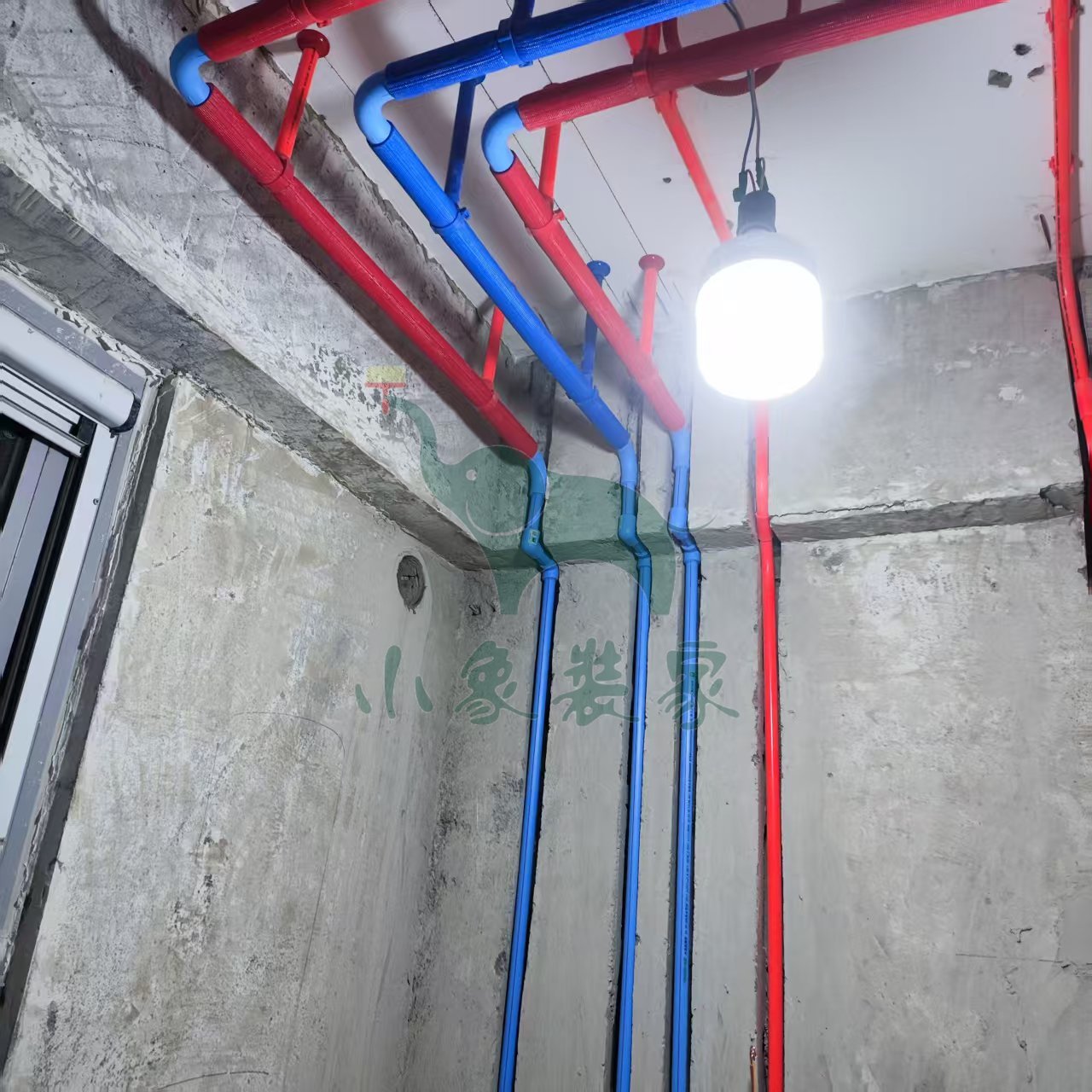

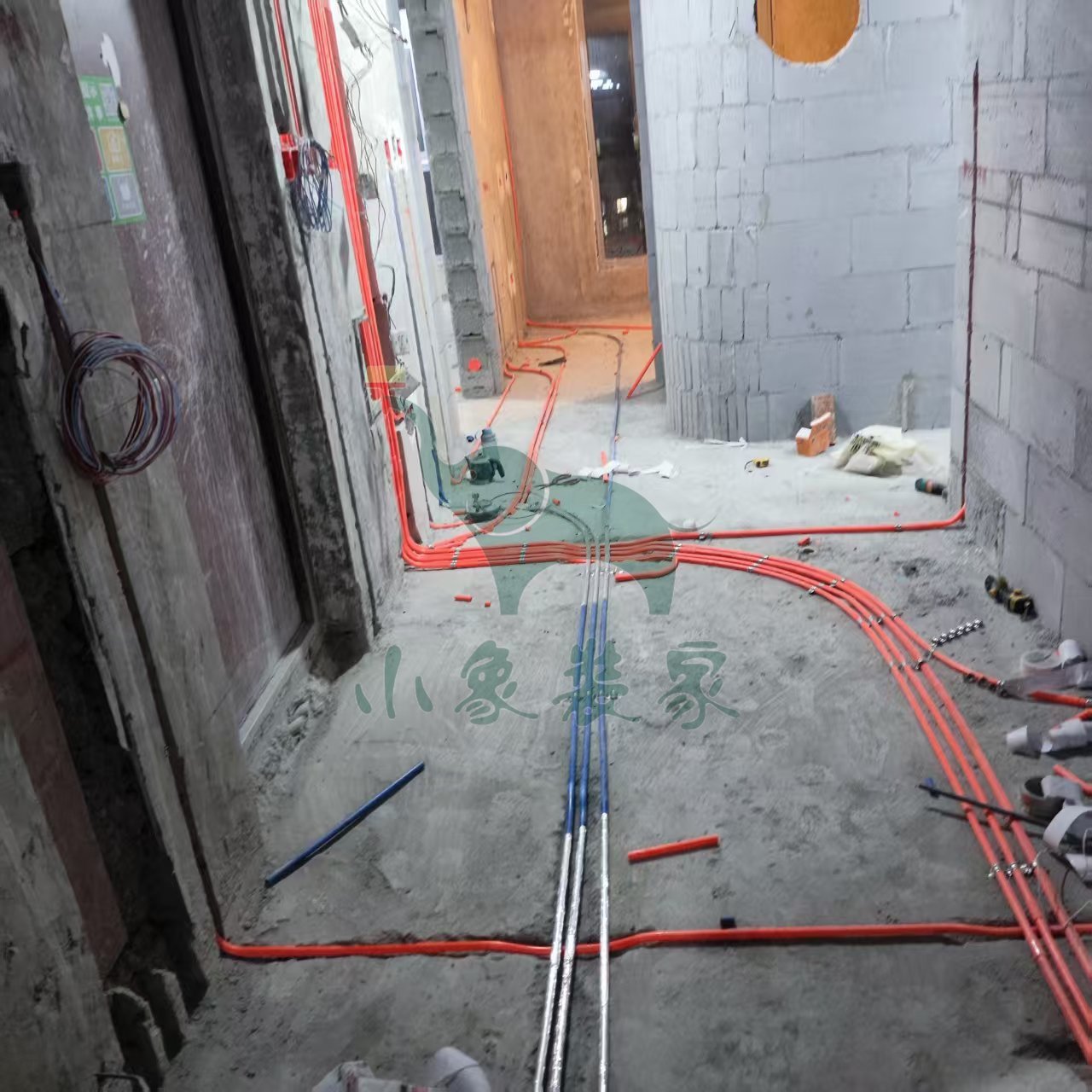

水电工程-电线布管还需2天
水电工程-水管焊接还需2天
水电工程-水电管固定打卡还需2天。
竣工总进度:40%。
施工人员:王恩杰。
共9张
【明日播报】
工作内容:
水电工程-水管焊接

水电工程-水电管固定打卡

水电工程-改下水管道

施工人员:王恩杰。
2025-12-04 星期四
工作内容:
水电工程-电线布管还需1天
水电工程-水电管固定打卡还需1天。
竣工总进度:40%。
施工人员:王恩杰。
共9张
【明日播报】
工作内容:
水电工程-电线布管

水电工程-水管焊接

水电工程-水电管固定打卡

施工人员:王恩杰。
2025-12-03 星期三
工作内容:
水电工程-电线布管还需1天
水电工程-水管焊接还需2天
水电工程-水电管固定打卡还需2天。
竣工总进度:40%。
施工人员:王恩杰。
共8张
【明日播报】
工作内容:
水电工程-电线布管

水电工程-水管焊接

水电工程-水电完工

施工人员:王恩杰。
2025-12-02 星期二
工作内容:
水电工程-电线布管还需2天。
竣工总进度:35%。
施工人员:王恩杰。
共9张
【明日播报】
工作内容:
水电工程-电线布管

施工人员:王恩杰。
2025-12-01 星期一
工作内容:

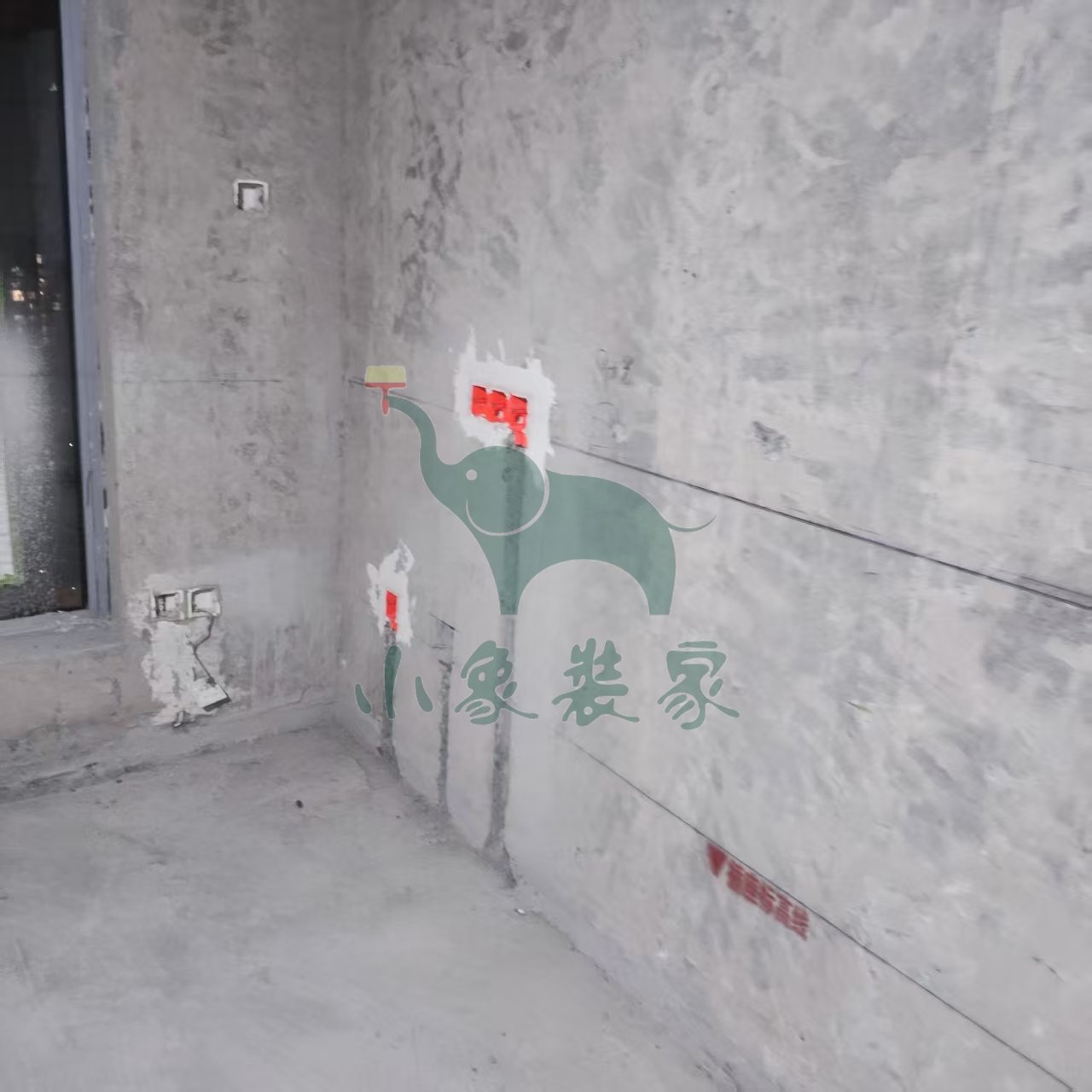

水电工程-强弱电箱还需1天
水电工程-电盒安装还需1天
水电工程-电线布管还需2天。
竣工总进度:35%。
施工人员:王恩杰。
共9张
【明日播报】
工作内容:
水电工程-电线布管

施工人员:王恩杰。
2025-11-28 星期五
工作内容:

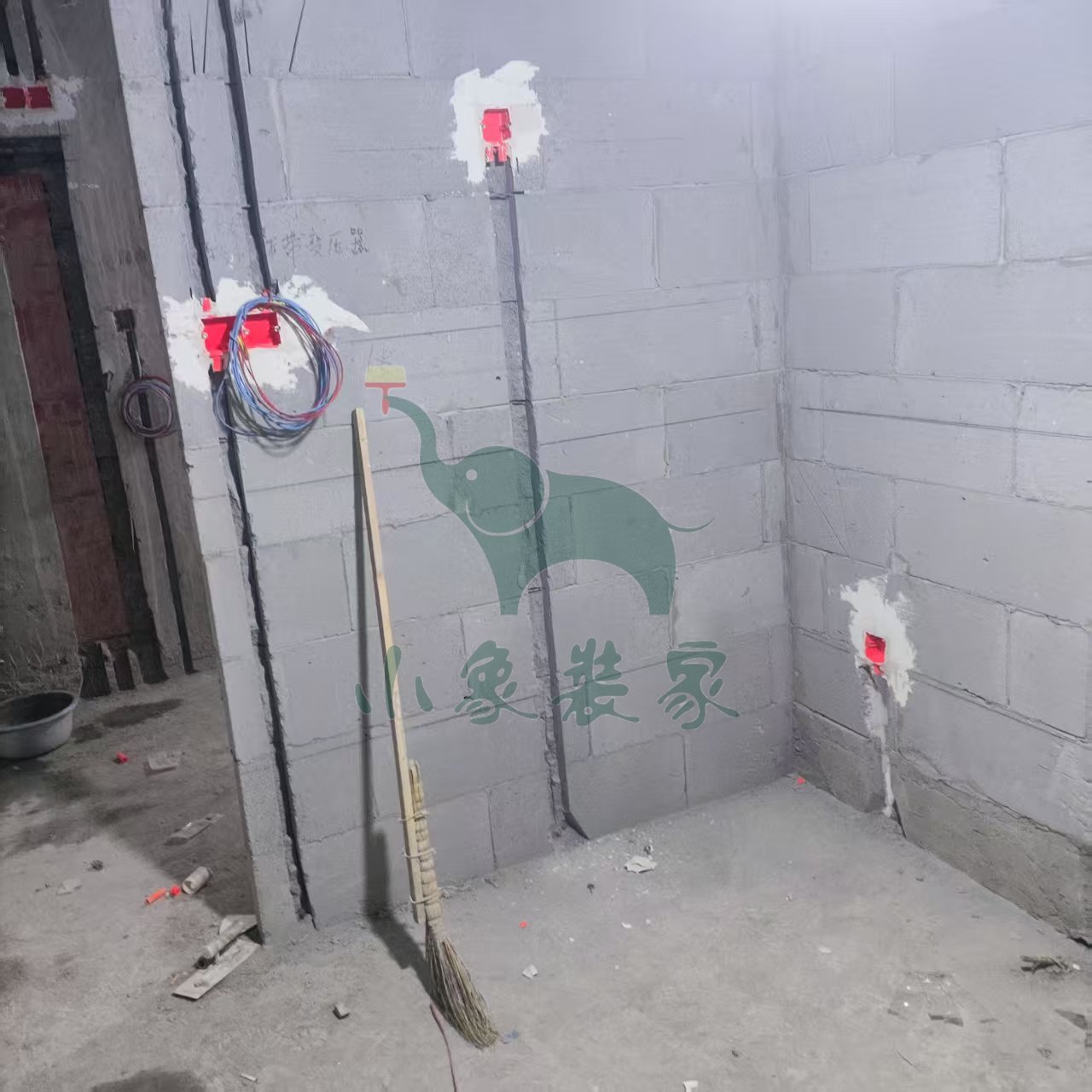

水电工程-电盒安装已完工
水电工程-电线布管还需1天。
竣工总进度:35%。
施工人员:王恩杰。
共9张
【明日播报】
2025-11-29停工,
停工原因:物业原因-根据物业规定、法定假日/周末不能施工。
预计恢复日期:2025-12-01。
2025-11-27 星期四
工作内容:
水电工程-电线布管还需2天
水电工程-水电管固定打卡还需2天。
竣工总进度:35%。
施工人员:王恩杰。
共9张
【明日播报】
工作内容:
水电工程-强弱电箱

水电工程-电盒安装

水电工程-电线布管

施工人员:王恩杰。
2025-11-26 星期三
工作内容:

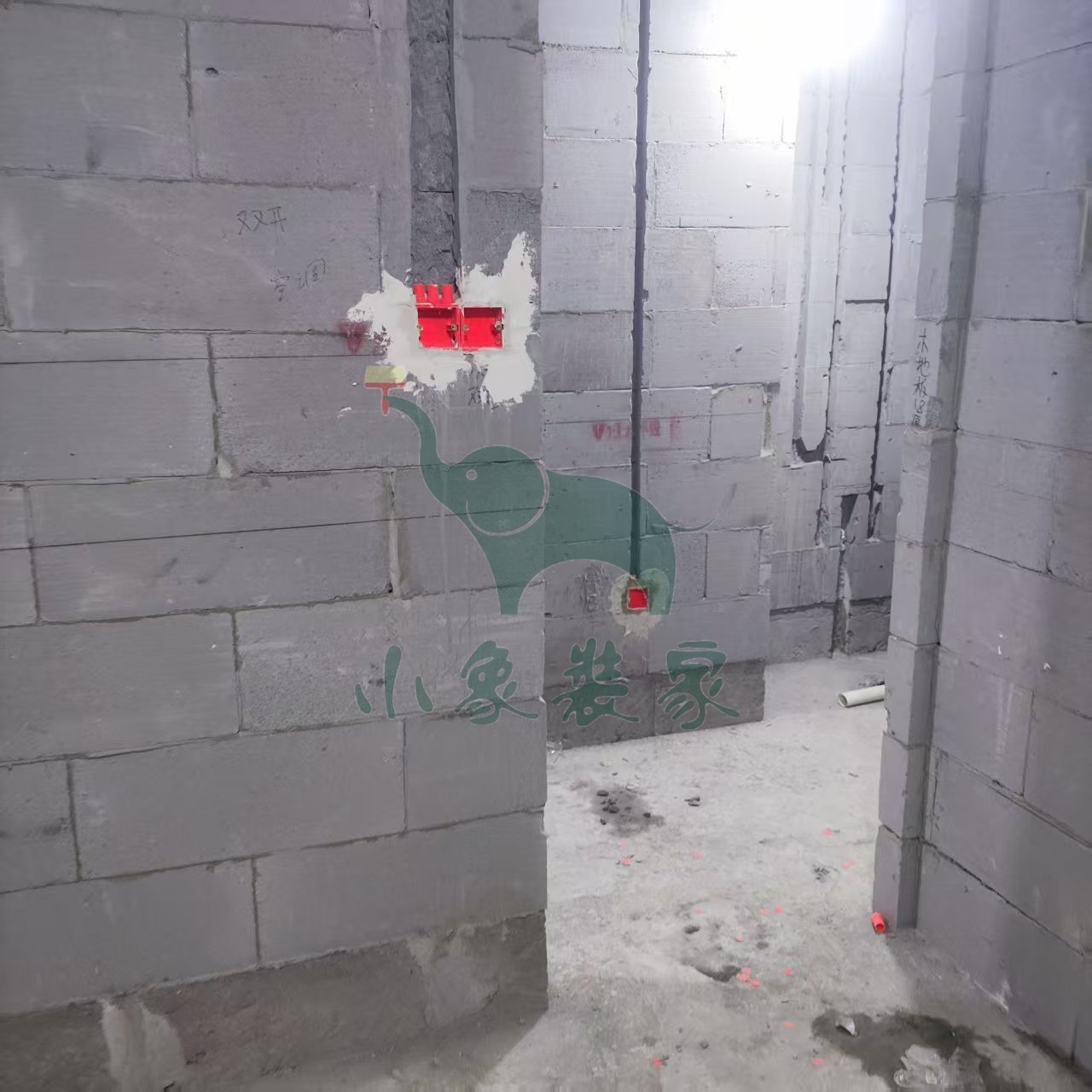

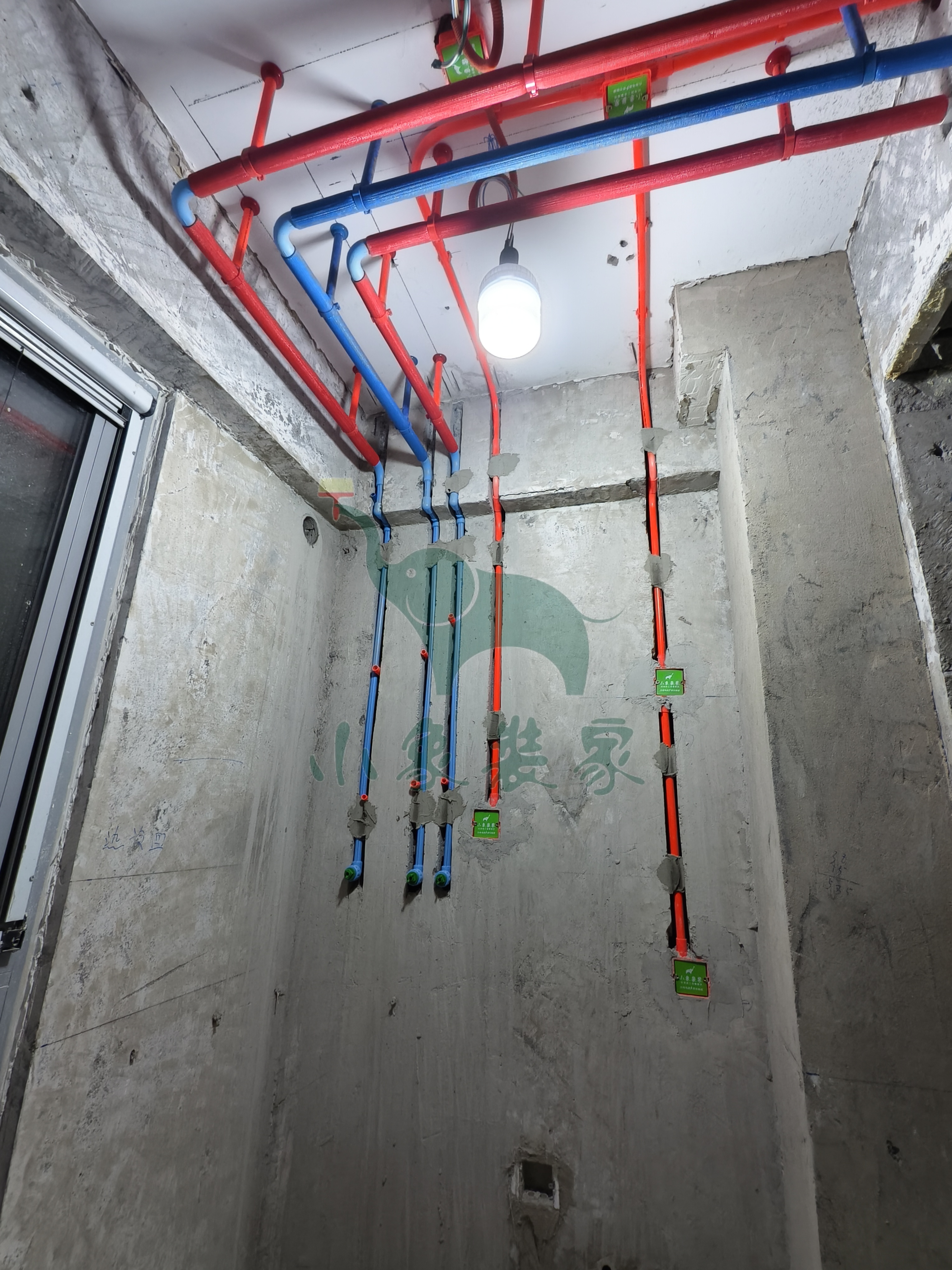

水电工程-电盒安装还需1天。
竣工总进度:35%。
施工人员:王恩杰。
共9张
【明日播报】
工作内容:
水电工程-电盒安装

水电工程-电线布管

施工人员:王恩杰。
2025-11-21 星期五
工作内容:
水电工程-开线槽还需1天。
竣工总进度:35%。
施工人员:王恩杰。
共9张
【明日播报】
2025-11-22停工,
停工原因:物业原因-根据物业规定、法定假日/周末不能施工。
预计恢复日期:2025-11-24。
2025-11-14 星期五
工作内容:
瓦工工程-轻体砖砌墙还需1天。
竣工总进度:30%。
施工人员:户银善。
共7张
【明日播报】
2025-11-15停工,
停工原因:物业原因-根据物业规定、法定假日/周末不能施工。
预计恢复日期:2025-11-17。
2025-11-13 星期四
工作内容:
瓦工工程-轻体砖砌墙还需1天。
竣工总进度:30%。
施工人员:户银善。
共4张
【明日播报】
工作内容:
瓦工工程-轻体砖砌墙

施工人员:户银善。
2025-11-11 星期二
工作内容:
瓦工工程-轻体砖砌墙还需2天。
竣工总进度:25%。
施工人员:户银善。
共9张
【明日播报】
工作内容:
瓦工工程-轻体砖砌墙

施工人员:户银善。
2025-11-10 星期一
工作内容:
瓦工工程-轻体砖砌墙还需2天。
竣工总进度:25%。
施工人员:黄新其。
共7张
【明日播报】
工作内容:
瓦工工程-轻体砖砌墙

施工人员:黄新其。
2025-11-07 星期五
工作内容:
拆除工程-清运垃圾已完工。
竣工总进度:25%。
施工人员:夏文宗。
共7张
【明日播报】
2025-11-08停工,
停工原因:物业原因-根据物业规定、法定假日/周末不能施工。
预计恢复日期:2025-11-10。
2025-11-07 星期五
工作内容:
拆除工程-拆除地暖水泥层还需1天。
竣工总进度:25%。
施工人员:夏文宗。
共6张
【明日播报】
工作内容:
拆除工程-清运垃圾

拆除工程-拆除地暖水泥层

施工人员:夏文宗。
2025-11-05 星期三
工作内容:
拆除工程-拆除地暖水泥层还需2天。
竣工总进度:20%。
施工人员:夏文宗。
共7张
【明日播报】
工作内容:
拆除工程-清运垃圾

施工人员:夏文宗。
2025-11-04 星期二
工作内容:
拆除工程-拆除地暖水泥层还需2天。
竣工总进度:20%。
施工人员:夏文宗。
共7张
【明日播报】
工作内容:
拆除工程-拆除地暖水泥层

施工人员:夏文宗。

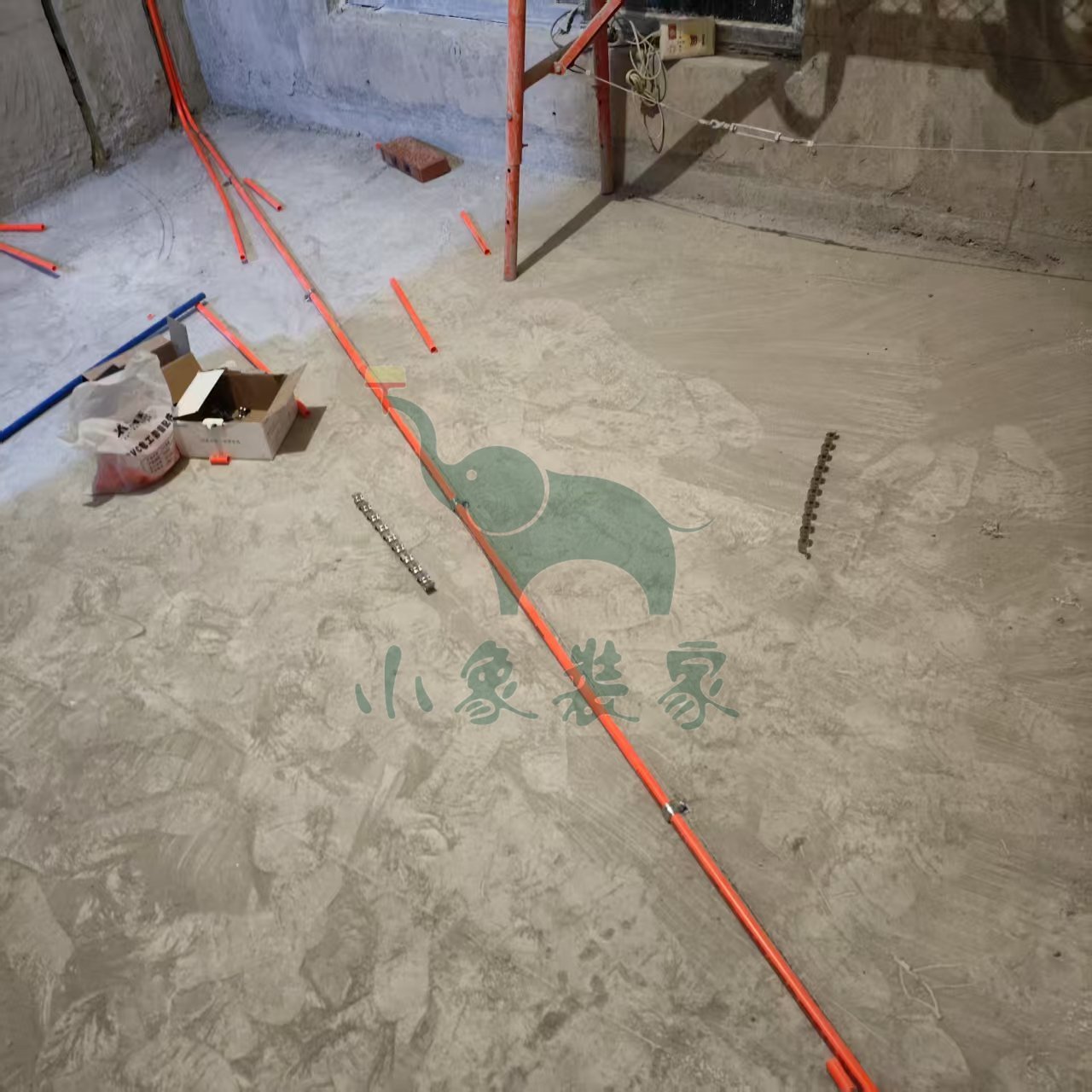

2025-11-03 星期一
工作内容:
拆除工程-拆除地暖水泥层还需2天。
竣工总进度:20%。
施工人员:夏文宗。
共5张
【明日播报】
工作内容:
拆除工程-拆除地暖水泥层

施工人员:夏文宗。
2025-10-31 星期五
工作内容:
拆除工程-铲除墙面腻子墙漆、顶面腻子顶漆已完工。
竣工总进度:15%。
施工人员:夏文宗。
共7张
【明日播报】
2025-11-01停工,
停工原因:物业原因-根据物业规定、法定假日/周末不能施工。
预计恢复日期:2025-11-03。
2025-10-30 星期四
工作内容:
拆除工程-铲除墙面腻子墙漆、顶面腻子顶漆还需1天。
竣工总进度:15%。
施工人员:夏文宗。
共4张
【明日播报】
工作内容:
拆除工程-铲除墙面腻子墙漆、顶面腻子顶漆

施工人员:夏文宗。
2025-10-29 星期三
工作内容:
拆除工程-拆除大地砖、木地板还需3天
拆除工程-拆除轻体墙、保温墙还需2天。
竣工总进度:10%。
施工人员:夏文宗。
共7张
【明日播报】
工作内容:
拆除工程-拆除大地砖、木地板

拆除工程-铲除墙面腻子墙漆、顶面腻子顶漆

施工人员:夏文宗。
2025-10-28 星期二
工作内容:
拆除工程-拆除大地砖、木地板还需2天
拆除工程-拆除轻体墙、保温墙还需2天
拆除工程-拆除厨房墙地砖还需2天
拆除工程-拆除卫生间墙地砖还需2天。
竣工总进度:5%。
施工人员:夏文宗。
共6张
【明日播报】
工作内容:
拆除工程-拆除大地砖、木地板

拆除工程-拆除卫生间墙地砖

拆除工程-铲除壁纸

施工人员:夏文宗。
2025-10-27 星期一
工作内容:
拆除工程-拆除大地砖、木地板已完工
拆除工程-拆除衣柜、柜子已完工
拆除工程-拆除旧家具已完工。
竣工总进度:5%。
施工人员:夏文宗。
共7张
【明日播报】
工作内容:
拆除工程-拆除大地砖、木地板

拆除工程-拆除厨房墙地砖

拆除工程-拆除卫生间墙地砖

施工人员:夏文宗。
2025-10-27 星期一
工作内容:
开工仪式交底-钥匙交节已完工
开工仪式交底-开工仪式已完工。
竣工总进度:5%。
施工人员:夏文宗。
共4张
【明日播报】
工作内容:
拆除工程-拆除大地砖、木地板

拆除工程-拆除轻体墙、保温墙

拆除工程-拆除厨房墙地砖

拆除工程-拆除卫生间墙地砖

拆除工程-拆除旧家具

施工人员:夏文宗。
