工地播报
2026-01-19 星期一
工作内容:

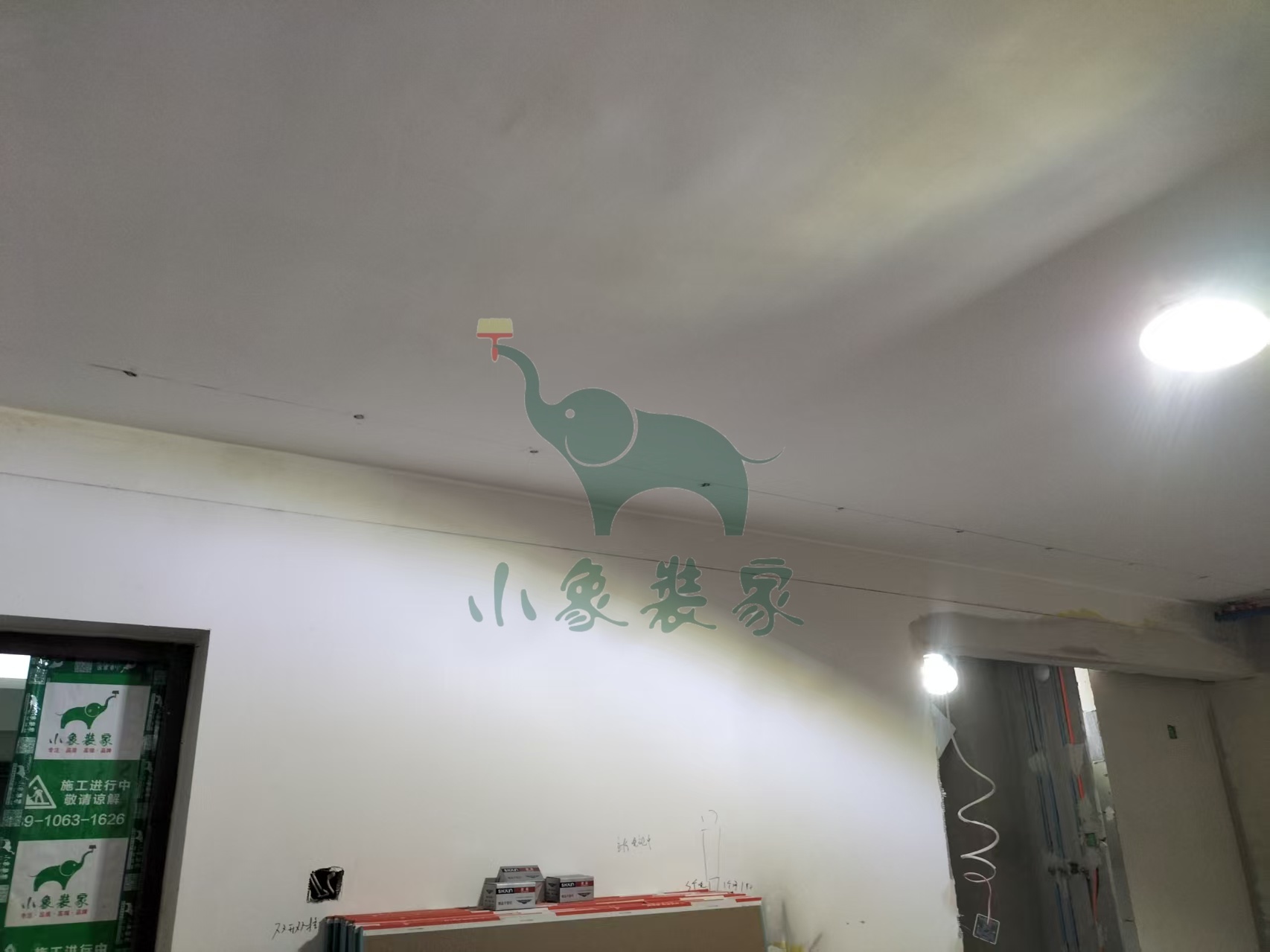

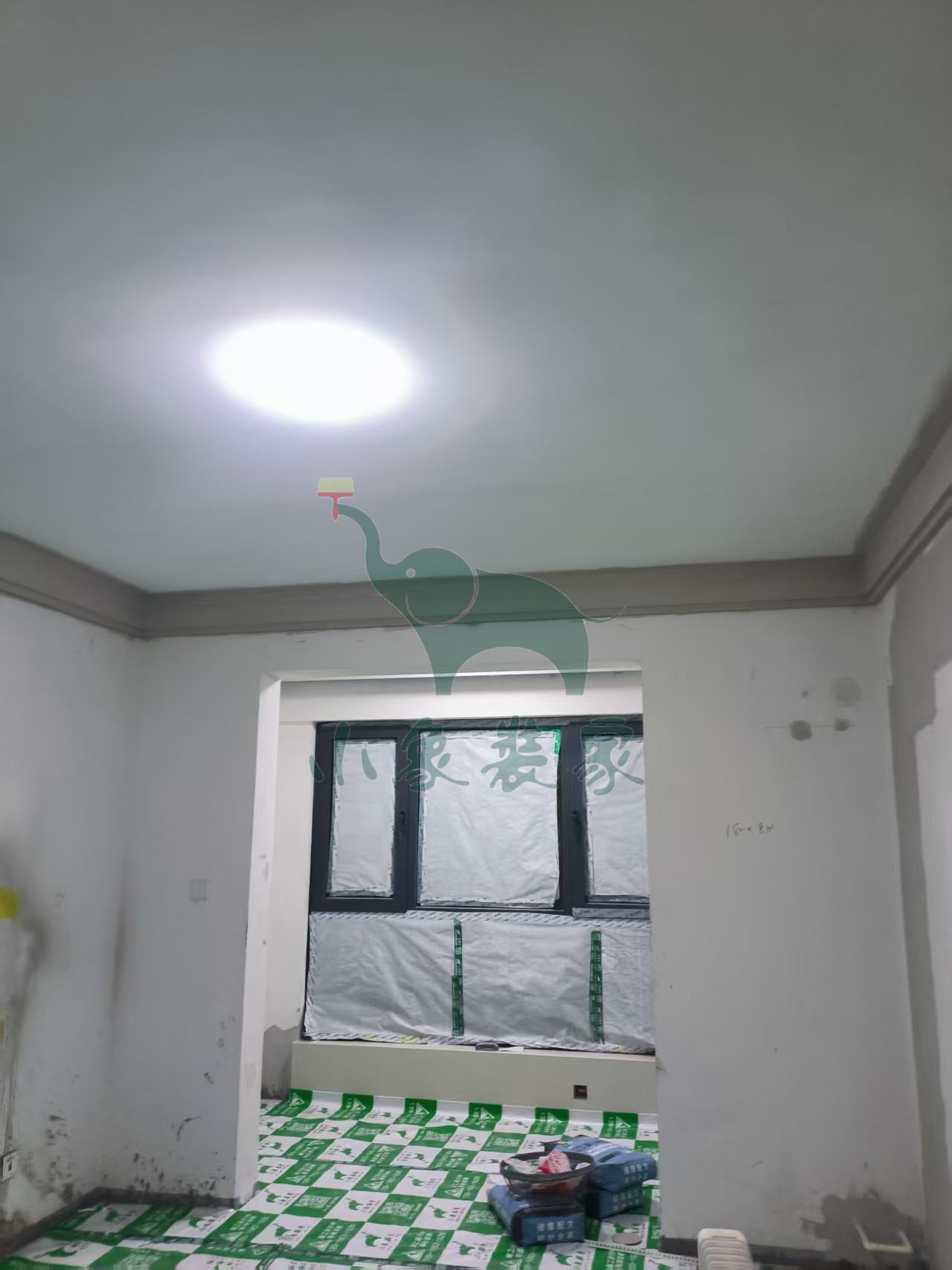

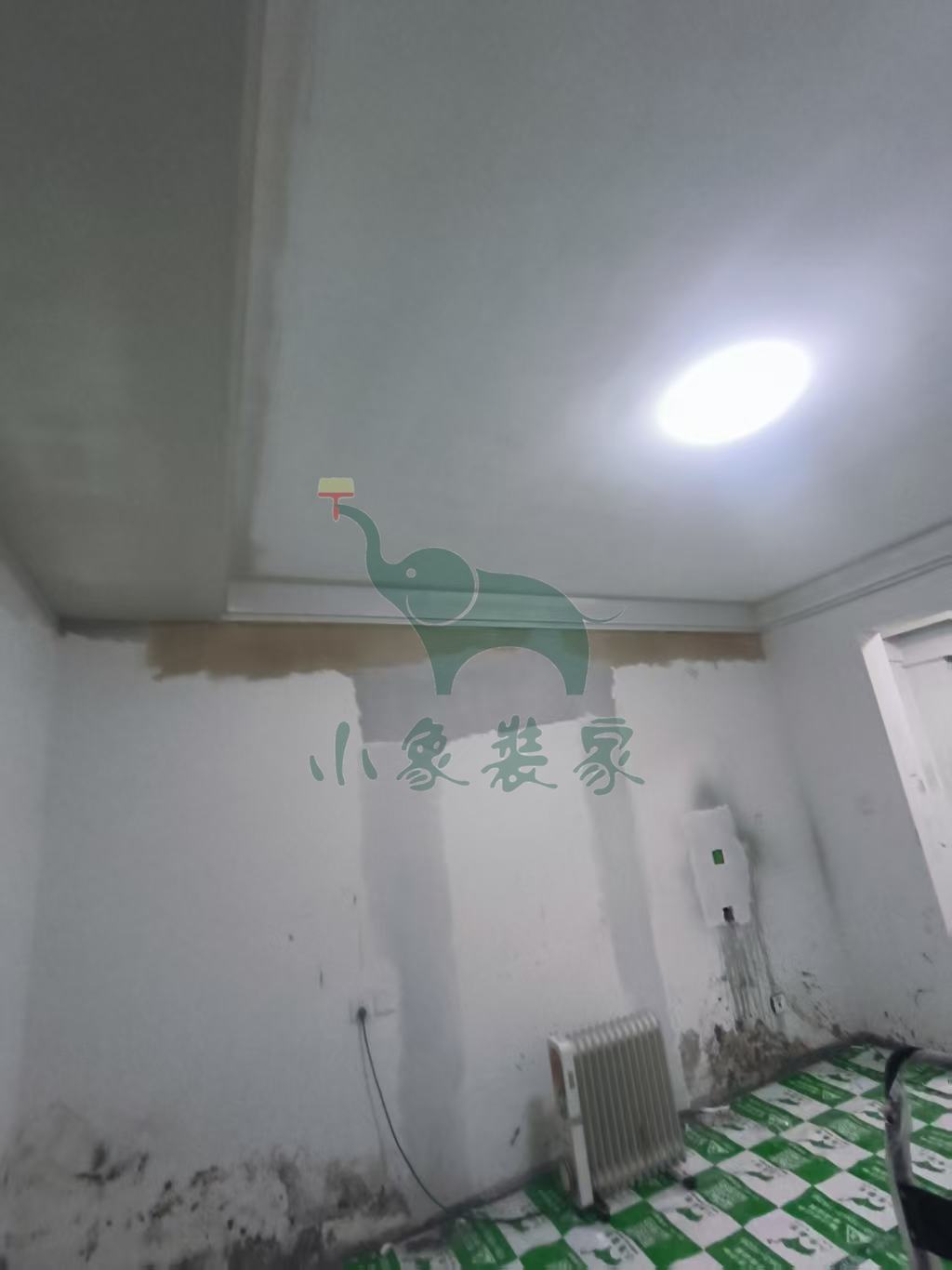

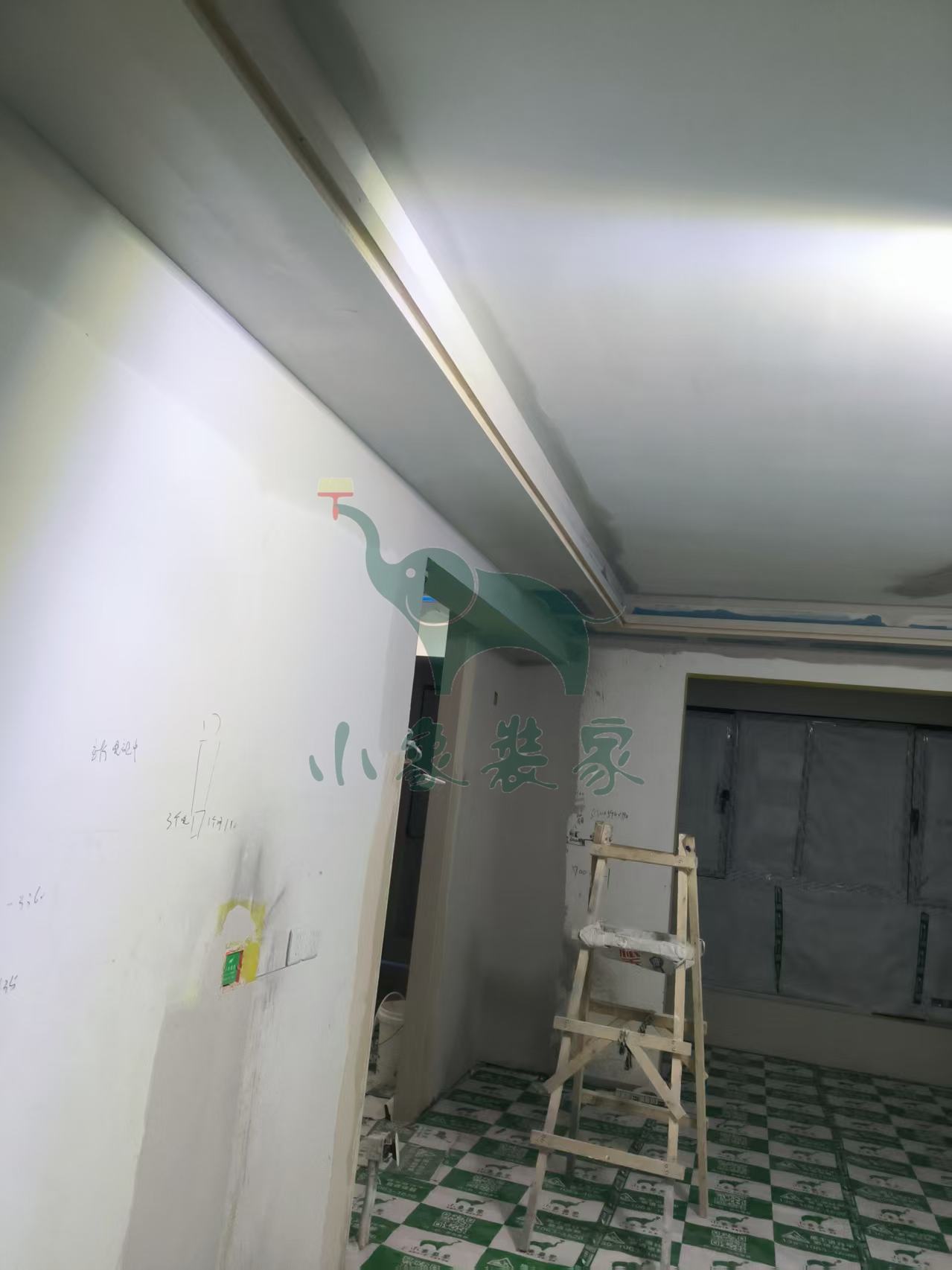

油工工程-墙顶面打磨砂纸已完工。
竣工总进度:80%。
施工人员:张高峰。
【明日播报】
2026-01-20停工,
停工原因:等待主材安装-家具安装。
预计恢复日期:2026-02-19。
2026-01-12 星期一
工作内容:

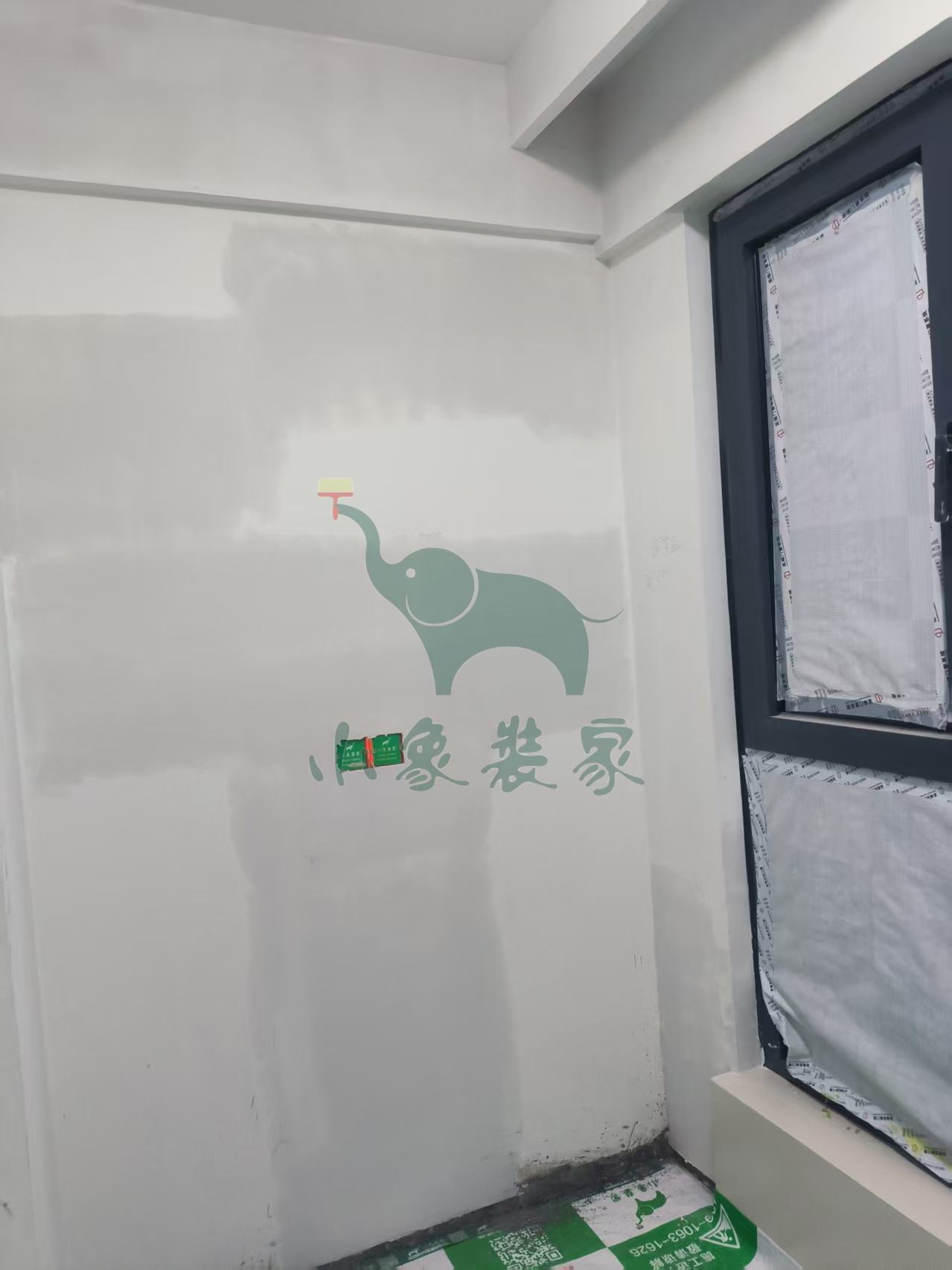

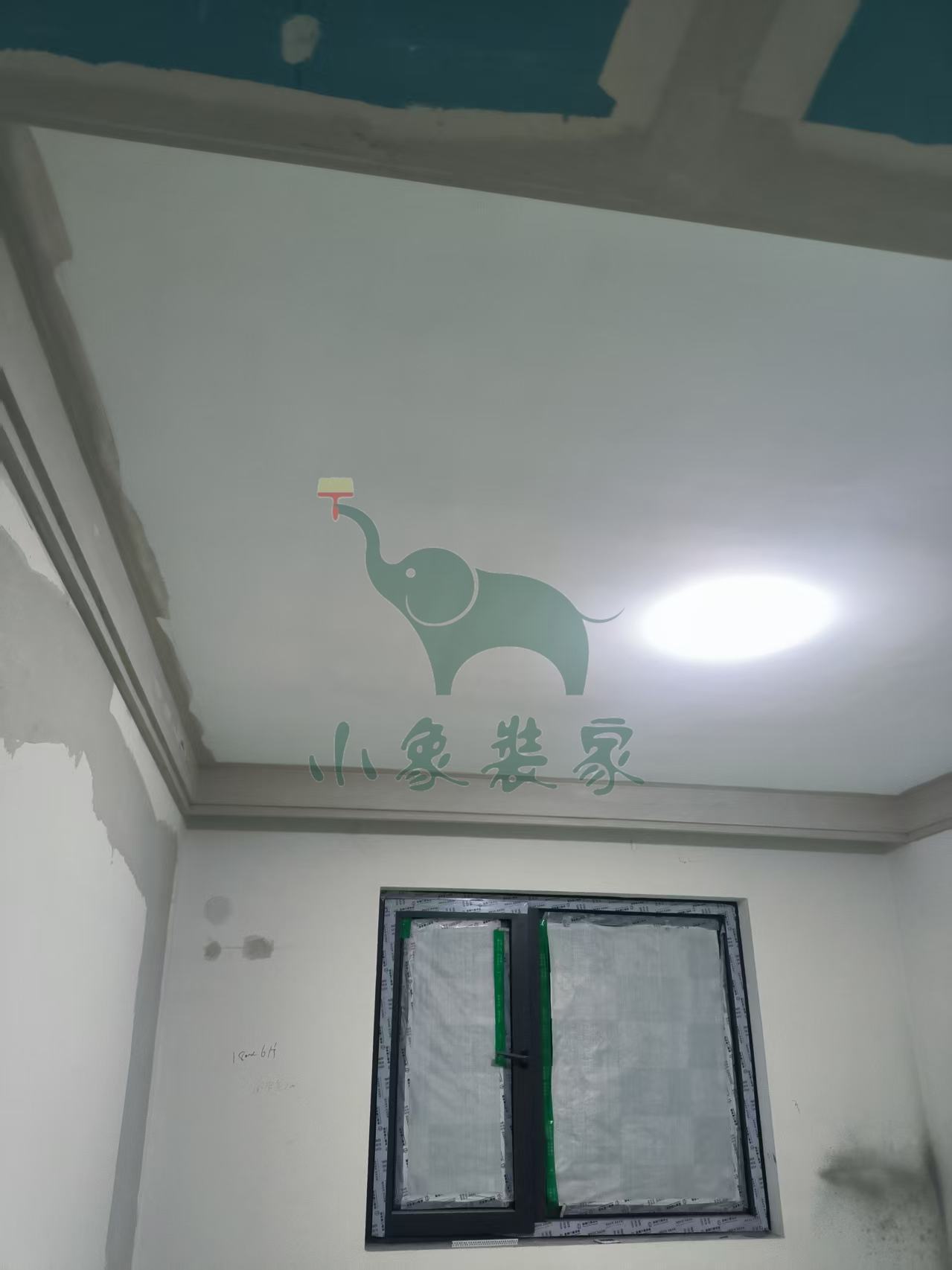

油工工程-刮第二遍腻子已完工。
竣工总进度:75%。
施工人员:张高峰。
【明日播报】
2026-01-13停工,
停工原因:天气原因-腻子不干。
预计恢复日期:2026-01-15。
2026-01-09 星期五
工作内容:

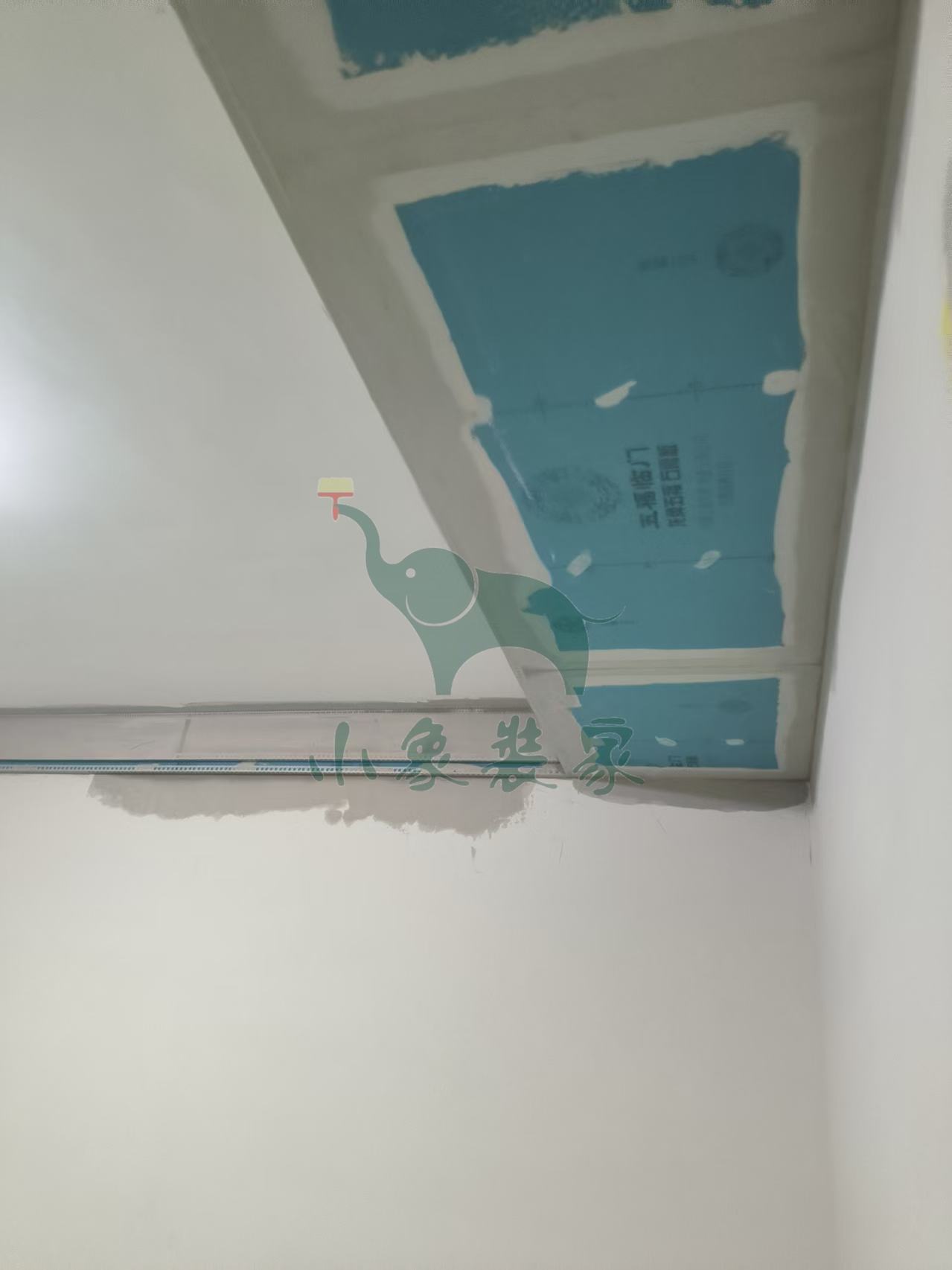

油工工程-刮第一遍腻子还需2天
油工工程-石膏板吊顶修补阳角还需2天。
竣工总进度:70%。
施工人员:张高峰。
【明日播报】
工作内容:
油工工程-墙面、顶面石膏找平
油工工程-刮第一遍腻子。
施工人员:张高峰。
2026-01-08 星期四
工作内容:
油工工程-石膏板吊顶修补阳角还需2天。
竣工总进度:70%。
施工人员:张高峰。
【明日播报】
工作内容:
油工工程-石膏板吊顶修补阳角。
施工人员:张高峰。
2026-01-04 星期日
工作内容:
瓦工工程-保护地面砖已完工。
竣工总进度:65%。
施工人员:郭涛。
【明日播报】
工作内容:
油工工程-石膏板吊顶修补阳角。
施工人员:张高峰。
2025-12-27 星期六
工作内容:

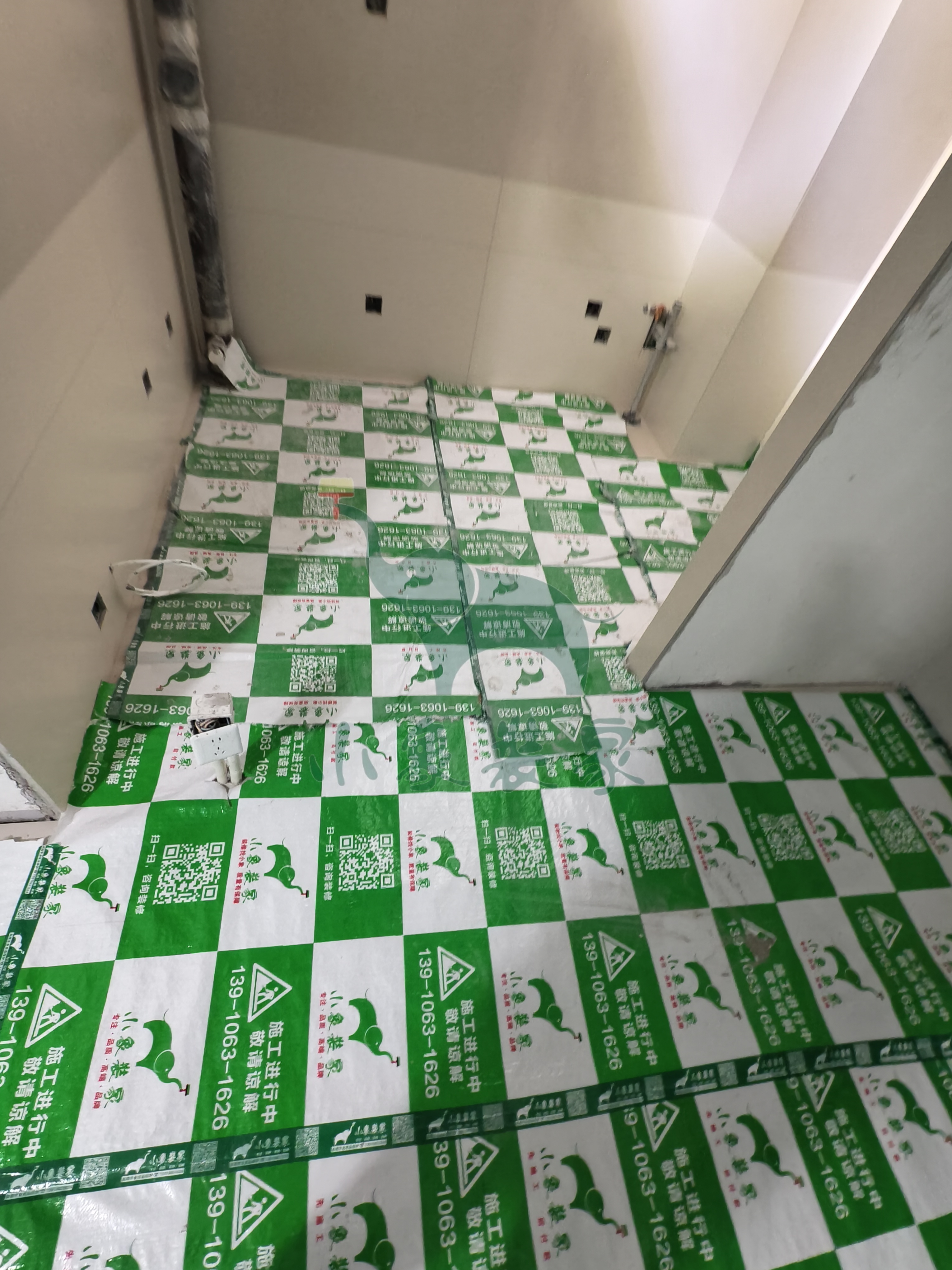

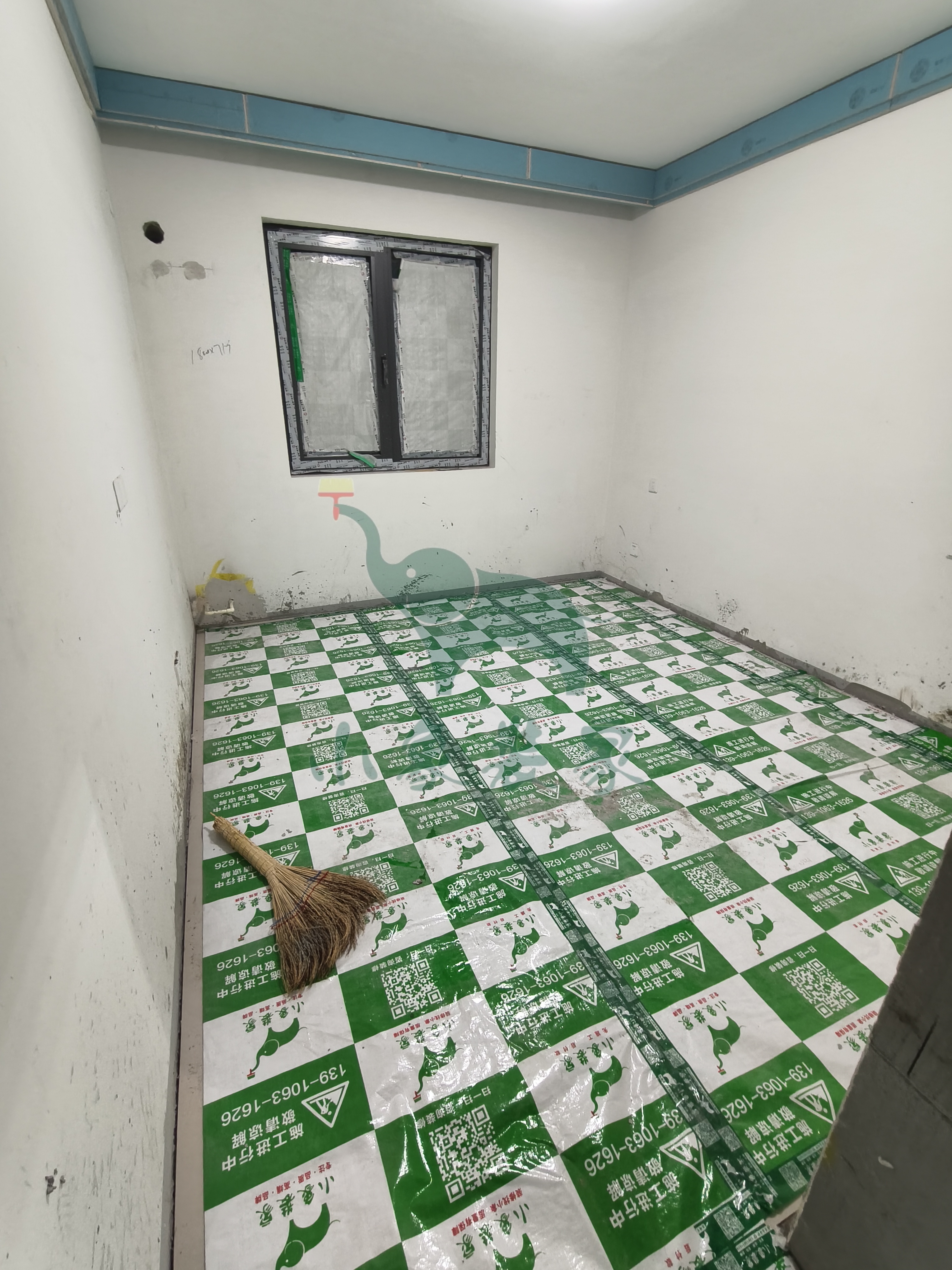

主材工程-做美缝已完工。
竣工总进度:65%。
施工人员:厂家安装。
【明日播报】
2025-12-28停工,
停工原因:天气原因-其它。
预计恢复日期:2025-12-31。
2025-12-19 星期五
工作内容:
瓦工工程-卫生间墙砖铺贴还需2天
瓦工工程-阳台粘贴墙砖还需2天。
竣工总进度:65%。
施工人员:黄新其。
【明日播报】
工作内容:
瓦工工程-卫生间墙砖铺贴
瓦工工程-阳台粘贴墙砖。
施工人员:黄新其。
2025-12-18 星期四
工作内容:

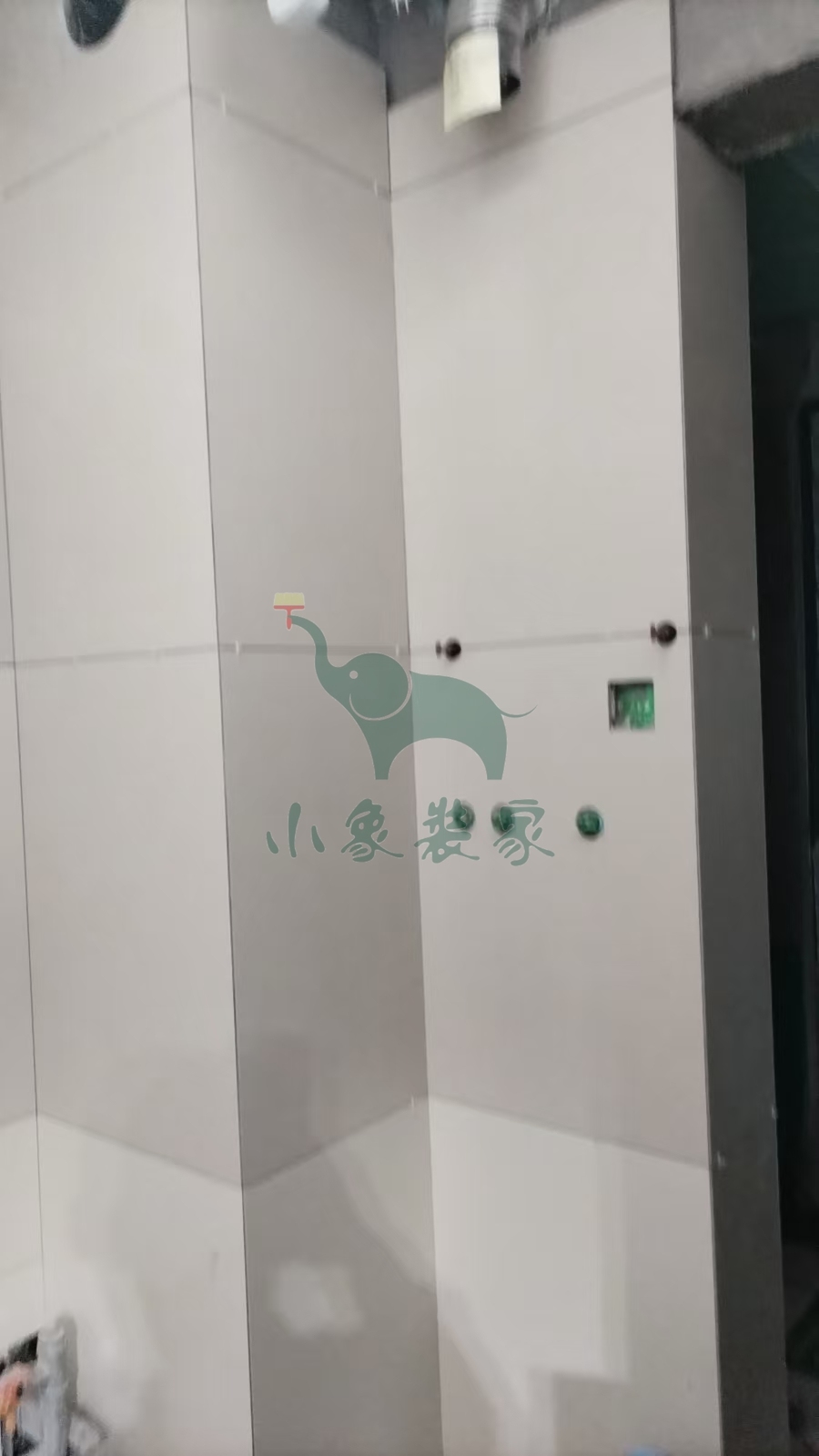

瓦工工程-卫生间墙砖铺贴还需2天。
竣工总进度:60%。
施工人员:黄新其。
【明日播报】
工作内容:
瓦工工程-卫生间墙砖铺贴。
施工人员:黄新其。
2025-12-17 星期三
工作内容:
瓦工工程-卫生间墙砖铺贴还需2天。
竣工总进度:55%。
施工人员:黄新其。
【明日播报】
工作内容:
瓦工工程-卫生间墙砖铺贴
瓦工工程-阳台粘贴墙砖。
施工人员:黄新其。
2025-12-16 星期二
工作内容:
瓦工工程-卫生间墙砖铺贴还需2天。
竣工总进度:55%。
施工人员:黄新其。
【明日播报】
工作内容:

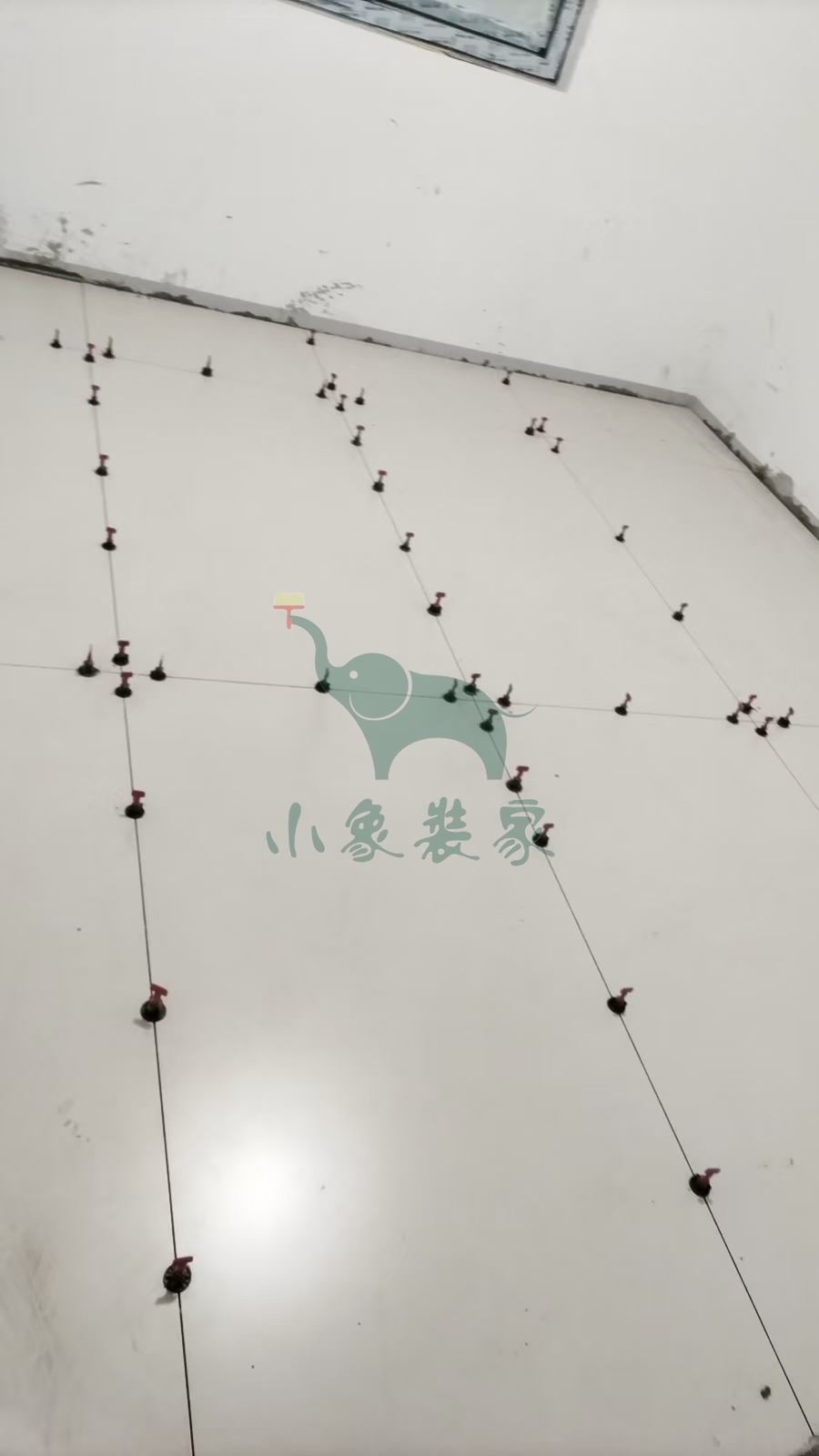

瓦工工程-铺贴大地砖。
施工人员:黄新其。
2025-12-15 星期一
工作内容:
瓦工工程-厨房墙砖铺贴还需1天。
竣工总进度:55%。
施工人员:黄新其。
【明日播报】
工作内容:
瓦工工程-厨房墙砖铺贴。
施工人员:黄新其。
2025-12-14 星期日

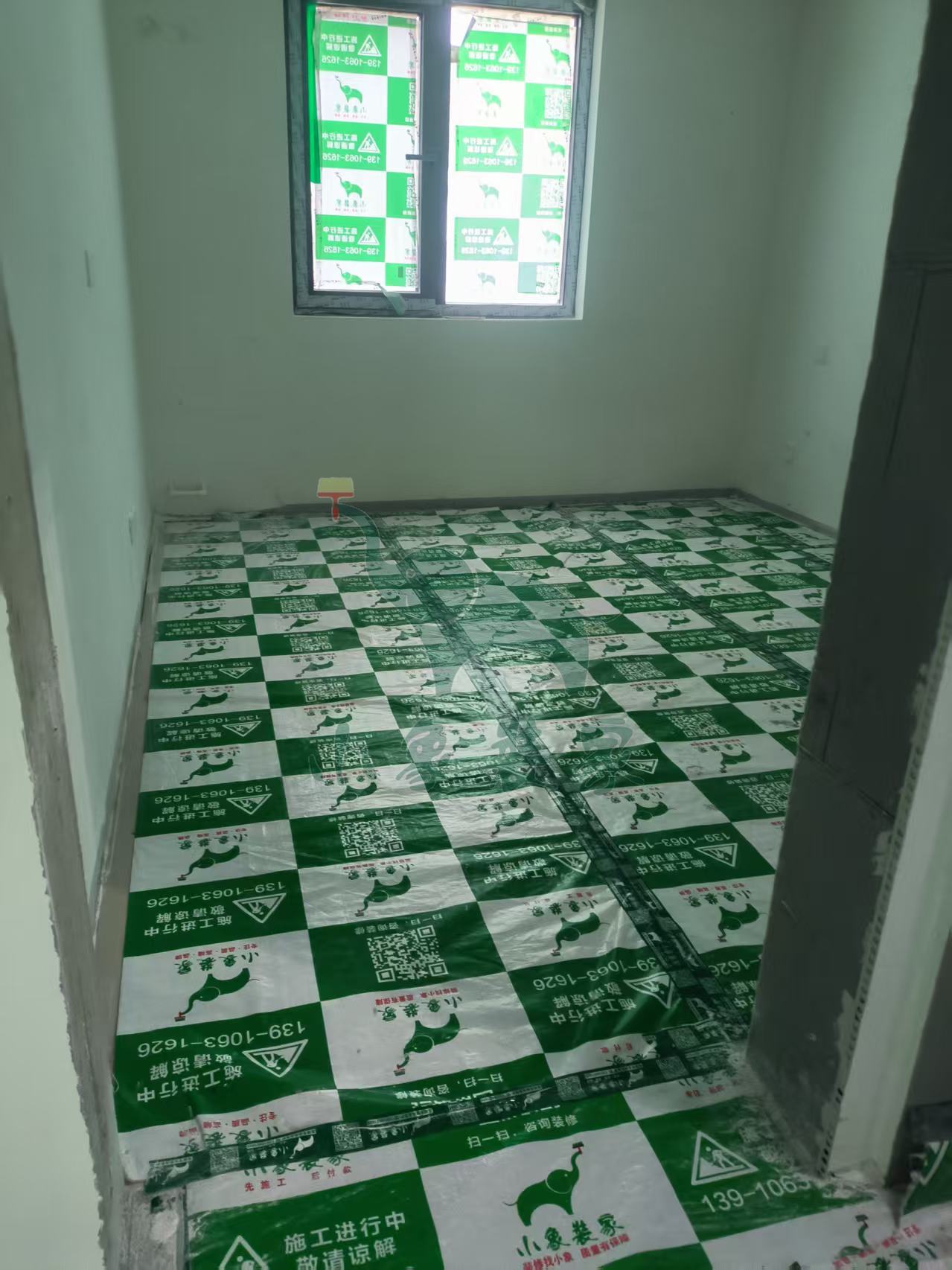

工作内容:

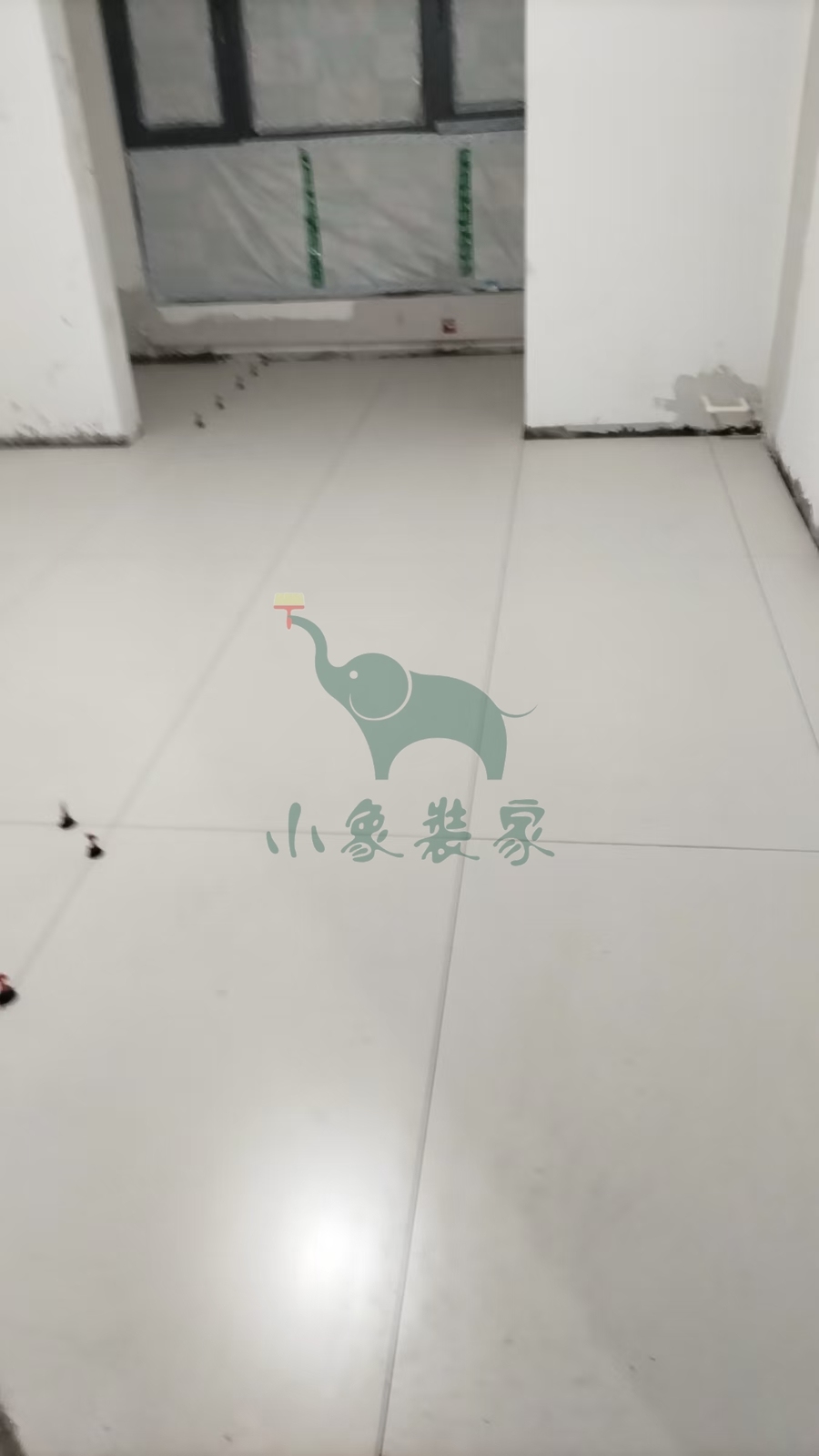

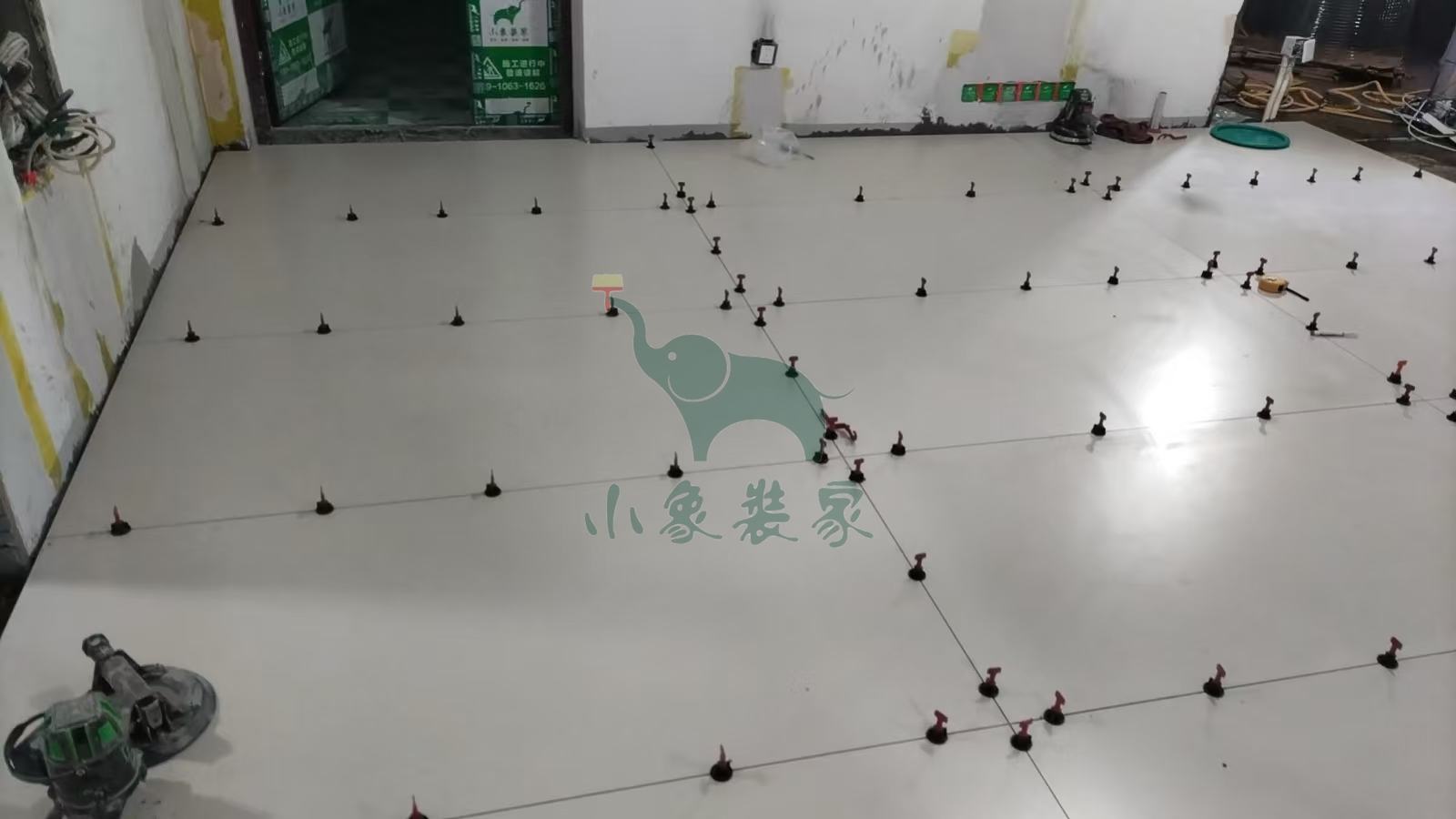

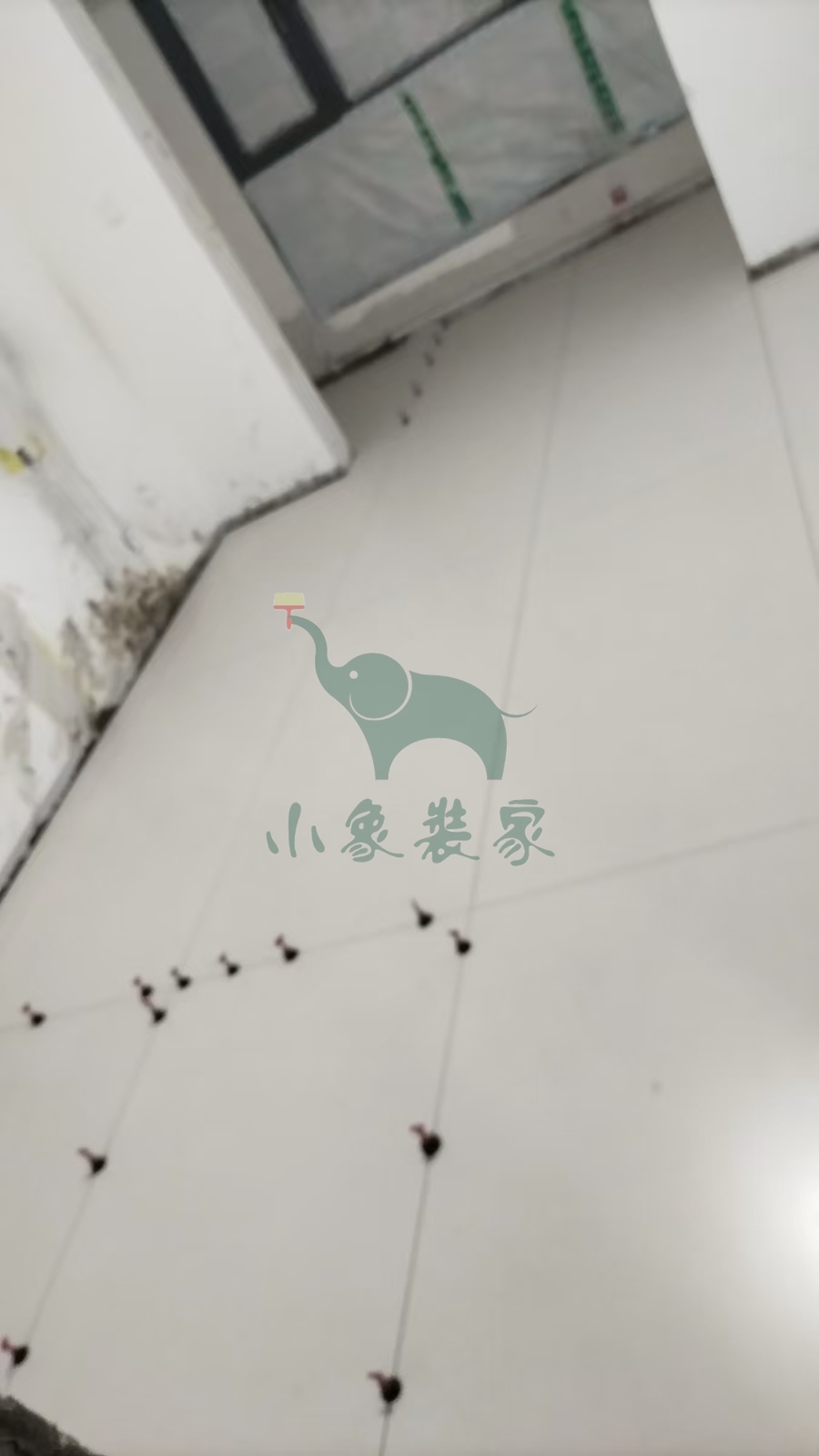

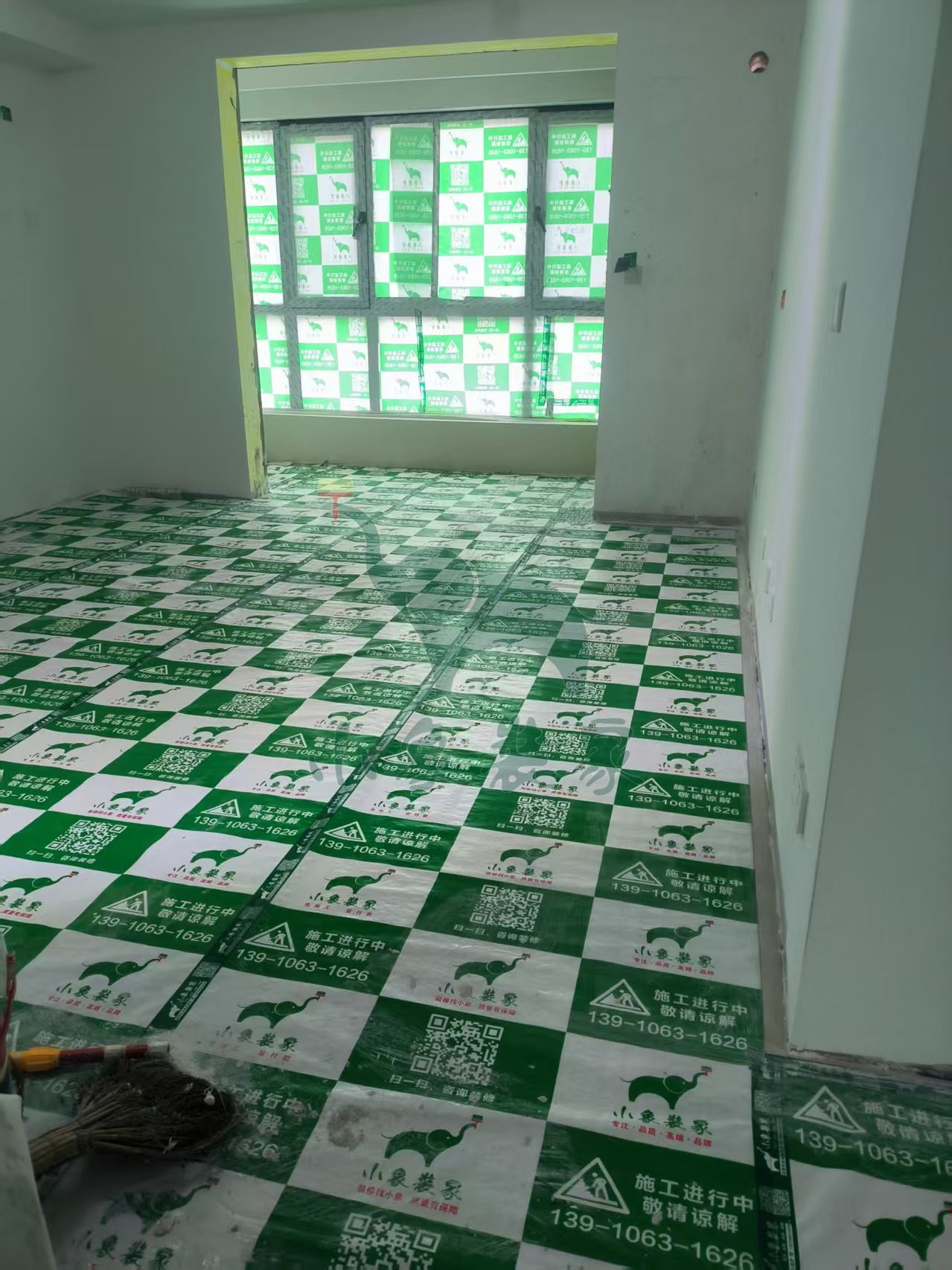

瓦工工程-铺贴大地砖已完工。
竣工总进度:50%。
施工人员:黄新其。
【明日播报】
工作内容:
瓦工工程-卫生间地面防水试验
瓦工工程-厨房墙砖铺贴。
施工人员:黄新其。
2025-12-12 星期五
工作内容:

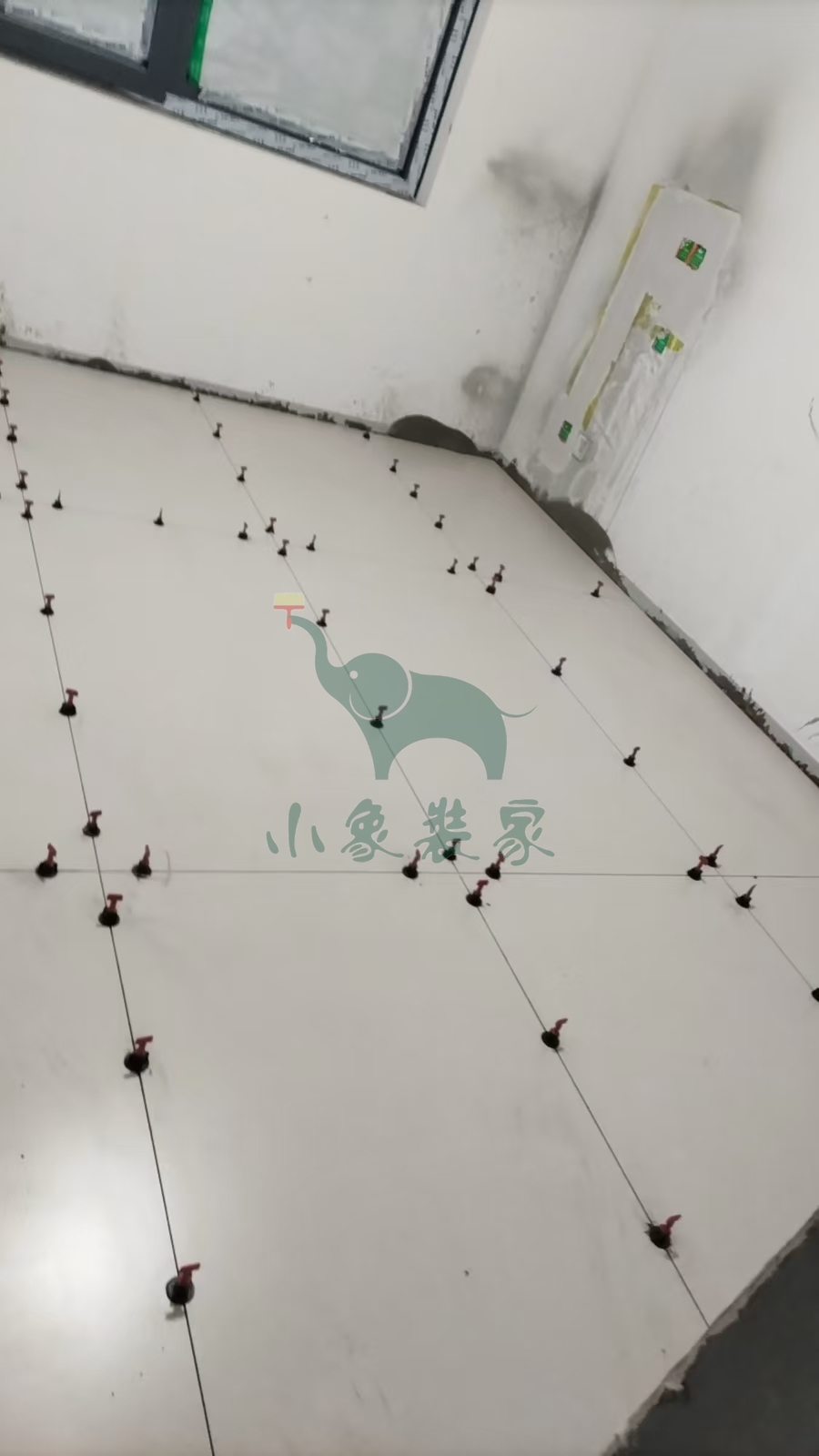

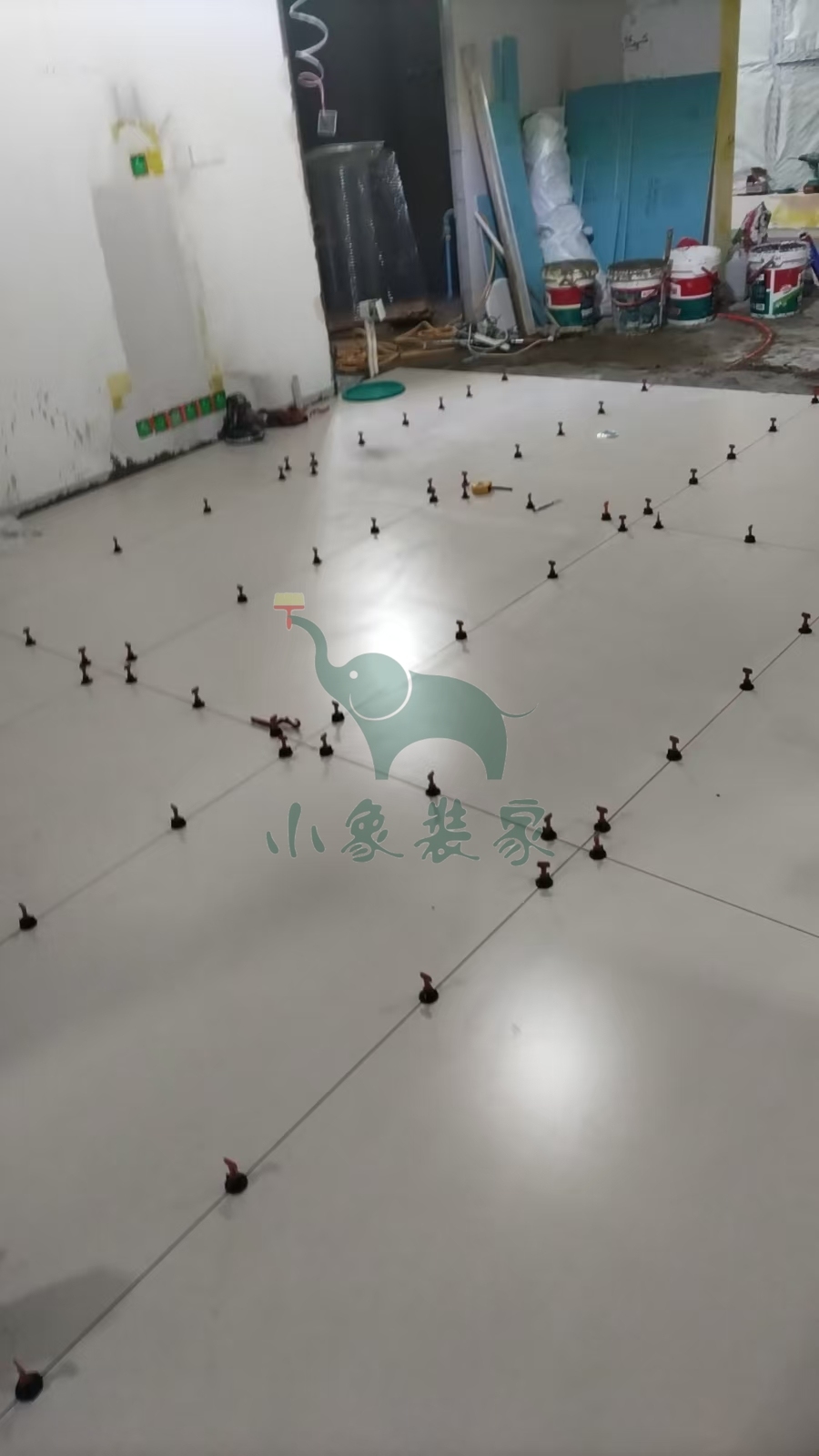

瓦工工程-铺贴大地砖还需2天。
竣工总进度:45%。
施工人员:黄新其。
【明日播报】
2025-12-13停工,
停工原因:物业原因-根据物业规定、法定假日/周末不能施工。
预计恢复日期:2025-12-15。
2025-12-11 星期四
工作内容:
瓦工工程-铺贴大地砖还需1天。
竣工总进度:45%。
施工人员:黄新其。
【明日播报】
工作内容:
瓦工工程-铺贴大地砖。
施工人员:黄新其。
2025-12-09 星期二
工作内容:
瓦工工程-铺贴大地砖还需3天。
竣工总进度:45%。
施工人员:黄新其。
【明日播报】
工作内容:
瓦工工程-铺贴大地砖。
施工人员:黄新其。
2025-12-08 星期一
工作内容:

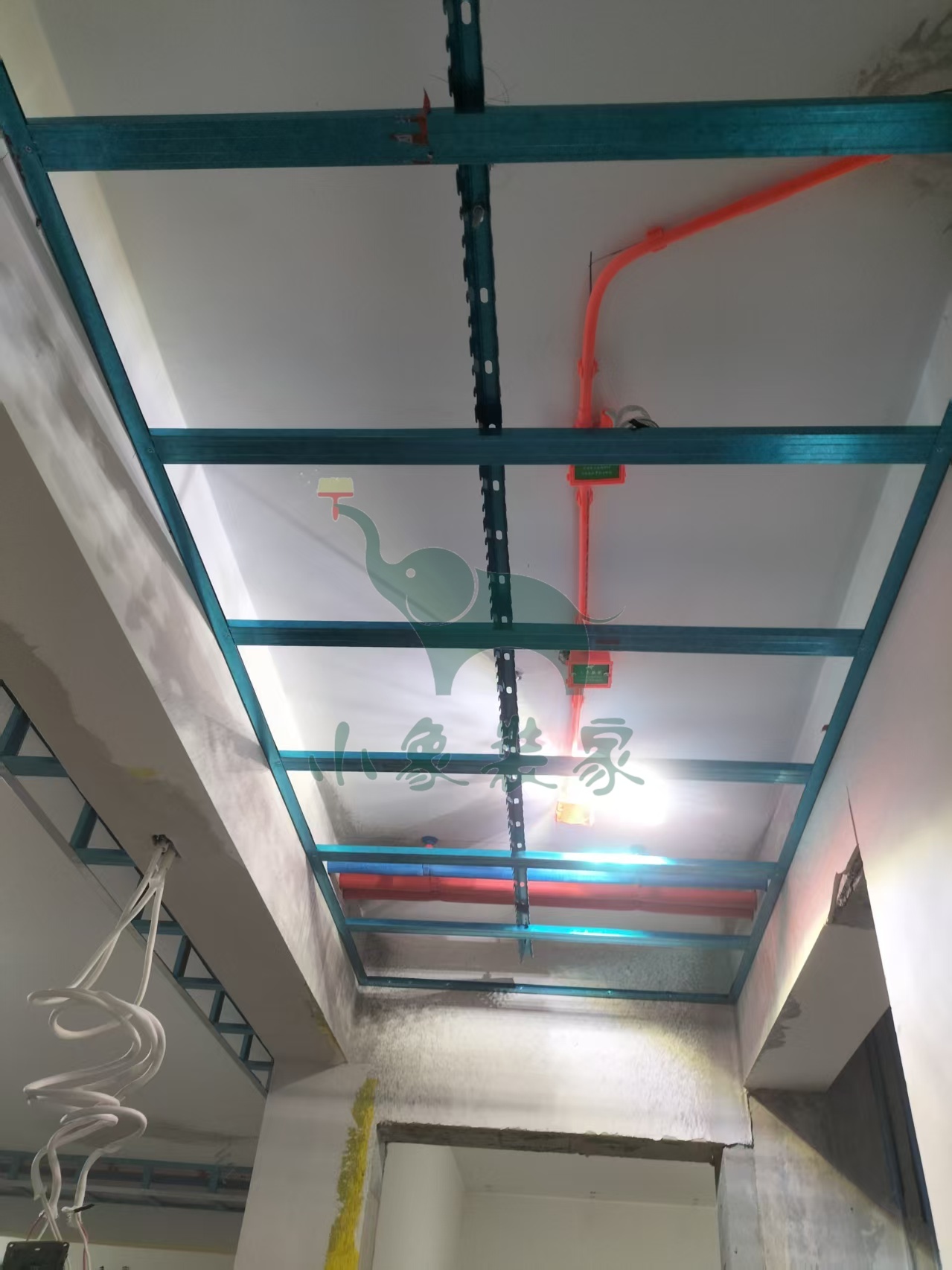

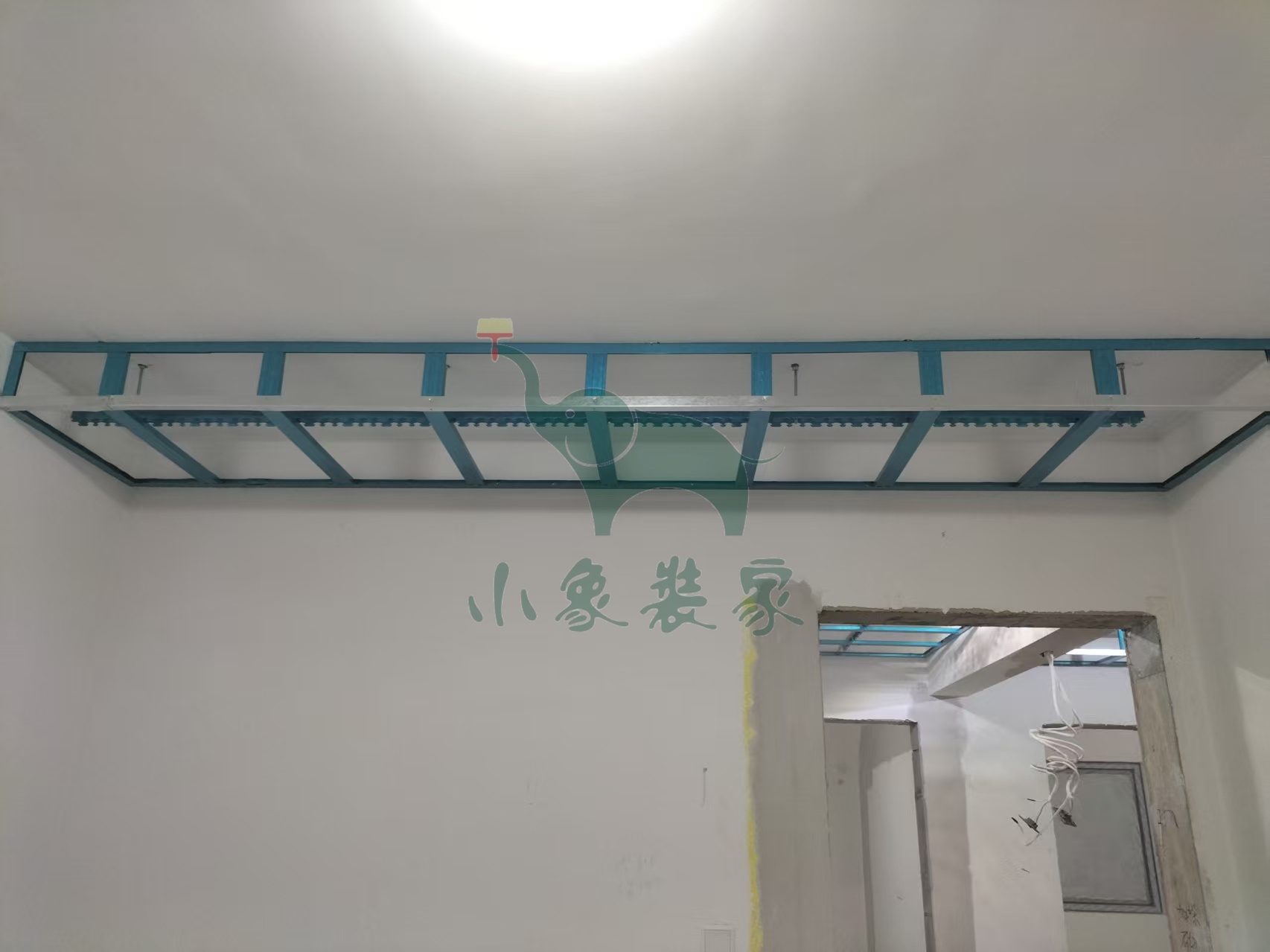

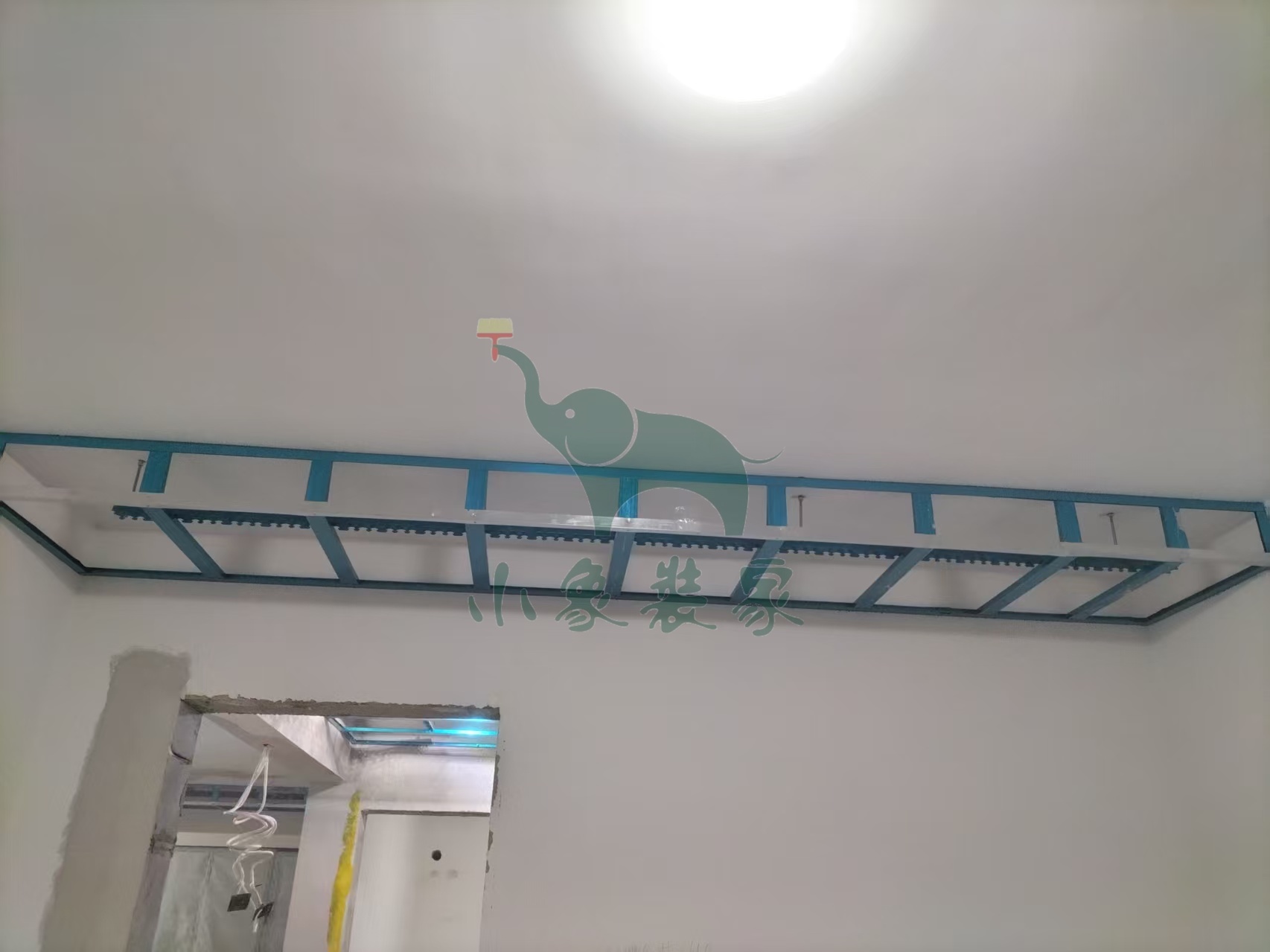

木工工程-木工弹线、吊筋支架、龙骨还需2天

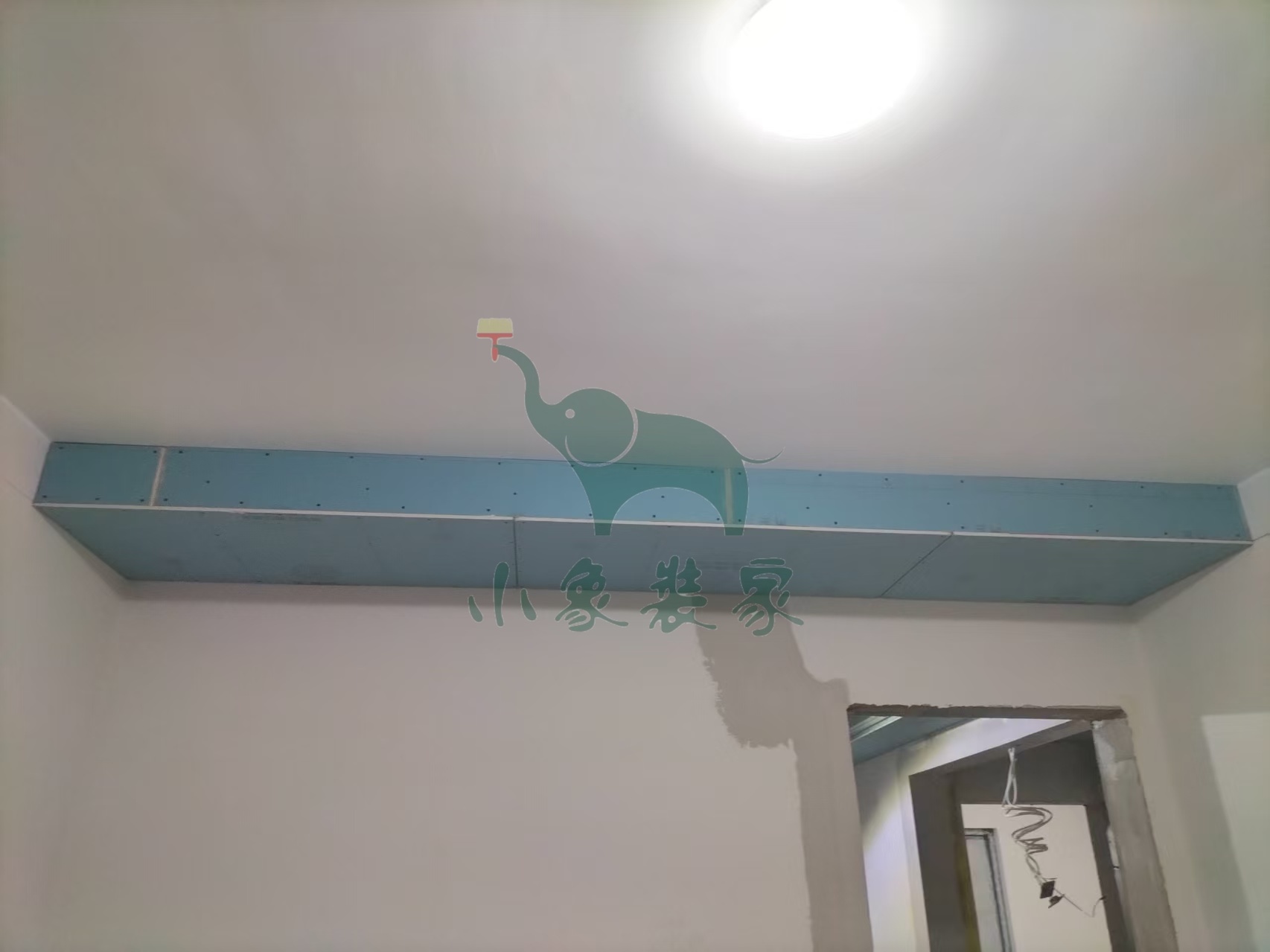

木工工程-封石膏板还需2天
木工工程-做窗帘盒还需2天。
竣工总进度:45%。
施工人员:张东峰。
【明日播报】
工作内容:
木工工程-木工弹线、吊筋支架、龙骨
木工工程-封石膏板
木工工程-做窗帘盒
木工工程-做双眼皮吊顶。
施工人员:张东峰。
2025-12-08 星期一
工作内容:

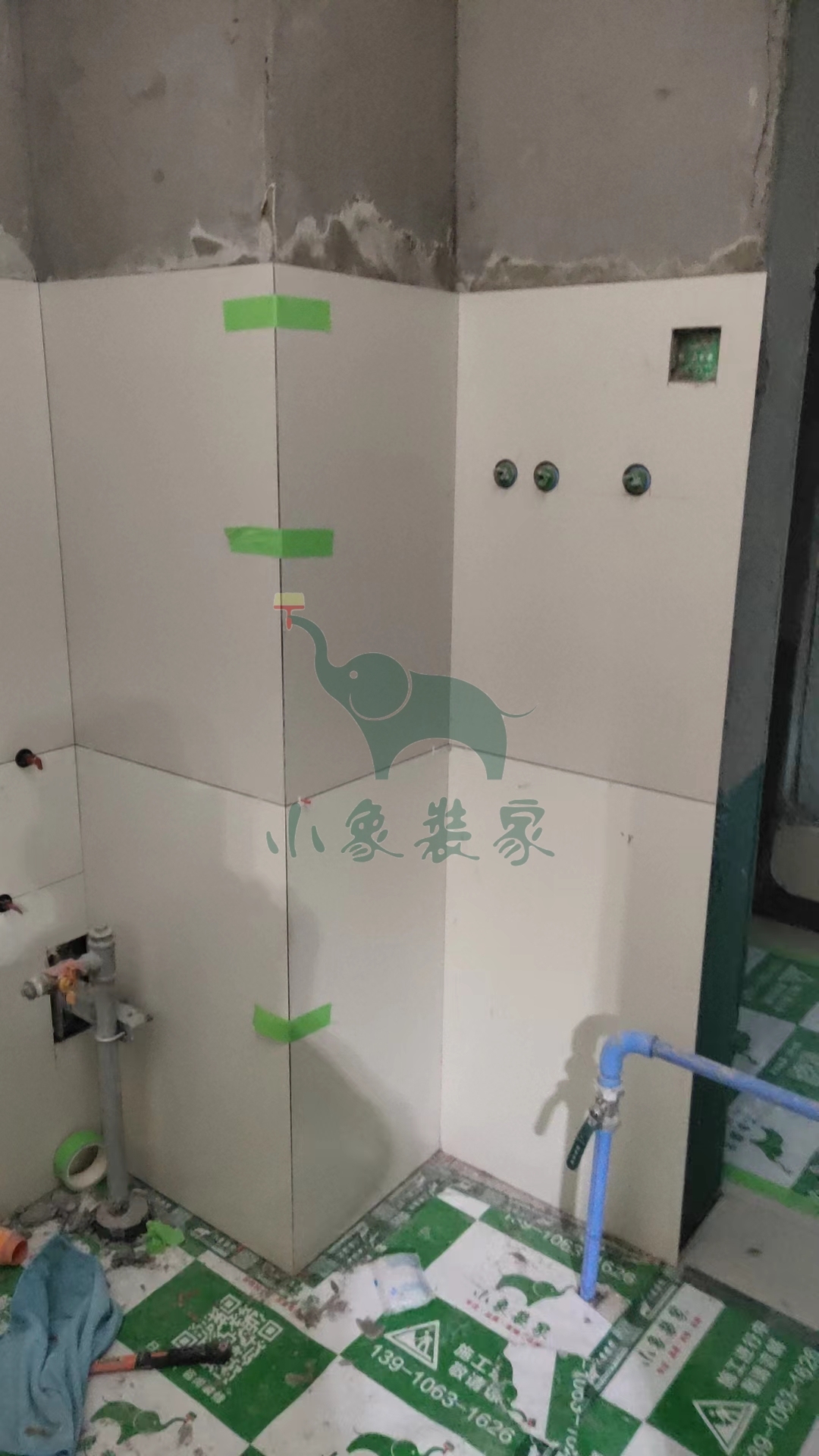

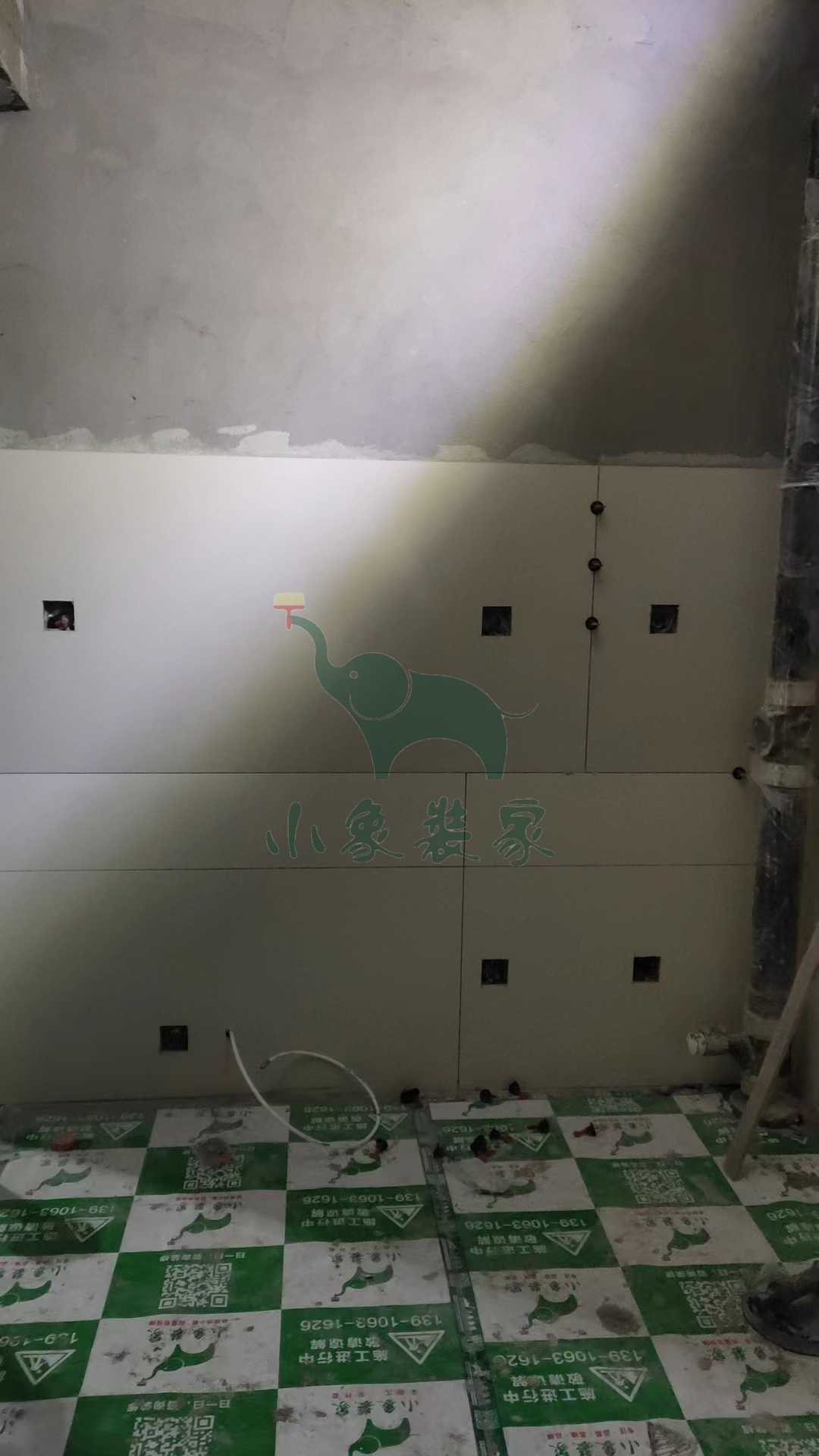

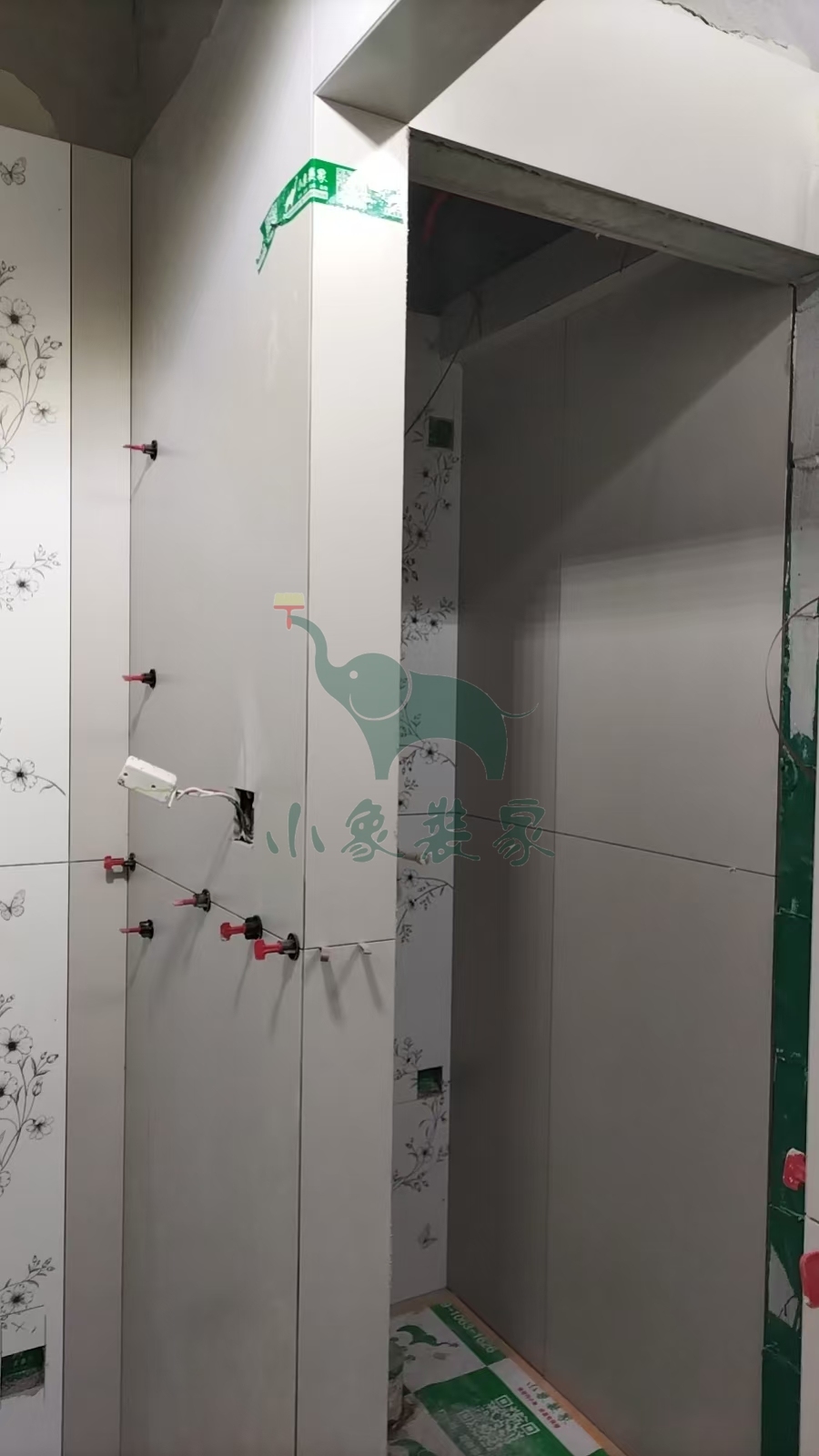

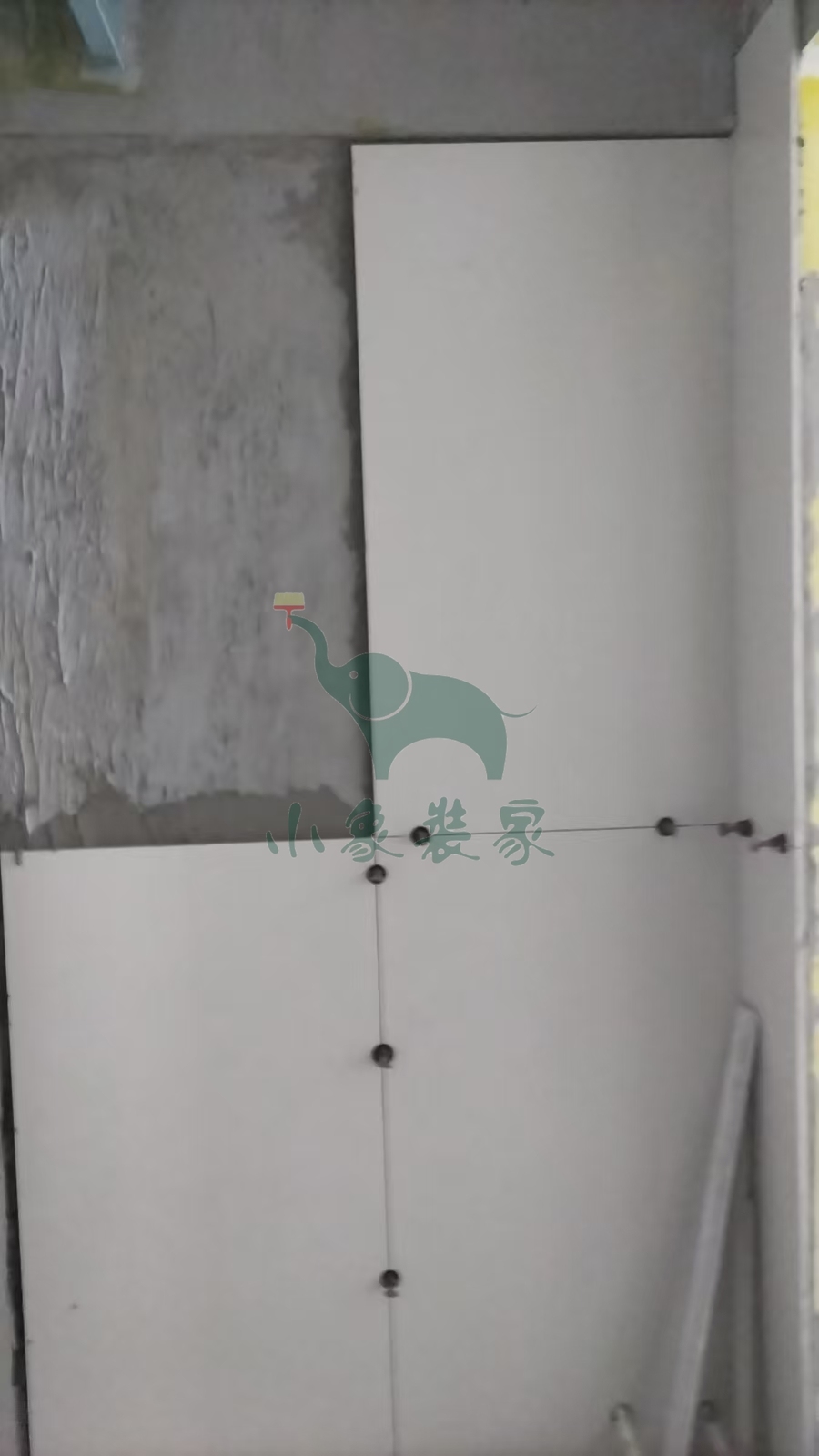

瓦工工程-厨卫墙地面、水泥砂浆抹灰已完工
瓦工工程-厨卫做档水梁已完工。
竣工总进度:40%。
施工人员:黄新其。
【明日播报】
工作内容:
木工工程-木工弹线、吊筋支架、龙骨
木工工程-封石膏板。
施工人员:张东峰。
2025-12-07 星期日
工作内容:
瓦工工程-厨卫墙地面、水泥砂浆抹灰已完工
瓦工工程-厨卫做档水梁已完工

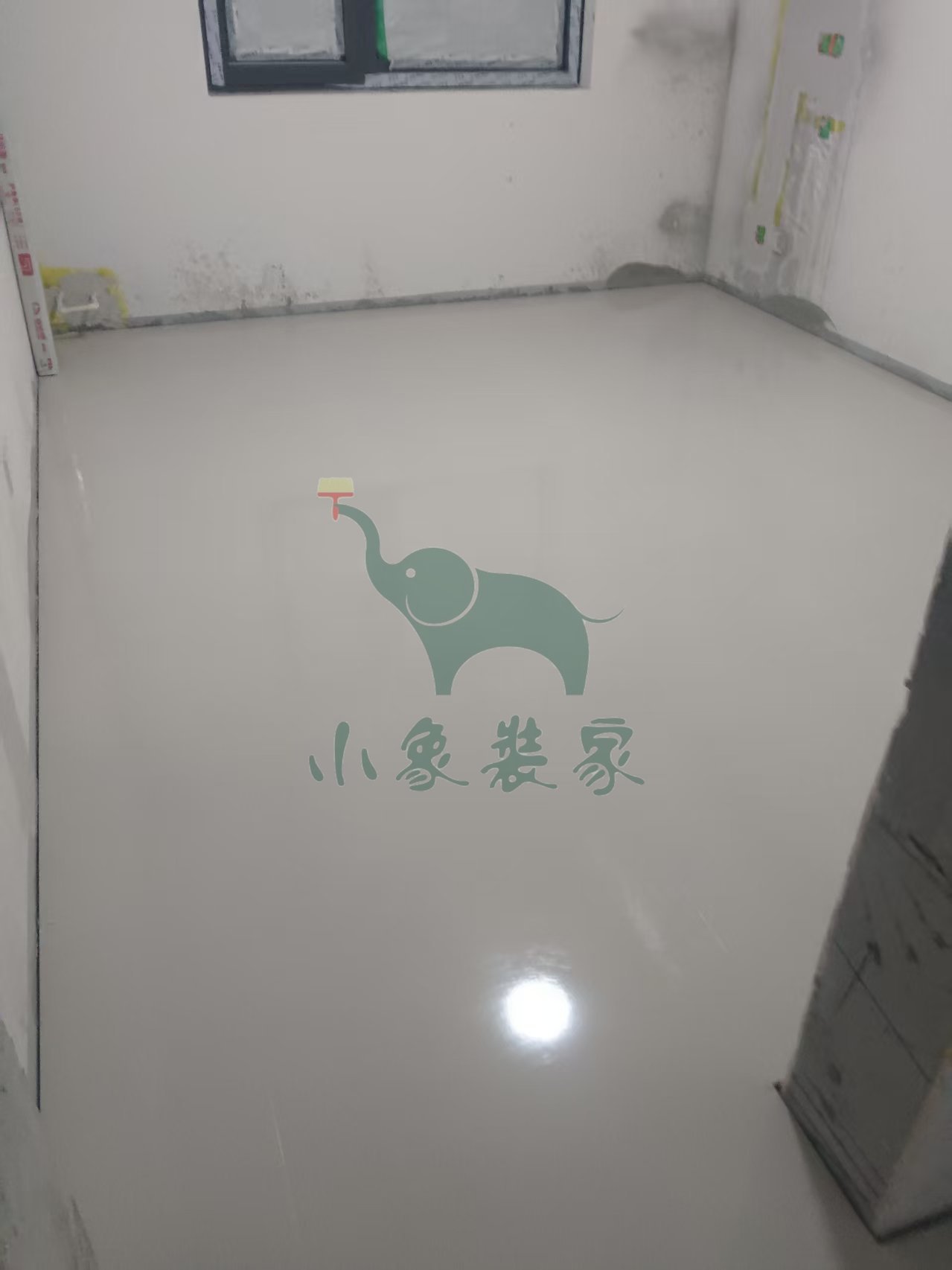

瓦工工程-卫生间地面抹平已完工。
竣工总进度:40%。
施工人员:黄新其。
【明日播报】
工作内容:
瓦工工程-厨卫墙地面、水泥砂浆抹灰
瓦工工程-卫生间地面抹平。
施工人员:黄新其。
2025-12-06 星期六
工作内容:

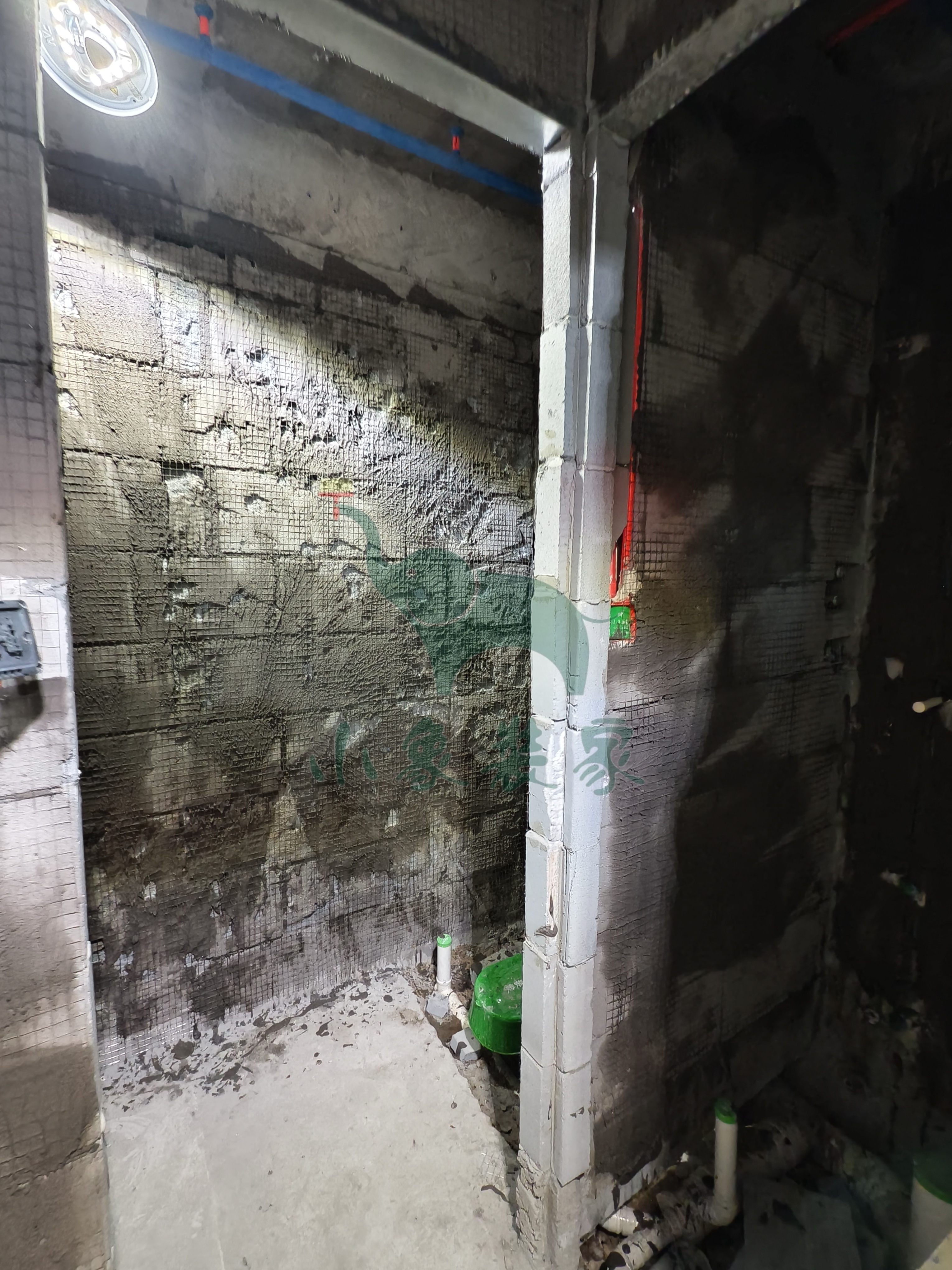

瓦工工程-厨卫墙面、水泥砂浆拉毛处理已完工。
竣工总进度:40%。
施工人员:黄新其。
【明日播报】
工作内容:
瓦工工程-厨卫墙地面、水泥砂浆抹灰。
施工人员:黄新其。
2025-12-04 星期四
工作内容:
木工工程-木工弹线、吊筋支架、龙骨还需2天
木工工程-做窗帘盒还需2天。
竣工总进度:40%。
施工人员:张东峰。
【明日播报】
工作内容:
木工工程-封石膏板
木工工程-做窗帘盒。
施工人员:张东峰。
2025-12-03 星期三
工作内容:
木工工程-木工弹线、吊筋支架、龙骨还需3天
木工工程-龙骨隔断还需2天。
竣工总进度:40%。
施工人员:张东峰。
【明日播报】
工作内容:
木工工程-木工弹线、吊筋支架、龙骨
木工工程-龙骨隔断
木工工程-做窗帘盒。
施工人员:张东峰。
2025-11-29 星期六
工作内容:

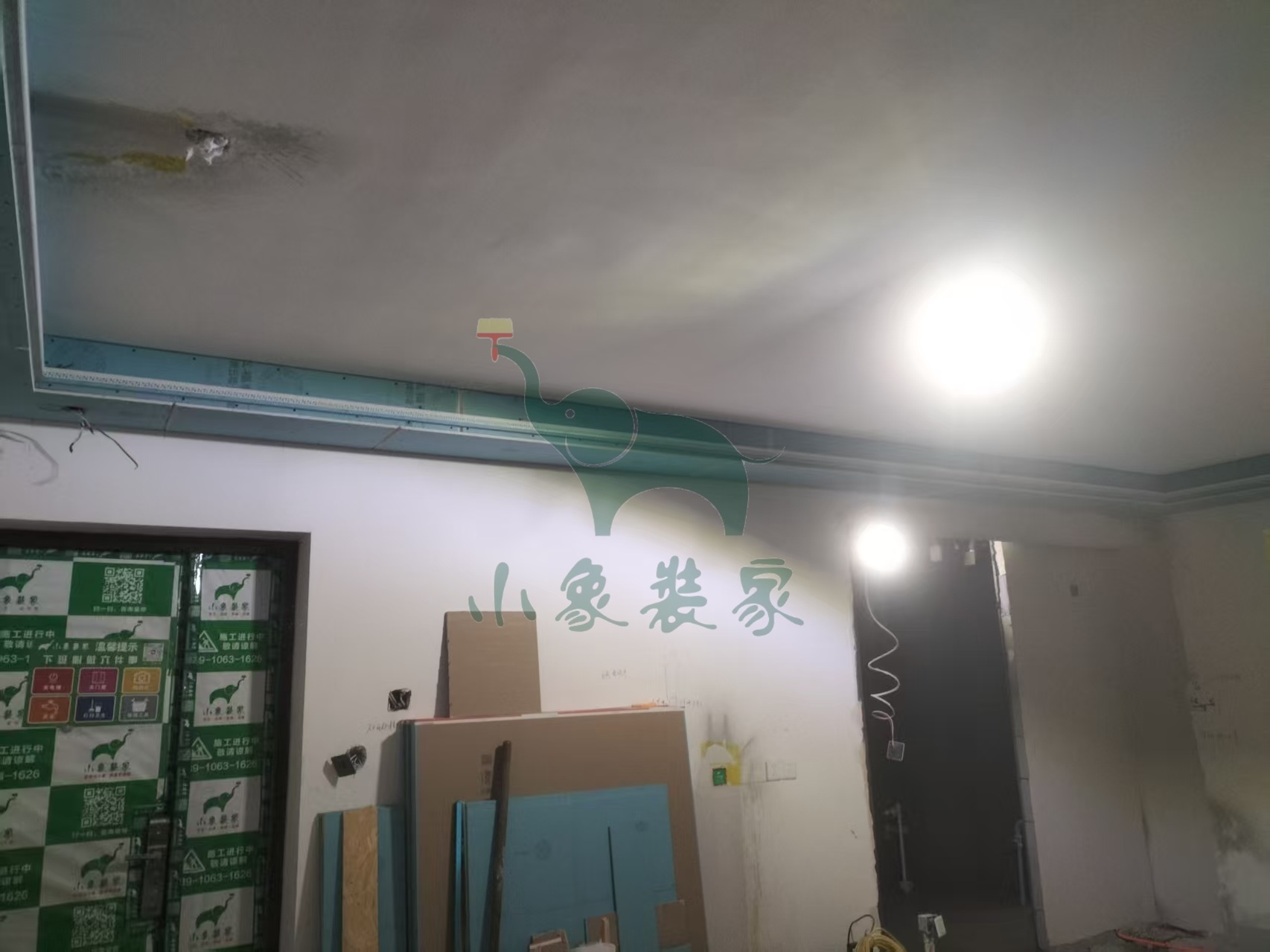

油工工程-墙、顶面、刷墙锢已完工
油工工程-修补墙顶面开槽还需1天。
竣工总进度:35%。
施工人员:张高峰。
【明日播报】
工作内容:
油工工程-墙面网络布工程
油工工程-石膏板吊顶修补阳角。
施工人员:张高峰。
2025-11-27 星期四

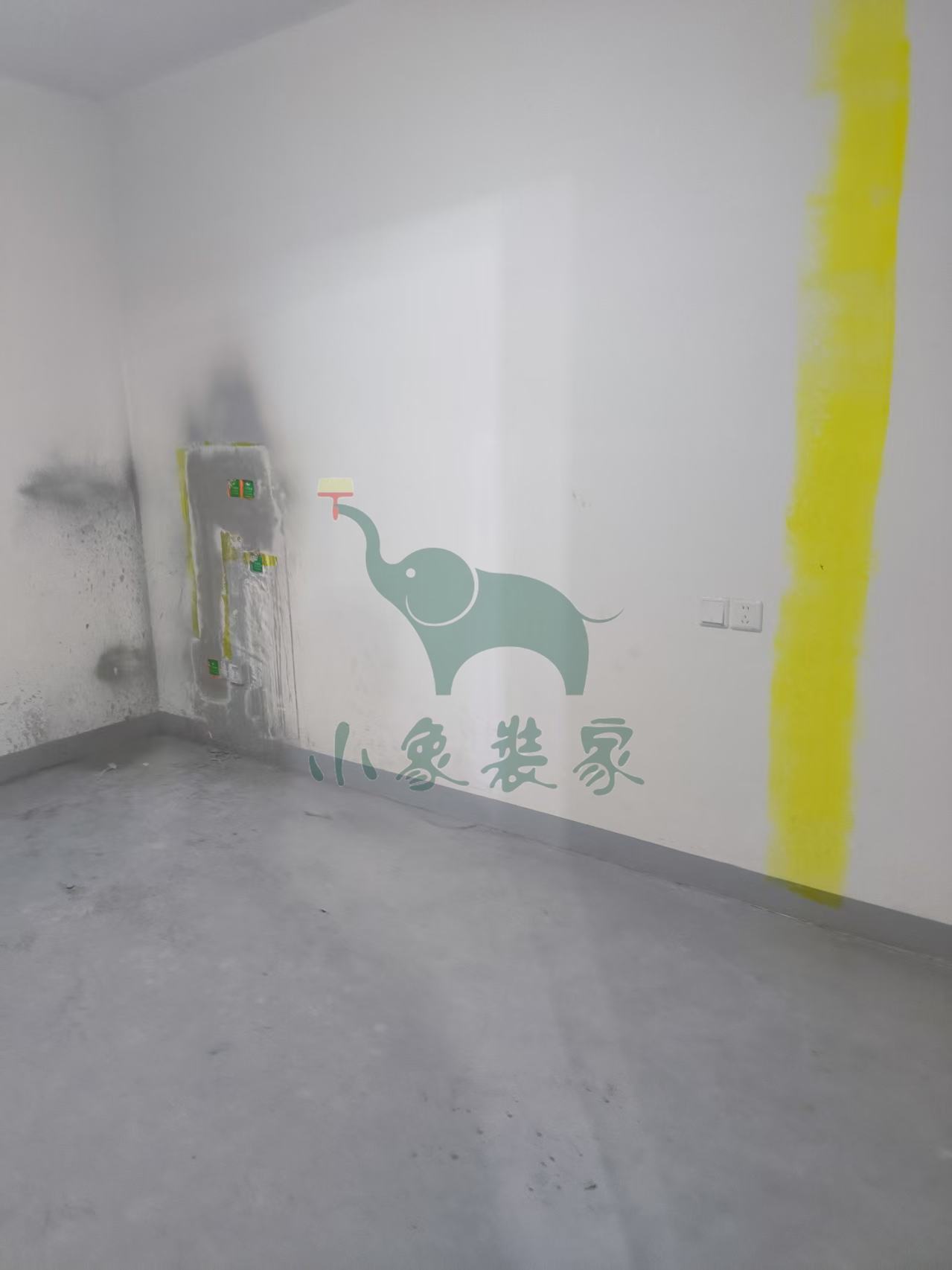

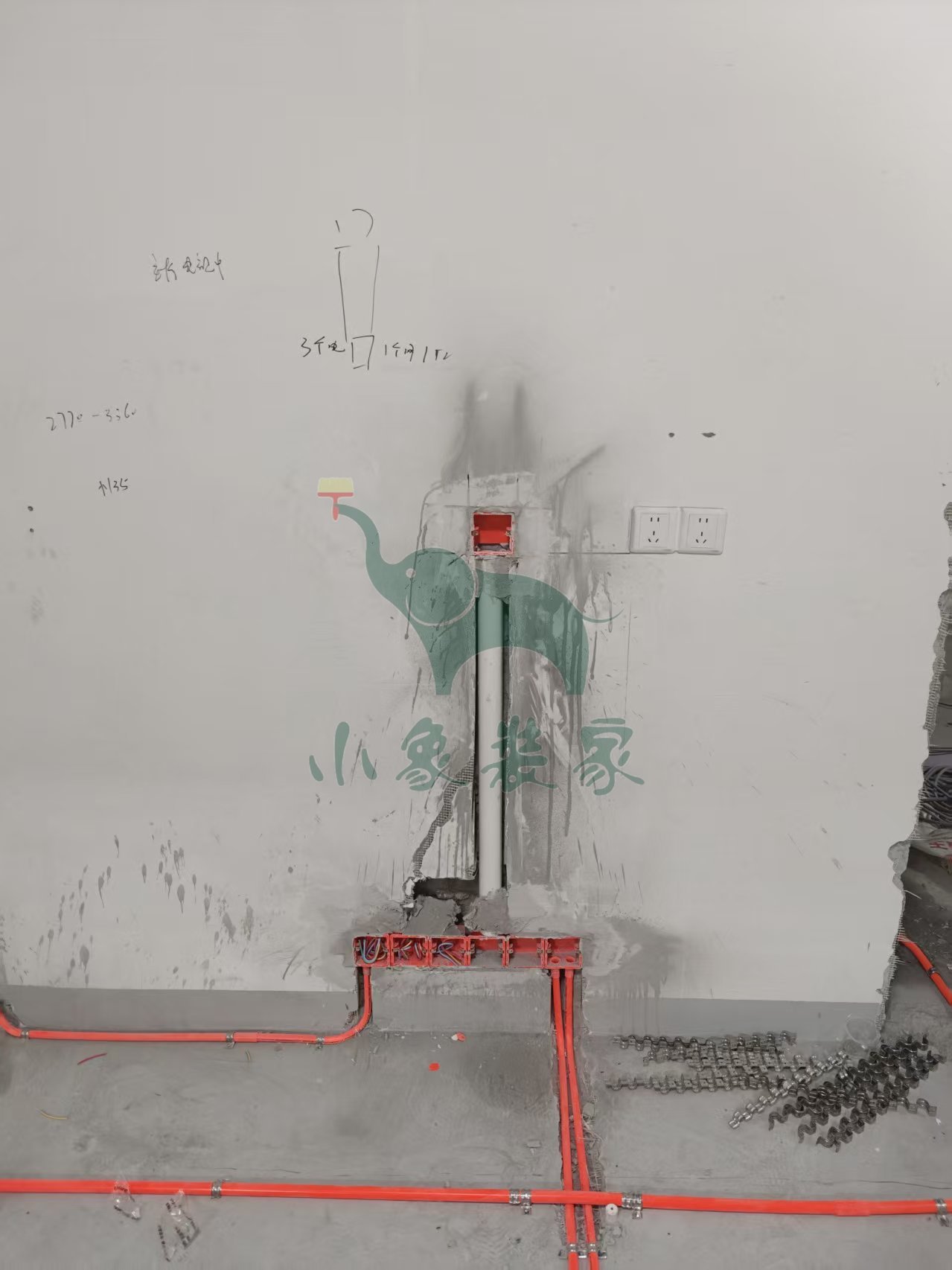

工作内容:

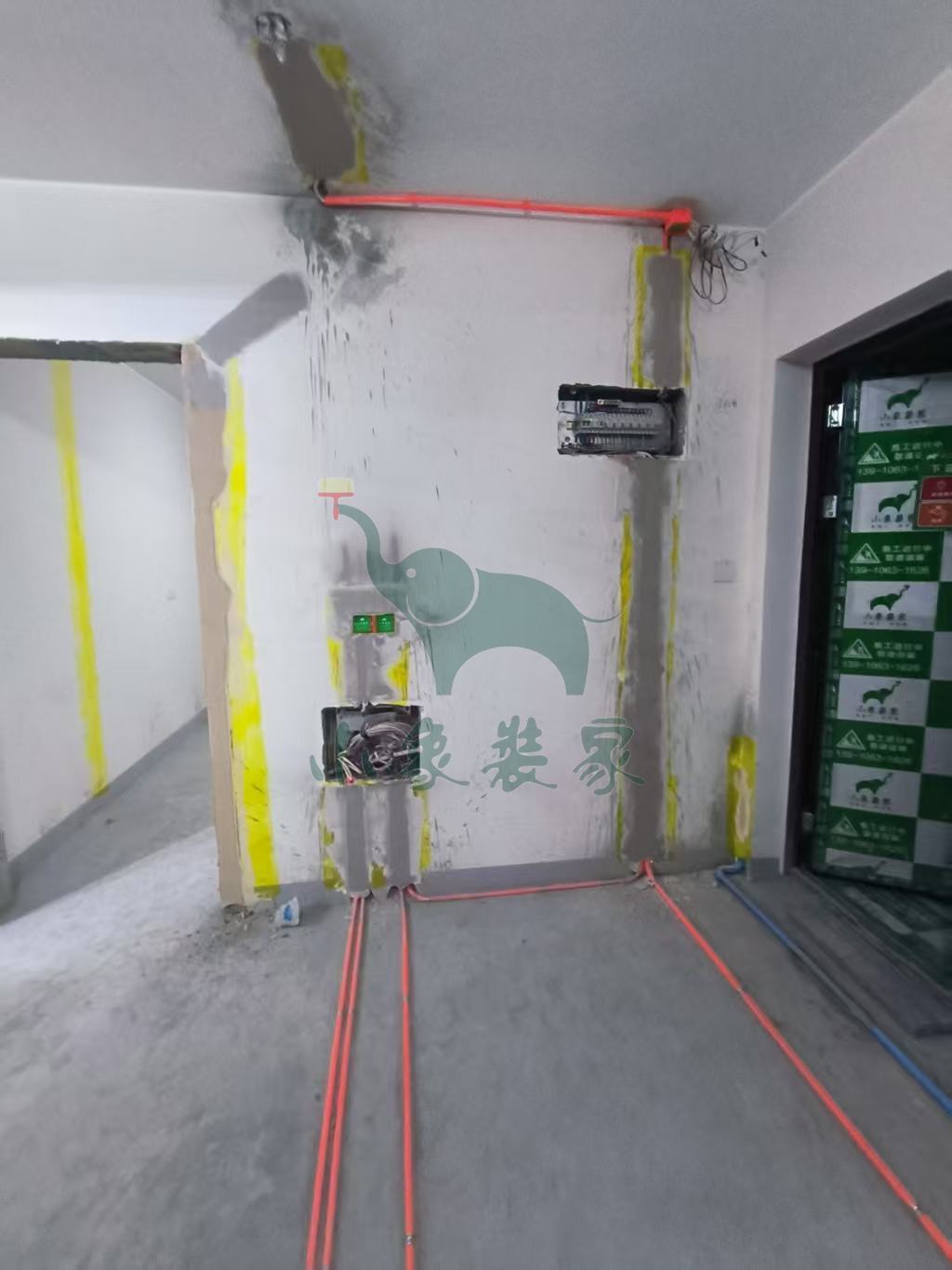

水电工程-水电管固定打卡已完工
水电工程-水电完工已完工
水电工程-清理垃圾已完工。
竣工总进度:30%。
施工人员:蒋昆。
【明日播报】
2025-11-28停工,
停工原因:其他-其他。
预计恢复日期:2025-11-29。
补充说明:水管厂家打压。
2025-11-25 星期二

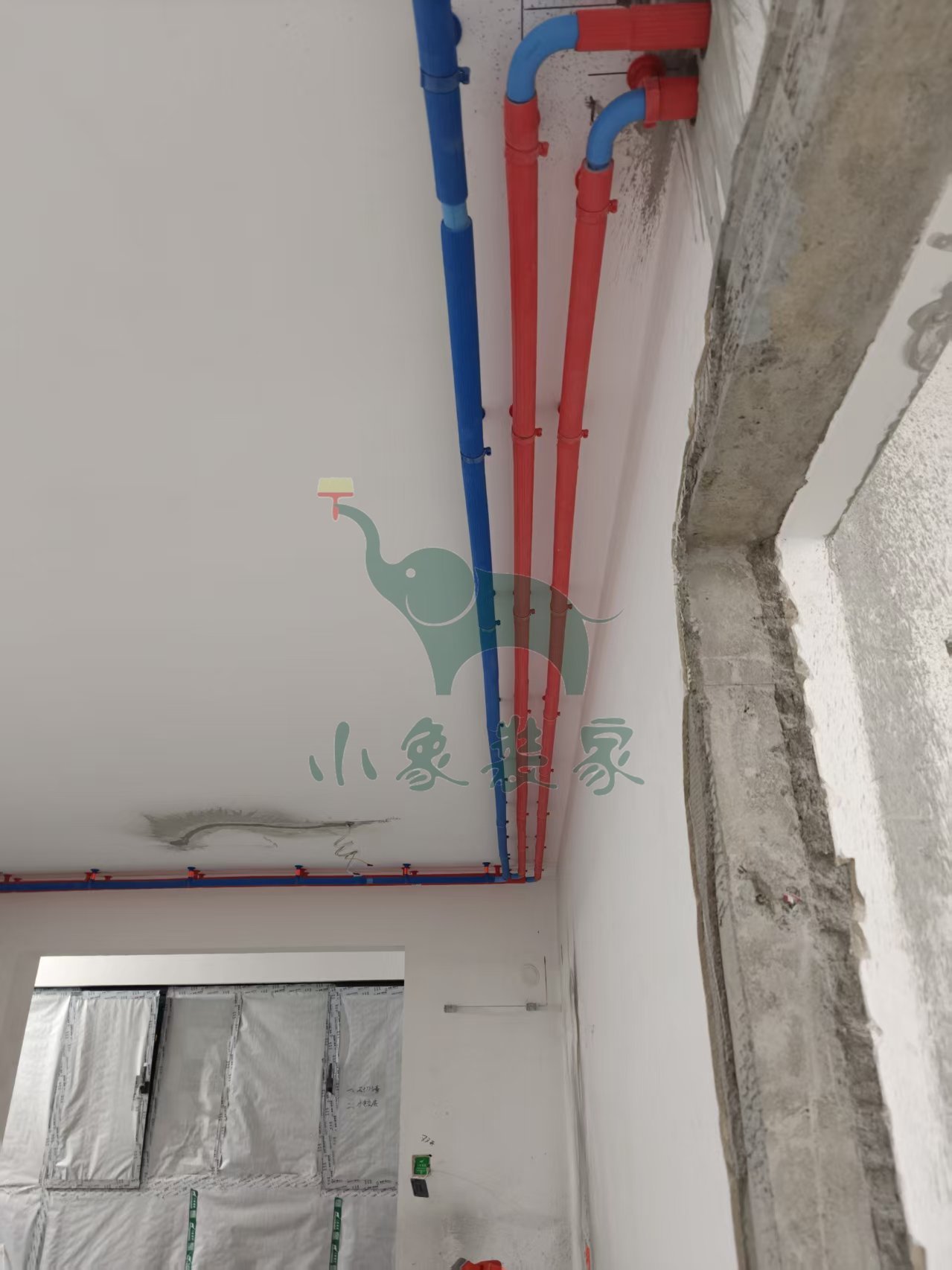

工作内容:

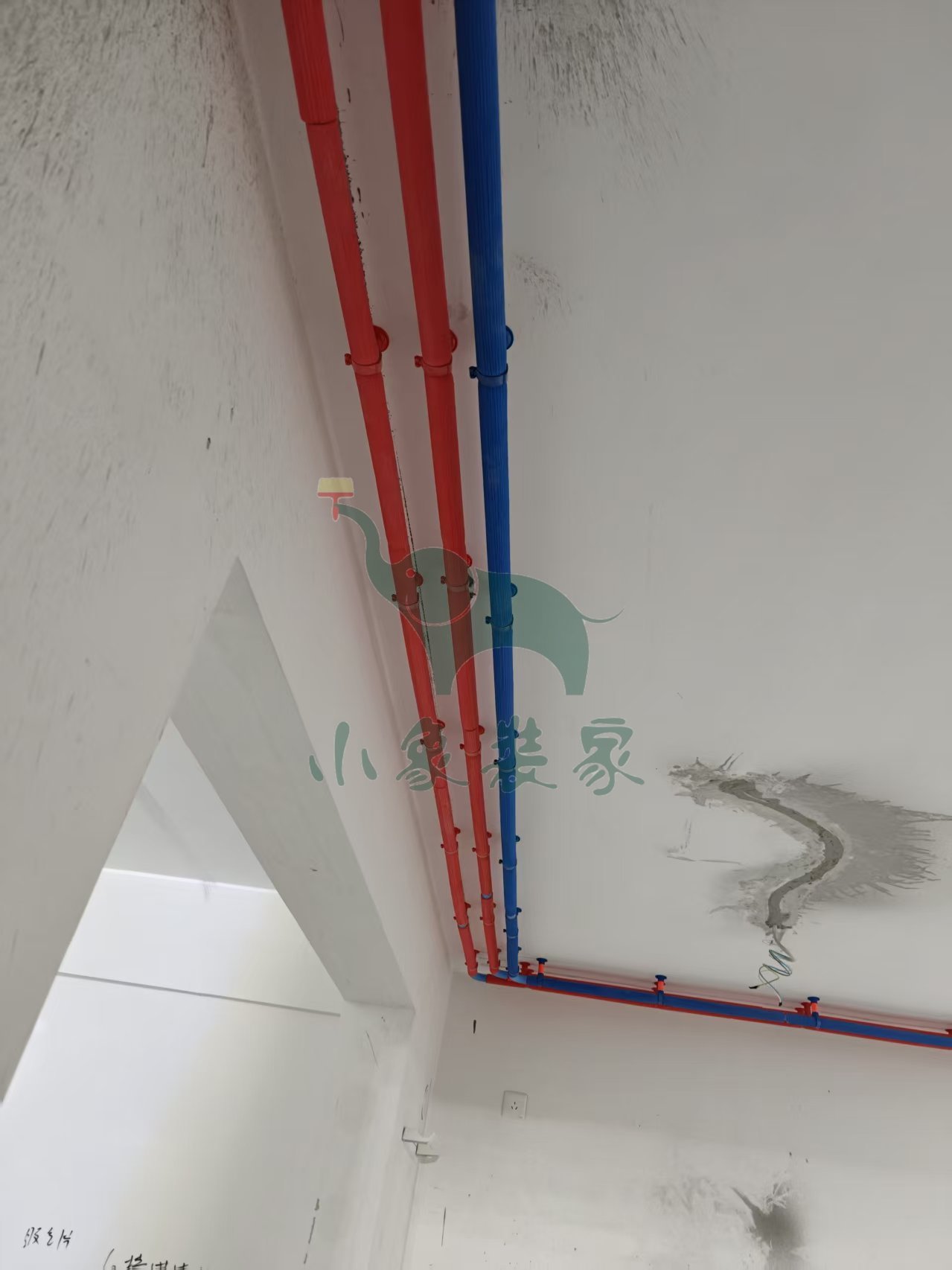

水电工程-水管焊接已完工
水电工程-水电管固定打卡已完工
水电工程-水电完工已完工
水电工程-清理垃圾已完工。
竣工总进度:25%。
施工人员:蒋昆。
【明日播报】
工作内容:
水电工程-水管厂家打压。
施工人员:厂家安装。
补充说明:预约厂家时间。
2025-11-25 星期二

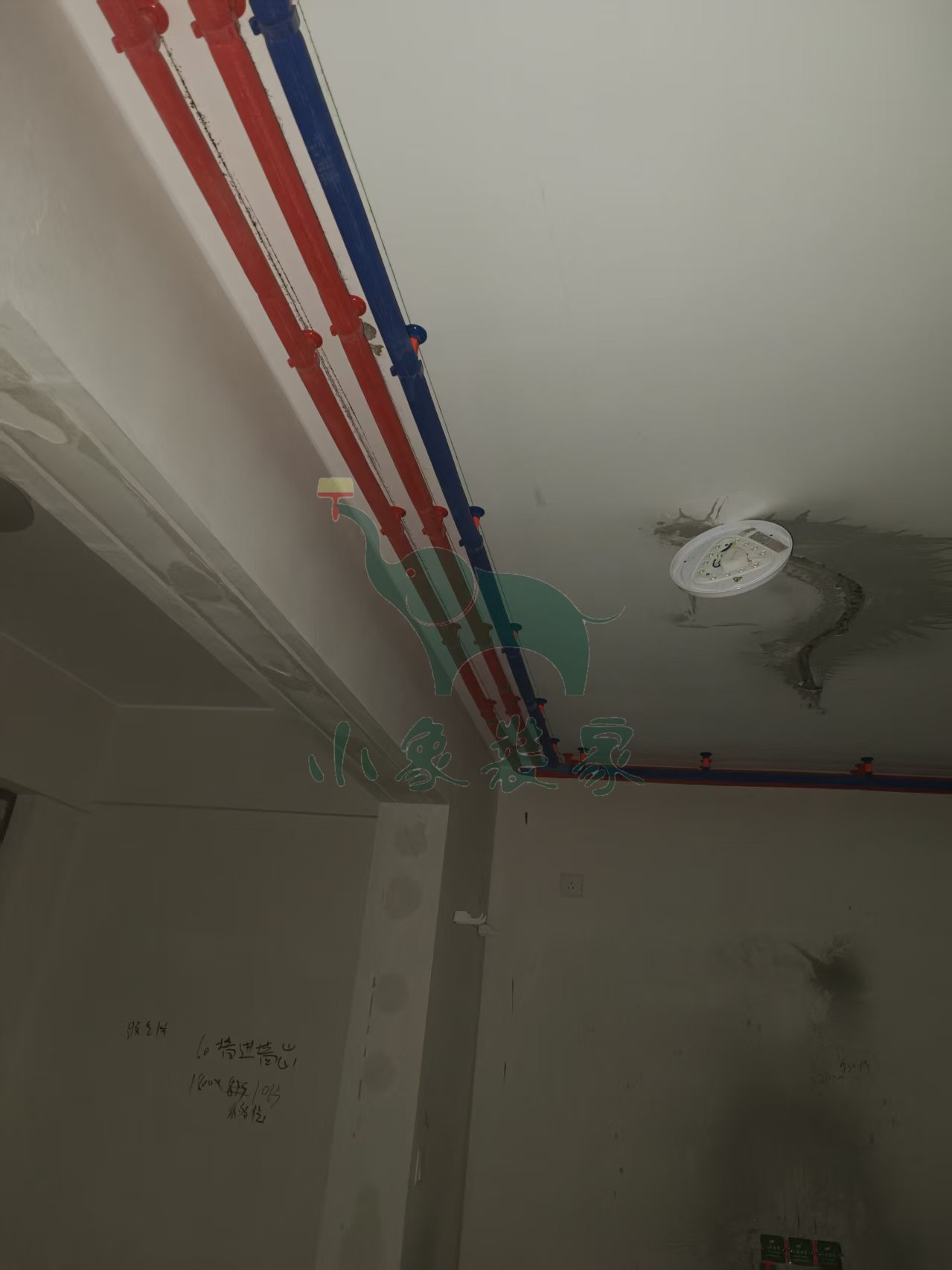

工作内容:

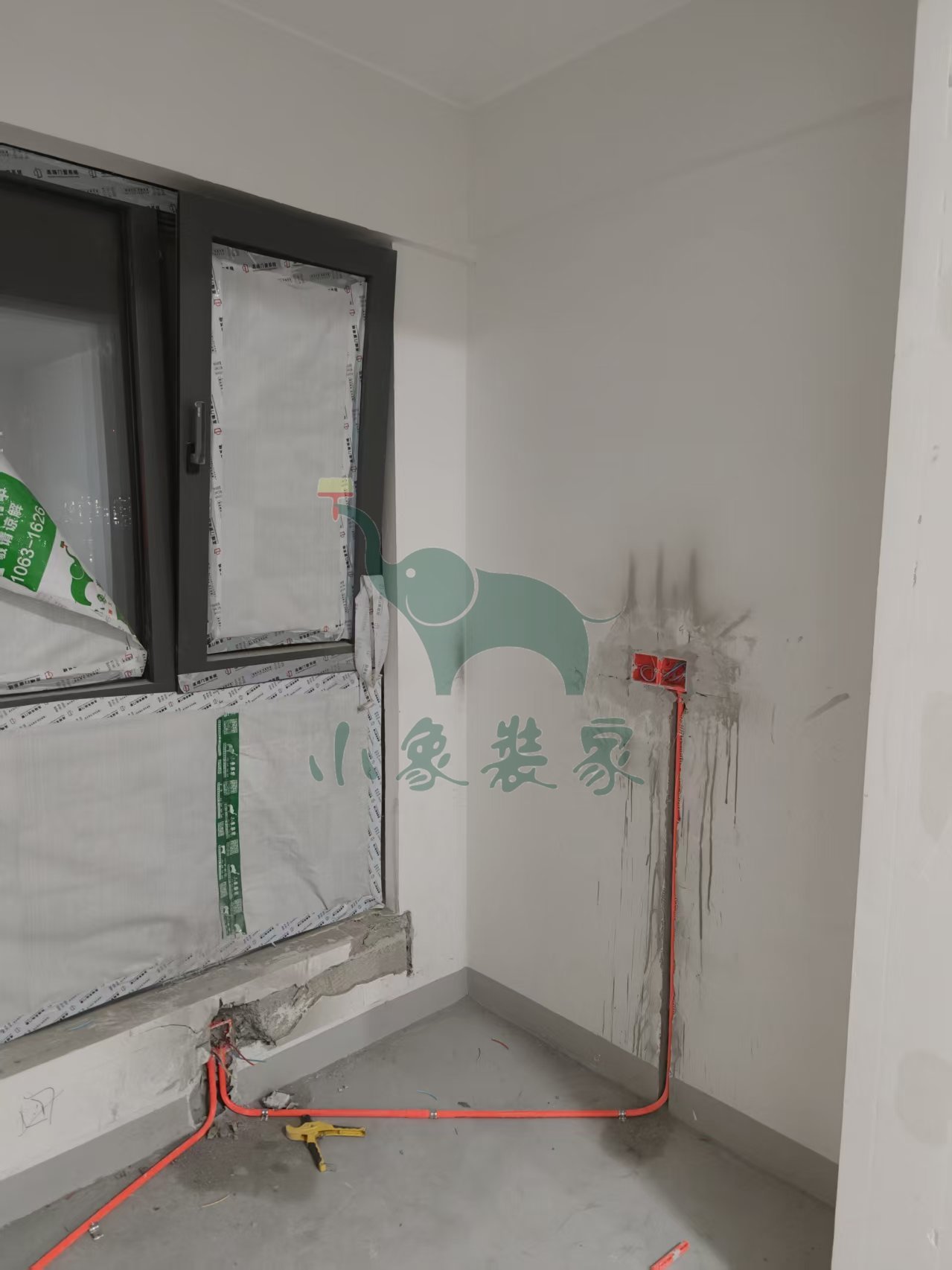

水电工程-电线布管还需2天
水电工程-水管焊接还需1天。
竣工总进度:20%。
施工人员:蒋昆。
【明日播报】
工作内容:
水电工程-水管焊接
水电工程-水电管固定打卡
水电工程-下水管做隔音棉处理。
施工人员:蒋昆。
2025-11-21 星期五
工作内容:
瓦工工程-轻体砖砌墙已完工。
竣工总进度:15%。
施工人员:黄新其。
【明日播报】
2025-11-22停工,
停工原因:物业原因-根据物业规定、法定假日/周末不能施工。
预计恢复日期:2025-11-24。
2025-11-19 星期三
工作内容:
拆除工程-清运垃圾已完工
拆除工程-拆除地暖水泥层已完工。
竣工总进度:10%。
施工人员:夏文宗。
2025-11-18 星期二
工作内容:
拆除工程-拆除厨房墙地砖已完工
拆除工程-拆除卫生间墙地砖已完工
拆除工程-拆除衣柜、柜子已完工
拆除工程-清运垃圾还需1天。
竣工总进度:5%。
施工人员:夏文宗。
【明日播报】
工作内容:
拆除工程-清运垃圾。
施工人员:夏文宗。
2025-11-17 星期一
工作内容:
拆除工程-拆除厨房墙地砖还需1天
拆除工程-拆除卫生间墙地砖还需1天。
竣工总进度:5%。
施工人员:夏文宗。
【明日播报】
工作内容:
拆除工程-拆除轻体墙、保温墙
拆除工程-拆除厨房墙地砖
拆除工程-拆除卫生间墙地砖
拆除工程-清运垃圾。
施工人员:张高峰。
2025-11-15 星期六
工作内容:
开工仪式交底-开工仪式已完工。
竣工总进度:0%。
施工人员:郭涛。
【明日播报】
2025-11-16停工,
停工原因:物业原因-根据物业规定、法定假日/周末不能施工。
预计恢复日期:2025-11-17。
