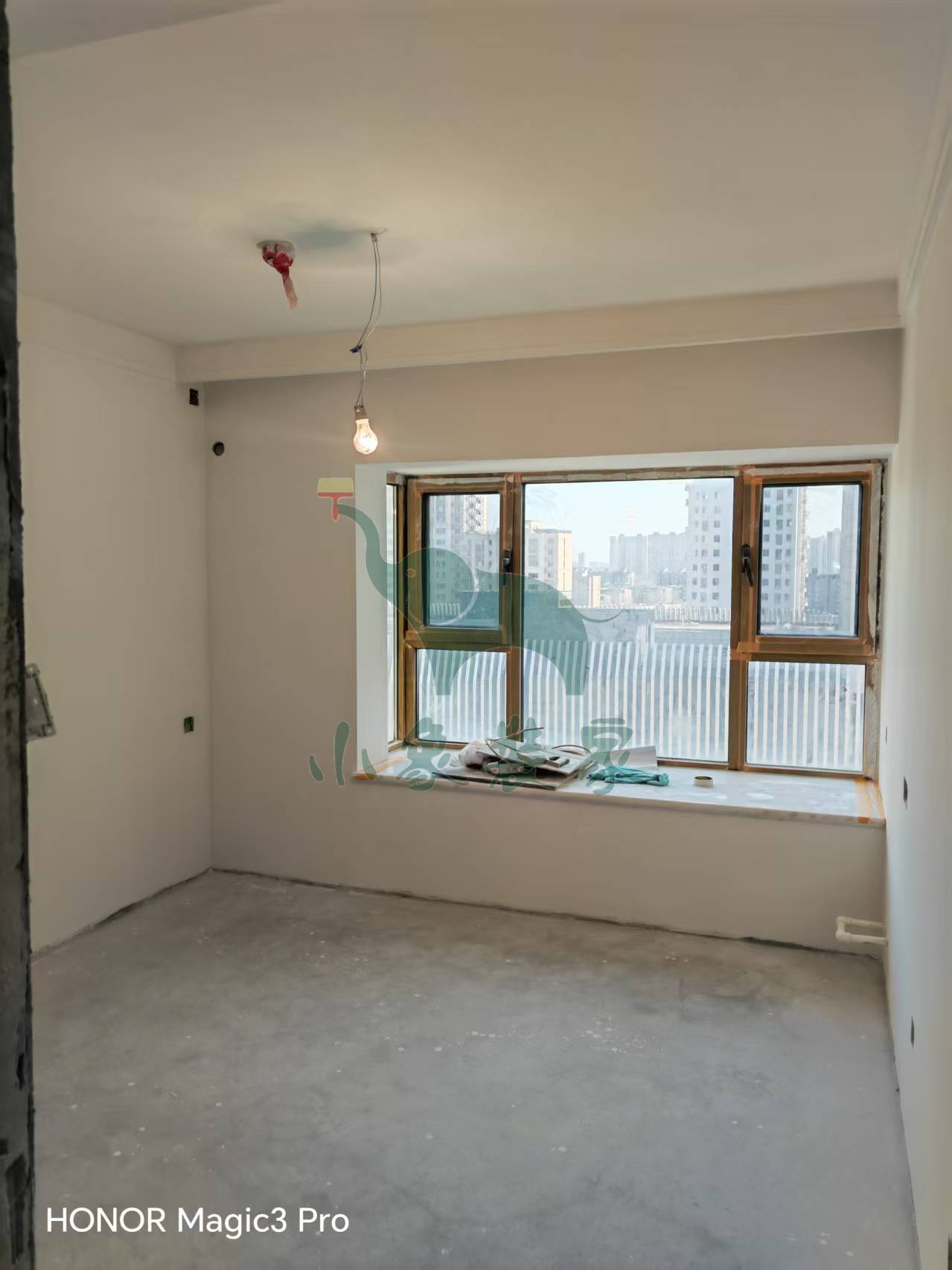

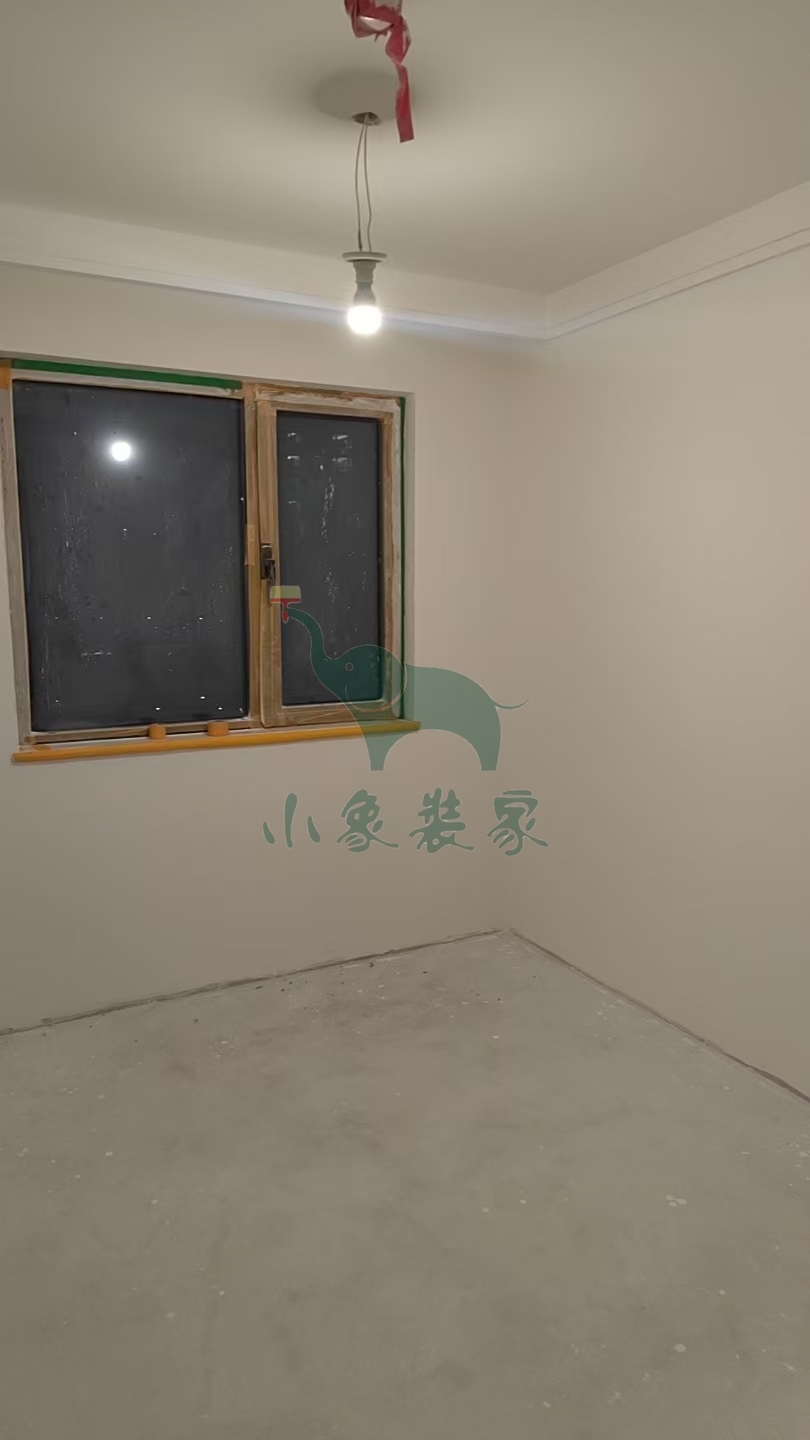

工地播报
2026-01-20 星期二
工作内容:

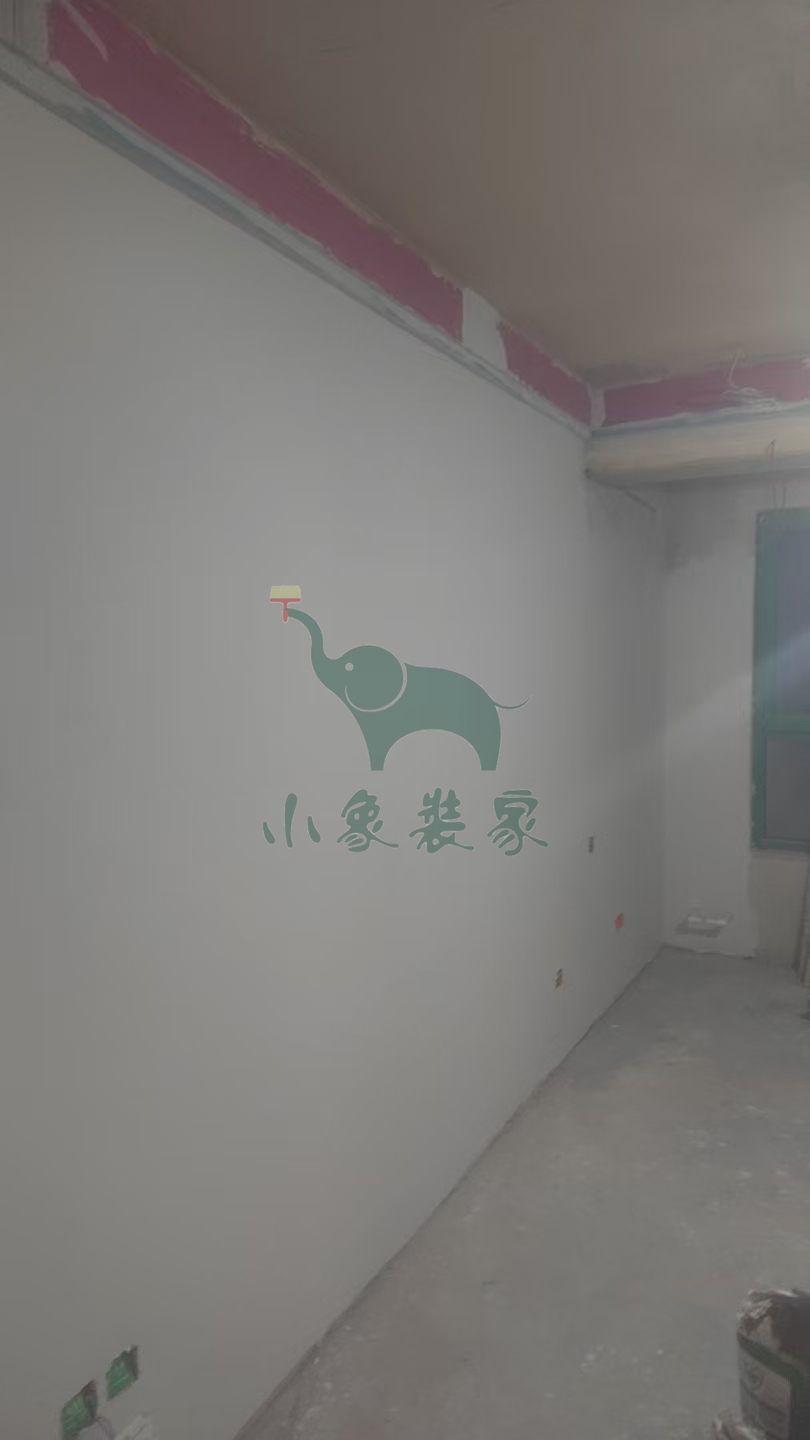

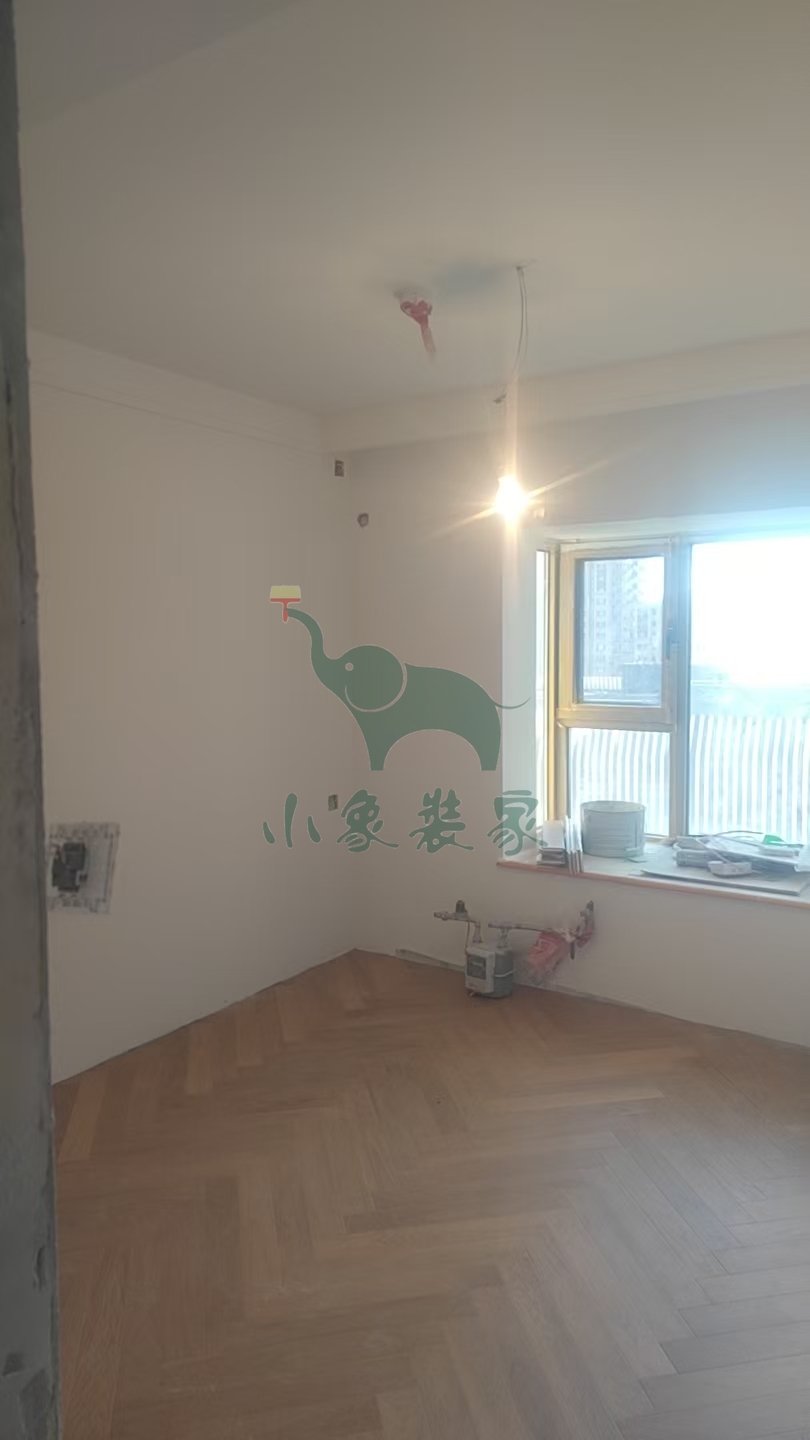

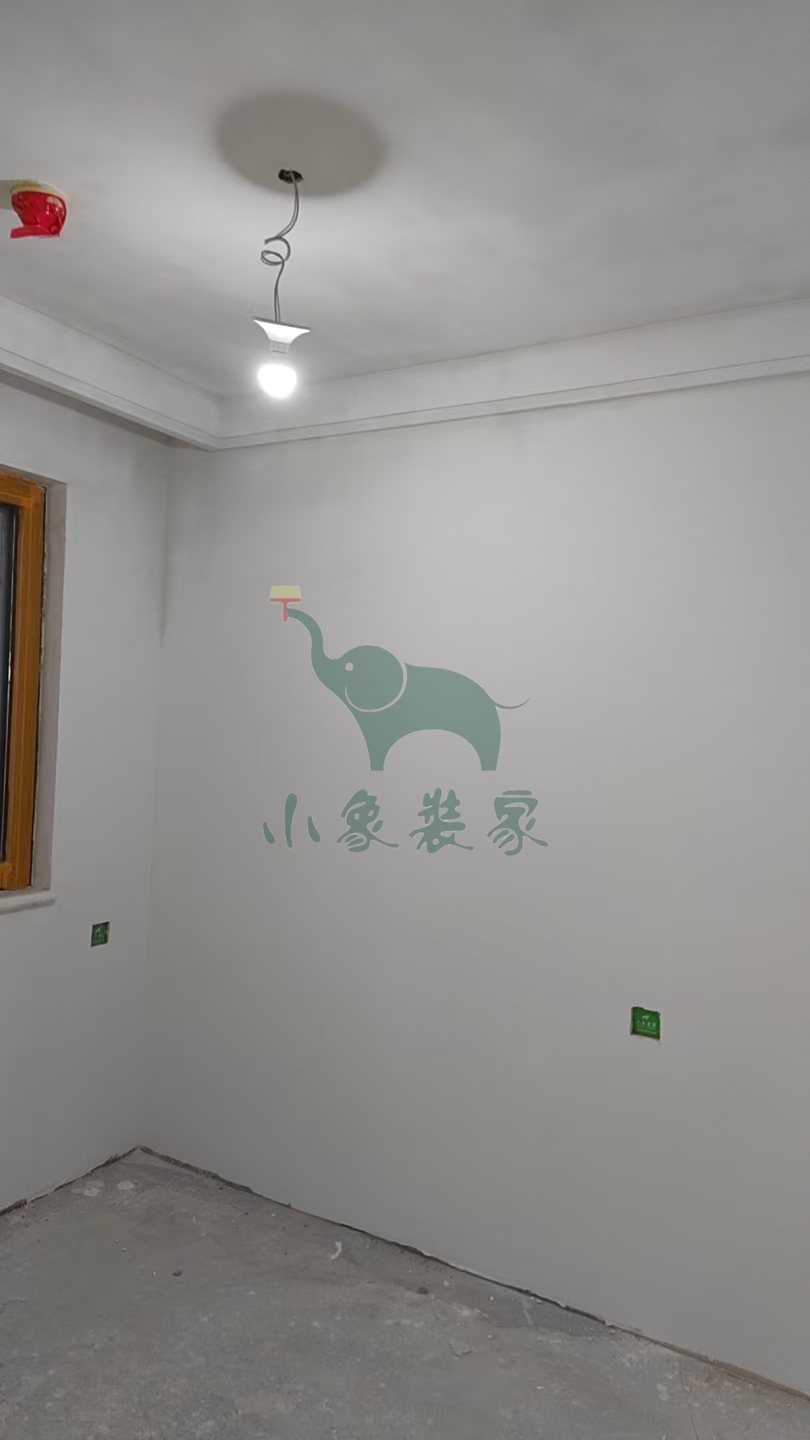

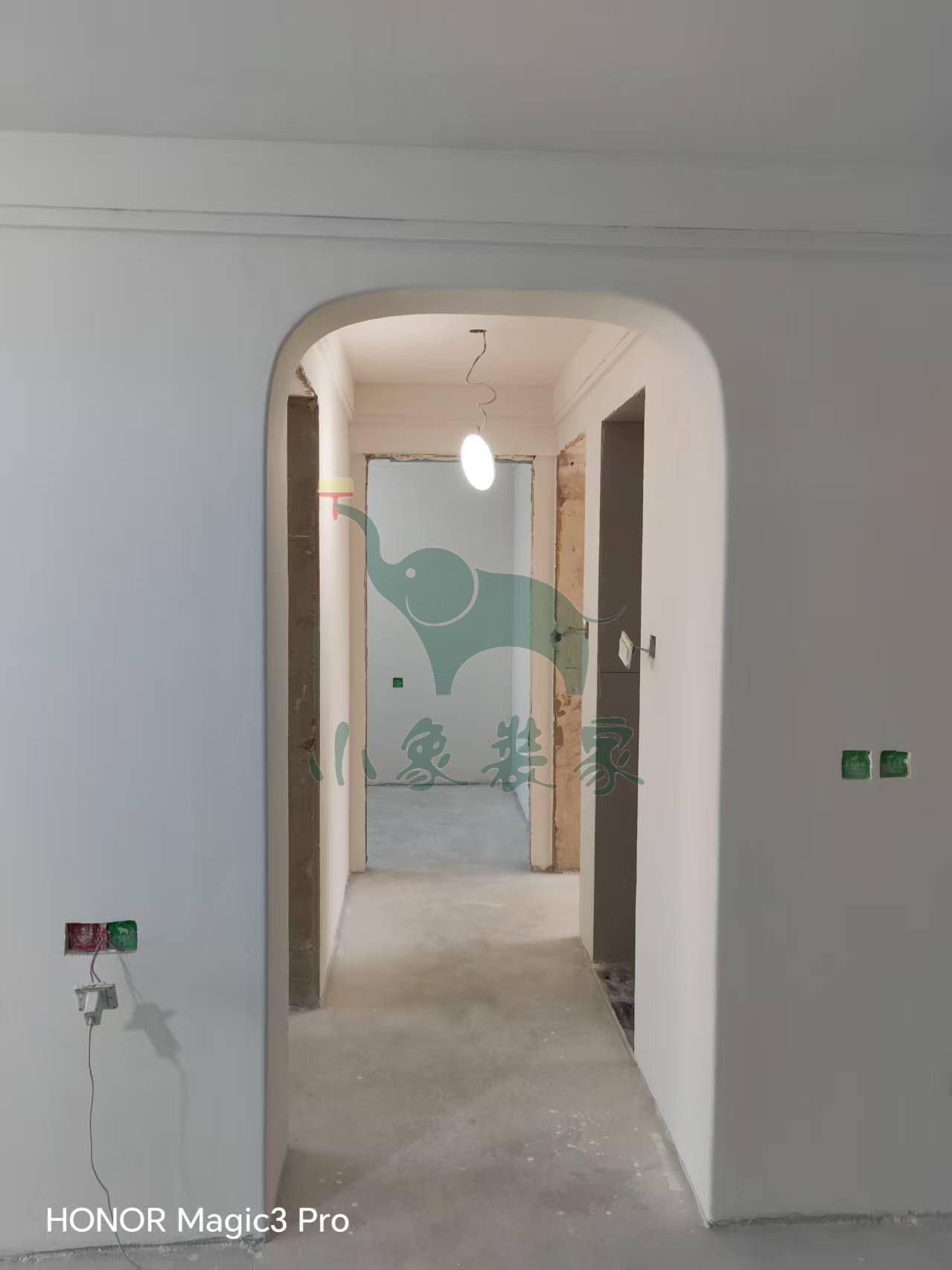

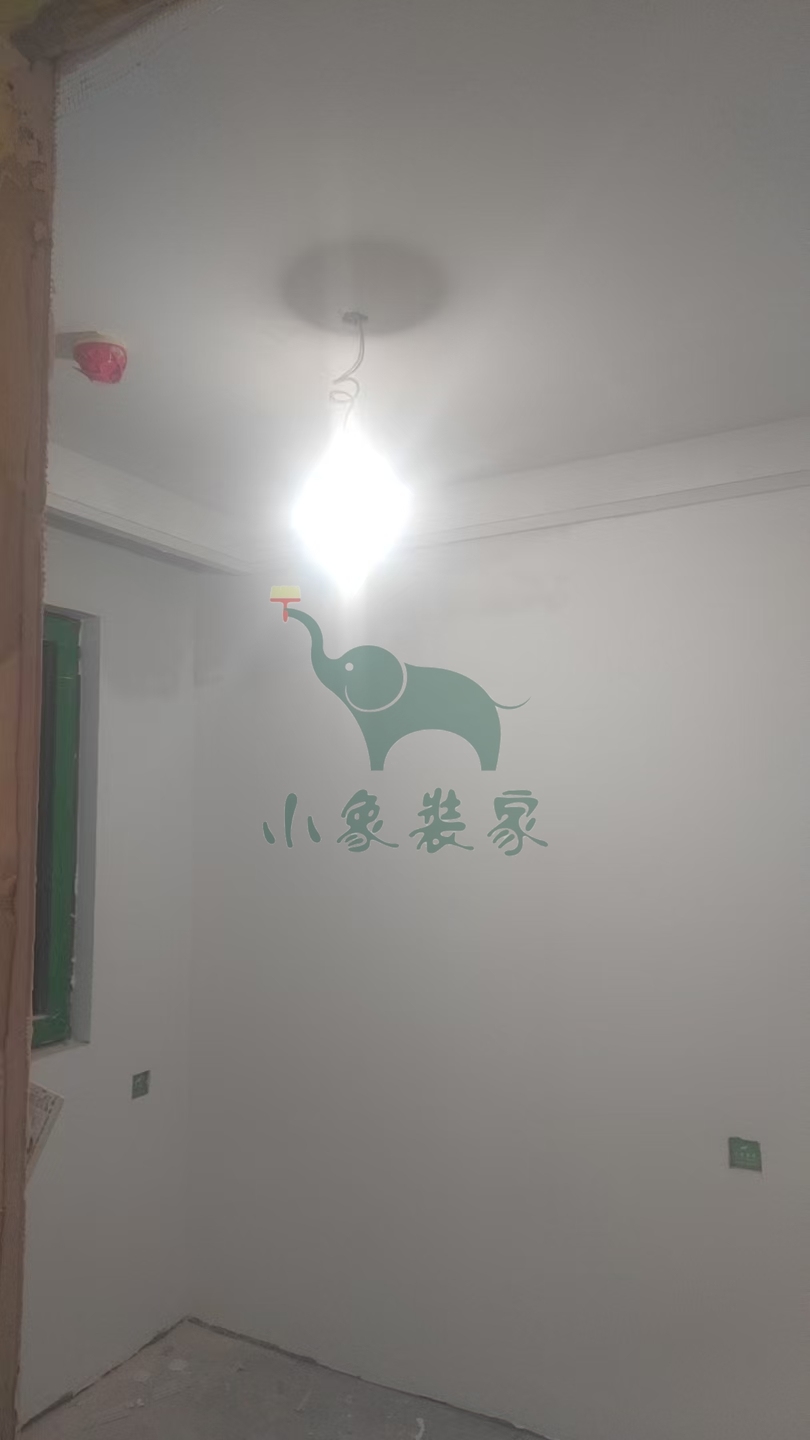

主材工程-木地板安装已完工。
竣工总进度:85%。
施工人员:厂家安装。
【明日播报】
2026-01-21停工,
停工原因:等待主材安装-木门安装。
预计恢复日期:2026-01-23。
2026-01-15 星期四
工作内容:

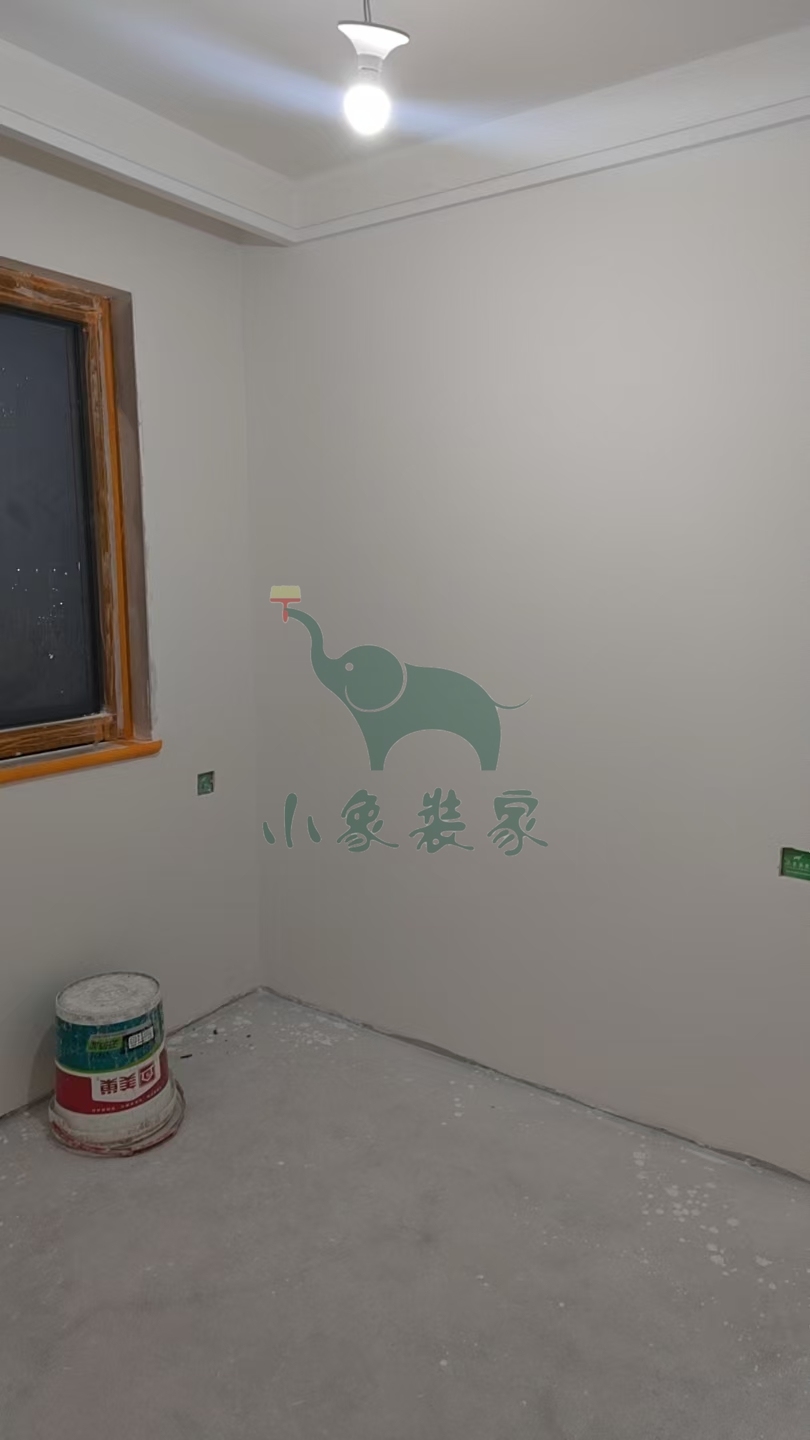

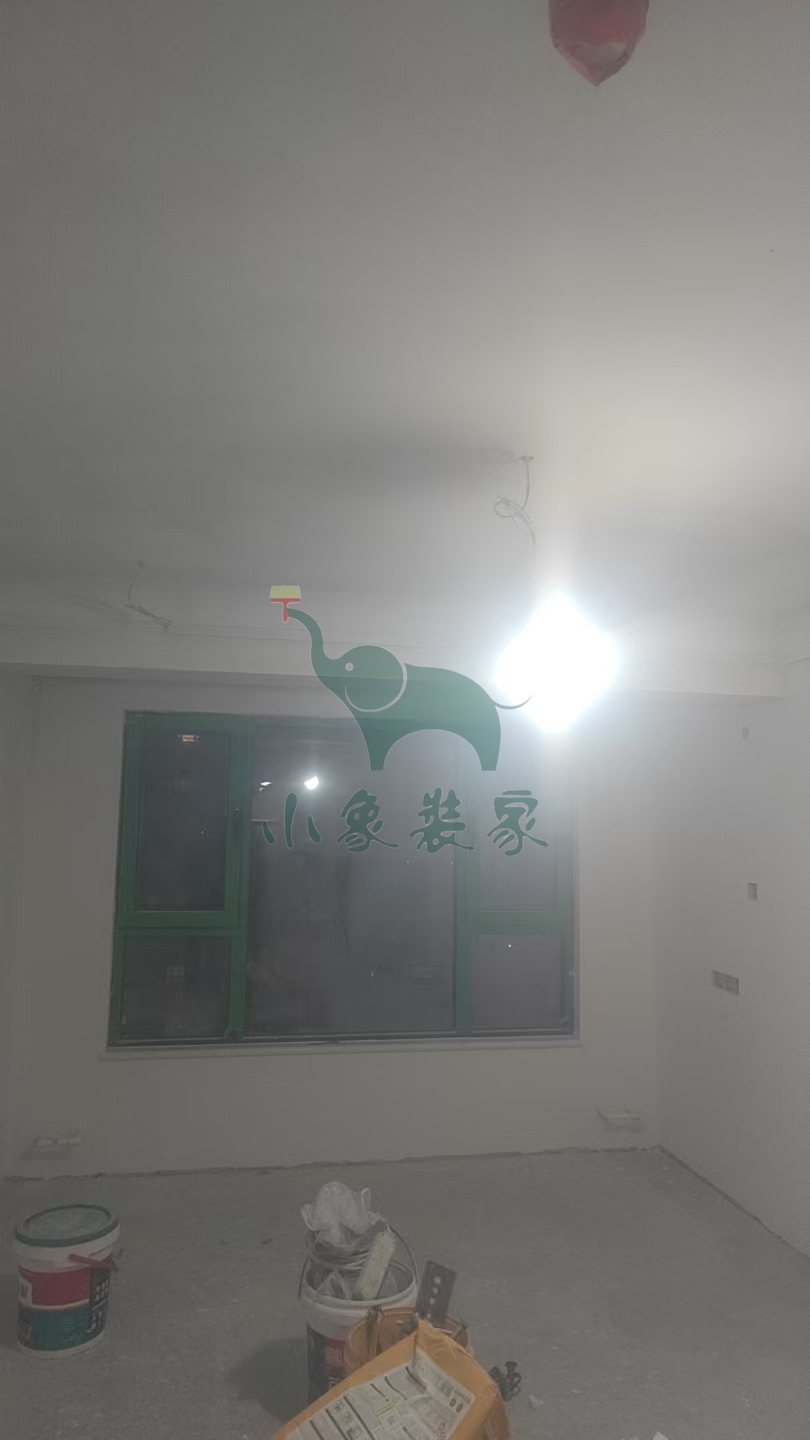

油工工程-滚刷两面漆还需1天。
竣工总进度:85%。
施工人员:曹朋江。
【明日播报】
工作内容:
油工工程-滚刷两面漆
油工工程-清理垃圾。
施工人员:曹朋江。
2026-01-14 星期三

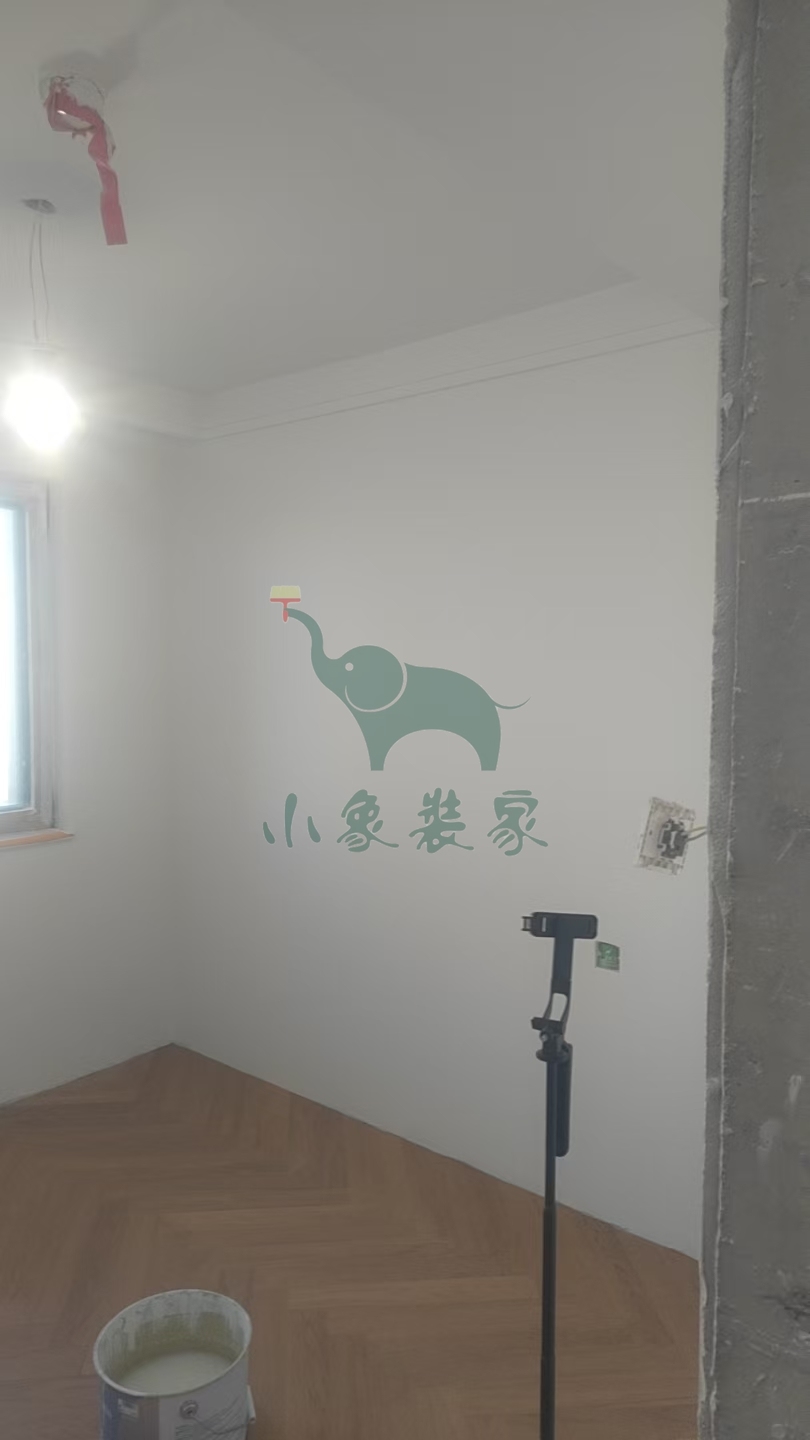

工作内容:
油工工程-滚刷一面漆已完工。
竣工总进度:80%。
施工人员:曹朋江。
【明日播报】
工作内容:
油工工程-滚刷两面漆。
施工人员:曹朋江。
2026-01-13 星期二
工作内容:

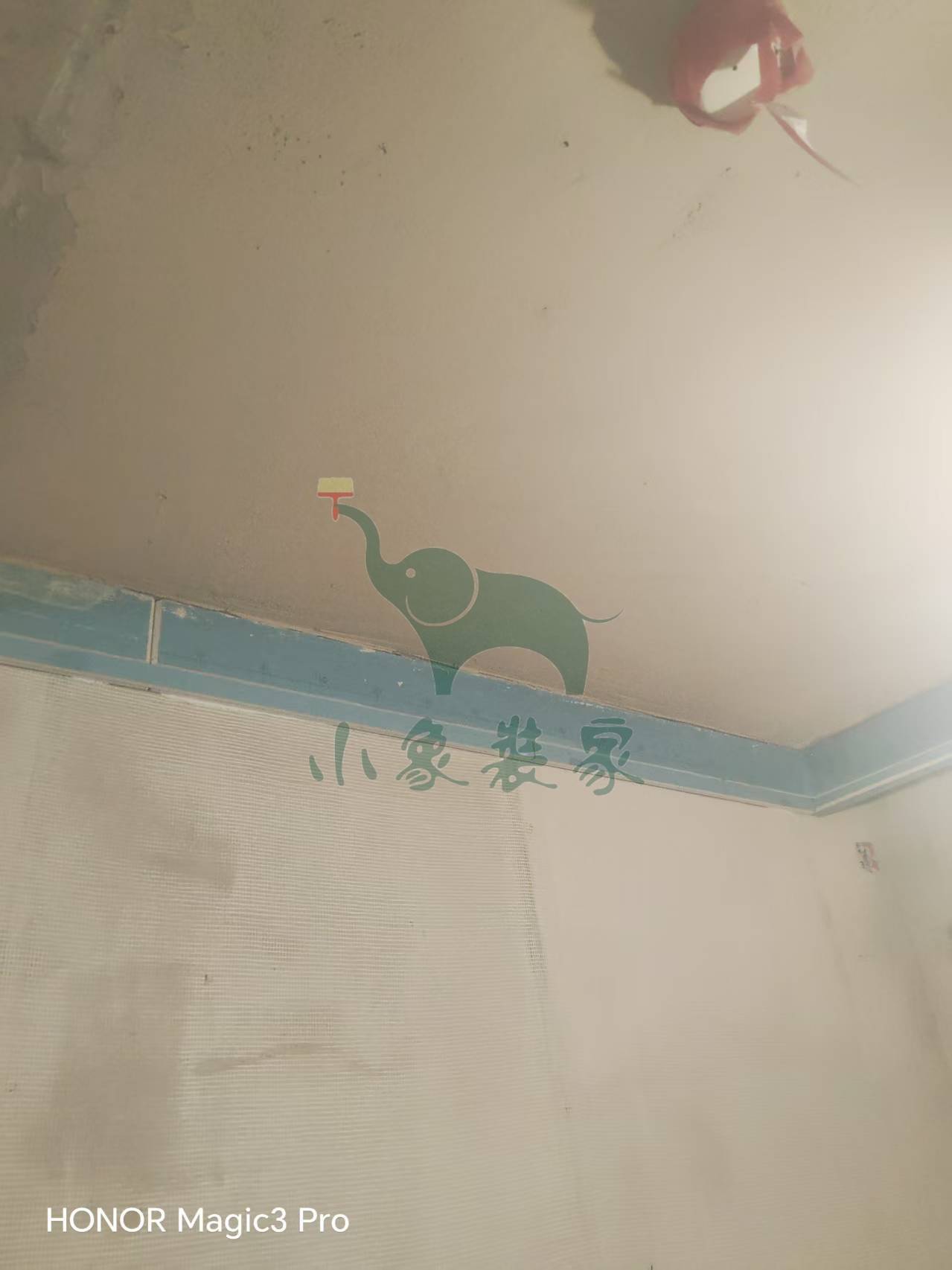

油工工程-墙顶面滚刷底漆已完工
油工工程-墙顶面底漆完工后修补还需1天。
竣工总进度:80%。
施工人员:曹朋江。
【明日播报】
工作内容:
油工工程-墙顶面底漆完工后修补。
施工人员:曹朋江。
2026-01-12 星期一
工作内容:
油工工程-墙顶面打磨砂纸已完工。
竣工总进度:80%。
施工人员:曹朋江。
【明日播报】
工作内容:
油工工程-墙顶面滚刷底漆
油工工程-墙顶面底漆完工后修补。
施工人员:曹朋江。
2026-01-06 星期二
工作内容:
油工工程-刮第二遍腻子已完工。
竣工总进度:80%。
施工人员:曹朋江。
【明日播报】
2026-01-07停工,
停工原因:天气原因-腻子不干。
预计恢复日期:2026-01-09。
2026-01-05 星期一
工作内容:
油工工程-刮第二遍腻子还需1天。
竣工总进度:80%。
施工人员:曹朋江。
【明日播报】
工作内容:
油工工程-刮第二遍腻子。
施工人员:曹朋江。
2025-12-30 星期二
工作内容:
油工工程-刮第一遍腻子还需1天。
竣工总进度:75%。
施工人员:曹朋江。
【明日播报】
工作内容:
油工工程-刮第一遍腻子。
施工人员:曹朋江。
2025-12-29 星期一
工作内容:
油工工程-刮第一遍腻子还需2天。
竣工总进度:70%。
施工人员:曹朋江。
【明日播报】
工作内容:
油工工程-刮第一遍腻子。
施工人员:曹朋江。
2025-12-26 星期五
工作内容:
油工工程-墙面、顶面石膏找平已完工
油工工程-刮第一遍腻子还需2天。
竣工总进度:65%。
施工人员:曹朋江。
【明日播报】
2025-12-27停工,
停工原因:物业原因-根据物业规定、法定假日/周末不能施工。
预计恢复日期:2025-12-29。
2025-12-24 星期三
工作内容:

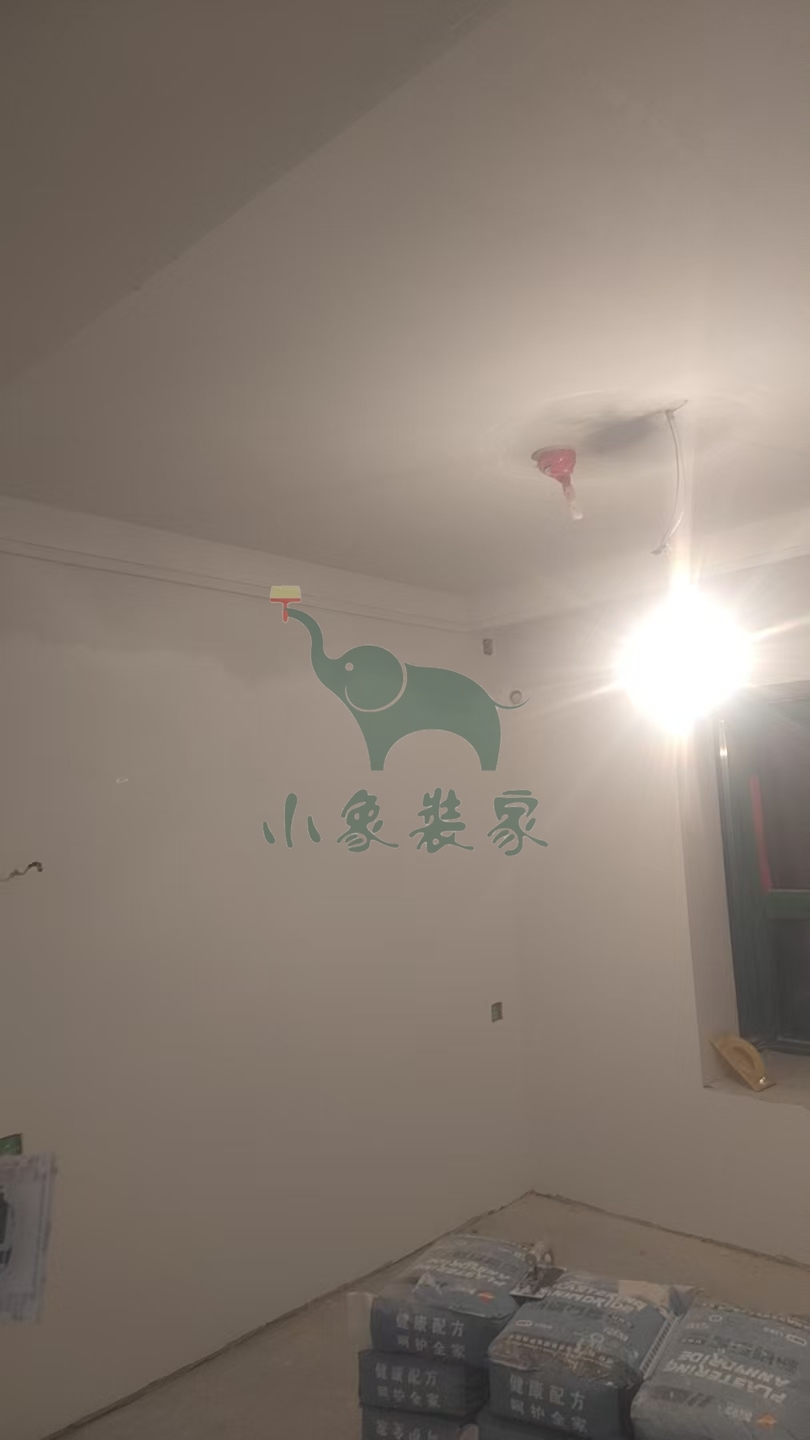

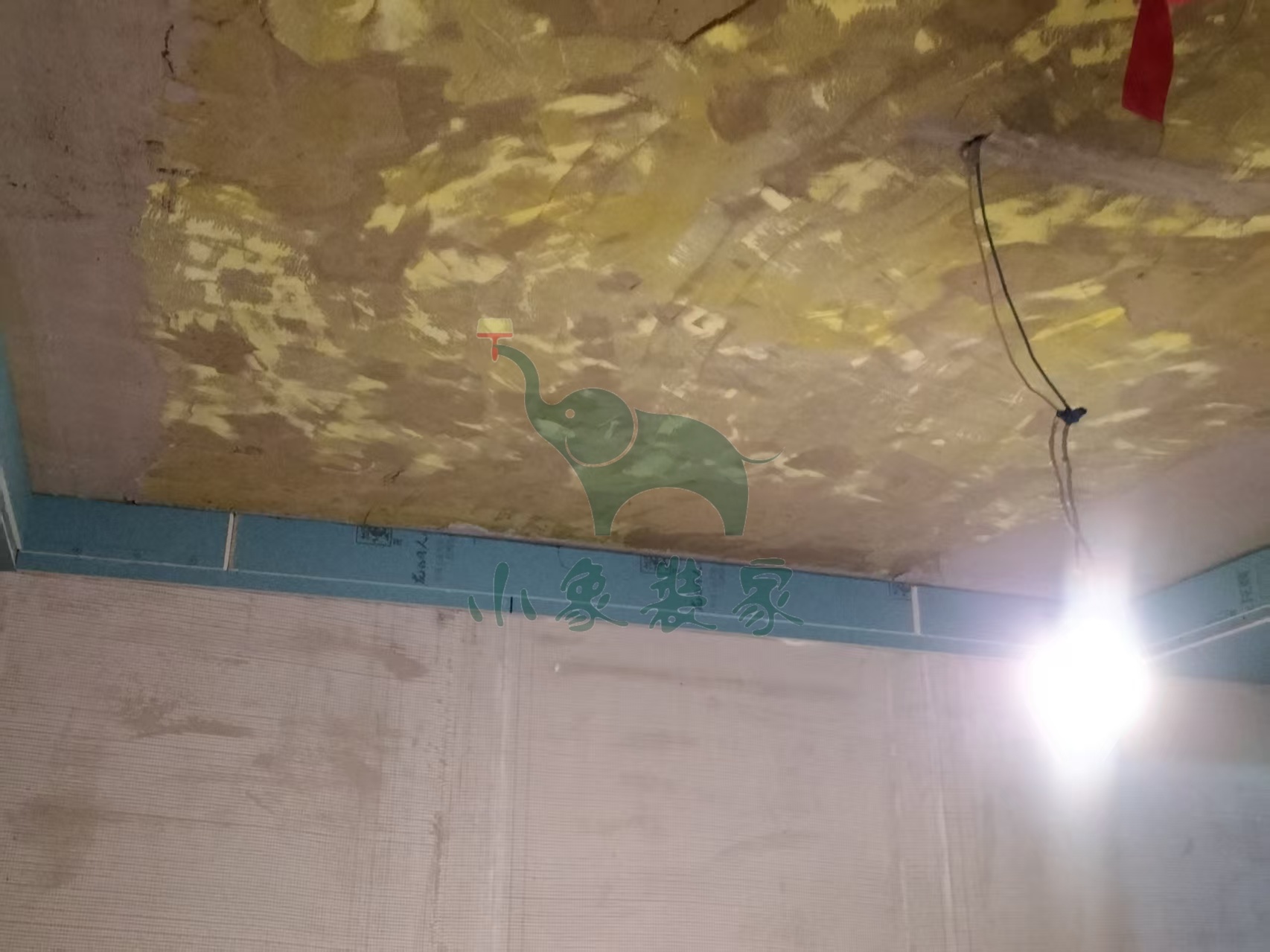

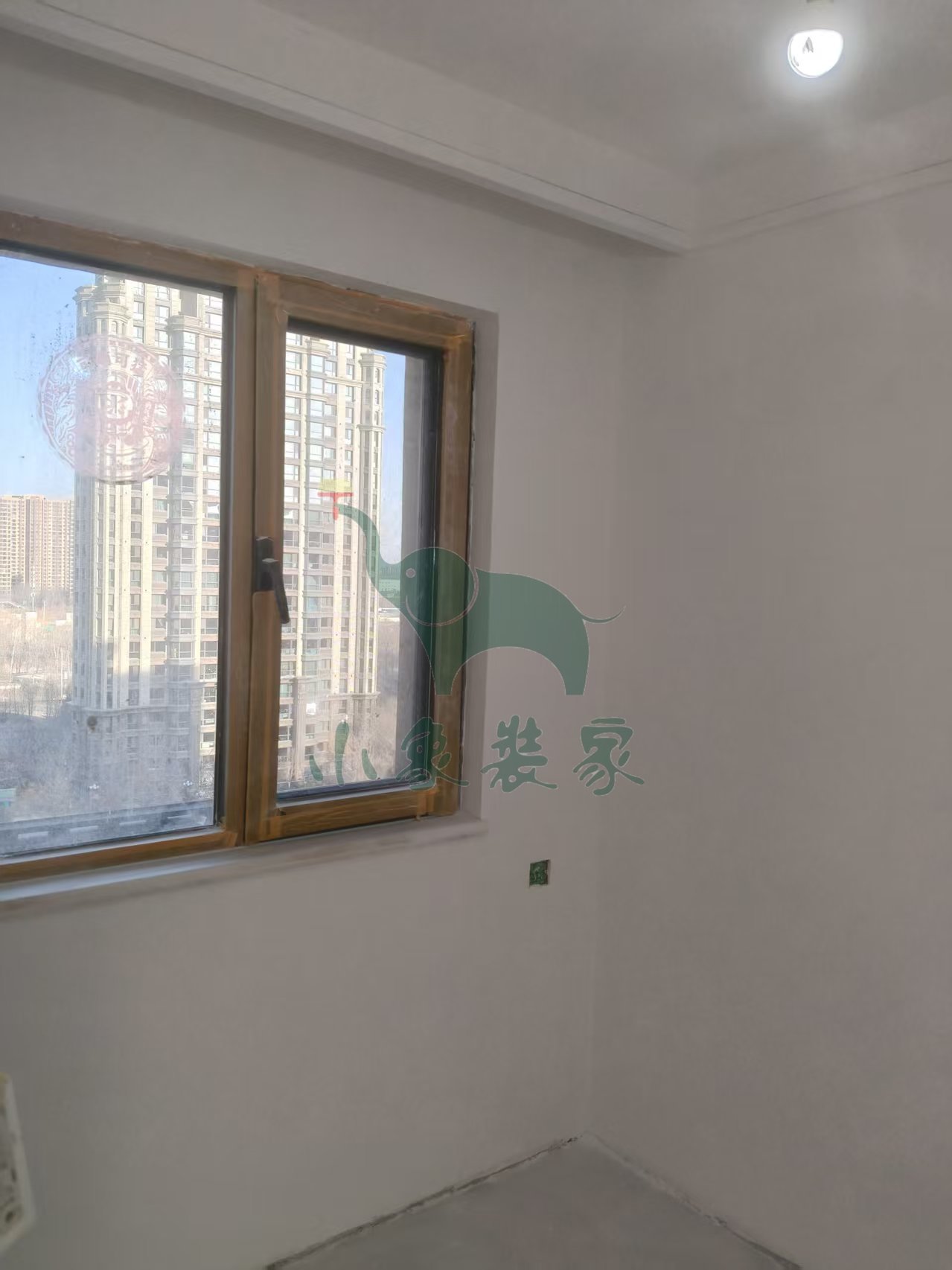

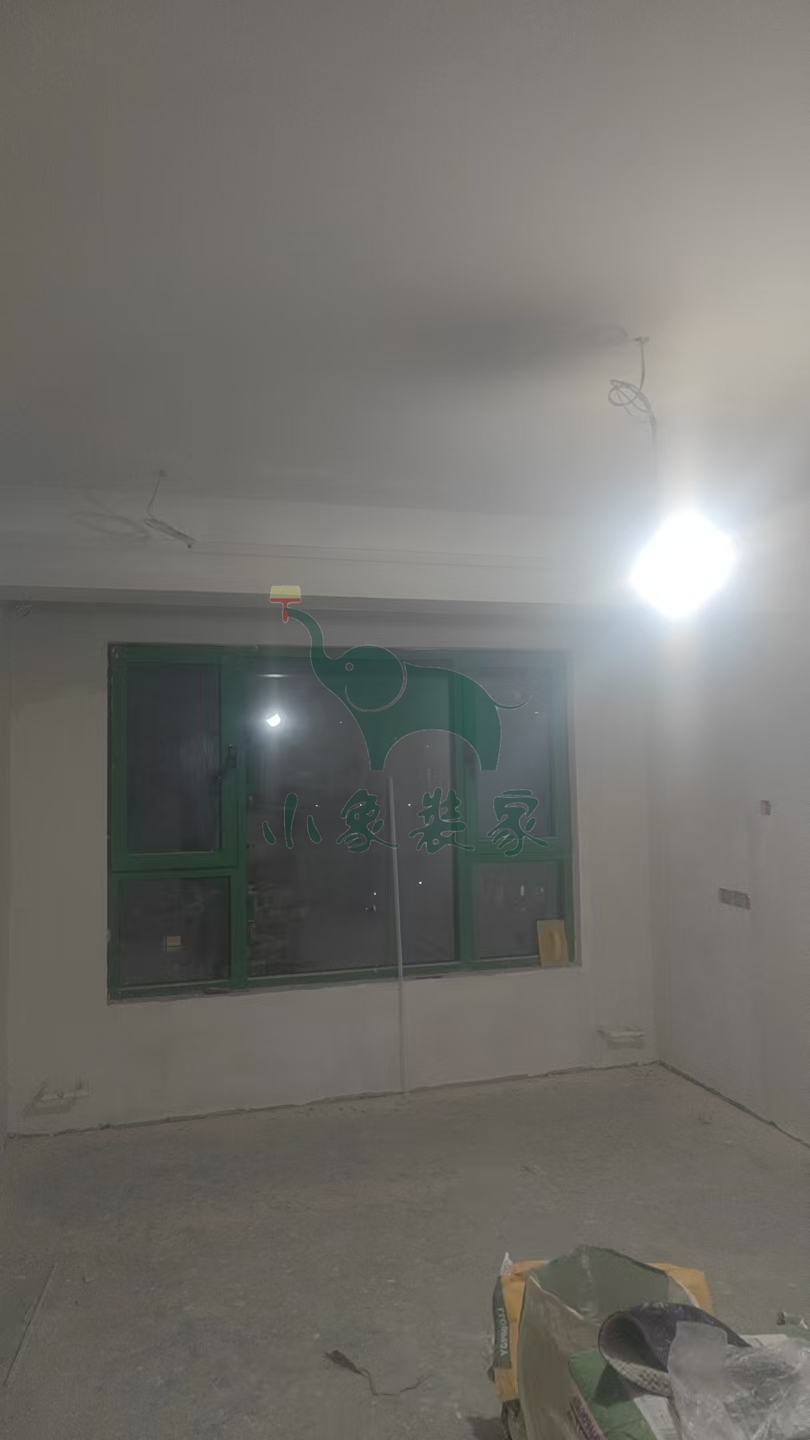

油工工程-墙面、顶面石膏找平还需1天。
竣工总进度:65%。
施工人员:曹朋江。
【明日播报】
工作内容:
油工工程-墙面、顶面石膏找平。
施工人员:曹朋江。
2025-12-19 星期五

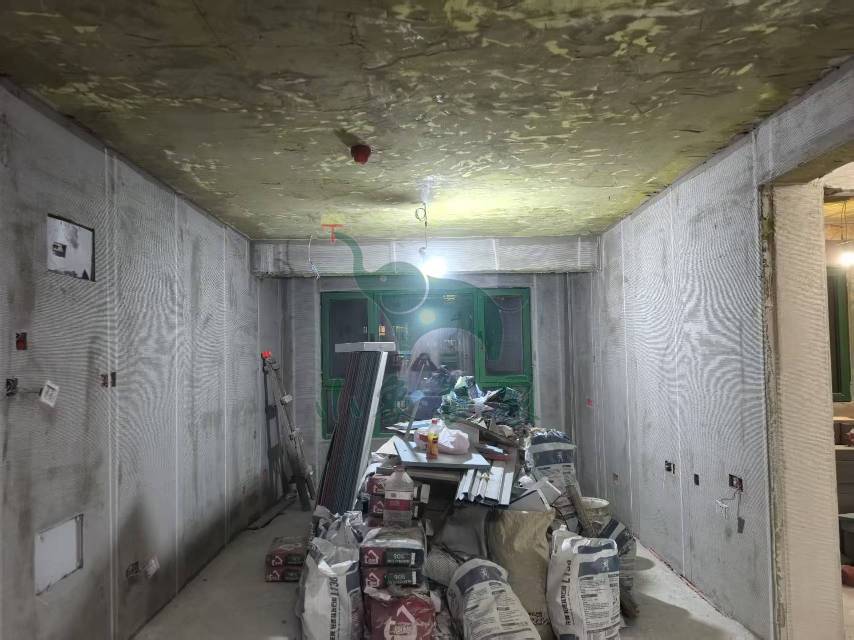

工作内容:

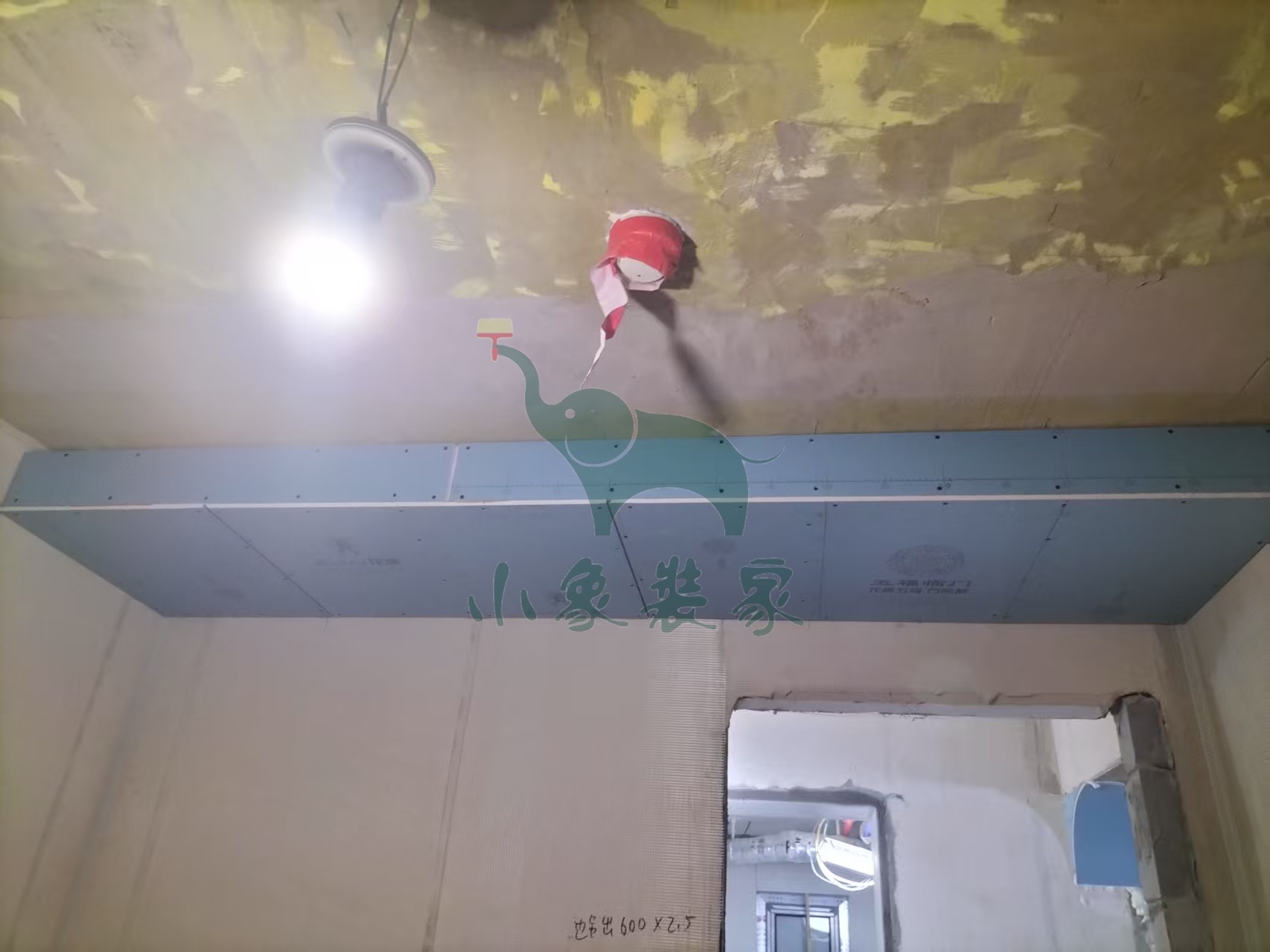

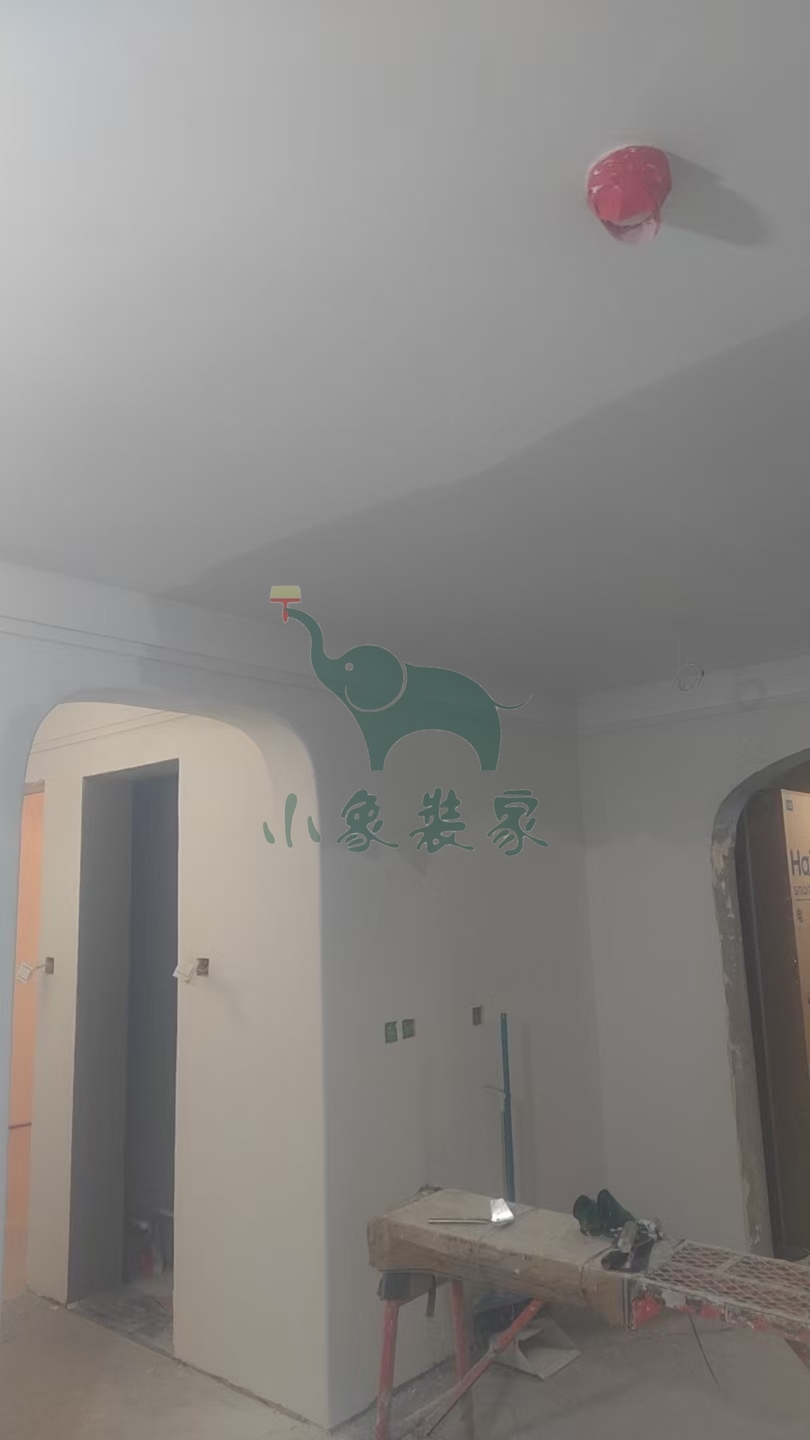

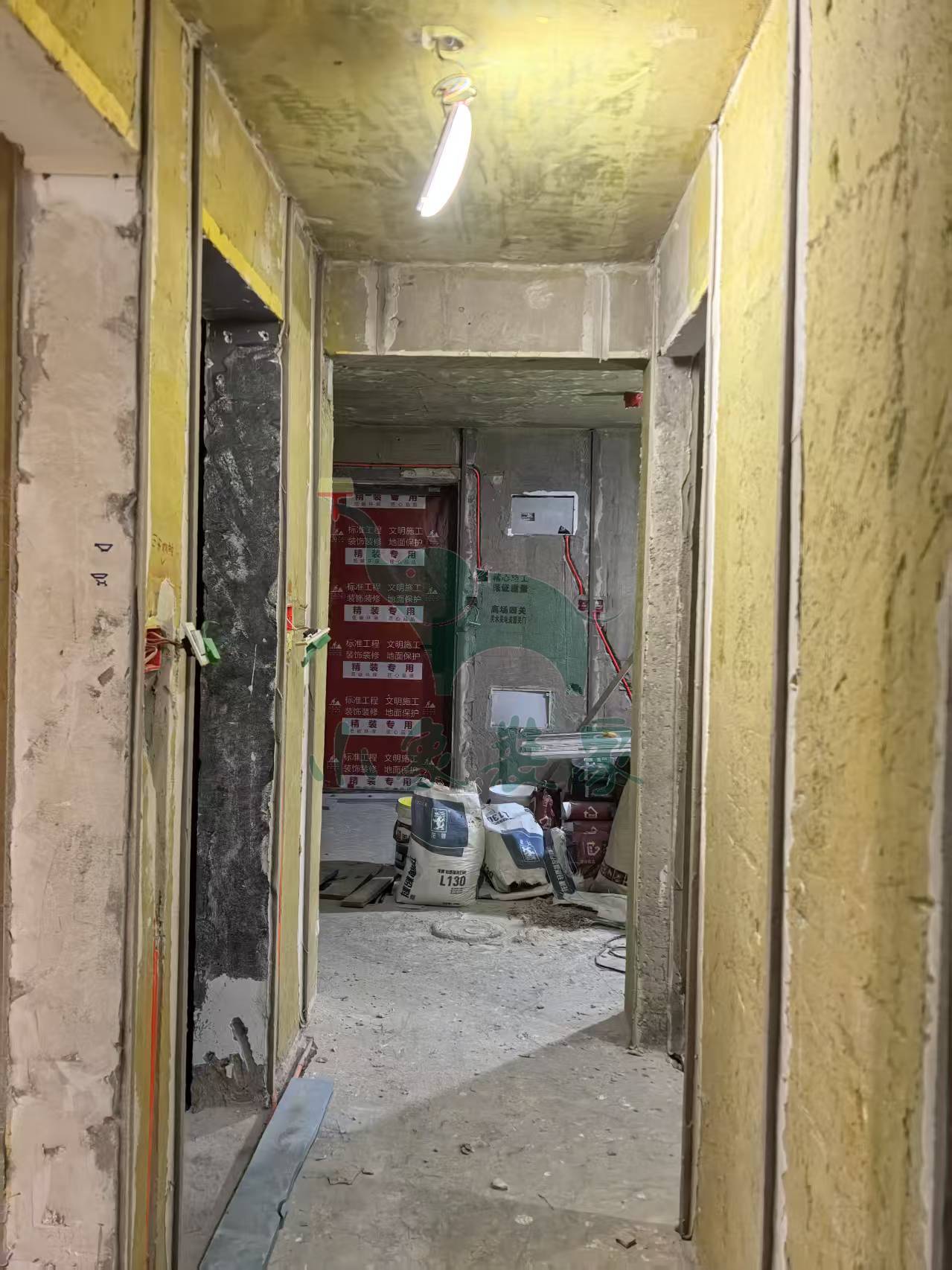

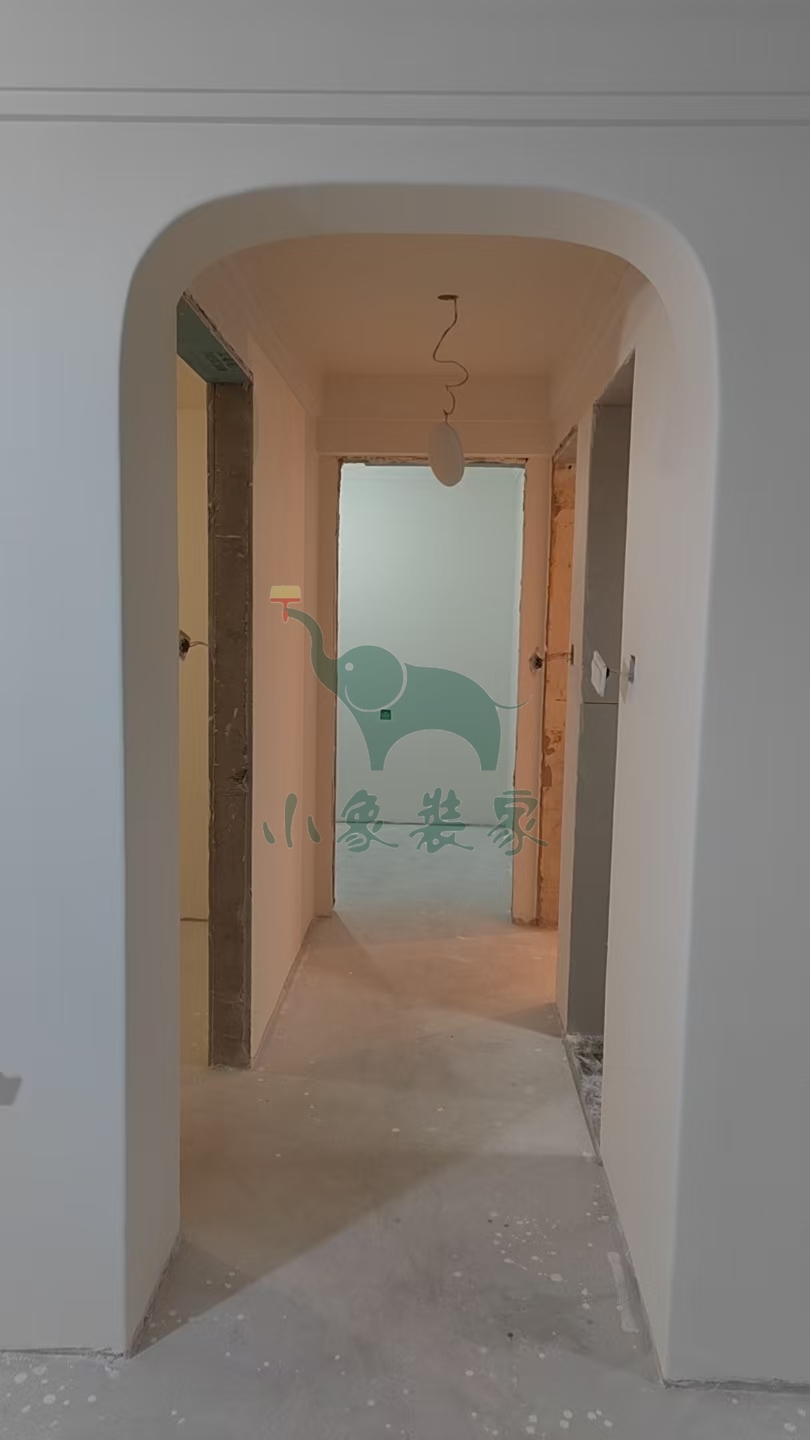

木工工程-封石膏板已完工
木工工程-做窗帘盒已完工

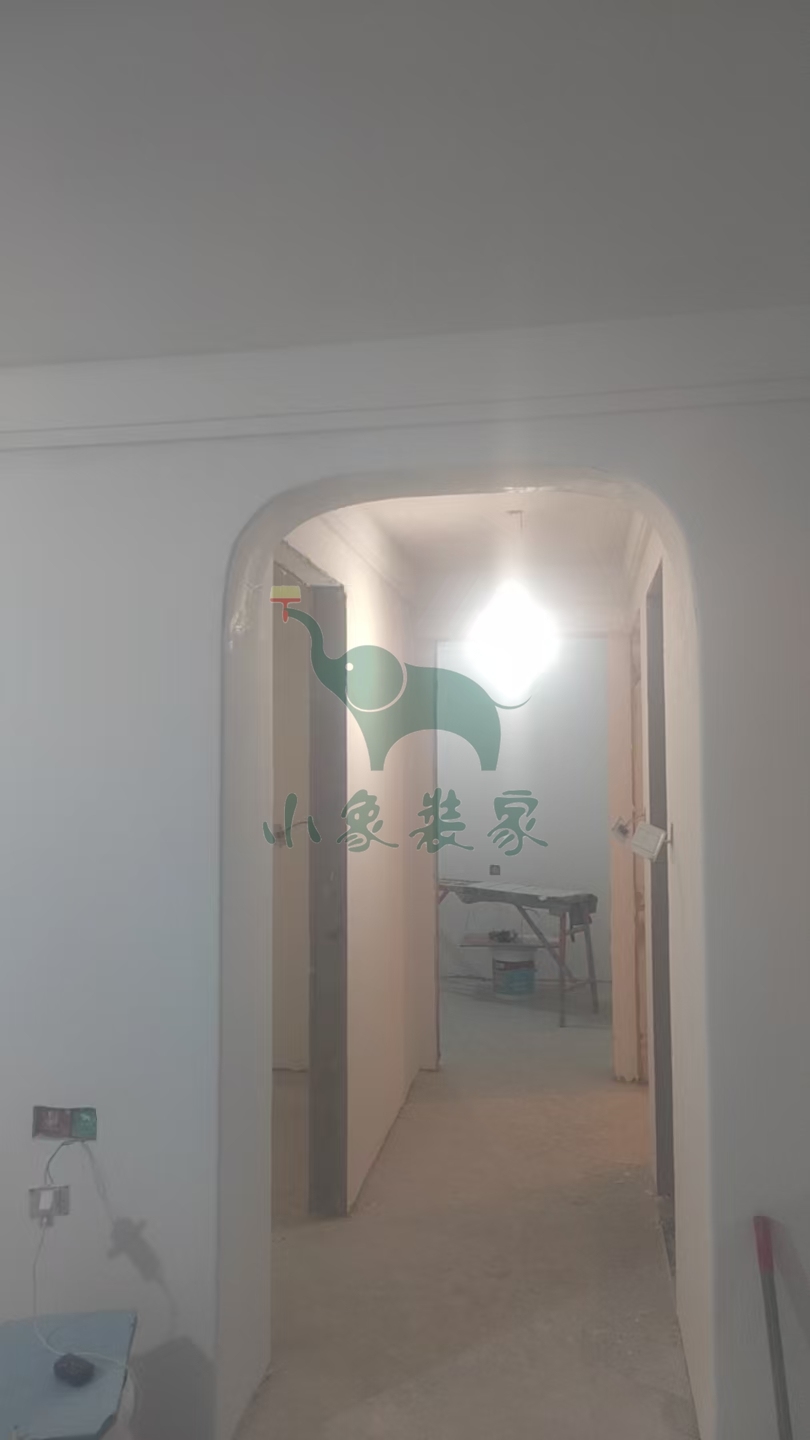

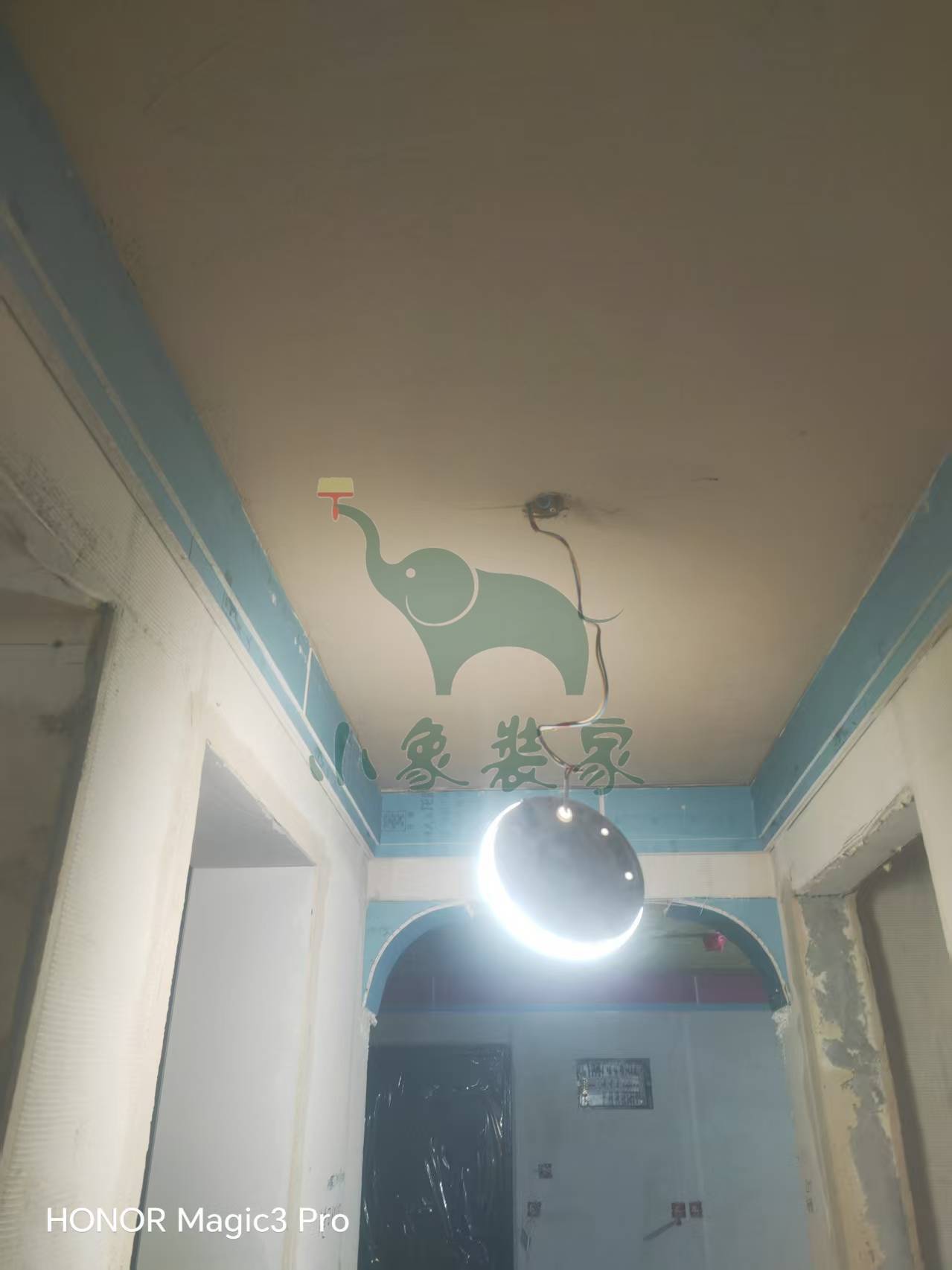

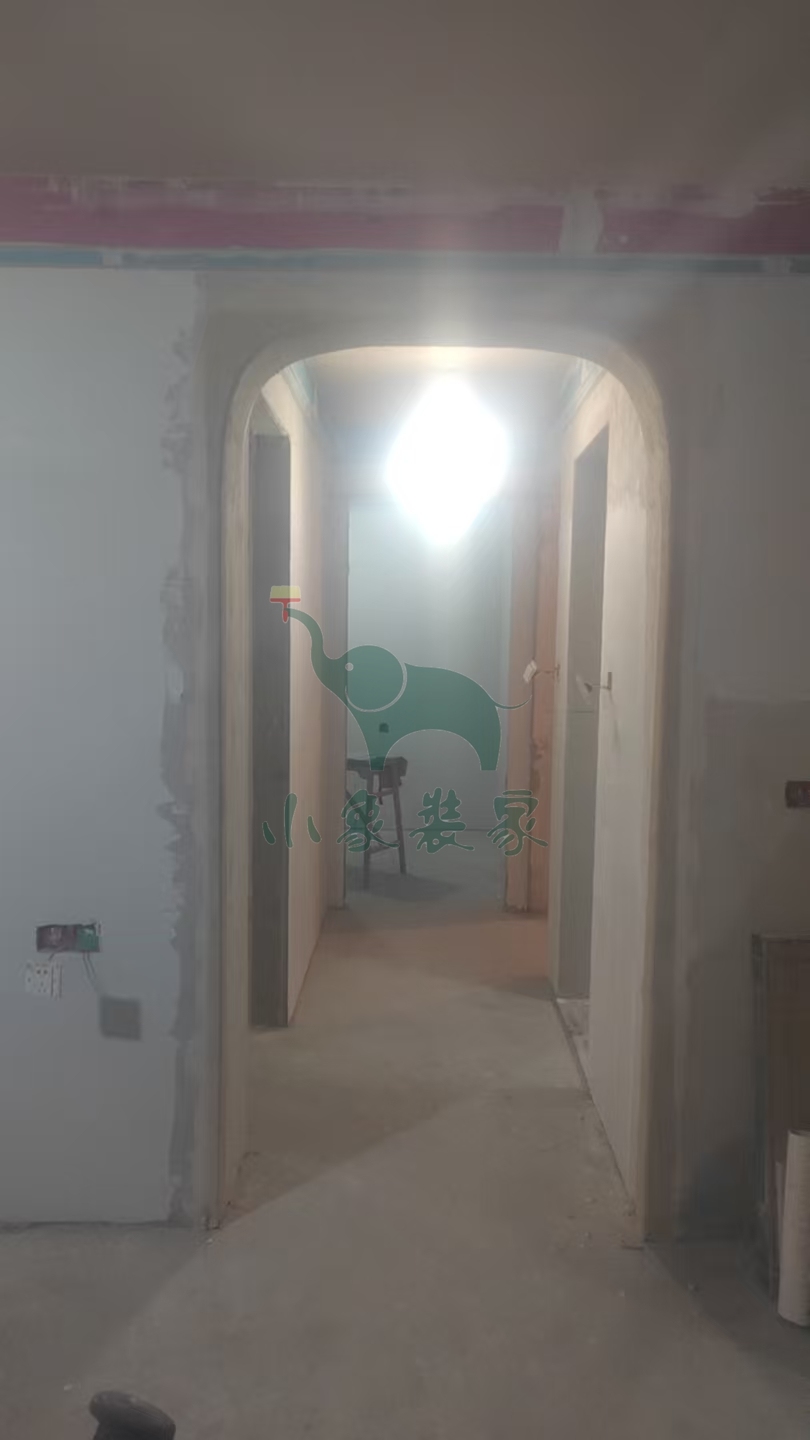

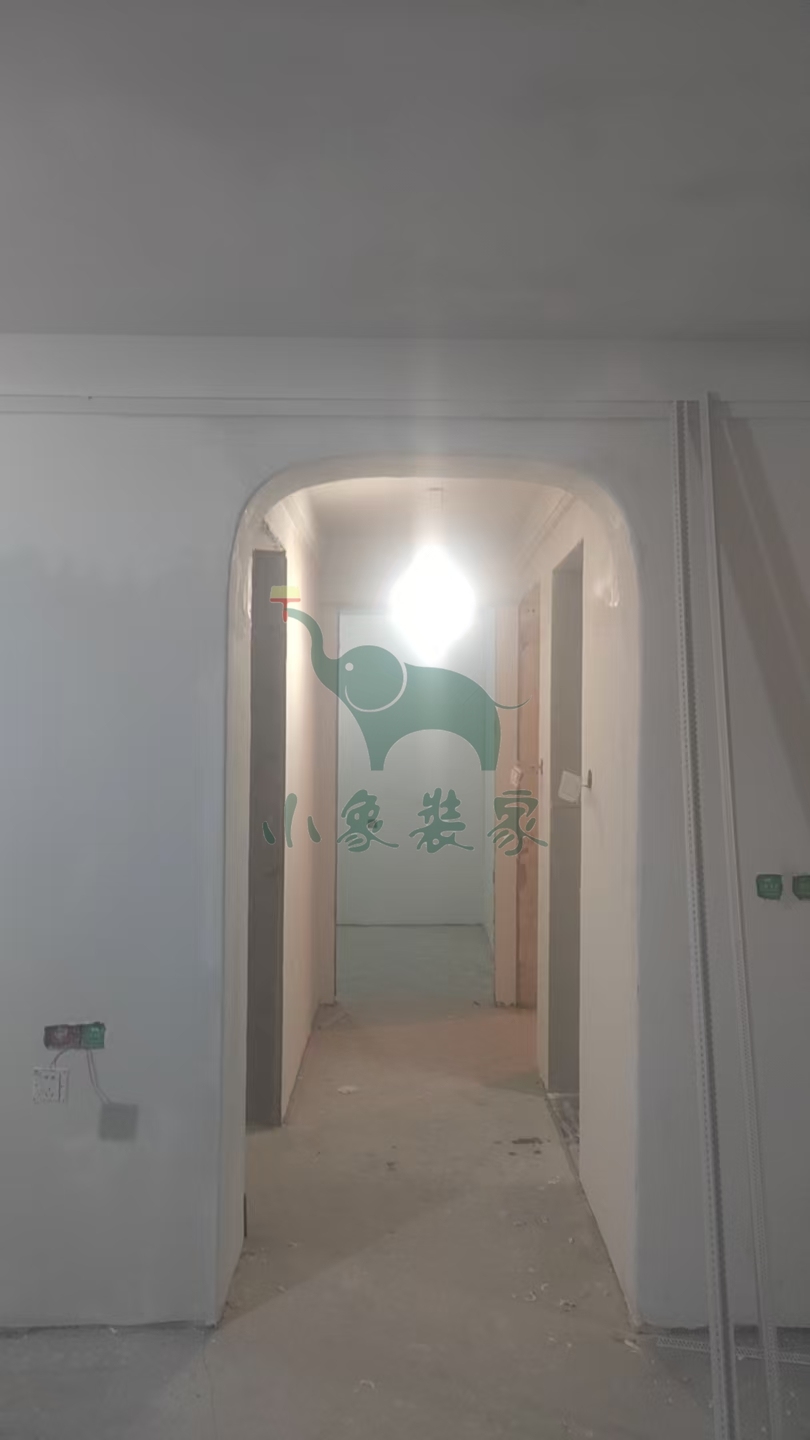

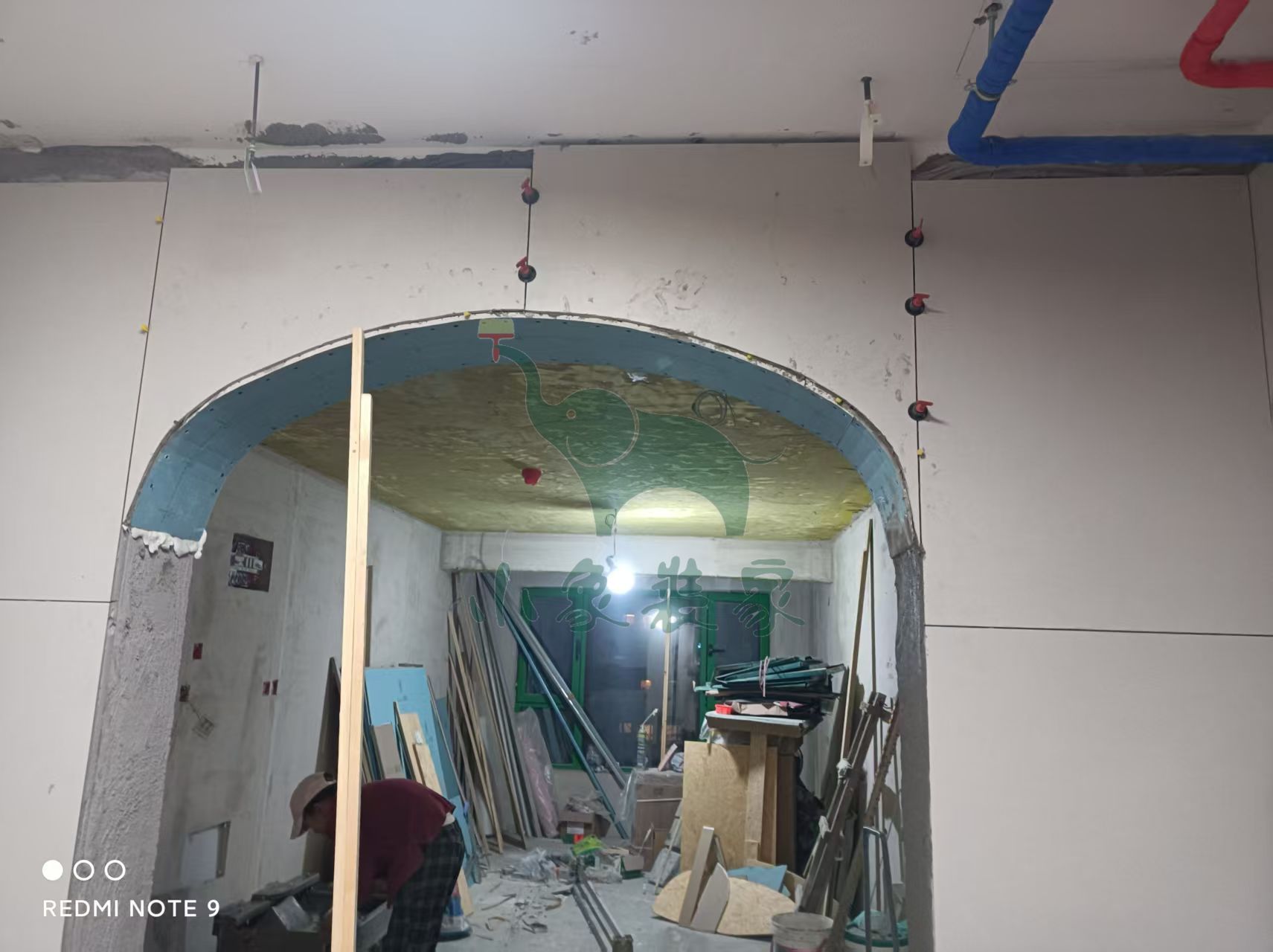

木工工程-做双眼皮吊顶已完工。
竣工总进度:60%。
施工人员:张东峰。
【明日播报】
2025-12-20停工,
停工原因:物业原因-根据物业规定、法定假日/周末不能施工。
预计恢复日期:2025-12-22。
2025-12-18 星期四
工作内容:

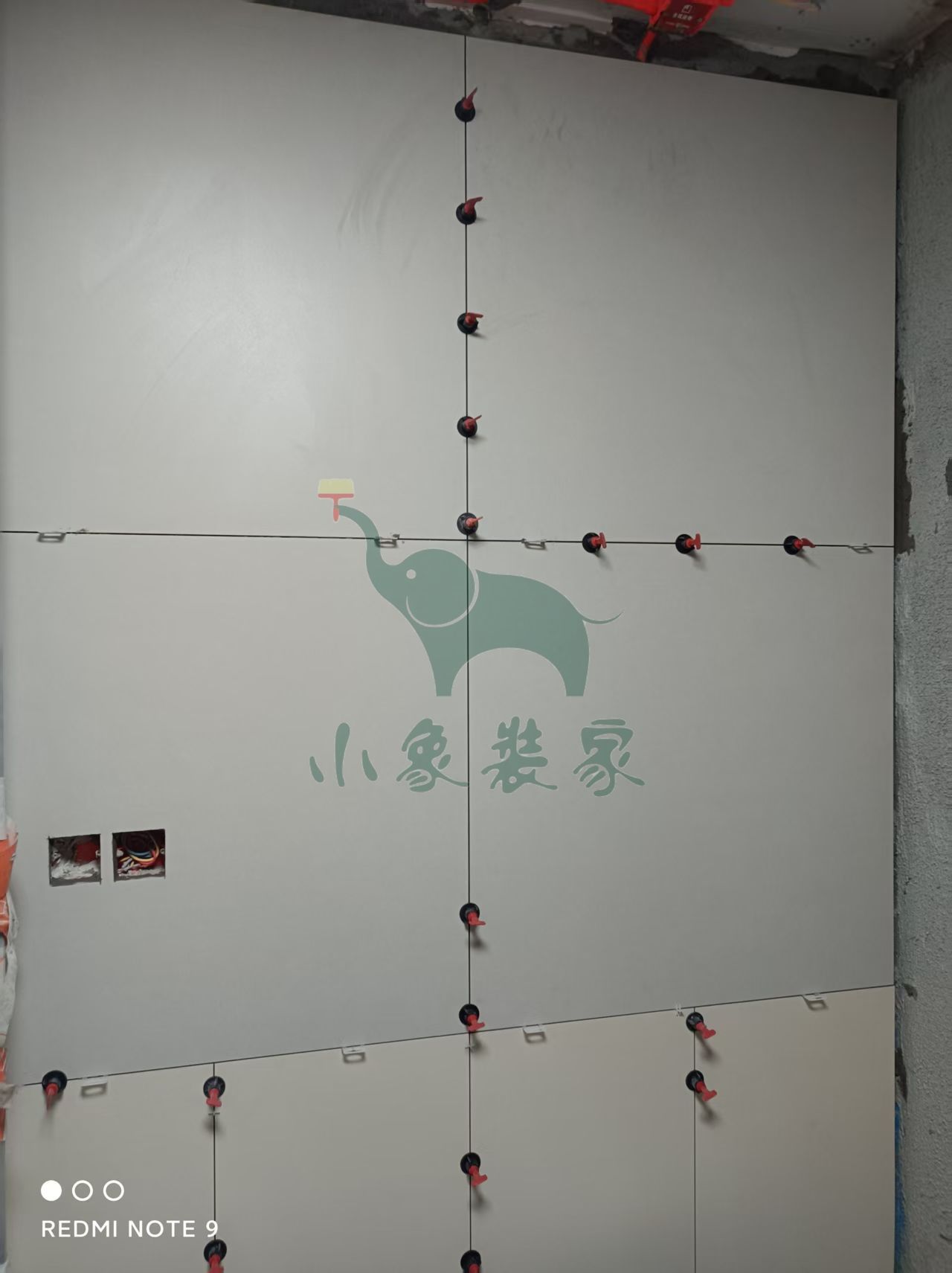

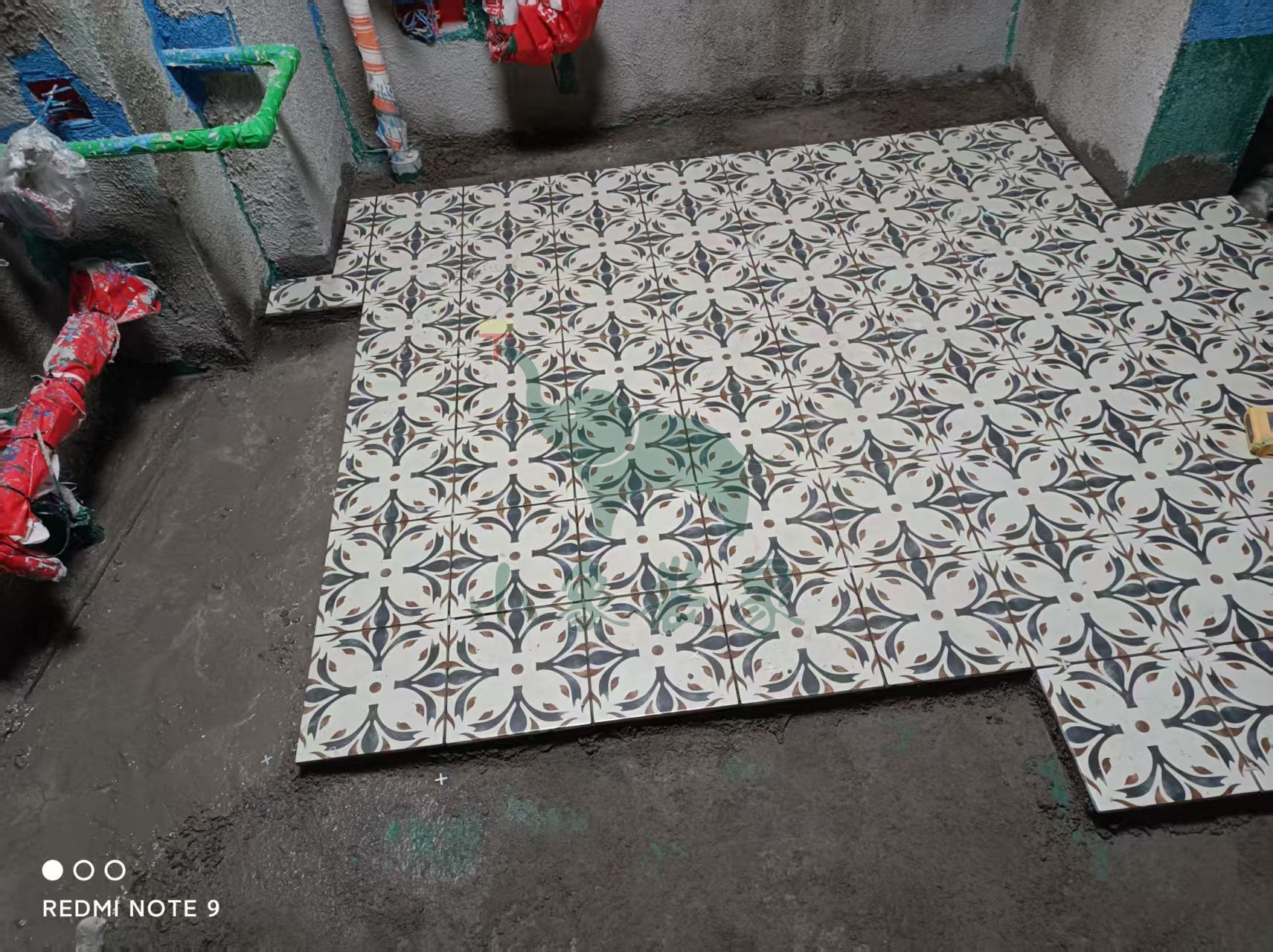

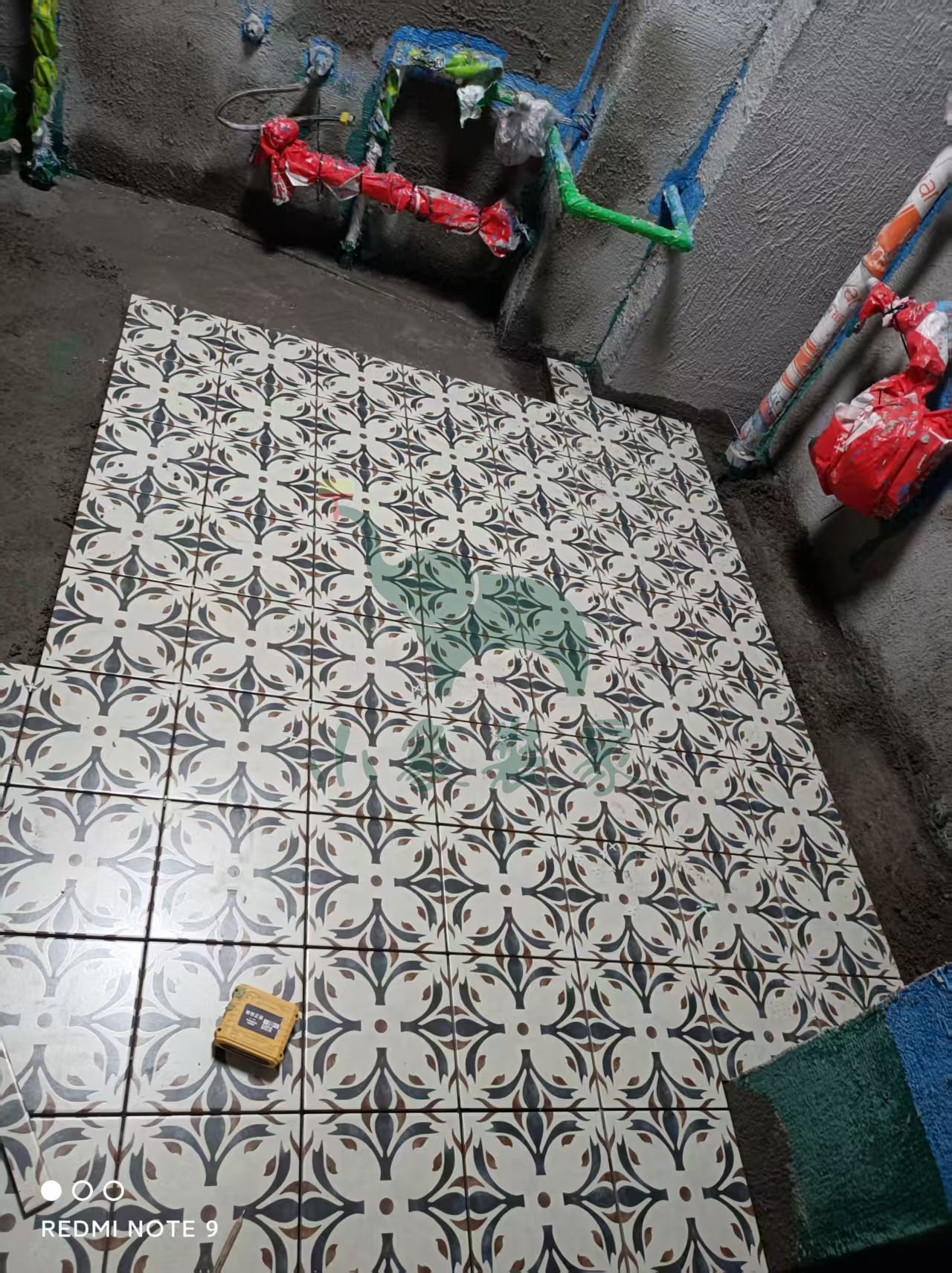

瓦工工程-卫生间墙砖铺贴已完工。
竣工总进度:55%。
施工人员:范传良。
【明日播报】
工作内容:
木工工程-封石膏板
木工工程-做窗帘盒
木工工程-做双眼皮吊顶。
施工人员:张东峰。
2025-12-17 星期三
工作内容:

木工工程-木工弹线、吊筋支架、龙骨已完工

木工工程-封石膏板还需1天
木工工程-做窗帘盒还需1天。
竣工总进度:50%。
施工人员:张东峰。
【明日播报】
工作内容:
瓦工工程-卫生间墙砖铺贴。
施工人员:范传良。
2025-12-17 星期三
工作内容:
瓦工工程-卫生间墙砖铺贴还需1天。
竣工总进度:50%。
施工人员:范传良。
【明日播报】
工作内容:
木工工程-木工弹线、吊筋支架、龙骨
木工工程-封石膏板
木工工程-龙骨隔断
木工工程-做窗帘盒。
施工人员:张东峰。
2025-12-16 星期二
工作内容:
瓦工工程-阳台粘贴墙砖还需2天。
竣工总进度:45%。
施工人员:范传良。
【明日播报】
工作内容:
木工工程-木工弹线、吊筋支架、龙骨
木工工程-龙骨隔断
木工工程-做窗帘盒。
施工人员:张东峰。
2025-12-15 星期一
工作内容:
瓦工工程-阳台粘贴墙砖还需1天
瓦工工程-厨房墙砖铺贴还需1天。
竣工总进度:45%。
施工人员:范传良。
【明日播报】
工作内容:
木工工程-木工弹线、吊筋支架、龙骨
木工工程-封石膏板
木工工程-做保温板。
施工人员:张东峰。
2025-12-14 星期日
工作内容:
瓦工工程-厨房墙砖铺贴还需2天
瓦工工程-卫生间地砖铺贴还需1天。
竣工总进度:45%。
施工人员:范传良。
【明日播报】
工作内容:
瓦工工程-卫生间墙砖铺贴
瓦工工程-厨房墙砖铺贴。
施工人员:范传良。
2025-12-12 星期五
工作内容:
瓦工工程-厨房墙砖铺贴还需2天。
竣工总进度:45%。
施工人员:范传良。
【明日播报】
2025-12-13停工,
停工原因:物业原因-根据物业规定、法定假日/周末不能施工。
预计恢复日期:2025-12-15。
2025-12-11 星期四
工作内容:
瓦工工程-厨房地砖铺贴已完工
瓦工工程-厨房墙砖铺贴还需2天。
竣工总进度:40%。
施工人员:范传良。
【明日播报】
工作内容:
瓦工工程-厨房墙砖铺贴。
施工人员:范传良。
2025-12-09 星期二
工作内容:
瓦工工程-厨房地砖铺贴还需1天。
竣工总进度:35%。
施工人员:范传良。
【明日播报】
工作内容:
瓦工工程-厨房地砖铺贴。
施工人员:范传良。
2025-12-07 星期日
工作内容:

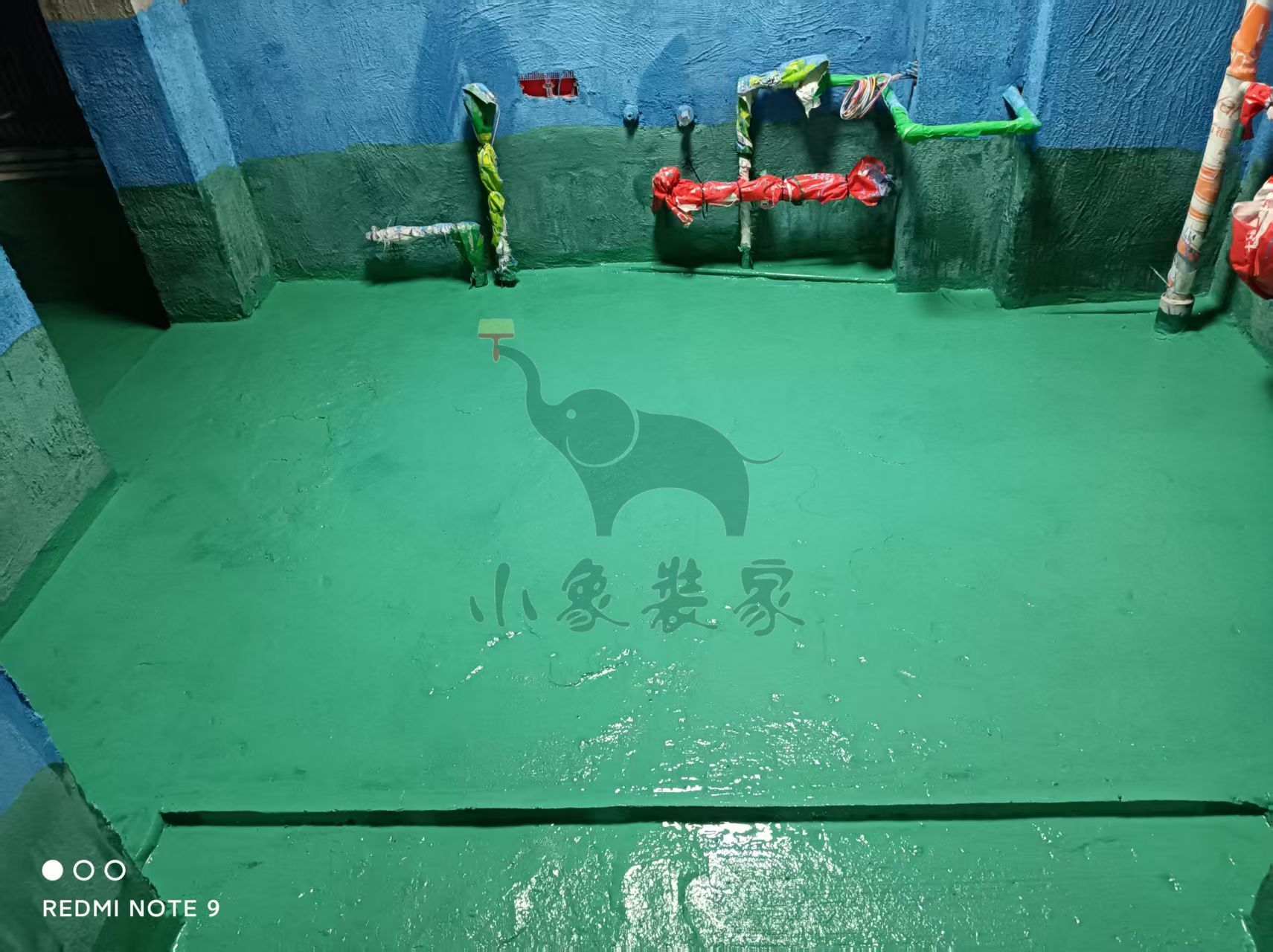

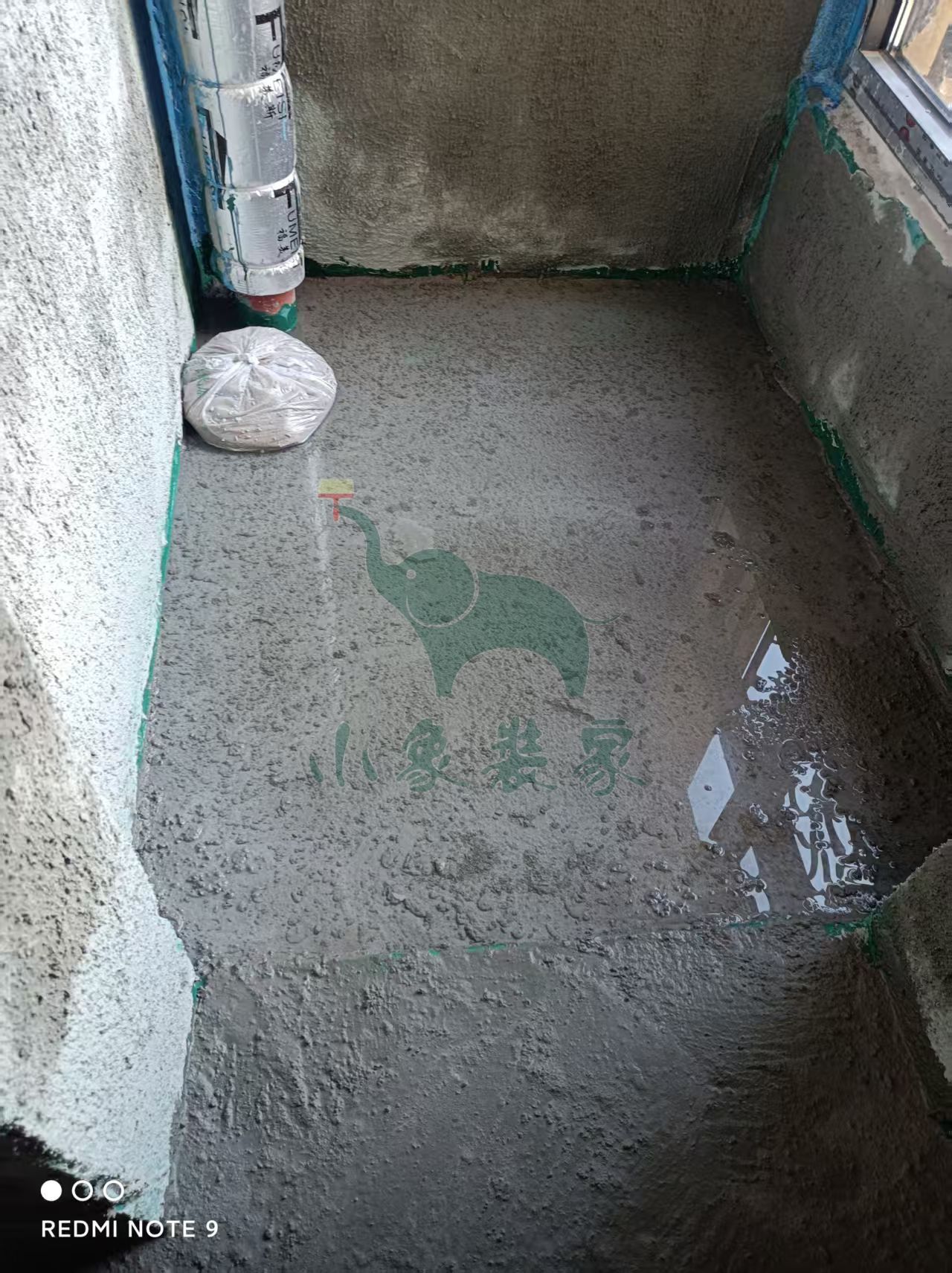

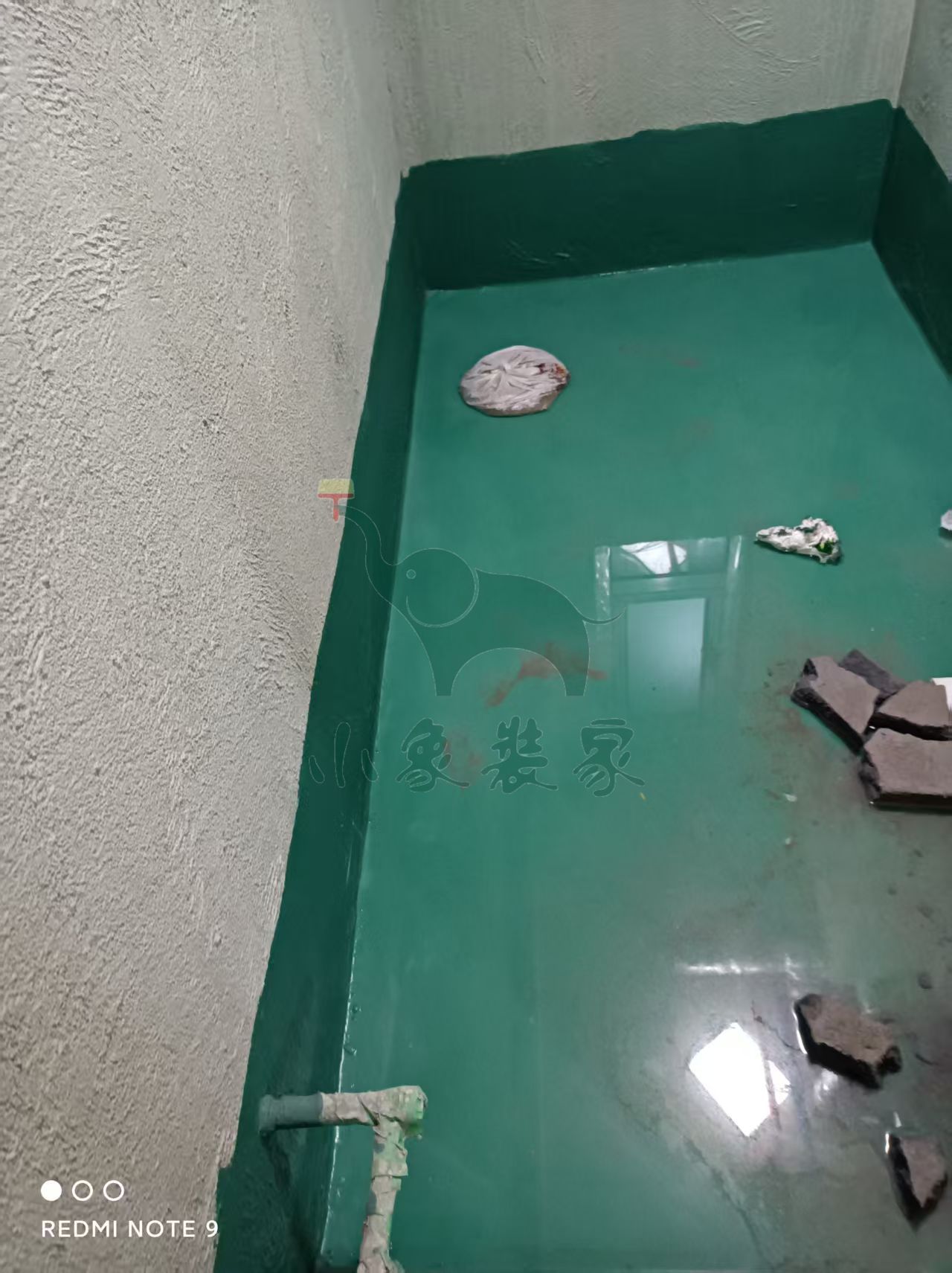

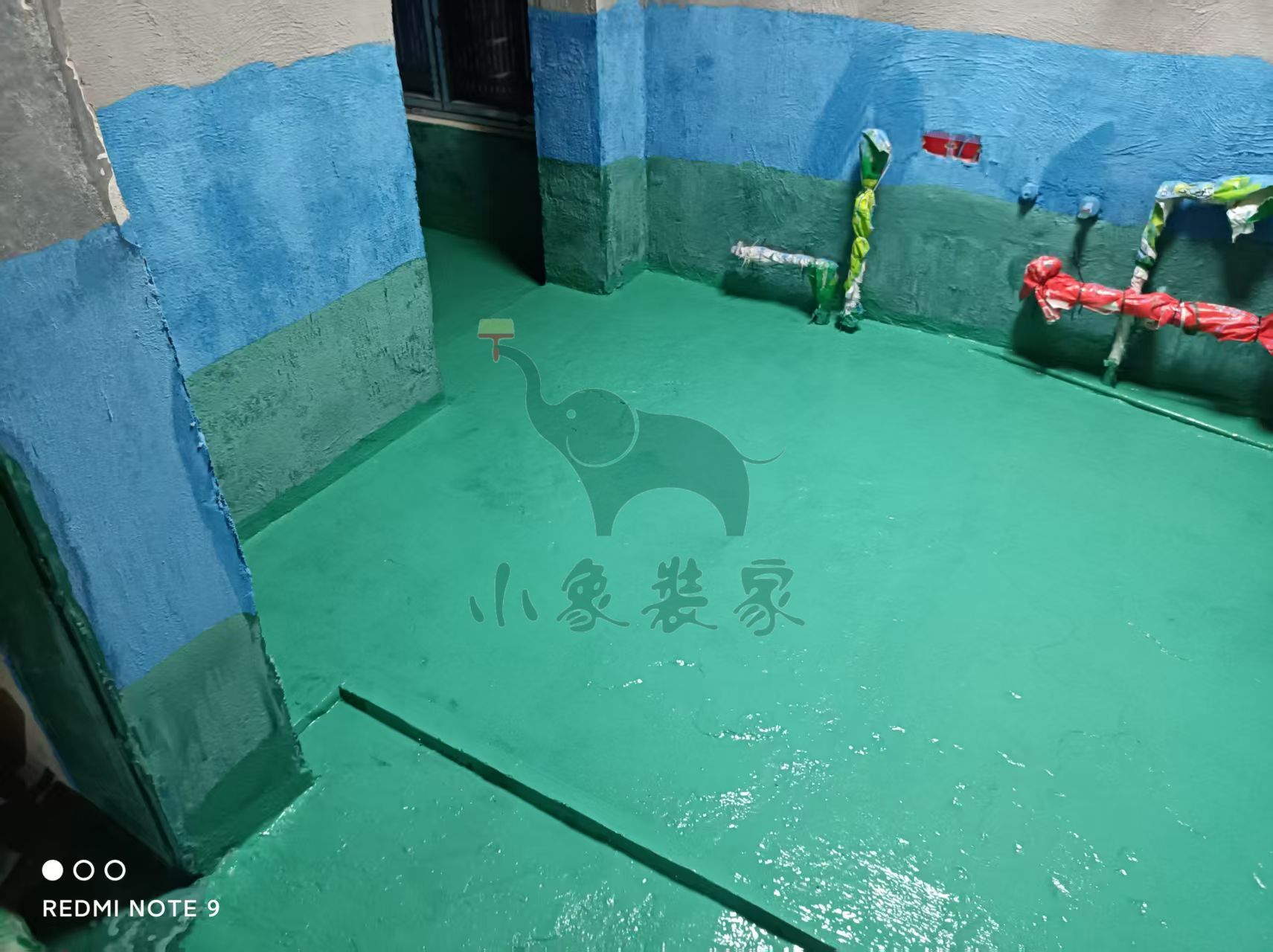

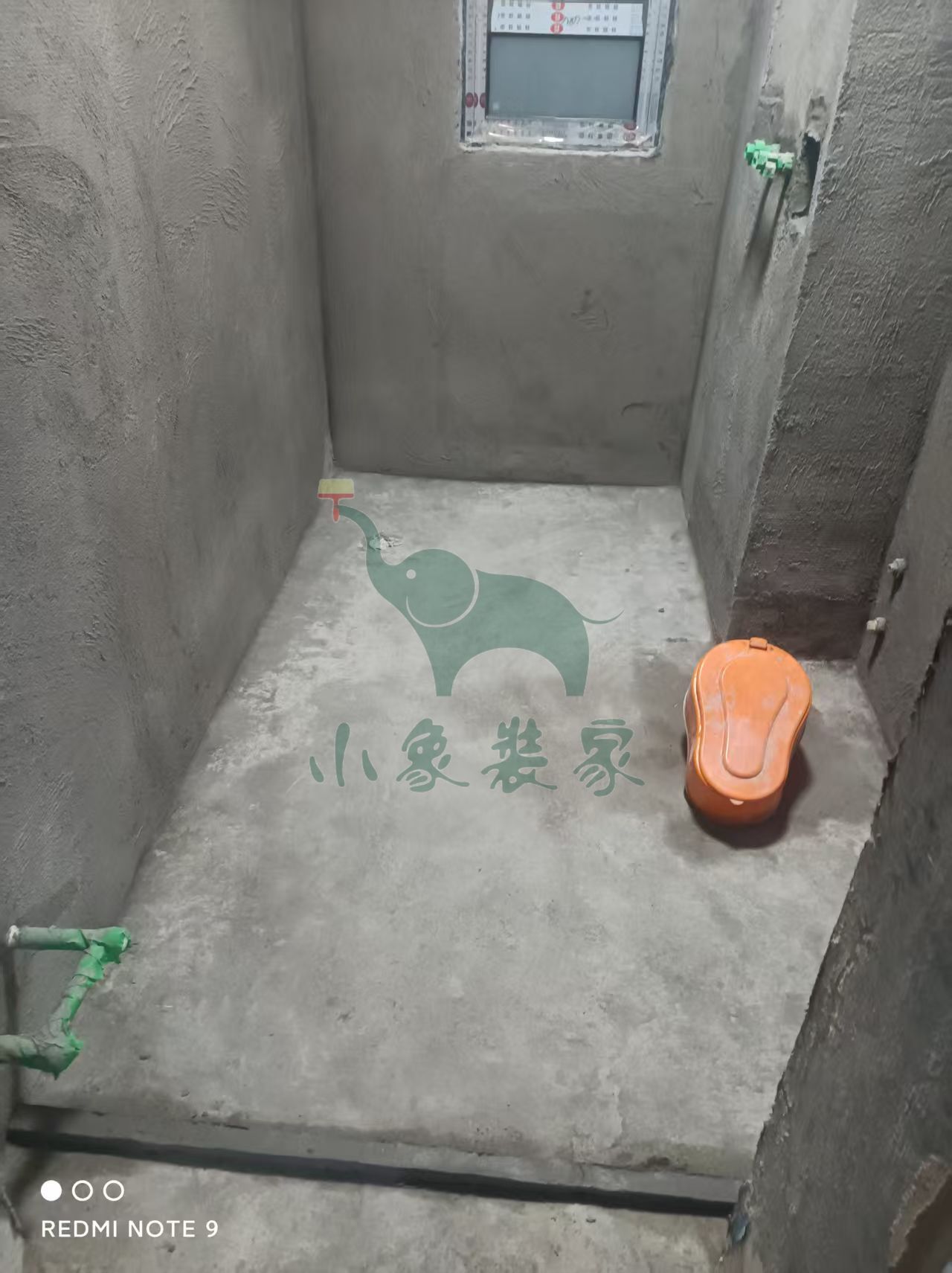

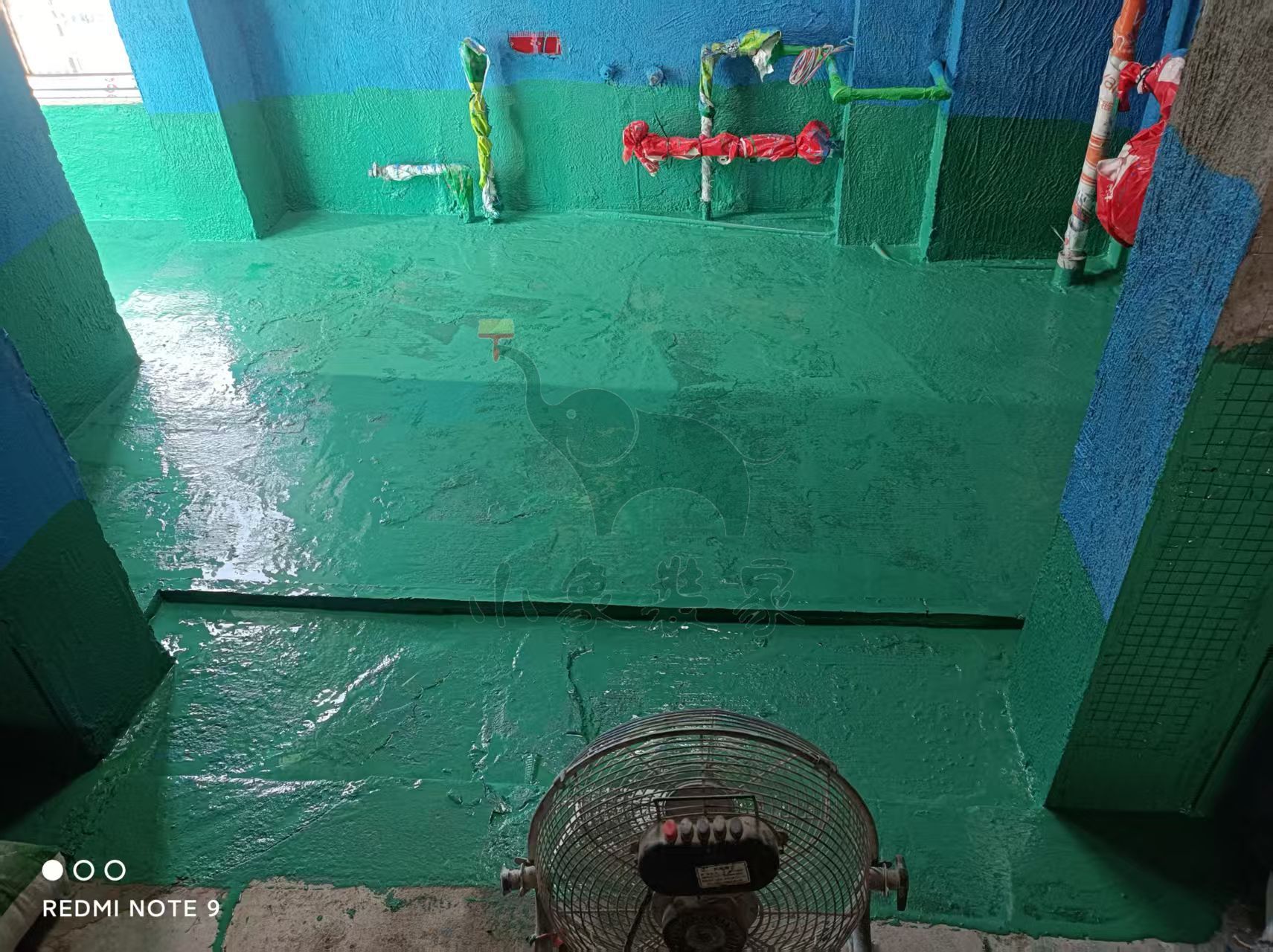

瓦工工程-滚刷第一遍防水已完工
瓦工工程-滚刷第二遍防水已完工。
竣工总进度:35%。
施工人员:范传良。
【明日播报】
工作内容:
瓦工工程-滚刷第一遍防水
瓦工工程-滚刷第二遍防水
瓦工工程-卫生间地面抹平。
施工人员:范传良。
2025-12-06 星期六
工作内容:

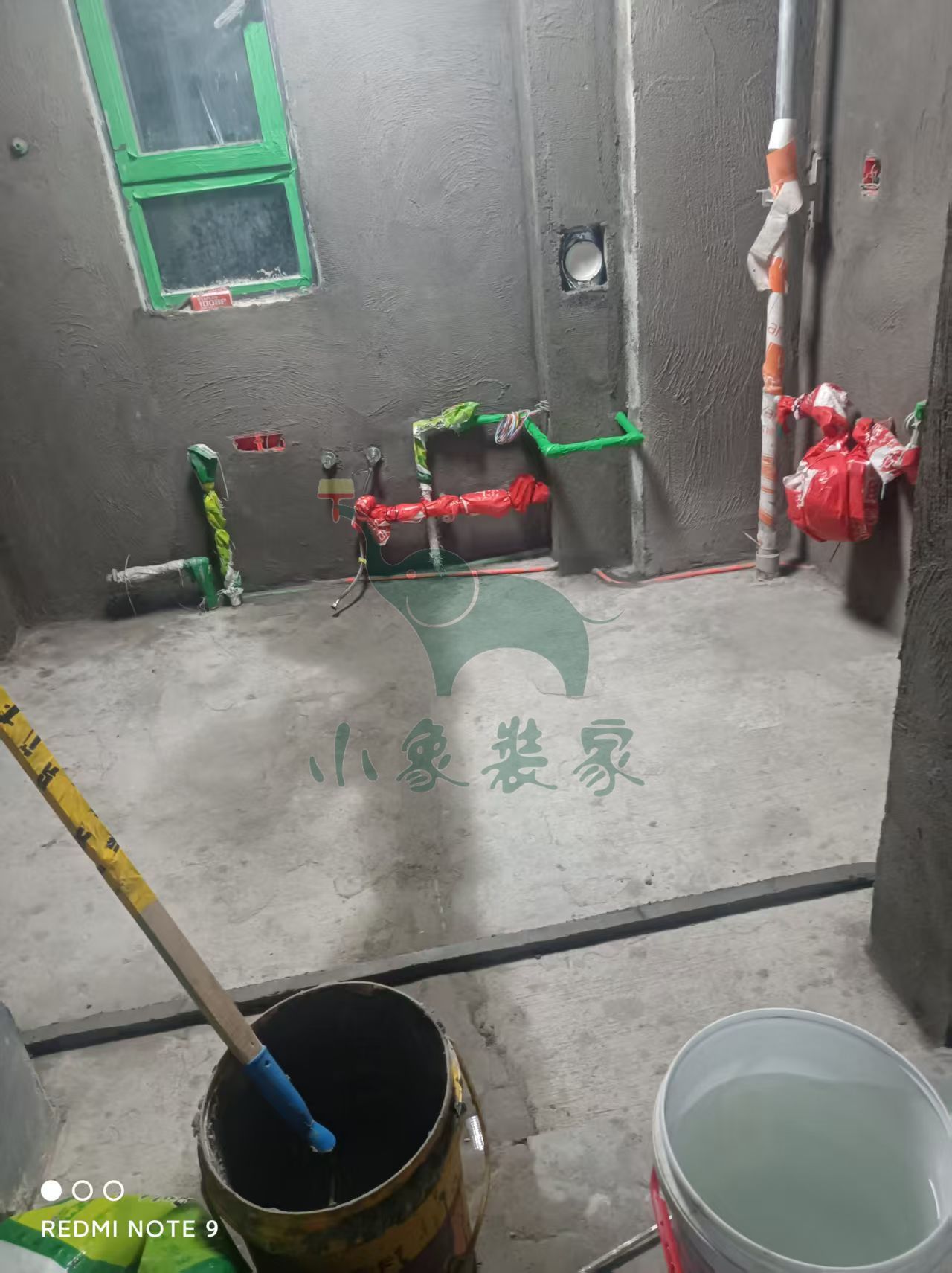

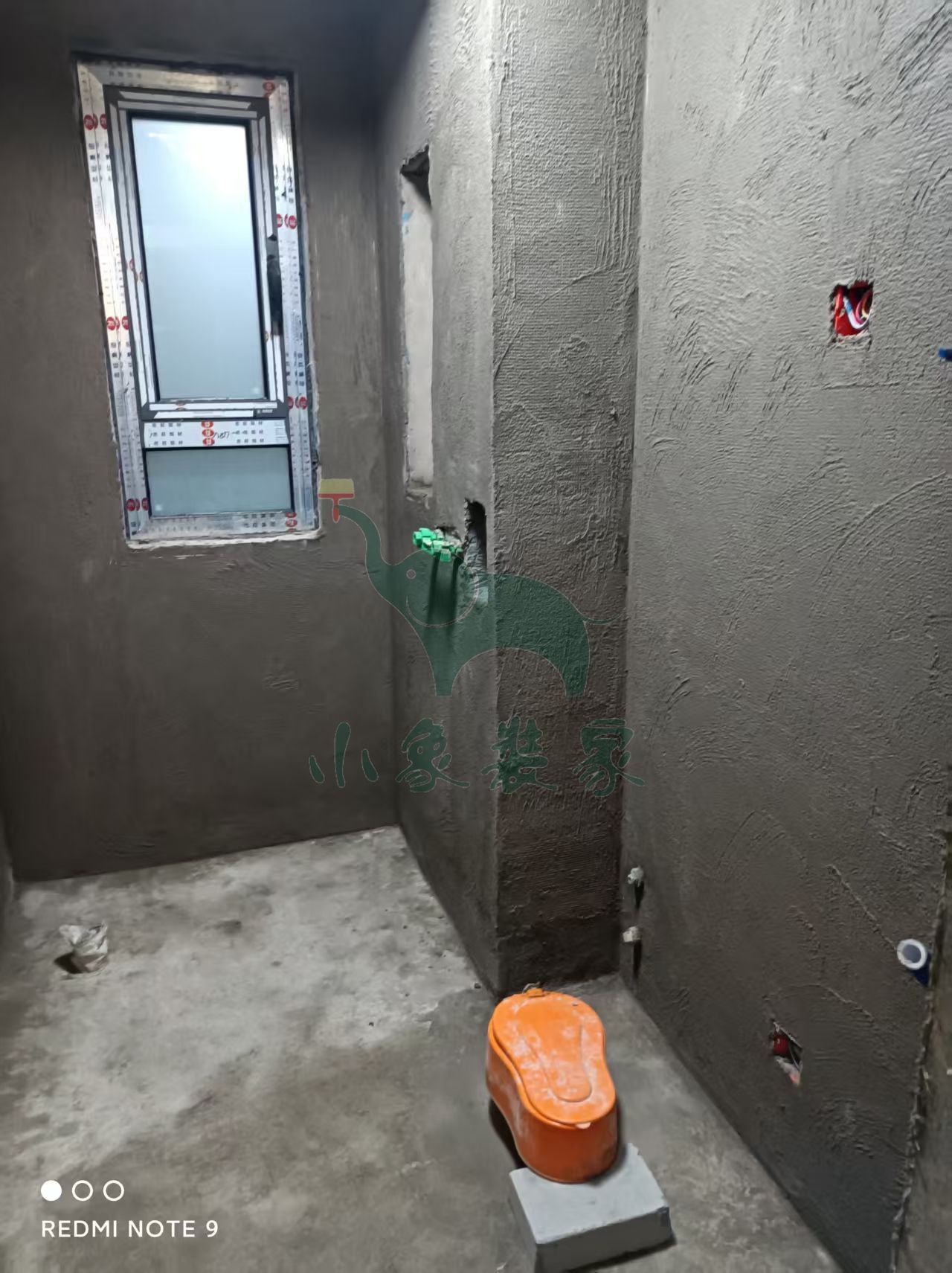

瓦工工程-厨卫墙地面、水泥砂浆抹灰还需1天
瓦工工程-厨卫做档水梁还需1天。
竣工总进度:35%。
施工人员:范传良。
【明日播报】
工作内容:
瓦工工程-滚刷第一遍防水
瓦工工程-厨卫做档水梁。
施工人员:范传良。
2025-12-05 星期五
工作内容:

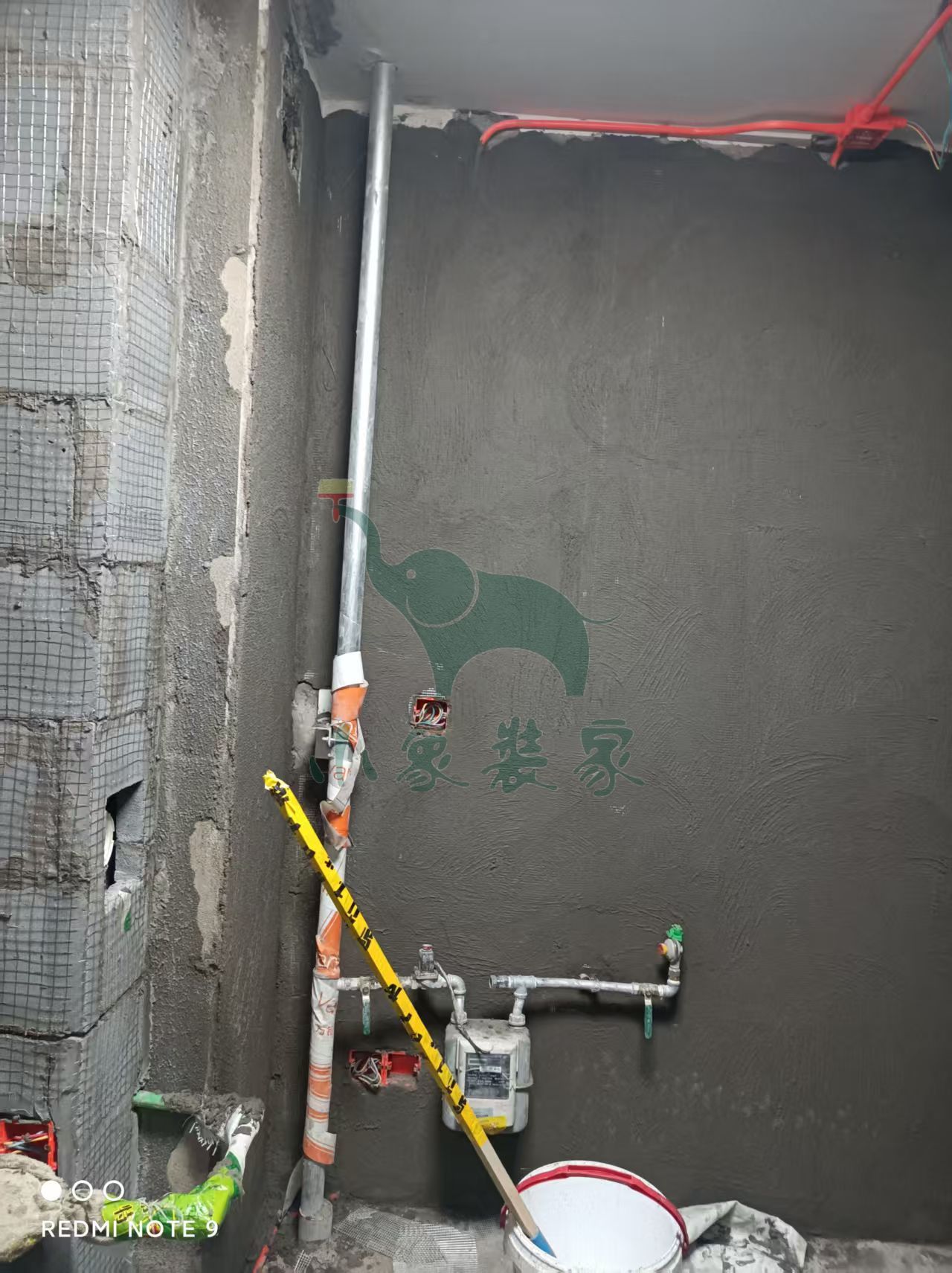

瓦工工程-厨卫墙地面、水泥砂浆抹灰还需1天。
竣工总进度:30%。
施工人员:范传良。
【明日播报】
工作内容:
瓦工工程-厨卫墙地面、水泥砂浆抹灰。
施工人员:范传良。

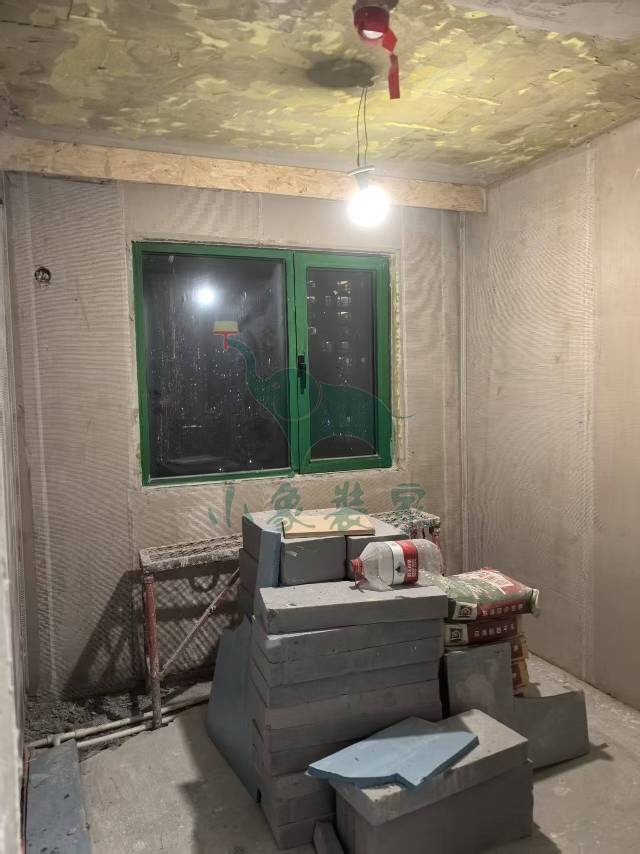

2025-12-04 星期四
工作内容:

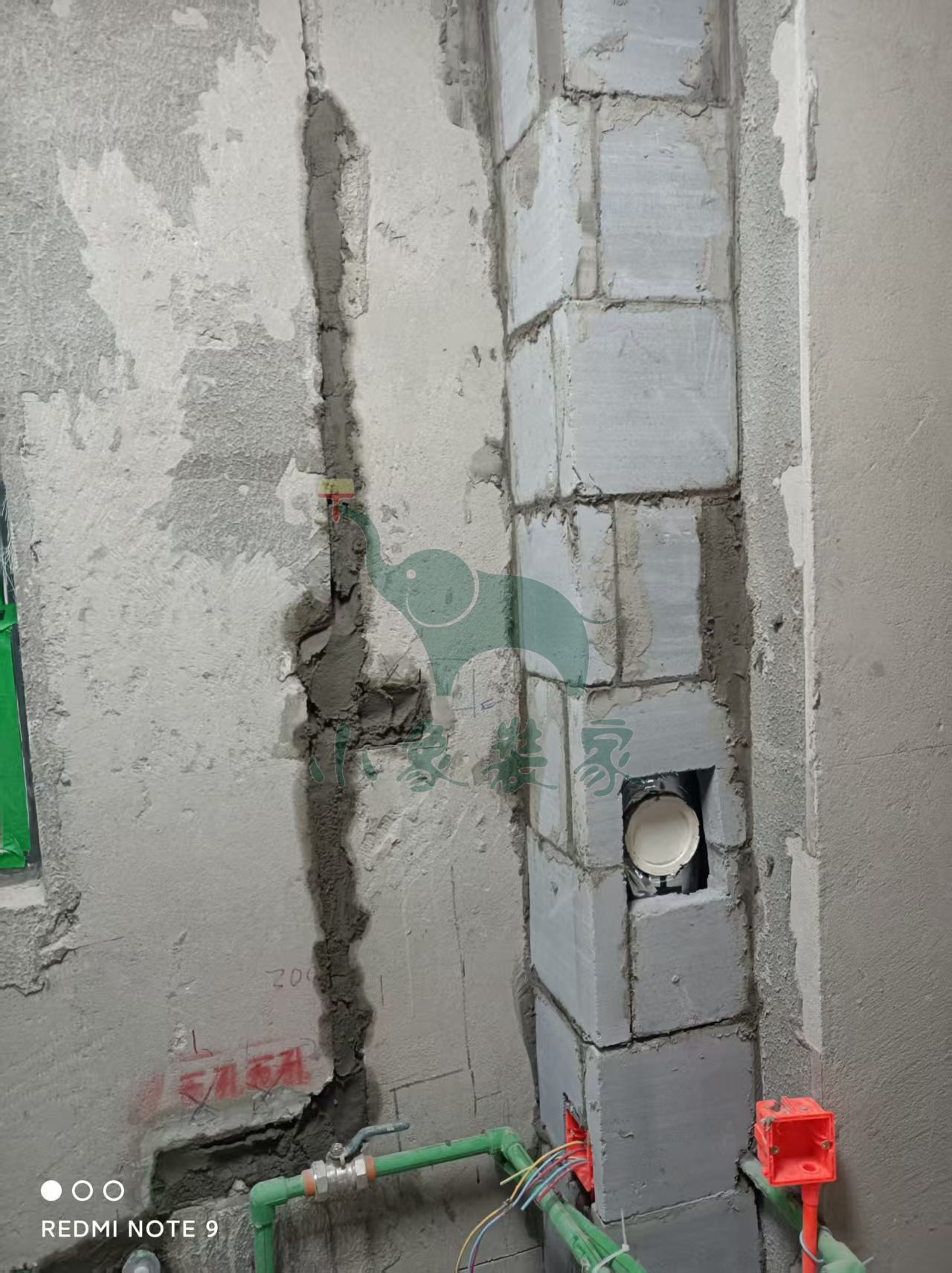

瓦工工程-轻体砖包下水管道还需1天。
竣工总进度:20%。
施工人员:范传良。
【明日播报】
工作内容:
瓦工工程-厨卫墙地面、水泥砂浆抹灰
瓦工工程-轻体砖包下水管道。
施工人员:范传良。
2025-12-03 星期三
工作内容:

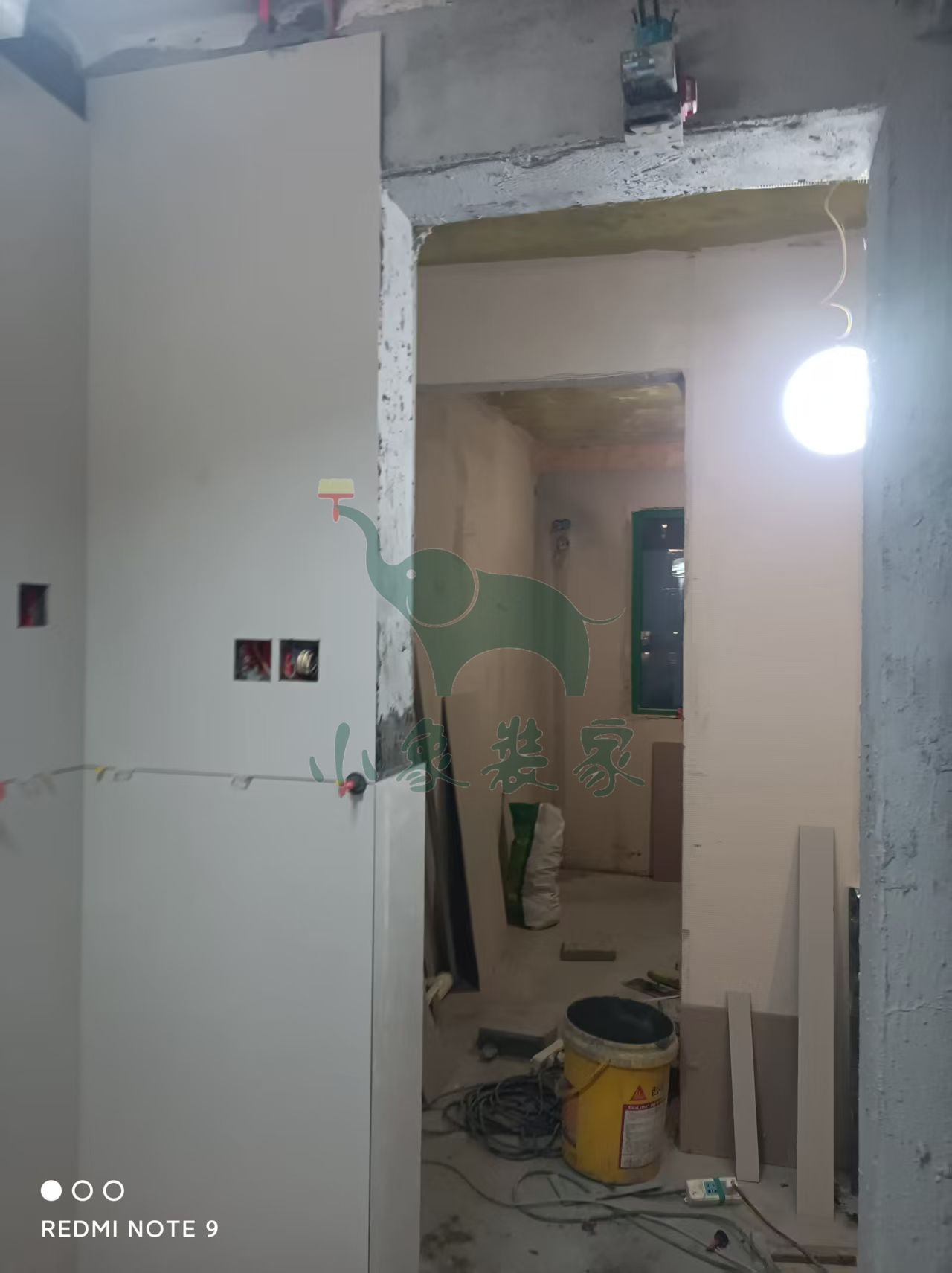

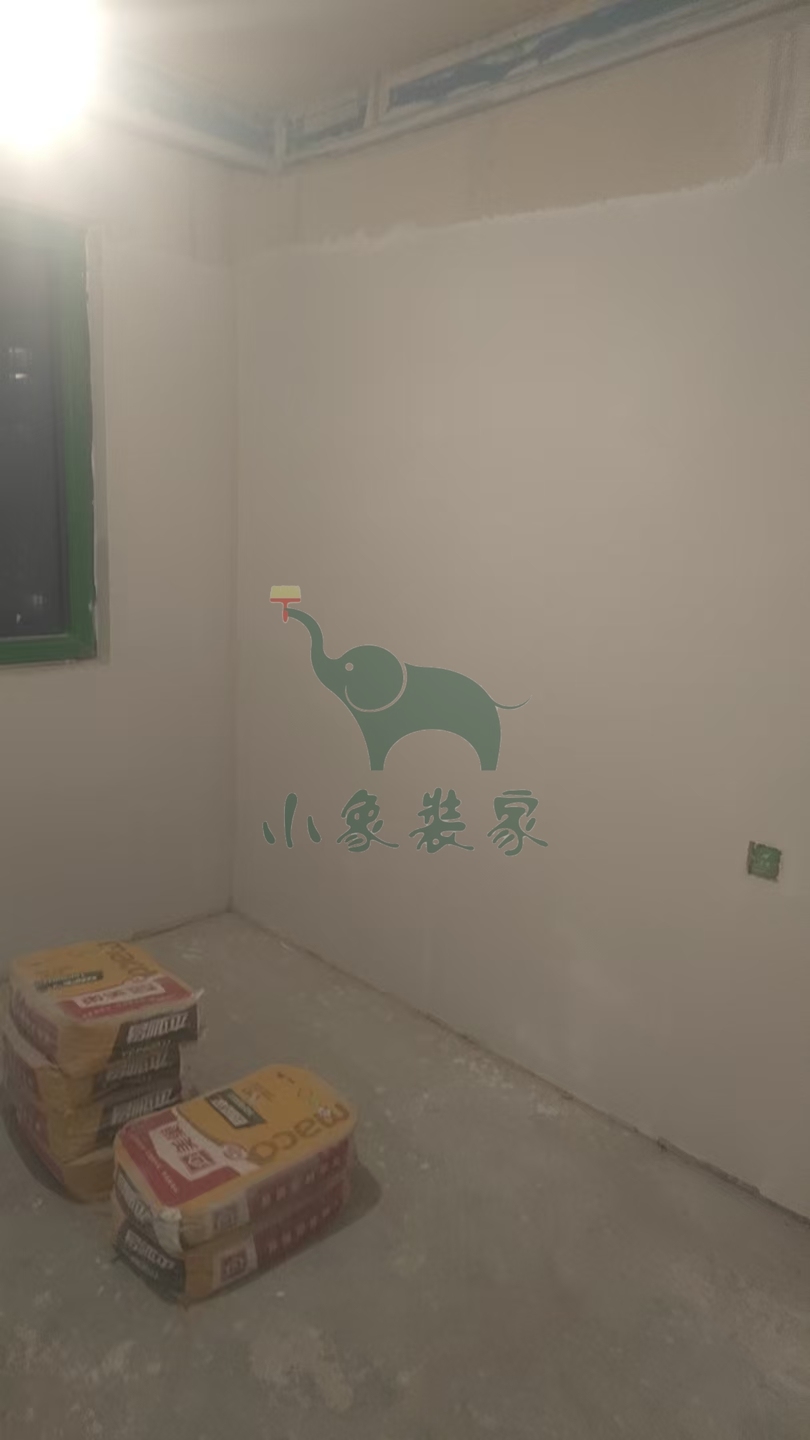

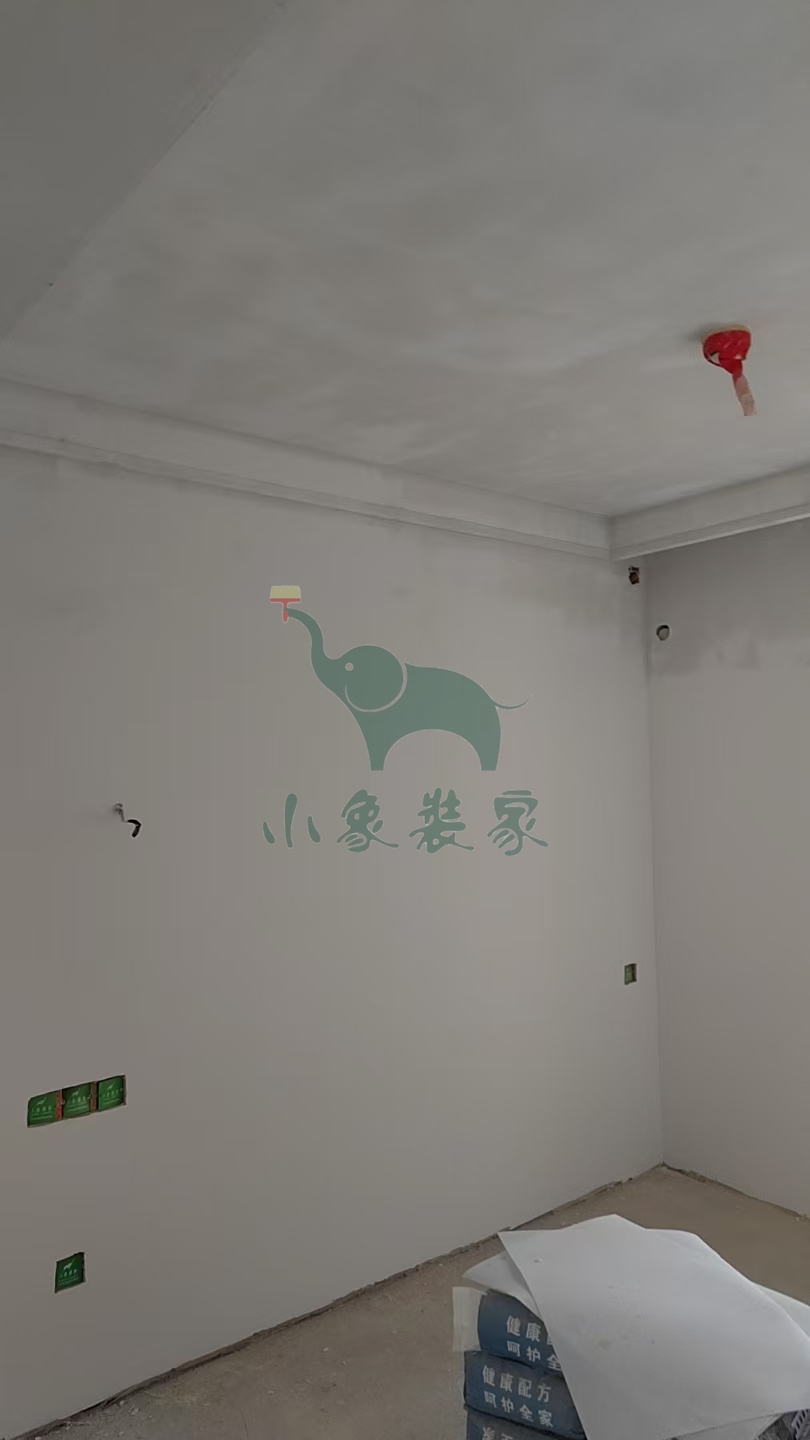

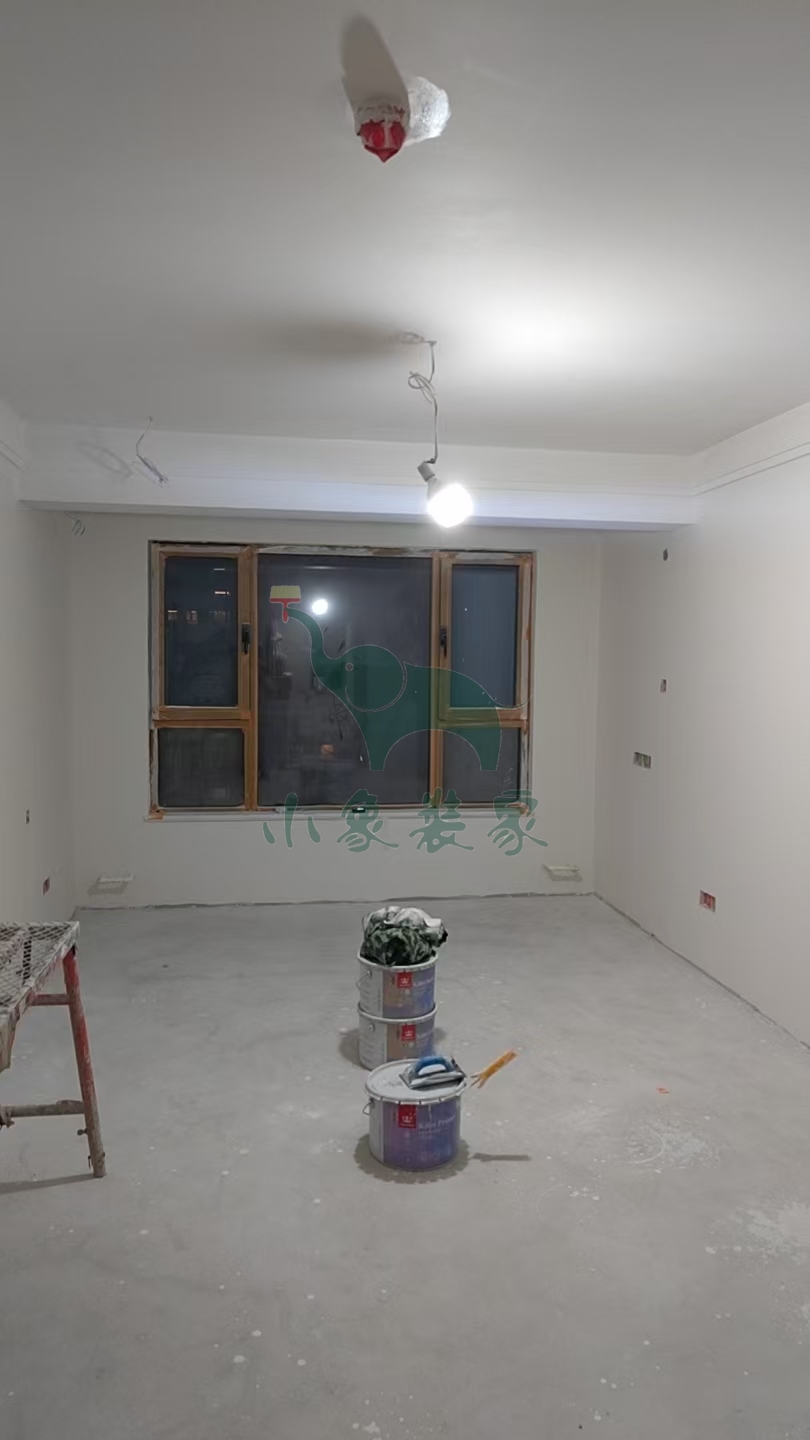

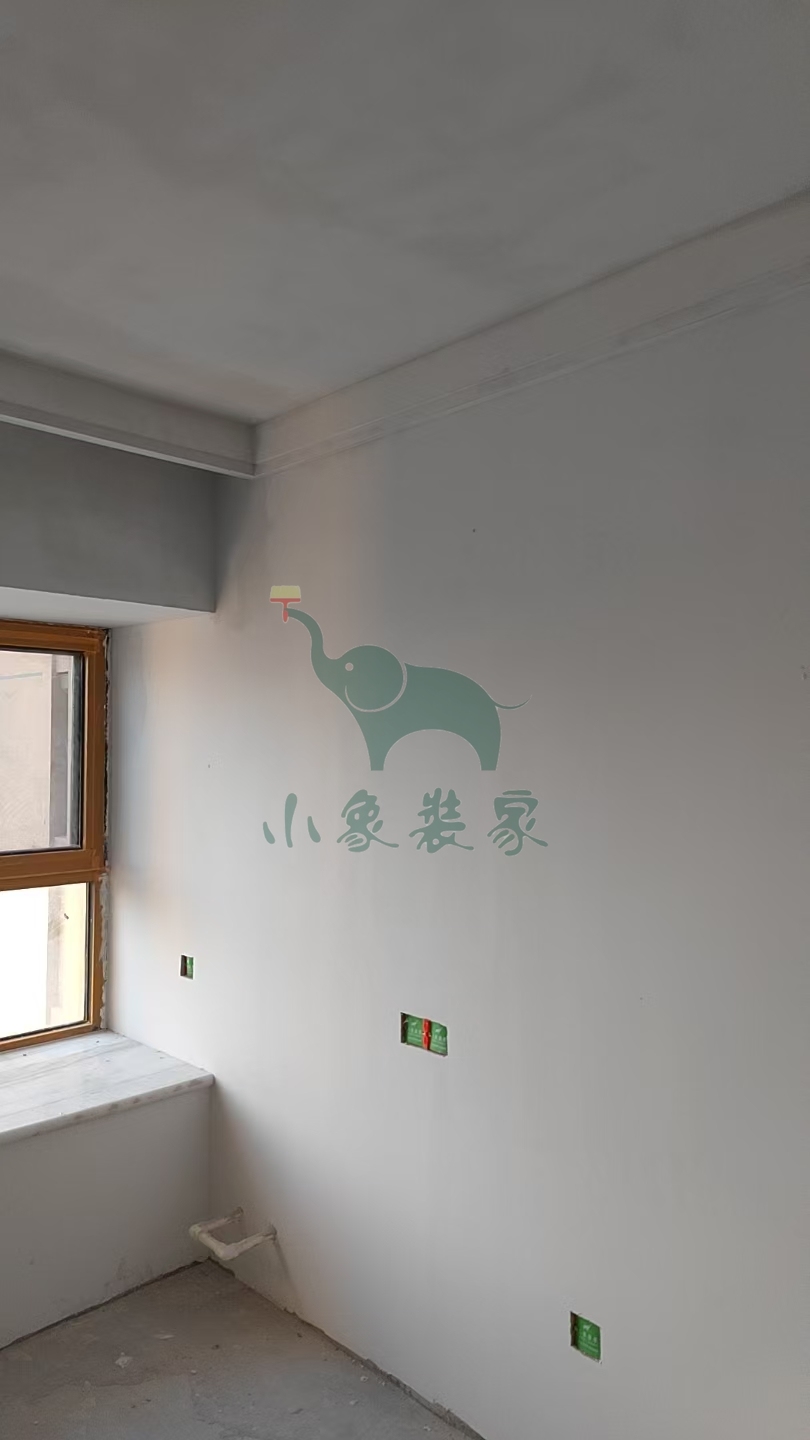

油工工程-墙面、顶面石膏找平已完工
油工工程-墙面网络布工程已完工。
竣工总进度:15%。
施工人员:王文军。
【明日播报】
工作内容:
瓦工工程-厨卫修补、水电槽
瓦工工程-轻体砖砌墙。
施工人员:。
2025-12-02 星期二
工作内容:
油工工程-墙、顶面、刷墙锢已完工
油工工程-冲筋打点已完工。
竣工总进度:5%。
施工人员:王文军。
【明日播报】
工作内容:
油工工程-墙面、顶面石膏找平
油工工程-墙面网络布工程。
施工人员:王文军。
